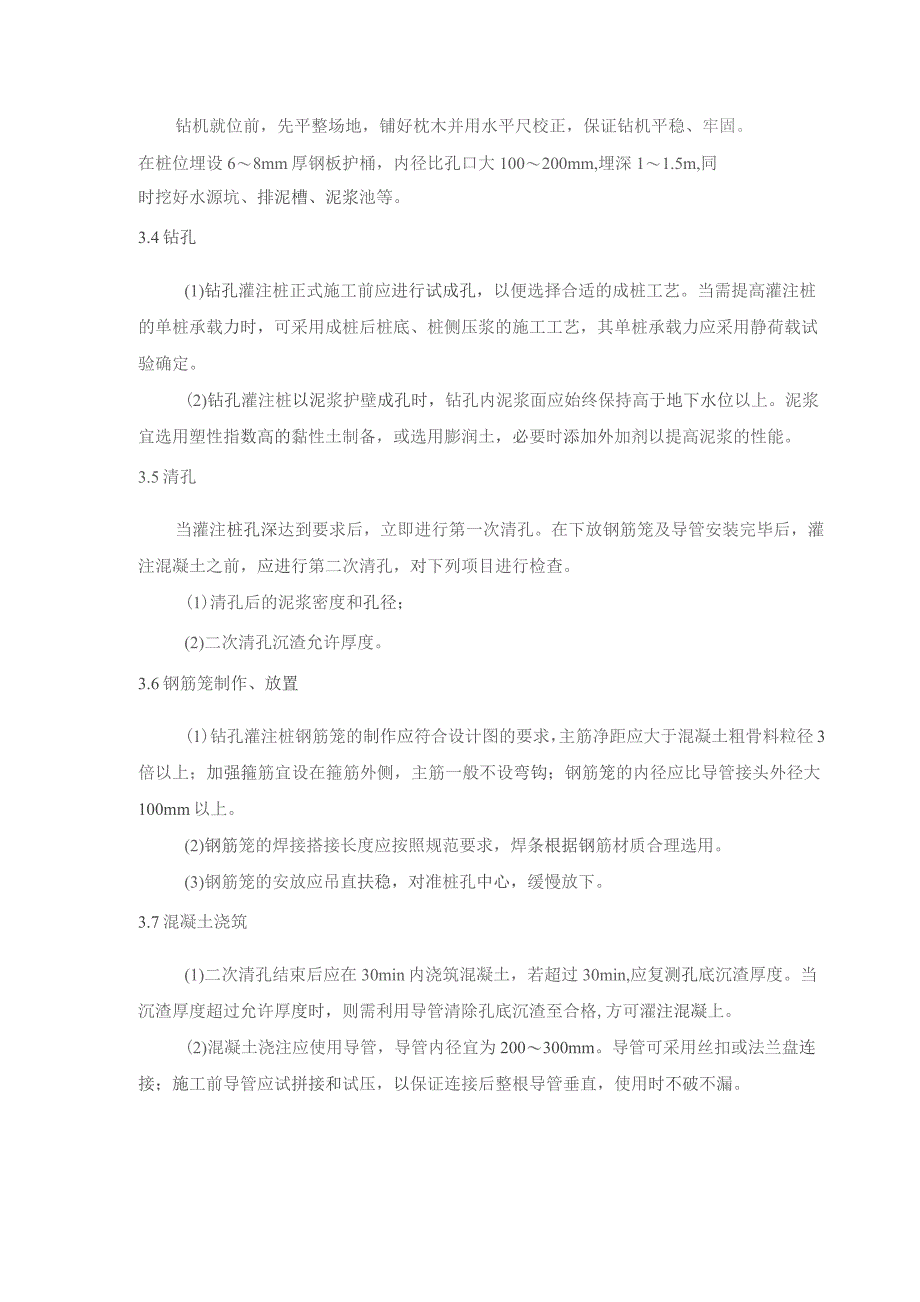

1、风电、光伏工程质量工艺标准化(钢筋混凝土灌注桩工程)1适用范围用于风机基础和综合楼地基处理工程。2工艺流程质量#收Il成桩养护S浇筑混凝土S放置钢筋笼Il清孔钻孔Il埋设护ffiIl测量放线Il施工准备3施工流程及控制要点1施工准备(1)图纸会审,严格按照要求做好图纸会审工作,避免出现图纸错误或其它原因耽误施工。(2)每个分项工程必须分级进行施工技术交底,技术交底内容要充实,具有针对性和指导性,施工的全体人员都要参加交底并签名,形成书面交底记录。(3)验收进场材料,检查现场进场的水泥、钢筋、砂石的合格证,按规范要求抽样复验。钻孔灌注桩用材料、掺合料、外加剂按照设计图要求,掺入量应根据试验配合比
2、确定。(4)机械设备进场时,应检查机械设备维修保养记录,确保机械设备各部件完好。(5)准备好桩基工程的打桩、沉桩记录和隐蔽工程验收记录表格,并安排好记录人员。3.2测量放线按照桩位布置图布置进行测量定位,设置标高控制点和轴线控制网。对每一个桩位进行标识。3.3埋设护筒钻机就位前,先平整场地,铺好枕木并用水平尺校正,保证钻机平稳、牢固。在桩位埋设68mm厚钢板护桶,内径比孔口大100200mm,埋深11.5m,同时挖好水源坑、排泥槽、泥浆池等。3.4钻孔(1)钻孔灌注桩正式施工前应进行试成孔,以便选择合适的成桩工艺。当需提高灌注桩的单桩承载力时,可采用成桩后桩底、桩侧压浆的施工工艺,其单桩承载力
3、应采用静荷载试验确定。(2)钻孔灌注桩以泥浆护壁成孔时,钻孔内泥浆面应始终保持高于地下水位以上。泥浆宜选用塑性指数高的黏性土制备,或选用膨润土,必要时添加外加剂以提高泥浆的性能。3.5清孔当灌注桩孔深达到要求后,立即进行第一次清孔。在下放钢筋笼及导管安装完毕后,灌注混凝土之前,应进行第二次清孔,对下列项目进行检查。(1)清孔后的泥浆密度和孔径;(2)二次清孔沉渣允许厚度。3.6钢筋笼制作、放置(1)钻孔灌注桩钢筋笼的制作应符合设计图的要求,主筋净距应大于混凝土粗骨料粒径3倍以上;加强箍筋宜设在箍筋外侧,主筋一般不设弯钩;钢筋笼的内径应比导管接头外径大100mm以上。(2)钢筋笼的焊接搭接长度应

4、按照规范要求,焊条根据钢筋材质合理选用。(3)钢筋笼的安放应吊直扶稳,对准桩孔中心,缓慢放下。3.7混凝土浇筑(1)二次清孔结束后应在30min内浇筑混凝土,若超过30min,应复测孔底沉渣厚度。当沉渣厚度超过允许厚度时,则需利用导管清除孔底沉渣至合格,方可濯注混凝上。(2)混凝土浇注应使用导管,导管内径宜为200300mm。导管可采用丝扣或法兰盘连接;施工前导管应试拼接和试压,以保证连接后整根导管垂直,使用时不破不漏。(3)浇注混凝土前,应在导管内于泥浆面以上吊装隔水塞。(4)混凝土浇注应连续进行,因故中断时间不得超过混凝土初凝时间。在同一根桩只能用一种品牌等级的水泥。(5)桩顶混凝土实际灌
5、注高度,应保证凿除桩顶浮浆后达到设计标高时的混凝土能符合设计要求。3.8质量验评(1)承载力符合设计要求。(2)混凝土强度符合设计要求。(3)桩体质量检验应符合现行国家规范22G831的规定。(4)桩位偏差、桩顶标高偏差符合IlokV100OkV变电站、换流站土建工程施工质量验收规范(D以T5814-2020)4混凝土灌注桩工程质量标准和检验方法类别序号检查项目质量标准单位检验方法及器具主控项1工程桩承载力检验必须符合设计要求按基桩检测技术规范检测2混凝土强度应符合设计要求检查试件报告或钻芯取样送检3混凝土灌注程序应符合现行有关标准的规定和施工措施要求观察检查4桩体质量检验应符合JGJIo6的
6、规定按JGJIO6规定检测,如钻芯取样,大直径嵌岩桩应钻至桩尖卜50Cm5桩位偏差1根3根、单排桩基垂直于中心线方向和群桩考础的泥浆护壁100Onun不大于6,且不大于100nmI钢尺检查100Omm100+0.01A2mm钢尺检查套管成孔灌注Z500mmW70mm钢尺检查500mm100nun钢尺检查干成孔灌注桩WTOmm钢尺检查钻扩机、洛阳铲、沉管法成孔根2根或单排桩70mm钢尺检查根20根群桩Wz2mm钢尺检查边桩人工挖孔桩混凝土护壁50mm钢尺检查钢套管护壁100mm钢尺检查主控项目5桩位偏差条形桩基沿中心线方向和群桩基础的中间桩泥浆护壁代100Omm不大于0/4,且不大于150三钢尺
7、检查QlOOOmni150+0.012nun钢尺检查套管成孔灌注Z500mm150mm钢尺检查500m150mm钢尺检查干成孔灌注桩150mm钢尺检查钻扩机、洛阳铲、沉管法成孔;于20根群桩边桩Wzy2mm钢尺检查桩数多于20根中间桩Womm钢尺检查人工挖孔桩混凝土护壁150TOfil钢尺检查钢套管拉壁200mm钢尺检查一般项目1桩径偏差泥浆护壁潜水和回旋钻成孔50mm井径仪或超声波检测,干施工时用钢尺检直冲击钻成孔50100mm套管成孔灌注桩220mm干成孔灌注桩20mm人工挖孔桩)50mm沉管法成孔2050mm旋挖成孔50mm钢尺检查2泥浆比重(黏土或砂性土)1.151.20比重计测,清孔后在距孔底50Cm处取样3泥浆面标高(高于地下水位)0.510in观察检查4混凝土坍落度水下灌注160220m11)坍落度仪检查干施工70100m11)5混凝土充盈系数1检查每根桩的实际灌注量6桩顶标高偏差50+30mm水准仪检查,需扣除桩项浮浆层及劣质桩体注:D为桩径;H2为施工现场地面标高与桩顶设计标高的距离。5施工依据5.1电力建设施工质量验收及评定规程第1部分:土建工程DL/T5210.1-20215.2钢筋混凝土灌注桩22G8135.3建筑桩基技术规范JGJ94-2008
