《通道暗挖及支护方案.docx》由会员分享,可在线阅读,更多相关《通道暗挖及支护方案.docx(3页珍藏版)》请在第壹文秘上搜索。

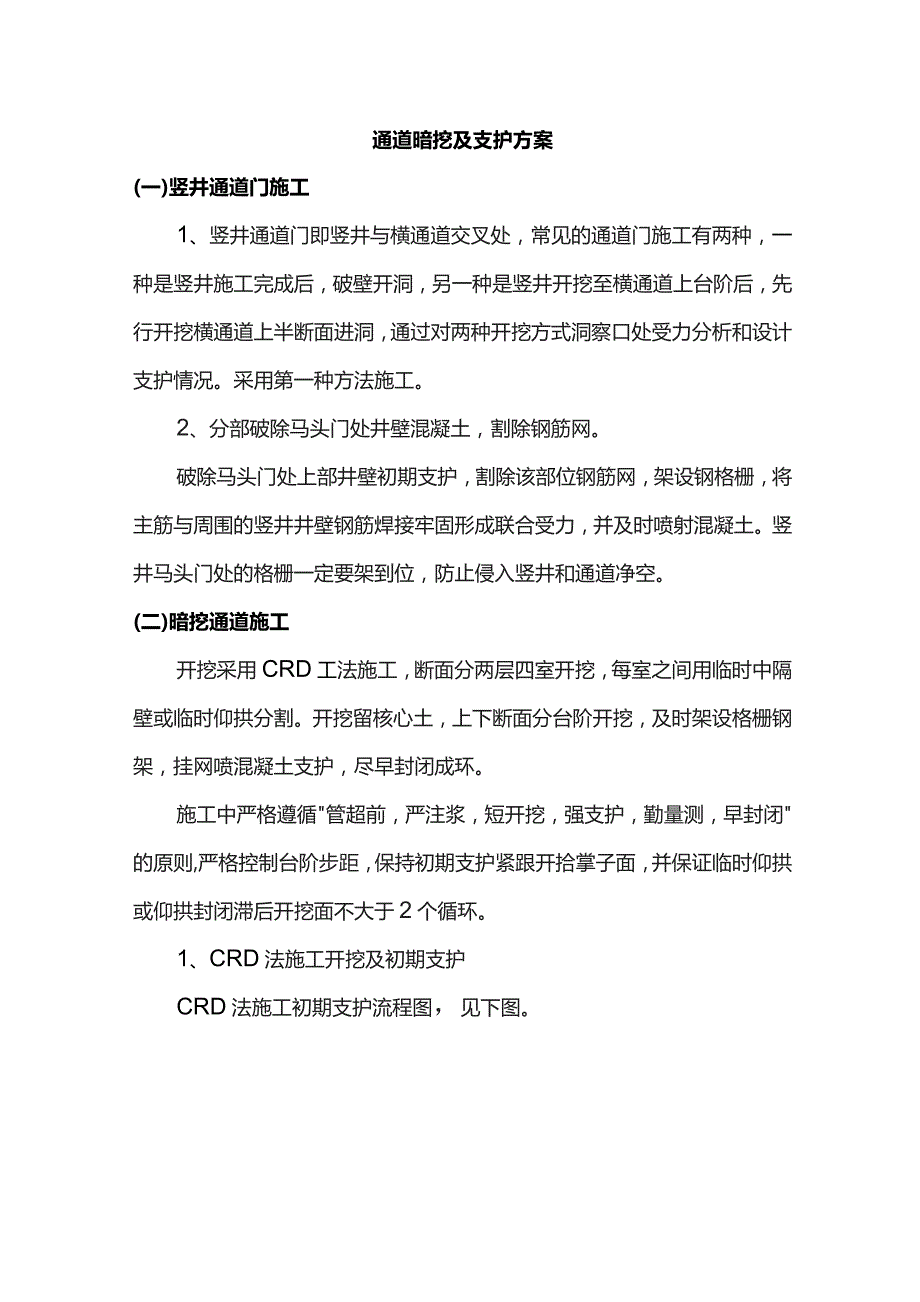

1、通道暗挖及支护方案(一)竖井通道门施工1、竖井通道门即竖井与横通道交叉处,常见的通道门施工有两种,一种是竖井施工完成后,破壁开洞,另一种是竖井开挖至横通道上台阶后,先行开挖横通道上半断面进洞,通过对两种开挖方式洞察口处受力分析和设计支护情况。采用第一种方法施工。2、分部破除马头门处井壁混凝土,割除钢筋网。破除马头门处上部井壁初期支护,割除该部位钢筋网,架设钢格栅,将主筋与周围的竖井井壁钢筋焊接牢固形成联合受力,并及时喷射混凝土。竖井马头门处的格栅一定要架到位,防止侵入竖井和通道净空。(二)暗挖通道施工开挖采用CRD工法施工,断面分两层四室开挖,每室之间用临时中隔壁或临时仰拱分割。开挖留核心土,

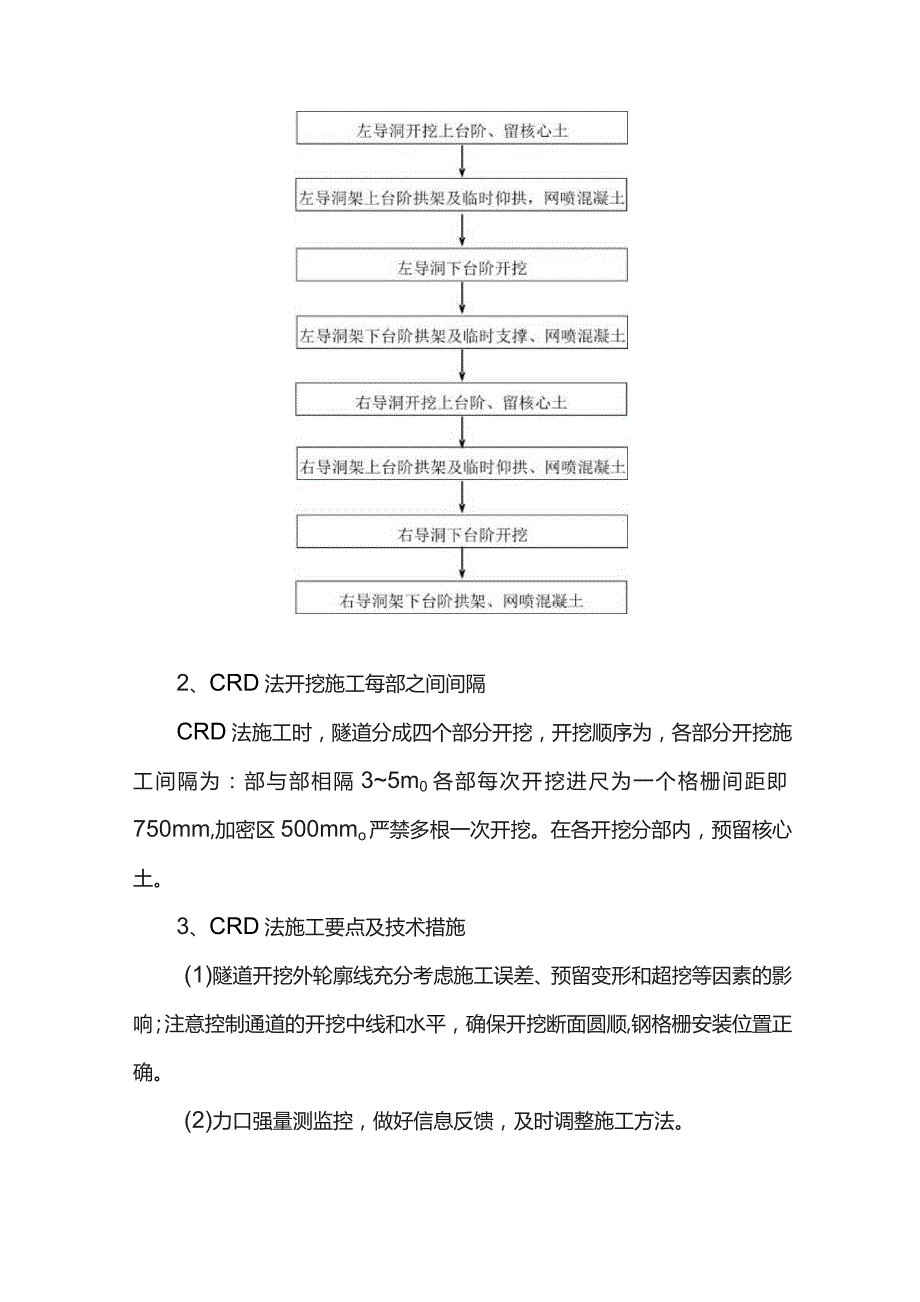

2、上下断面分台阶开挖,及时架设格栅钢架,挂网喷混凝土支护,尽早封闭成环。施工中严格遵循管超前,严注浆,短开挖,强支护,勤量测,早封闭的原则,严格控制台阶步距,保持初期支护紧跟开拾掌子面,并保证临时仰拱或仰拱封闭滞后开挖面不大于2个循环。1、CRD法施工开挖及初期支护CRD法施工初期支护流程图,见下图。2、CRD法开挖施工每部之间间隔CRD法施工时,隧道分成四个部分开挖,开挖顺序为,各部分开挖施工间隔为:部与部相隔35m0各部每次开挖进尺为一个格栅间距即750mm,加密区500mmo严禁多根一次开挖。在各开挖分部内,预留核心土。3、CRD法施工要点及技术措施(1)隧道开挖外轮廓线充分考虑施工误差、

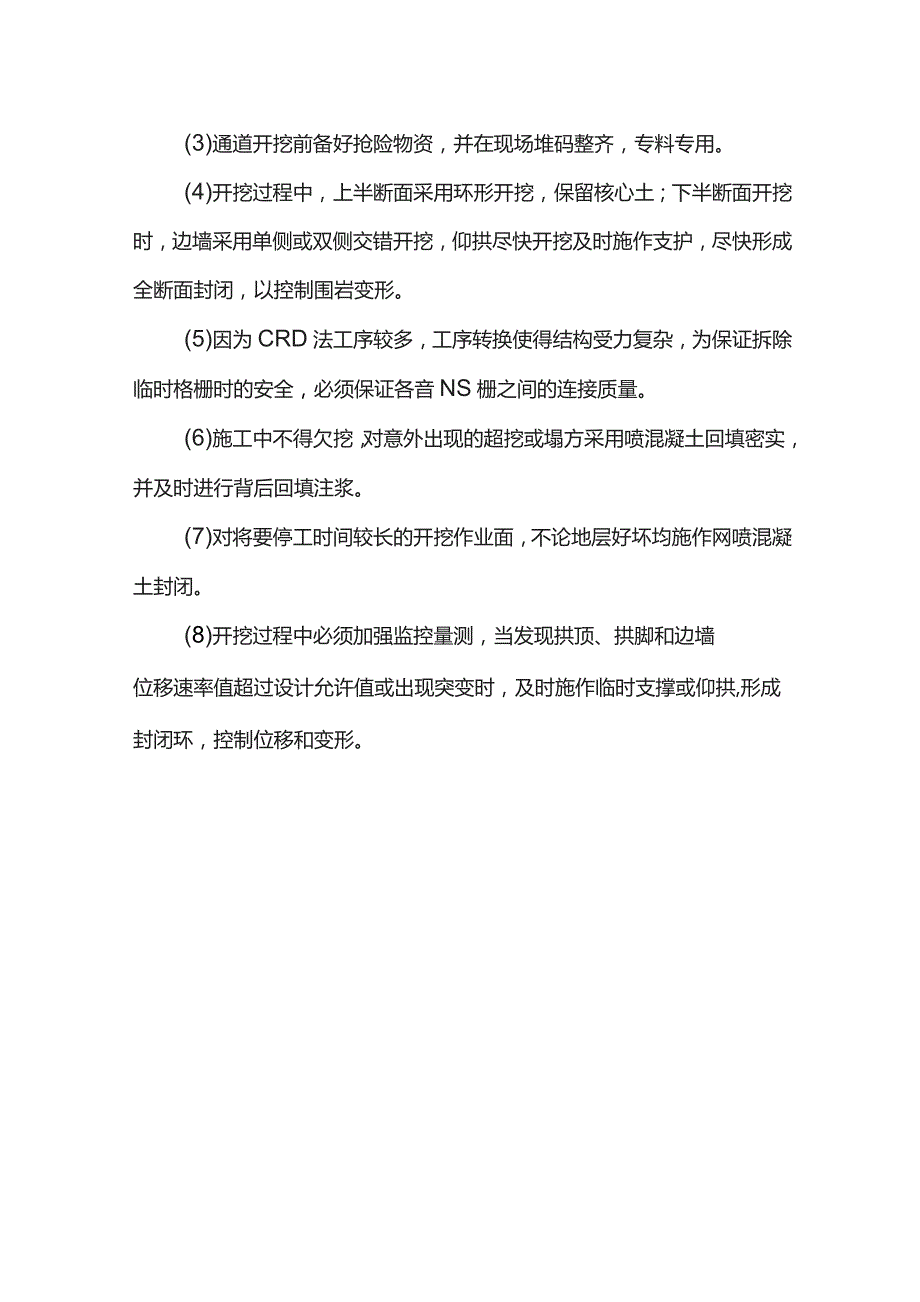

3、预留变形和超挖等因素的影响;注意控制通道的开挖中线和水平,确保开挖断面圆顺,钢格栅安装位置正确。(2)力口强量测监控,做好信息反馈,及时调整施工方法。(3)通道开挖前备好抢险物资,并在现场堆码整齐,专料专用。(4)开挖过程中,上半断面采用环形开挖,保留核心土;下半断面开挖时,边墙采用单侧或双侧交错开挖,仰拱尽快开挖及时施作支护,尽快形成全断面封闭,以控制围岩变形。(5)因为CRD法工序较多,工序转换使得结构受力复杂,为保证拆除临时格栅时的安全,必须保证各音NS栅之间的连接质量。(6)施工中不得欠挖,对意外出现的超挖或塌方采用喷混凝土回填密实,并及时进行背后回填注浆。(7)对将要停工时间较长的开挖作业面,不论地层好坏均施作网喷混凝土封闭。(8)开挖过程中必须加强监控量测,当发现拱顶、拱脚和边墙位移速率值超过设计允许值或出现突变时,及时施作临时支撑或仰拱,形成封闭环,控制位移和变形。
