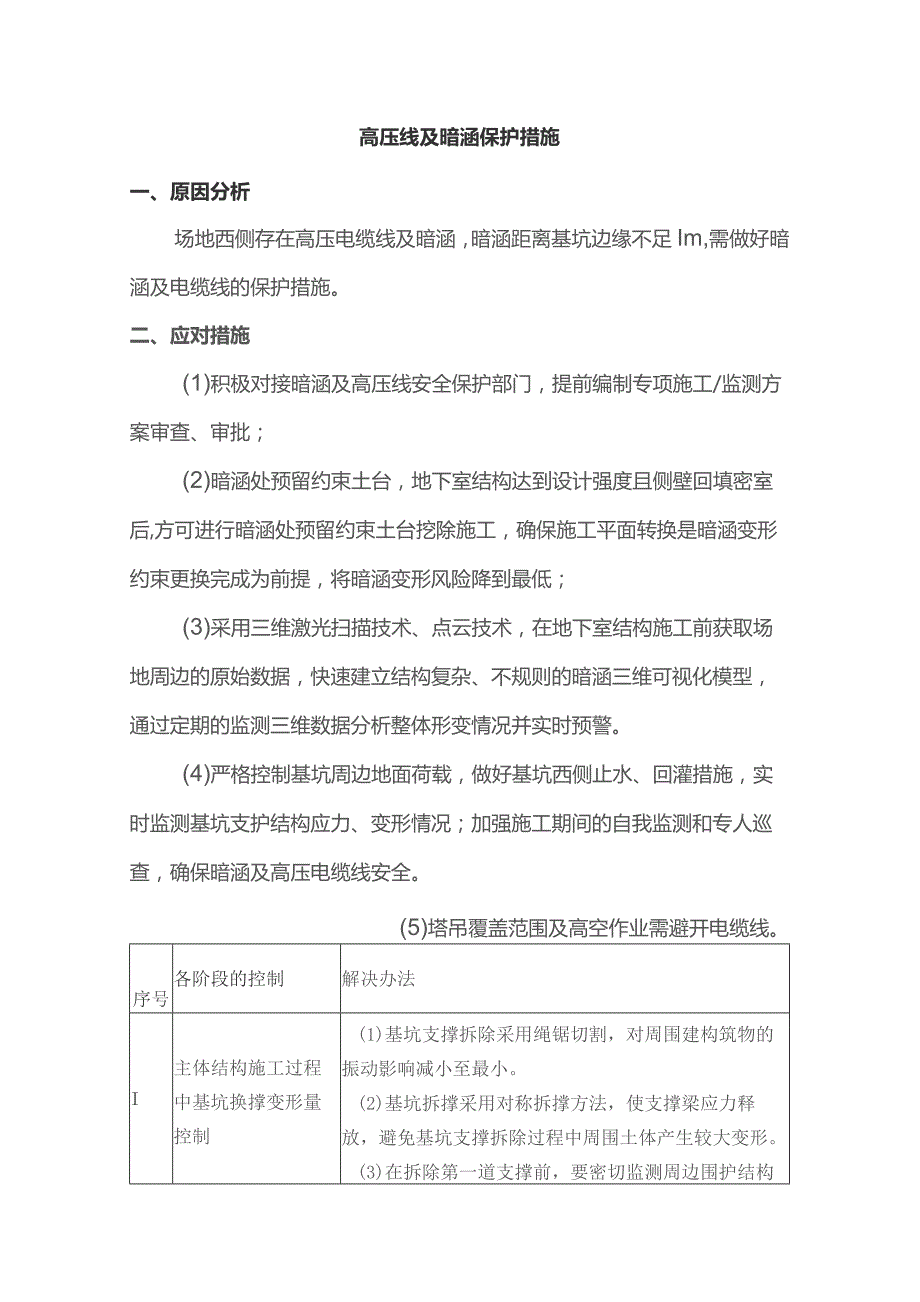

1、高压线及暗涵保护措施一、原因分析场地西侧存在高压电缆线及暗涵,暗涵距离基坑边缘不足Im,需做好暗涵及电缆线的保护措施。二、应对措施(1)积极对接暗涵及高压线安全保护部门,提前编制专项施工/监测方案审查、审批;(2)暗涵处预留约束土台,地下室结构达到设计强度且侧壁回填密室后,方可进行暗涵处预留约束土台挖除施工,确保施工平面转换是暗涵变形约束更换完成为前提,将暗涵变形风险降到最低;(3)采用三维激光扫描技术、点云技术,在地下室结构施工前获取场地周边的原始数据,快速建立结构复杂、不规则的暗涵三维可视化模型,通过定期的监测三维数据分析整体形变情况并实时预警。(4)严格控制基坑周边地面荷载,做好基坑西侧

2、止水、回灌措施,实时监测基坑支护结构应力、变形情况;加强施工期间的自我监测和专人巡查,确保暗涵及高压电缆线安全。(5)塔吊覆盖范围及高空作业需避开电缆线。序号各阶段的控制解决办法I主体结构施工过程中基坑换撑变形量控制(1)基坑支撑拆除采用绳锯切割,对周围建构筑物的振动影响减小至最小。(2)基坑拆撑采用对称拆撑方法,使支撑梁应力释放,避免基坑支撑拆除过程中周围土体产生较大变形。(3)在拆除第一道支撑前,要密切监测周边围护结构.序号各阶段的控制解决办法变形值,必要时应采用钢结构回顶。(4)拆撑前换撑楼板强度必须达到设计要求,保证周围土体不产生变形影响。2基坑内外进行旋挖成孔灌注桩施工时对土体扰动及

3、基础底板施工过程中地下水位变动的控制(1)基坑西侧禁止大型材料堆放以及禁止大型设备的长时间停放,并在现场设置限载标志指引。(2)工程桩施工时沿着基坑中间向南北两侧对称施工,(3)严格按照桩基平面布置图坐标进行桩位测量定位,确定无误后方可进行钻孔。(4)成孔后及时清空、下放钢筋笼、下导管灌注混凝,避免长时间不封孔造成踏孔引起地层扰动。(5)基础底板施工过程中控制地下水位,尽心地下水位监测,避免引起突涌、沉降。3加强暗涵、高压等沉降位移监测(1)对地下水位进行过程监测,及时抽排。(2)对周边土体、围护结构定期监测,特别是加强拆撑等特殊过程的监测频率。4加强暗涵、高压等等变形位移监测(1)在基坑西侧暗涵处增加变形位移监测点,并增加监测频率。(2)在基坑西侧、北侧和南侧拆撑过程和其他特殊影响下增加变形位移点的监测频率。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
