《高层建筑施工网上辅导材料1第一章深基坑施工.docx》由会员分享,可在线阅读,更多相关《高层建筑施工网上辅导材料1第一章深基坑施工.docx(12页珍藏版)》请在第壹文秘上搜索。

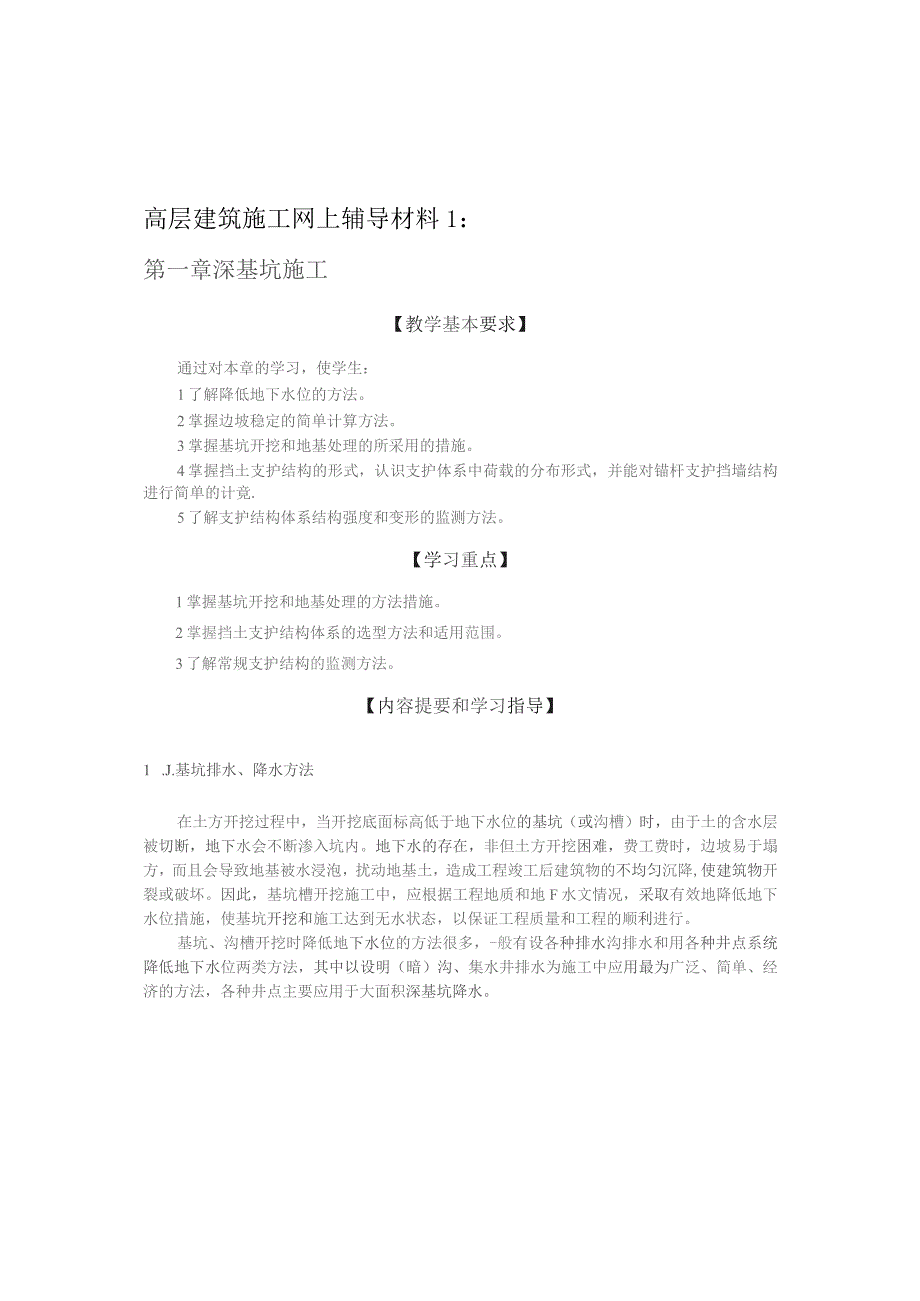

1、高层建筑施工网上辅导材料1:第一章深基坑施工【教学基本要求】通过对本章的学习,使学生:1了解降低地下水位的方法。2掌握边坡稳定的简单计算方法。3掌握基坑开挖和地基处理的所采用的措施。4掌握挡土支护结构的形式,认识支护体系中荷载的分布形式,并能对锚杆支护挡墙结构进行简单的计竟.5了解支护结构体系结构强度和变形的监测方法。【学习重点】1掌握基坑开挖和地基处理的方法措施。2掌握挡土支护结构体系的选型方法和适用范围。3了解常规支护结构的监测方法。【内容提要和学习指导】1 .J.基坑排水、降水方法在土方开挖过程中,当开挖底面标高低于地下水位的基坑(或沟槽)时,由于土的含水层被切断,地下水会不断渗入坑内。

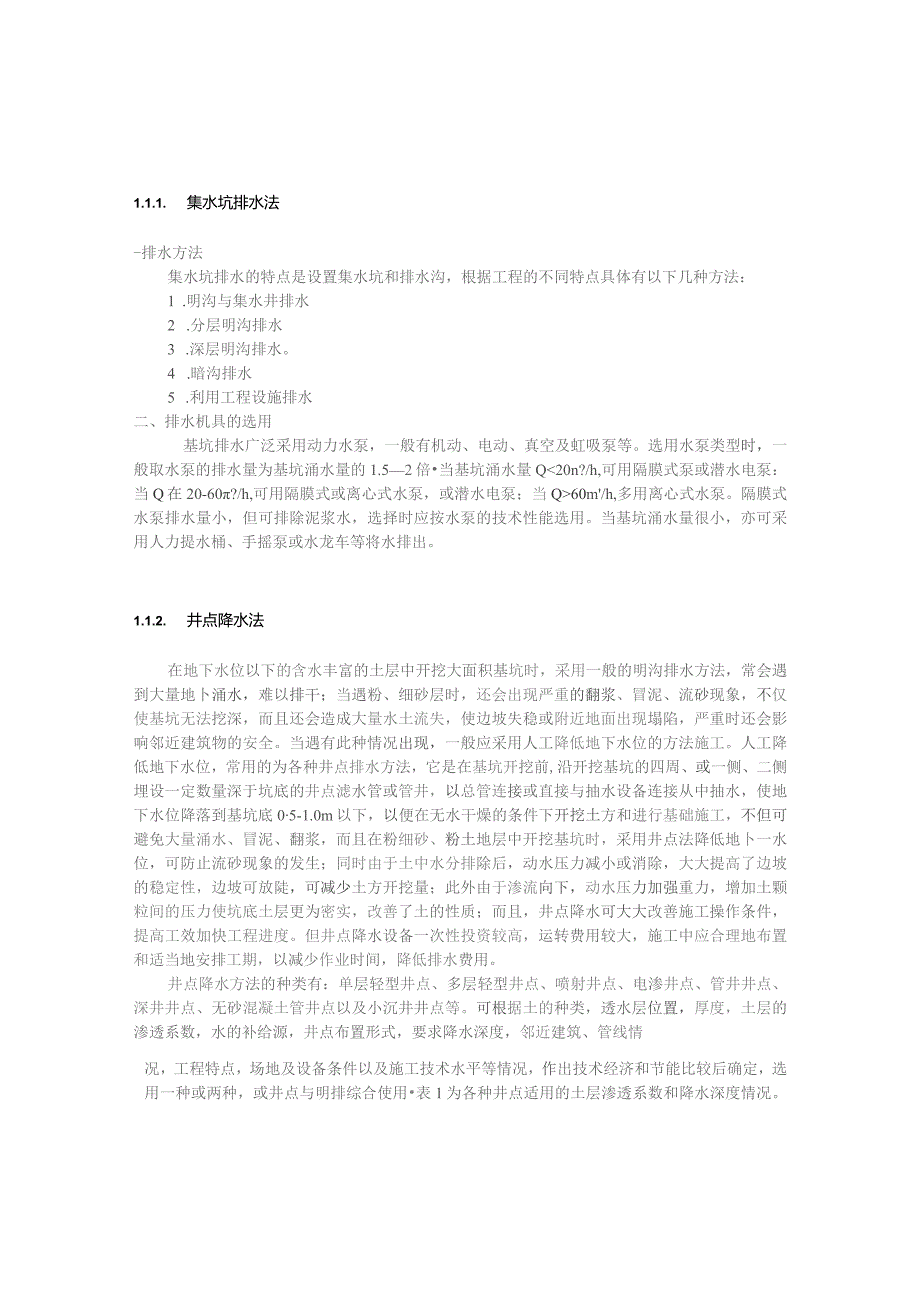

2、地下水的存在,非但土方开挖困难,费工费时,边坡易于塌方,而且会导致地基被水浸泡,扰动地基土,造成工程竣工后建筑物的不均匀沉降,使建筑物开裂或破坏。因此,基坑槽开挖施工中,应根据工程地质和地F水文情况,采取有效地降低地下水位措施,使基坑开挖和施工达到无水状态,以保证工程质量和工程的顺利进行。基坑、沟槽开挖时降低地下水位的方法很多,-般有设各种排水沟排水和用各种井点系统降低地下水位两类方法,其中以设明(暗)沟、集水井排水为施工中应用最为广泛、简单、经济的方法,各种井点主要应用于大面积深基坑降水。1.1.1. 集水坑排水法-排水方法集水坑排水的特点是设置集水坑和排水沟,根据工程的不同特点具体有以下几
3、种方法:1 .明沟与集水井排水2 .分层明沟排水3 .深层明沟排水。4 .暗沟排水5 .利用工程设施排水二、排水机具的选用基坑排水广泛采用动力水泵,一般有机动、电动、真空及虹吸泵等。选用水泵类型时,一般取水泵的排水量为基坑涌水量的1.52倍当基坑涌水量Q60m/h,多用离心式水泵。隔膜式水泵排水量小,但可排除泥浆水,选择时应按水泵的技术性能选用。当基坑涌水量很小,亦可采用人力提水桶、手摇泵或水龙车等将水排出。1.1.2. 井点降水法在地下水位以下的含水丰富的土层中开挖大面积基坑时,采用一般的明沟排水方法,常会遇到大量地卜涌水,难以排干;当遇粉、细砂层时,还会出现严重的翻浆、冒泥、流砂现象,不仅
4、使基坑无法挖深,而且还会造成大量水土流失,使边坡失稳或附近地面出现塌陷,严重时还会影响邻近建筑物的安全。当遇有此种情况出现,一般应采用人工降低地下水位的方法施工。人工降低地下水位,常用的为各种井点排水方法,它是在基坑开挖前,沿开挖基坑的四周、或一侧、二侧埋设一定数量深于坑底的井点滤水管或管井,以总管连接或直接与抽水设备连接从中抽水,使地下水位降落到基坑底05-1.0m以下,以便在无水干燥的条件下开挖土方和进行基础施工,不但可避免大量涌水、冒泥、翻浆,而且在粉细砂、粉土地层中开挖基坑时,采用井点法降低地卜一水位,可防止流砂现象的发生;同时由于土中水分排除后,动水压力减小或消除,大大提高了边坡的稳
5、定性,边坡可放陡,可减少土方开挖量;此外由于渗流向下,动水压力加强重力,增加土颗粒间的压力使坑底土层更为密实,改善了土的性质;而且,井点降水可大大改善施工操作条件,提高工效加快工程进度。但井点降水设备一次性投资较高,运转费用较大,施工中应合理地布置和适当地安排工期,以减少作业时间,降低排水费用。井点降水方法的种类有:单层轻型井点、多层轻型井点、喷射井点、电渗井点、管井井点、深井井点、无砂混凝土管井点以及小沉井井点等。可根据土的种类,透水层位置,厚度,土层的渗透系数,水的补给源,井点布置形式,要求降水深度,邻近建筑、管线情况,工程特点,场地及设备条件以及施工技术水平等情况,作出技术经济和节能比较

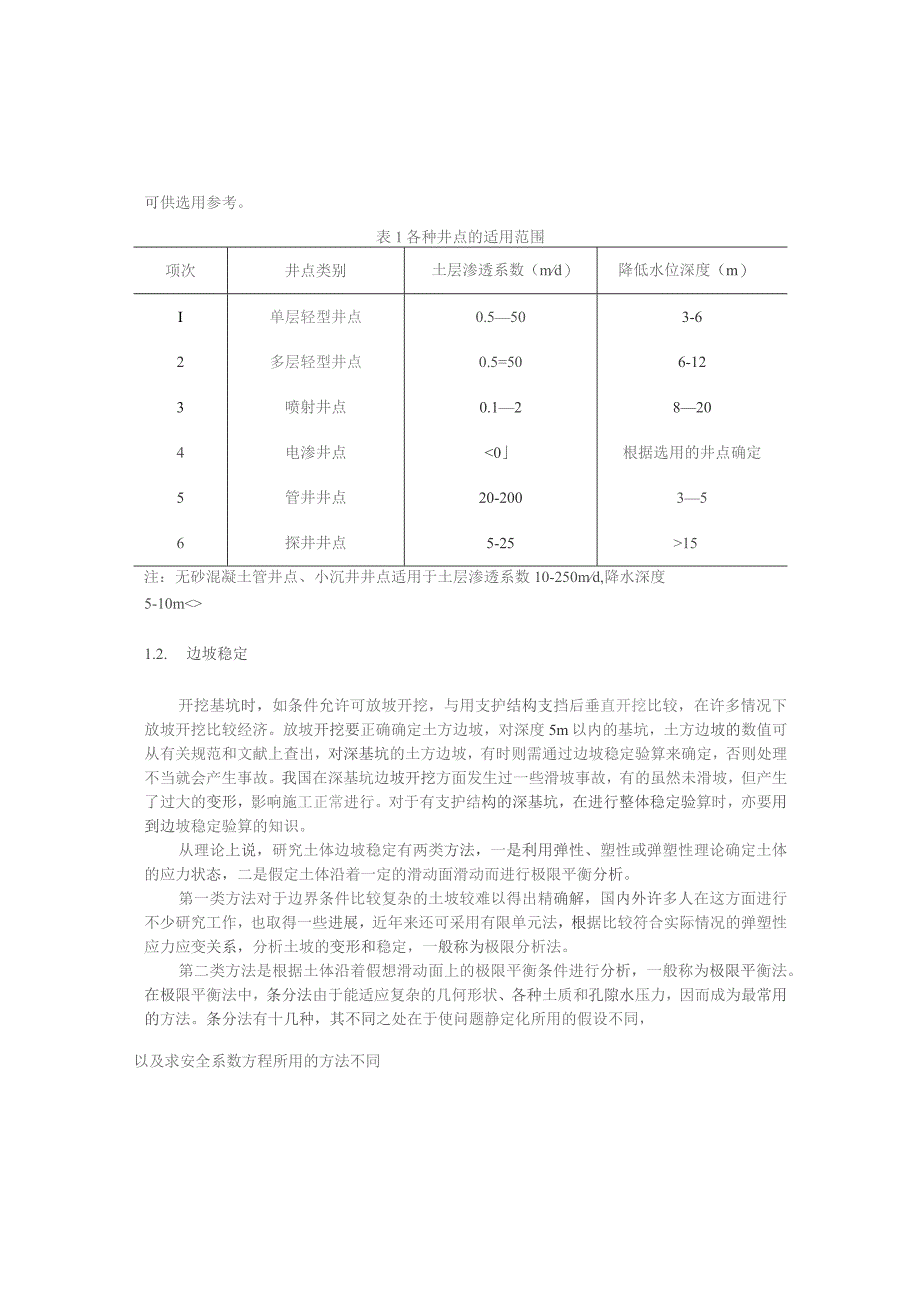

6、后确定,选用一种或两种,或井点与明排综合使用表1为各种井点适用的土层渗透系数和降水深度情况。可供选用参考。表1各种井点的适用范围项次井点类别土层渗透系数(md)降低水位深度(m)I单层轻型井点0.5503-62多层轻型井点0.5=506-123喷射井点0.128204电渗井点15注:无砂混凝土管井点、小沉井井点适用于土层渗透系数10-250md,降水深度5-10m1.2. 边坡稳定开挖基坑时,如条件允许可放坡开挖,与用支护结构支挡后垂直开挖比较,在许多情况下放坡开挖比较经济。放坡开挖要正确确定土方边坡,对深度5m以内的基坑,土方边坡的数值可从有关规范和文献上查出,对深基坑的土方边坡,有时则需通
7、过边坡稳定验算来确定,否则处理不当就会产生事故。我国在深基坑边坡开挖方面发生过一些滑坡事故,有的虽然未滑坡,但产生了过大的变形,影响施工正常进行。对于有支护结构的深基坑,在进行整体稳定验算时,亦要用到边坡稳定验算的知识。从理论上说,研究土体边坡稳定有两类方法,一是利用弹性、塑性或弹塑性理论确定土体的应力状态,二是假定土体沿着一定的滑动面滑动而进行极限平衡分析。第一类方法对于边界条件比较复杂的土坡较难以得出精确解,国内外许多人在这方面进行不少研究工作,也取得一些进展,近年来还可采用有限单元法,根据比较符合实际情况的弹塑性应力应变关系,分析土坡的变形和稳定,一般称为极限分析法。第二类方法是根据土体
8、沿着假想滑动面上的极限平衡条件进行分析,一般称为极限平衡法。在极限平衡法中,条分法由于能适应复杂的几何形状、各种土质和孔隙水压力,因而成为最常用的方法。条分法有十几种,其不同之处在于使问题静定化所用的假设不同,以及求安全系数方程所用的方法不同1.3. 基坑土方开挖高层建筑基坑工程的土方开挖,在设法解决了地下水和边坡稳定问题之后,还要解决土方如何开挖的问题,即选用什么方法、什么机械、如何组织施工等一系列问题。在基坑土方开挖之前,要进行详细的施工准备工作,在开挖施工过程中要考虑开挖方法和人工开挖和机械开挖的配合问题,开挖后还要考虑对一些特殊地基的地基处理问题。1.3.1. 施工准备工作基坑开挖的施
9、工准备工作一般包括以下几方面内容:1 .查勘现场,摸清工程实地情况。2 .按设计或施工要求标高整平场地。3 .做好防洪排洪工作。4 .设置测量控制网。5 .设置就绪基坑施工用的临时设施。1.3.2. 机械和人工开挖在开挖施工过程中人工开挖和机械开挖的配合问题一般要遵循以下儿条原则和方法:1 .对大型基坑土方,宜用机械开挖,基坑深在5m内,宜用反铲挖土机在停机面一次开挖,深5m以上宜分层开挖或开沟道用正铲挖土机下入基坑分层开挖,或设置钢栈桥,下层土方用抓斗挖土机在栈桥上开挖,基境内配以小型推土机堆集土。对面积很大、很深的设备基础基坑或高层建筑地下室深基坑,可采用多层同时开挖方法,土方用翻斗汽车运
10、出。2 .为防止超挖和保持边坡坡度正确,机械开挖至按近设计坑底标高或边坡边界,应预留8050cm厚土层,用人工开挖和修坡。3 .人工挖土,一般采取分层分段均衡往下开挖,较深的坑(槽),每挖Im左右应检查边线和边坡,随时纠正偏差。4 .对有工艺要求,深入基岩面以下的基坑,应用边线控制爆破方法松爆后再挖,但应控制不得震坏基岩面及边坡。5 .如开挖的基坑(槽)深于邻近建筑基础时,开挖应保持一定的距离和坡度,以免在施工时影响邻近建筑基础的稳定。如不能满足要求,应采取在坡脚设挡墙或支撑进行加固处理6 .挖土时注意检查基坑底是否有古墓,洞穴,暗沟或裂隙、断层(对岩石地基)存在,如发现迹象,应及时汇报,并进
11、行探查处理7 .弃土应及时运出,如需要临时堆土,或留作回填土,堆土坡角至坑边距离应按挖坑深度,边坡坡度和土的类别确定,干燥密实土不小于3m,松软土不小于5m。8 .基坑挖好后,应对坑底进行抄平,修整。如挖坑时有小部分超挖,可用素土、灰土或砾石回填夯实至与地基土基本相同的密实度。9 .为防止坑底扰动,基坑挖好后应尽量减少暴露时间,及时进行下一道工序的施工,如不能立即进行下一工序时,应预留15-30Cm厚覆土层,待基础施工时再挖去。1.3.3. 地基局部处理对于基坑开挖过程中或开挖后遇到特殊地基问题要进行地基局部处理,以下介绍了几种特殊地基的局部处理方法一、坑(填土,淤泥,慕穴)的处理1若松土坑在
12、基槽中,且较小时,将坑中软弱虚土挖除,使坑底见天然土为止,然后采用与坑底的天然土压塑性相近的土抖ISI填,当天然土为砂土时,用砂或级配砂l三填,天然土为较密实的粘性土,则用3:7灰土分层夯实问填,天然土为中密可塑的粘性土或新近沉积粘性土,可用1:9或2:8灰土分层夯实回填。2若松土境较大且超过基槽边沿时,因各种条件限制,坑(槽)壁挖不到天然土层时,可将该范围内的基槽适当加宽,用砂土或砂石回填时,基槽每边均应按k/0=G坡度放宽,用1:9或2:8灰土回填时,基槽每边均应按(也=0.5:1坡度放宽,用3:7灰土Pl填时,如坑的长度2m,基槽可不放宽,但灰土与槽壁接触处应夯实。3若松土坑较大且长度超
13、过5m时,将坑中软弱土挖去,如坑底土质与一般槽底土质相同,可将基础落深,做1:2踏步与两端相接,每步不高于50cm,长度不小子IoOCm,如深度较大,用灰土分层回填夯实至坑(槽)底一平。4若松土坑较深,且大于槽宽或1.5m时,槽底处理完后,还应适当考虑是否需要加强上部结构的强度,常用的加强办法是;在灰土基础上12皮砖处(或混凝土基础内)、防潮层下12皮砖处及首层顶板处各配置34根812钢筋,跨过该松土坑两端各1m.5对地下水位较高的松土坑,将坑(槽)中软弱的松土挖去后,再用砂土或混凝土回填二、井或土井的处理1水井,在基础附近将水位降低到可能限度,用中,粗砂及块石,卵石或碎砖等夯填到地下水位以上
14、50cm如有砖砌井圈时,应将砖井圈拆除至坑(槽)底以下Im或更多些,然后用素土或灰土分层夯实回填至基底(或地坪底)。2桔井在距基础边沿5m以内,先用素土分层夯实,回填到地坪下1.5m处,将井壁四周砖圈拆除或松软部分挖去,然后用素土或灰土分层夯实回填。3枯井在基础下,条形基础3B或柱基2B范围内先用素土分层夯实,回填到基础底下2m处,将井壁四周较软部分挖去,有传井圈时,将病按规定拆除,热后用素土或灰土分层夯实回4井在房屋转角处,但基础压在井上部分不多时除按以上办法回填处理外,还应对基础加强处理,如在上部设钢筋混凝土板跨越。当影响不大时,可采用从基础中挑梁的办法。5井在房屋转角处,且基础压在井上部
15、分较多用挑梁的办法较困难或不经济时,则可将基础沿墙长方向向外延长出去,使延长部分落在天然土上,并使落在天然土上的基础总面积,不小于井圈范围内原有基础的面积,同时在墙内适当配筋或用钢筋混凝土梁加6井巳淤填,但不密实可用大块石将下面软土挤紧,再用上述办法回填处理,若井内不能夯填密实时,则可在井砖圈上加钢筋混凝土盖封口,上部再回填处。三、局部软硬(高差)地基的处理1若基础F局部遇基岩、旧墙基、老灰土、大块石或构筑物尽可能挖除,以防建筑物由于局部落于较硬物上造成不均匀沉降而建筑物开裂,或将坚硬物凿去3050Cm深,再回填土砂混合物夯实。2若基础部分落于基岩或硬土层上,部分落于软弱土层上。采取在软土层上作混凝土或砌块石支承墙(或支墩),或现场灌注桩直至基岩。基础底板配适当钢筋,或将基础以下基岩凿去3050Cm深,填以中、粗砂或土砂混合物作垫层,使能调整岩土交界部位地基的相对变形,避免应力集中出现裂缝,或采取加强基础和上部结构的刚度、来克服地基的不均匀变形。3若基础落于高差较大的倾斜岩层上,部分基础落于基岩上,部分基础悬空。
