《2018-452《深圳外环高速公路深圳段工程重大风险源关键工序安全管理办法(试行)》.docx》由会员分享,可在线阅读,更多相关《2018-452《深圳外环高速公路深圳段工程重大风险源关键工序安全管理办法(试行)》.docx(4页珍藏版)》请在第壹文秘上搜索。

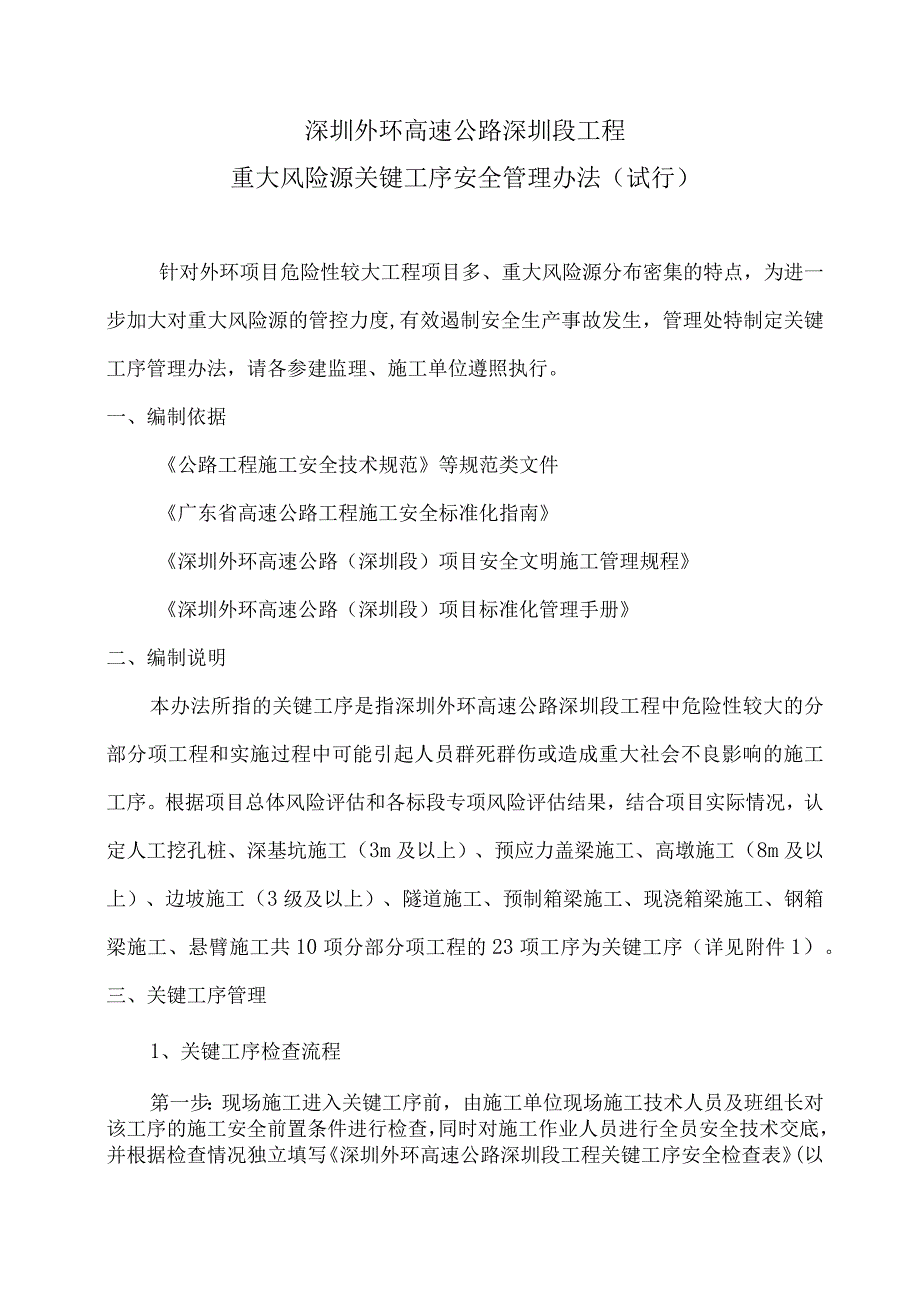

1、深圳外环高速公路深圳段工程重大风险源关键工序安全管理办法(试行)深圳高速公路股份有限公司外环项目管理处2018年4月深圳外环高速公路深圳段工程重大风险源关键工序安全管理办法(试行)针对外环项目危险性较大工程项目多、重大风险源分布密集的特点,为进一步加大对重大风险源的管控力度,有效遏制安全生产事故发生,管理处特制定关键工序管理办法,请各参建监理、施工单位遵照执行。一、编制依据公路工程施工安全技术规范等规范类文件广东省高速公路工程施工安全标准化指南深圳外环高速公路(深圳段)项目安全文明施工管理规程深圳外环高速公路(深圳段)项目标准化管理手册二、编制说明本办法所指的关键工序是指深圳外环高速公路深圳段
2、工程中危险性较大的分部分项工程和实施过程中可能引起人员群死群伤或造成重大社会不良影响的施工工序。根据项目总体风险评估和各标段专项风险评估结果,结合项目实际情况,认定人工挖孔桩、深基坑施工(3m及以上)、预应力盖梁施工、高墩施工(8m及以上)、边坡施工(3级及以上)、隧道施工、预制箱梁施工、现浇箱梁施工、钢箱梁施工、悬臂施工共10项分部分项工程的23项工序为关键工序(详见附件1)。三、关键工序管理1、关键工序检查流程第一步:现场施工进入关键工序前,由施工单位现场施工技术人员及班组长对该工序的施工安全前置条件进行检查,同时对施工作业人员进行全员安全技术交底,并根据检查情况独立填写深圳外环高速公路深

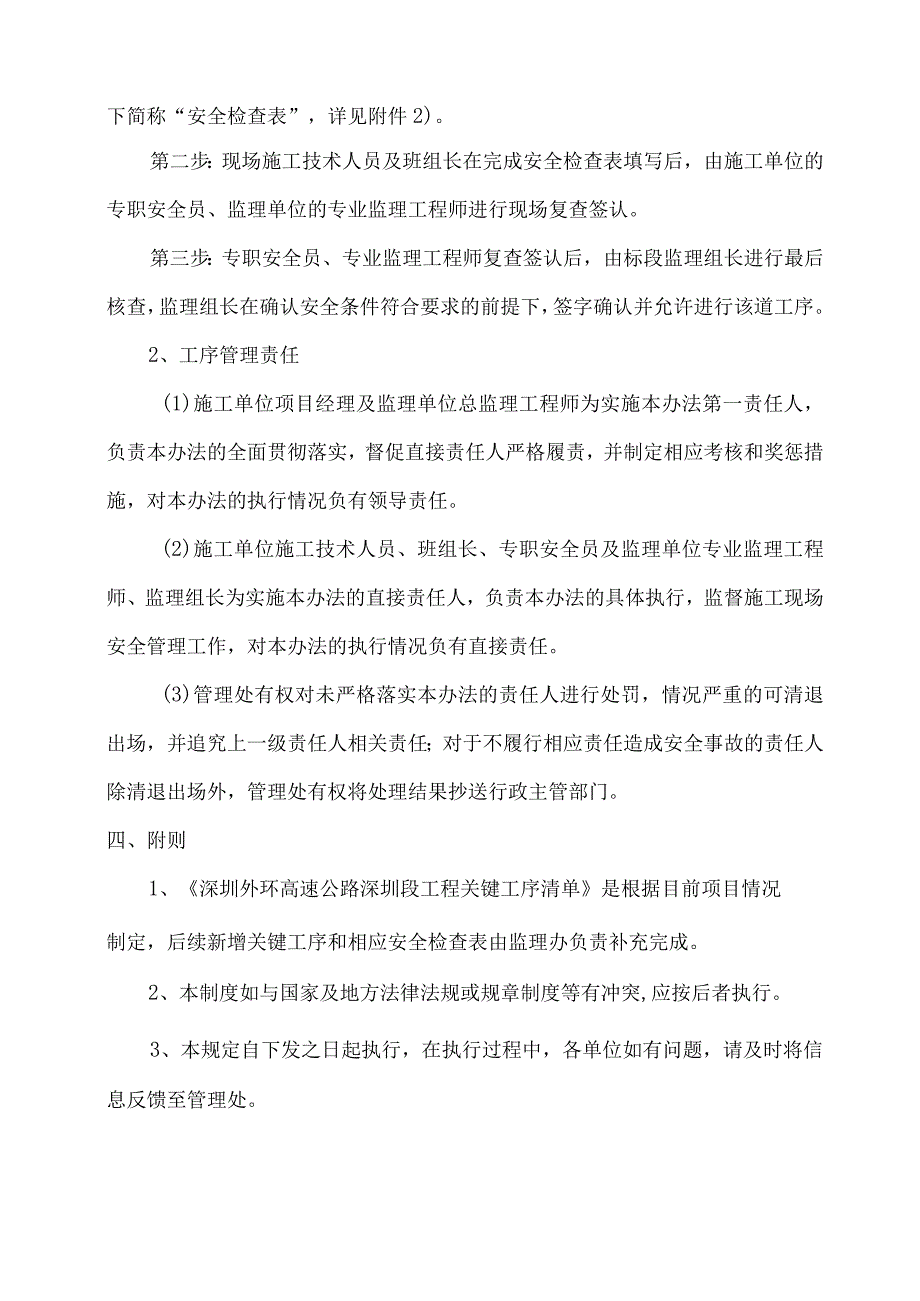

3、圳段工程关键工序安全检查表(以下简称“安全检查表”,详见附件2)。第二步:现场施工技术人员及班组长在完成安全检查表填写后,由施工单位的专职安全员、监理单位的专业监理工程师进行现场复查签认。第三步:专职安全员、专业监理工程师复查签认后,由标段监理组长进行最后核查,监理组长在确认安全条件符合要求的前提下,签字确认并允许进行该道工序。2、工序管理责任(1)施工单位项目经理及监理单位总监理工程师为实施本办法第一责任人,负责本办法的全面贯彻落实,督促直接责任人严格履责,并制定相应考核和奖惩措施,对本办法的执行情况负有领导责任。(2)施工单位施工技术人员、班组长、专职安全员及监理单位专业监理工程师、监理组
4、长为实施本办法的直接责任人,负责本办法的具体执行,监督施工现场安全管理工作,对本办法的执行情况负有直接责任。(3)管理处有权对未严格落实本办法的责任人进行处罚,情况严重的可清退出场,并追究上一级责任人相关责任;对于不履行相应责任造成安全事故的责任人除清退出场外,管理处有权将处理结果抄送行政主管部门。四、附则1、深圳外环高速公路深圳段工程关键工序清单是根据目前项目情况制定,后续新增关键工序和相应安全检查表由监理办负责补充完成。2、本制度如与国家及地方法律法规或规章制度等有冲突,应按后者执行。3、本规定自下发之日起执行,在执行过程中,各单位如有问题,请及时将信息反馈至管理处。附件:1、深圳外环高速公路深圳段工程关键工序清单2、深圳外环高速公路深圳段工程关键工序安全检查表
