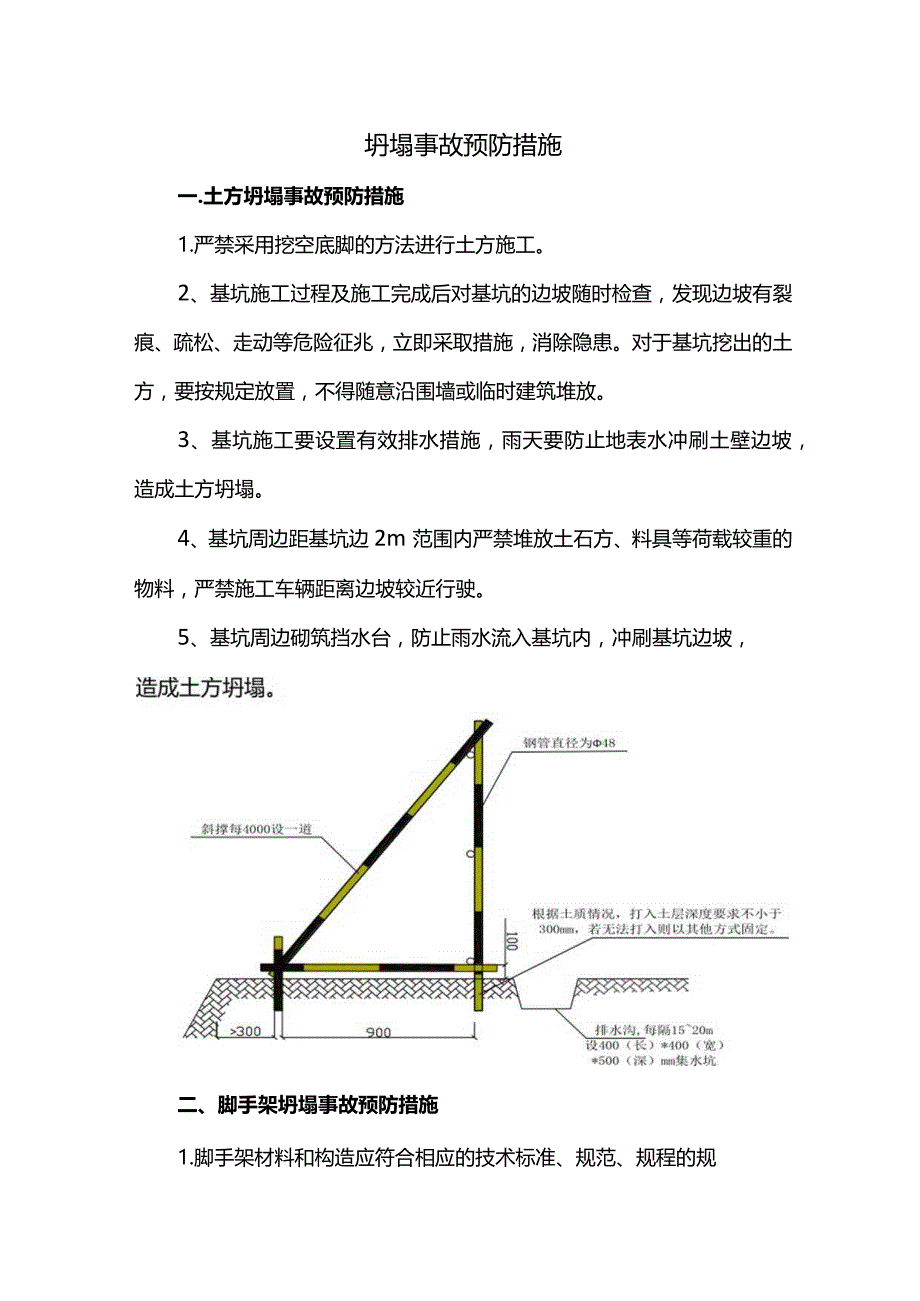

1、坍塌事故预防措施一.土方坍塌事故预防措施1.严禁采用挖空底脚的方法进行土方施工。2、基坑施工过程及施工完成后对基坑的边坡随时检查,发现边坡有裂痕、疏松、走动等危险征兆,立即采取措施,消除隐患。对于基坑挖出的土方,要按规定放置,不得随意沿围墙或临时建筑堆放。3、基坑施工要设置有效排水措施,雨天要防止地表水冲刷土壁边坡,造成土方坍塌。4、基坑周边距基坑边2m范围内严禁堆放土石方、料具等荷载较重的物料,严禁施工车辆距离边坡较近行驶。5、基坑周边砌筑挡水台,防止雨水流入基坑内,冲刷基坑边坡,二、脚手架坍塌事故预防措施1.脚手架材料和构造应符合相应的技术标准、规范、规程的规定。商业楼各楼落地脚手架搭设高

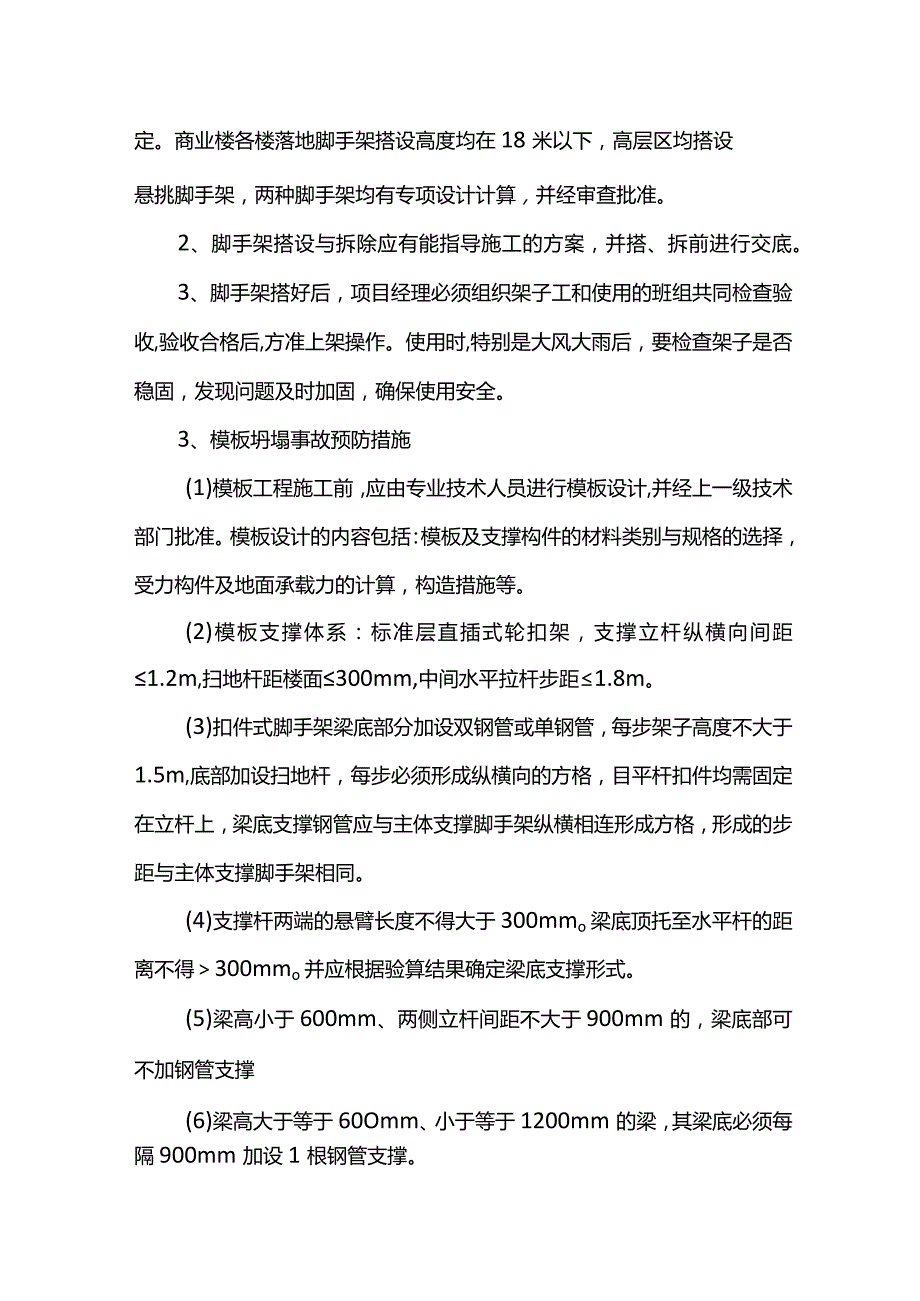

2、度均在18米以下,高层区均搭设悬挑脚手架,两种脚手架均有专项设计计算,并经审查批准。2、脚手架搭设与拆除应有能指导施工的方案,并搭、拆前进行交底。3、脚手架搭好后,项目经理必须组织架子工和使用的班组共同检查验收,验收合格后,方准上架操作。使用时,特别是大风大雨后,要检查架子是否稳固,发现问题及时加固,确保使用安全。3、模板坍塌事故预防措施(1)模板工程施工前,应由专业技术人员进行模板设计,并经上一级技术部门批准。模板设计的内容包括:模板及支撑构件的材料类别与规格的选择,受力构件及地面承载力的计算,构造措施等。(2)模板支撑体系:标准层直插式轮扣架,支撑立杆纵横向间距1.2m,扫地杆距楼面300

3、mm,中间水平拉杆步距1.8m。(3)扣件式脚手架梁底部分加设双钢管或单钢管,每步架子高度不大于1.5m,底部加设扫地杆,每步必须形成纵横向的方格,目平杆扣件均需固定在立杆上,梁底支撑钢管应与主体支撑脚手架纵横相连形成方格,形成的步距与主体支撑脚手架相同。(4)支撑杆两端的悬臂长度不得大于300mmo梁底顶托至水平杆的距离不得300mmo并应根据验算结果确定梁底支撑形式。(5)梁高小于600mm、两侧立杆间距不大于900mm的,梁底部可不加钢管支撑(6)梁高大于等于60Omm、小于等于1200mm的梁,其梁底必须每隔900mm加设1根钢管支撑。(7)梁高大于1200mm的梁,其梁底必须每隔90

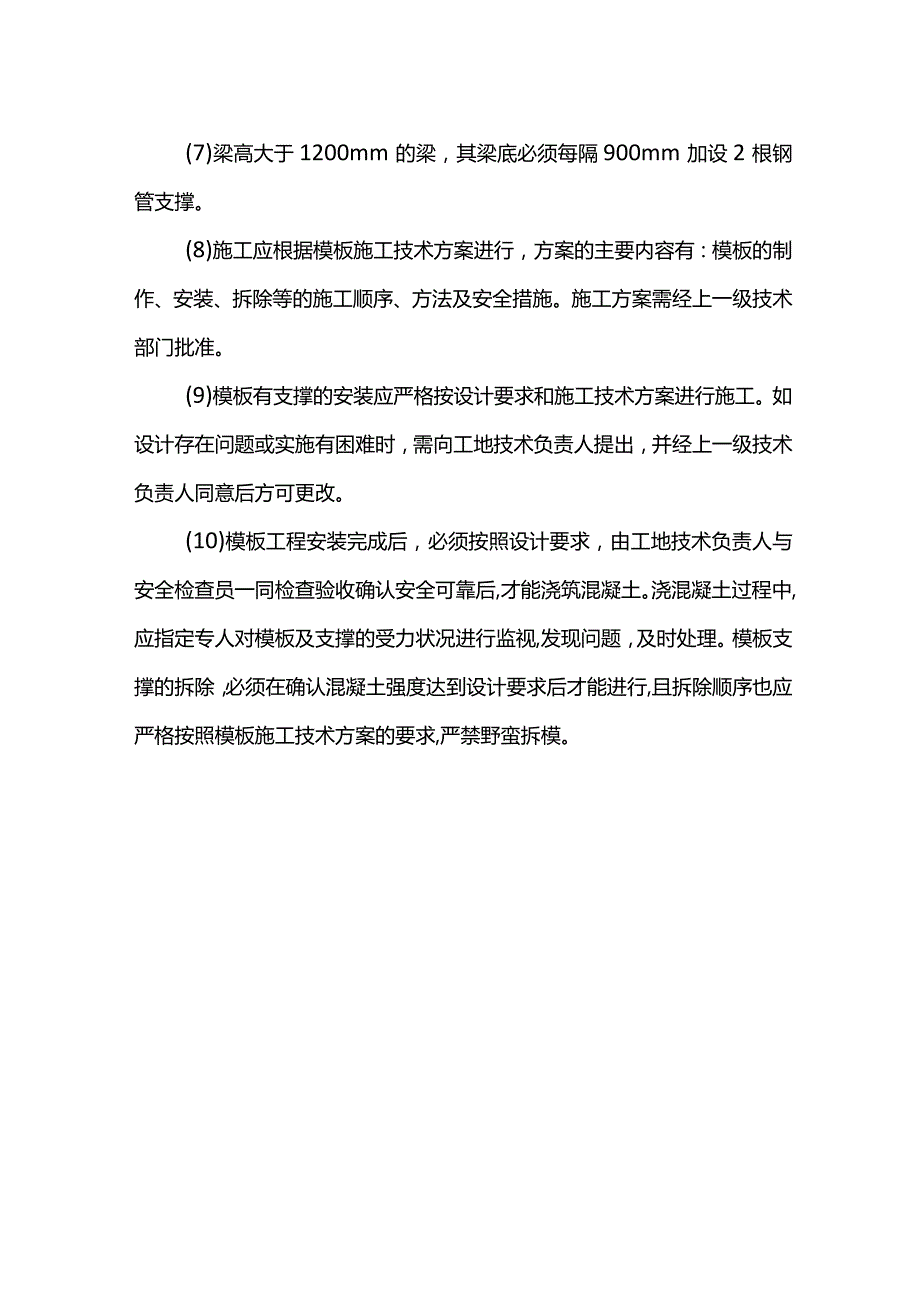

4、0mm加设2根钢管支撑。(8)施工应根据模板施工技术方案进行,方案的主要内容有:模板的制作、安装、拆除等的施工顺序、方法及安全措施。施工方案需经上一级技术部门批准。(9)模板有支撑的安装应严格按设计要求和施工技术方案进行施工。如设计存在问题或实施有困难时,需向工地技术负责人提出,并经上一级技术负责人同意后方可更改。(10)模板工程安装完成后,必须按照设计要求,由工地技术负责人与安全检查员一同检查验收确认安全可靠后,才能浇筑混凝土。浇混凝土过程中,应指定专人对模板及支撑的受力状况进行监视,发现问题,及时处理。模板支撑的拆除,必须在确认混凝土强度达到设计要求后才能进行,且拆除顺序也应严格按照模板施工技术方案的要求,严禁野蛮拆模。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
