桥梁桩基础施工二十个常见质量问题分析及预防措施.docx

上传人:p** 文档编号:645253 上传时间:2024-01-02 格式:DOCX 页数:21 大小:35.37KB
下载 相关 举报
桥梁桩基础施工二十个常见质量问题分析及预防措施.docx_第1页
第1页 / 共21页
桥梁桩基础施工二十个常见质量问题分析及预防措施.docx_第2页
第2页 / 共21页
桥梁桩基础施工二十个常见质量问题分析及预防措施.docx_第3页
第3页 / 共21页
桥梁桩基础施工二十个常见质量问题分析及预防措施.docx_第4页
第4页 / 共21页
桥梁桩基础施工二十个常见质量问题分析及预防措施.docx_第5页
第5页 / 共21页
桥梁桩基础施工二十个常见质量问题分析及预防措施.docx_第6页
第6页 / 共21页
桥梁桩基础施工二十个常见质量问题分析及预防措施.docx_第7页
第7页 / 共21页
桥梁桩基础施工二十个常见质量问题分析及预防措施.docx_第8页
第8页 / 共21页
桥梁桩基础施工二十个常见质量问题分析及预防措施.docx_第9页
第9页 / 共21页
桥梁桩基础施工二十个常见质量问题分析及预防措施.docx_第10页
第10页 / 共21页
亲,该文档总共21页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《桥梁桩基础施工二十个常见质量问题分析及预防措施.docx》由会员分享,可在线阅读,更多相关《桥梁桩基础施工二十个常见质量问题分析及预防措施.docx(21页珍藏版)》请在第壹文秘上搜索。

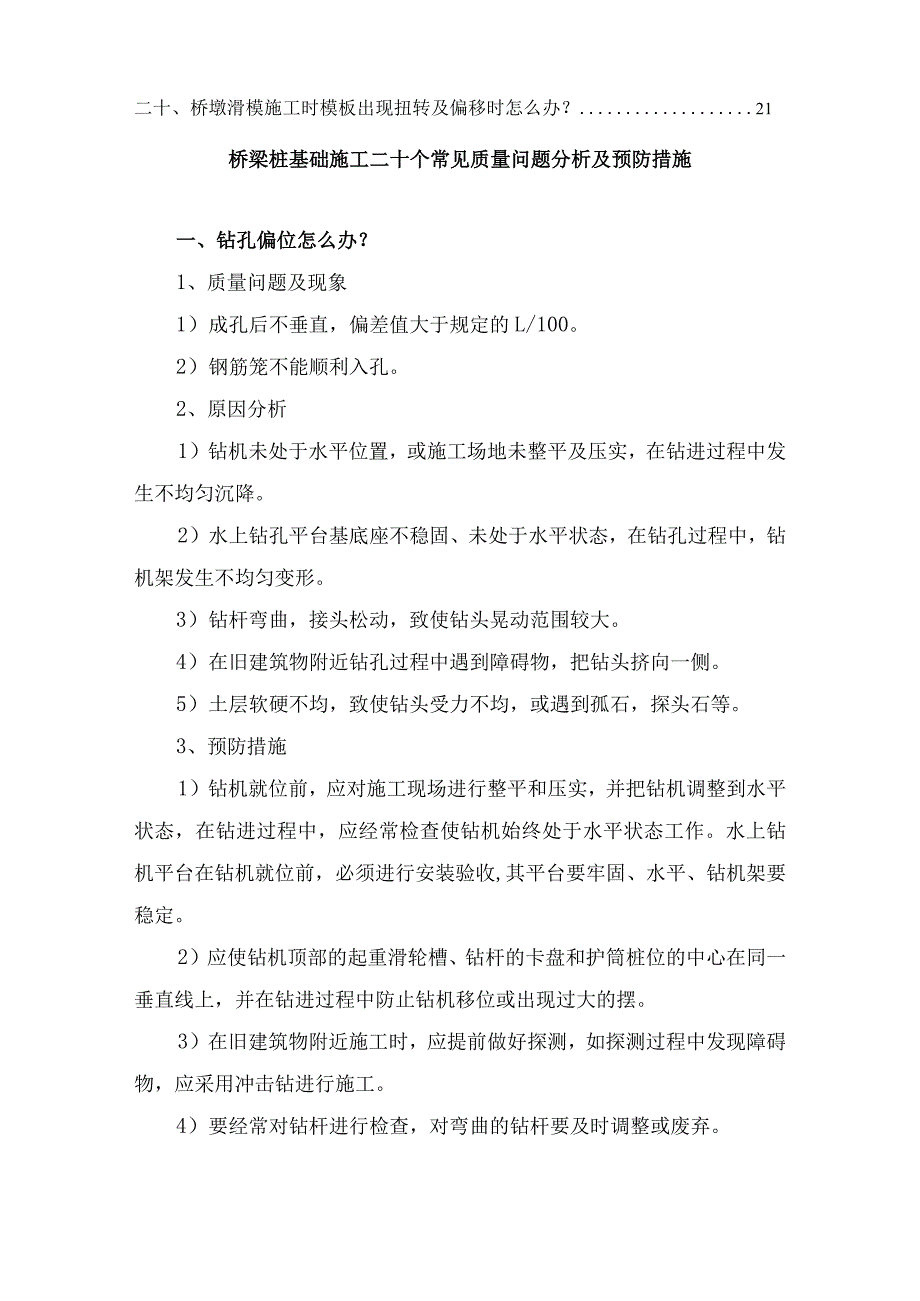

1、桥梁桩基础施工二十个常见质问题分析及预防措施目录一、钻孔偏位怎么办?2二、在钻孔过程中发生缩孔怎么办?3三、在钻孔过程中发生坍孔如何处理?3四、在钻孔过程中钻头被卡住怎么办?5五、如何避免钻孔灌注桩护筒底部孔壁坍塌?6六、如何防止钢筋笼在吊装就位过程中发生变形?7七、钢筋骨架就位后,如何将钢筋骨架固定,使其不下沉,不偏位?8八、如何保证钢筋笼下上浮?8九、灌注水下碎时如何防止断桩?9十、如何保证桩柱接头质量?凿桩头应注意哪些问题?11十一、钻孔桩发生中心偏位后如何处理?12十二、如何保证挖孔桩碎的灌注质量?13十三、土质基坑开挖到基底后被水浸泡?14十四、地基为不均匀地质时,如何防止基础产生滑

2、移或倾斜?15十五、在承台施工时,如何保证大体积碎的浇筑质量?16十六、如何保证桥墩碎的浇筑质量?18十七、如何防止墩柱顶部出现水平裂缝?19十八、在盖梁施工中,如何准确安装支座下的预埋钢板?19十九、桥墩滑模施工时局部坍塌或掉角怎么办?20二十、桥墩滑模施工时模板出现扭转及偏移时怎么办?21桥梁桩基础施工二十个常见质量问题分析及预防措施一、钻孔偏位怎么办?1、质量问题及现象1)成孔后不垂直,偏差值大于规定的L/100。2)钢筋笼不能顺利入孔。2、原因分析1)钻机未处于水平位置,或施工场地未整平及压实,在钻进过程中发生不均匀沉降。2)水上钻孔平台基底座不稳固、未处于水平状态,在钻孔过程中,钻机

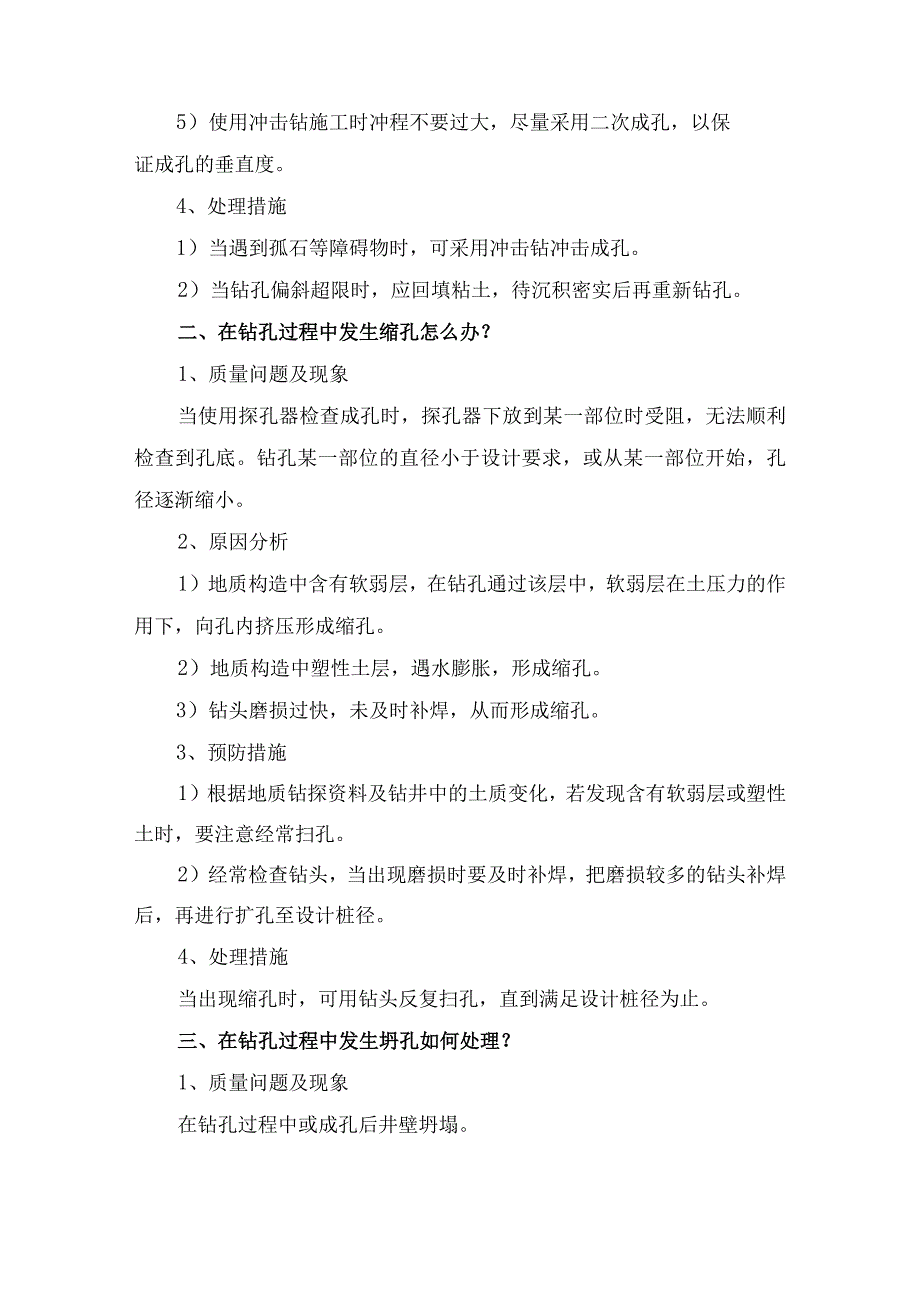

3、架发生不均匀变形。3)钻杆弯曲,接头松动,致使钻头晃动范围较大。4)在旧建筑物附近钻孔过程中遇到障碍物,把钻头挤向一侧。5)土层软硬不均,致使钻头受力不均,或遇到孤石,探头石等。3、预防措施1)钻机就位前,应对施工现场进行整平和压实,并把钻机调整到水平状态,在钻进过程中,应经常检查使钻机始终处于水平状态工作。水上钻机平台在钻机就位前,必须进行安装验收,其平台要牢固、水平、钻机架要稳定。2)应使钻机顶部的起重滑轮槽、钻杆的卡盘和护筒桩位的中心在同一垂直线上,并在钻进过程中防止钻机移位或出现过大的摆。3)在旧建筑物附近施工时,应提前做好探测,如探测过程中发现障碍物,应采用冲击钻进行施工。4)要经常

4、对钻杆进行检查,对弯曲的钻杆要及时调整或废弃。5)使用冲击钻施工时冲程不要过大,尽量采用二次成孔,以保证成孔的垂直度。4、处理措施1)当遇到孤石等障碍物时,可采用冲击钻冲击成孔。2)当钻孔偏斜超限时,应回填粘土,待沉积密实后再重新钻孔。二、在钻孔过程中发生缩孔怎么办?1、质量问题及现象当使用探孔器检查成孔时,探孔器下放到某一部位时受阻,无法顺利检查到孔底。钻孔某一部位的直径小于设计要求,或从某一部位开始,孔径逐渐缩小。2、原因分析1)地质构造中含有软弱层,在钻孔通过该层中,软弱层在土压力的作用下,向孔内挤压形成缩孔。2)地质构造中塑性土层,遇水膨胀,形成缩孔。3)钻头磨损过快,未及时补焊,从而

5、形成缩孔。3、预防措施1)根据地质钻探资料及钻井中的土质变化,若发现含有软弱层或塑性土时,要注意经常扫孔。2)经常检查钻头,当出现磨损时要及时补焊,把磨损较多的钻头补焊后,再进行扩孔至设计桩径。4、处理措施当出现缩孔时,可用钻头反复扫孔,直到满足设计桩径为止。三、在钻孔过程中发生坍孔如何处理?1、质量问题及现象在钻孔过程中或成孔后井壁坍塌。2、原因分析1)由于泥浆稠度小,护壁效果差,出现漏水;或护筒埋置较浅,或周围封堵不密实而出现漏水;或护筒底部的粘土层厚度不足,护筒底部漏水等原因,造成泥浆水头高度不够,对孔壁压力减少。2)泥浆相对密度过小,致使水头对孔壁的压力较小。3)在松软砂层中钻孔时进尺

6、过快,泥浆护壁形成较慢,井壁渗水。4)钻进时未连续作业,中途停钻时间较长,孔内水头未能保持在孔外水位或地下水位线以上2m,降低了水头对孔壁的压力。5)操作不当,提升钻头或吊放钢筋笼时碰撞孔壁。6)钻孔附近有大型设备作业,或有临时通行便道,车辆通行时产生振动。7)清孔后未及时浇注碎,放置时间过长。3、预防措施1)在钻孔附近,不要设临时通过便道,禁止有大型设备作业。2)在陆地埋置护筒时,应在底部夯填50CnI厚的粘土,在护筒周围也要夯填粘土,并注意夯实,护筒周围要均匀回填,保证护筒稳固和防止地面水的渗入。3)水中振动沉入护筒时,应根据地质资料,将护筒沉穿於泥及透水层,护筒之间的接头要密封好,防止漏

7、水。4)应根据设计部门提供的地质勘探资料,根据地质情况的不同,选用适宜的泥浆比重、泥浆粘度有不同的钻进速度。如在砂层中钻孔时,应加大泥浆稠度,选用较好的造浆材料,提高泥浆的粘度以加强护壁,并适当降低进尺速度。5)当汛期或潮汐地区水位变化较大时,应采取升高护筒,增加水头或用虹吸管等措施保证水头压力相对稳定。6)钻孔时要连续作业,无特殊情况中途不得停钻。7)提升钻头、下放钢筋笼时应保持垂直,尽量不要碰撞孔壁.8)若浇筑准备工作不充分,暂时不要进行清孔,清孔合格后要及时浇筑碎。9)供水时不得将水管直接冲射孔壁,孔口附近不得集聚地表水。四、在钻孔过程中钻头被卡住怎么办?1、质量问题及现象钻头在钻孔内,

8、无法继续运转。2、原因分析1)孔内出现梅花孔、探头石或缩孔。2)下钻头时太猛,或钢丝绳松绳太长,使钻头倾倒卡在井壁上。3)坍孔时落下的石块或落下较大的工具将钻头卡住。4)出现缩孔后,补焊后的钻头尺寸加大,冲击太猛,冲锥被吸住。5)使用冲击钻在粘土地层中进行钻孔时,冲程量过大,或泥浆太稠,冲锥被吸住。3、预防措施1)对于上下能活动的卡钻,可以采用上下轻微提动钻头,并辅以转动钢丝绳,使钻头转动,以便提起。2)下钻时不可太猛。3)对钻头进行补焊时,要保证尺寸与孔径配套。4)使用冲击钻进行施工时冲程量不宜过大,以防锥头倾倒造成卡钻。4、处理措施1)当土质较好或在石质孔内卡钻时,可以采取小爆破振动使钻头

9、松动,以便提起钻头。2)钻头被卡住时,可上下左右试着进行轻提,将钻锥提起。3)用千斤顶或滑轮组强提,但应注意孔口的牢固,以防孔口坍塌。五、如何避免钻孔灌注桩护筒底部孔壁坍塌?1、质量问题及现象孔壁坍塌;钻机倾斜。2、原因分析1)护筒底部及周围未用粘土回填或夯实不足,在钻进过程中或灌注过程中泥浆护筒底掏空。2)由于提供的地质钻探资料不详,使护筒底产处于淤泥或砂层少。3)护筒直径较小。4)地表水渗入护筒外围填土中,造成填土松软。3、预防措施1)护筒底部应回填至少50CnI厚的粘土,当土质为砂性土时护筒周围0.5-1.Om范围内也应用粘土回填并夯实。2)根据设计部门提供的地质资料,护筒底部应穿过淤泥

10、和砂层。3)护筒直径应大于设计孔径20-30cm(有钻杆的正反循环钻)、30-40cm(无钻杆的潜水电钻或冲击钻)。4)护筒出浆孔处应用粘土夯填,同时应保持出浆顺利,周围不得有积水,避免护筒周围泥土流失,造成坍孔。4、处理措施1)水中钻孔发生护筒底部坍塌时,应将护筒下沉穿过淤泥层或砂层。2)护筒底部坍塌时,应先将钻机移位,然后拔出护筒,按要求回填粘土并夯实,重新下护筒并对护筒周围回填粘土夯实,必要时应加长护筒,然后才能重新钻孔。六、如何防止钢筋笼在吊装就位过程中发生变形?1、质量问题及现象起吊后,钢筋笼发生过大的扭转或弯曲变形。2、原因分析1)当钢筋笼较长时,未加设临时固定杆。2)吊点位置不对

11、。3)加劲箍筋间距大,或直径小刚度不够。4)吊点处未设置加强筋。3、预防措施1)钢筋笼上每隔2-2.5m增设一道加劲箍筋,在吊点位置应设置加强筋。在加强筋上加做十字交叉钢筋来提高加强筋的刚度,以增强抗变形能力,在钢筋笼入井时,再将十字交叉筋割除。2)钢筋笼尽量采用一次整体入孔,若钢筋笼较长不能一次整体入孔时,也尽量少分段,以减少入孔时间;分段的钢筋笼也要设临时固定杆,并备足焊接设备,尽量缩短焊接时间;两钢筋笼对接时,上下节中心线保持一致。若能整体入孔时,应在钢筋笼内侧设置临时固定杆整体入孔,入孔后再拆除临时固定杆件。3)吊点位置应选好,钢筋笼较短时可采用一个吊点,较长时可采用二个吊点。4、处理

12、措施若钢筋笼发生严重扭曲变形时,则必须将钢筋笼拆开重新制作。七、钢筋骨架就位后,如何将钢筋骨架固定,使其不下沉,不偏位?1、质量问题及现象钢筋笼就位后突然下沉;钢筋笼中心偏位。2、原因分析1)钢筋笼固定不牢固或固定措施不得当。2)测量定位出现误差或在灌注碎过程中,导管碰撞钢筋笼。3)在施工过程中,桩位控制点未采取保护措施,出现人为移动。3、预防措施1)在钢筋笼定位后,将钢筋笼牢固固定在位于护筒之上的垫木上。垫木应该用20cmX20cmX300400CnI长方木根。2)护筒周围的回填土要夯实,防止护筒移位。3)测量定位要准确,要用控制桩进行复测核,复核无误后方可进行水下碎灌注。4、处理措施对于下

13、沉或偏心的钢筋笼,在浇筑碎前或未浇筑至钢筋笼时,可用吊车将其吊起进行复位。八、如何保证钢筋笼下上浮?1、质量问题及现象1)在灌注碎地钢筋笼上浮。2)在提升导管时,钢筋笼上浮。2、原因分析1)当灌注的碎接近钢筋笼底部时灌注速度过快,碎将钢筋笼托起;或提升导管速度过快,带动磴上升,导致钢筋笼上浮。2)在提升导管时,导管挂在钢筋笼上,钢筋笼随同导管一同上升。3、预防措施D当所灌注的碎接近钢筋笼时,要适当放慢碎的灌注速度,待导管底口提高至钢筋笼内至少2m以上时方可恢复正常的灌注速度。2)在安放导管时,应使导管的中心与钻孔中心尽量重合,导管接头处应做好防挂措施,以防止提升导管时挂住钢筋笼,造成钢筋笼上浮

14、。4、处理措施1)钢筋笼卡住导管后,可设法转动导管,使之脱离钢筋笼。2)发现钢筋笼有上浮迹象时,可适当加压,以防止继续上浮。九、灌注水下碎时如何防止断桩?1、质量问题及现象1)在灌注砂过程中,由于导管拔脱,泥浆进入导管内,致使孔内泥浆豁然迅速下降。2)由于导管接头处密封不好,致使泥浆进入导管,若继续灌注,则会在碎中出现泥浆夹层。3)由于导管埋置过深、当碎堵塞导管时处理时间过长、或灌注时间较长使先期灌注的碎凝固,导致导管不能提起。4)在无破损检测中,桩的某一部位存在夹泥层。2、原因分析D碎坍落度小、离析或石料粒径较小,在碎灌注过程中堵塞导管,且在碎初凝前未能疏通好,不得不提起导管时,从而形成断桩

15、。2)由于计算错误致使导管底口距孔底距离较大,致使首批灌注的碎不能埋住导管,从而形成断桩。3)在导管提拔时,由于测量或计算错误,或盲目提拔导管使导管提拔过量,从而使导管底口拔出碎面,或使导管口处于泥浆层或泥浆与硅的混合层中,形成断桩。4)在提拔导管时,钢筋笼卡住导管,在位初凝前无法提起,造成碎灌注中断,形成断桩。5)导管接口渗漏致使泥浆进入导管内,在碎内形成夹层,造成断桩。6)导管埋置深度过深,无法提起导管或将导管拔断,造成断桩。7)由于其他意外原因造成磴不能连续灌注,中断时间超过碎初凝时间,致使导管无法提升,形成断桩。3、预防措施1)导管使用前,要对导管进行检漏和抗拉力试验,以防导管渗漏。每节导管组装编号,导管安装完毕后要建立复核和检验制度。导管的直径应根据桩径和石料的最大粒径确定,尽量采用大直径导管。2)下导管时,其底口距孔底的距离不大于40-50cm,同时要能保证首批碎灌注后能埋住导管至少1m。在随后的灌注过程中,导管的埋置深度一般控制在2-4m范围内。3)

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 桩基础

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
