《长沙国金中心项目-卫生间防水施工方案.docx》由会员分享,可在线阅读,更多相关《长沙国金中心项目-卫生间防水施工方案.docx(9页珍藏版)》请在第壹文秘上搜索。

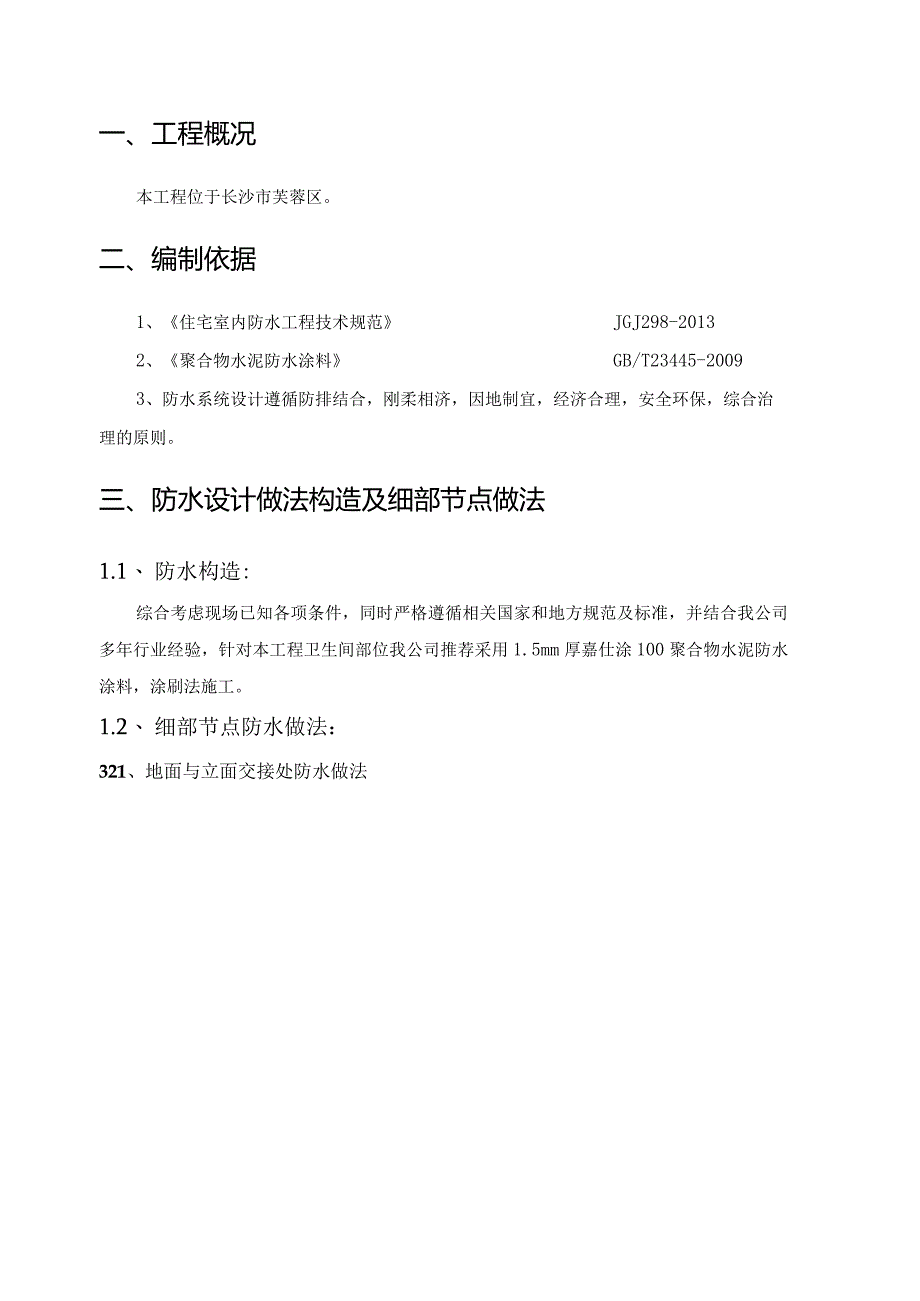

1、长沙国金中心项目防水工程技术方案长沙雨虹防水工程有限公司2016年04月13日东方雨虹一、工程概况2二、编制依据2三、防水设计做法构造及细部节点做法2四、施工工艺及施工要点4五、施工注意事项5六、成品保护措施6七、施工安全消防保证措施6一、工程概况本工程位于长沙市芙蓉区。二、编制依据1、住宅室内防水工程技术规范JGJ298-20132、聚合物水泥防水涂料GB/T23445-20093、防水系统设计遵循防排结合,刚柔相济,因地制宜,经济合理,安全环保,综合治理的原则。三、防水设计做法构造及细部节点做法1.1、 防水构造:综合考虑现场已知各项条件,同时严格遵循相关国家和地方规范及标准,并结合我公司
2、多年行业经验,针对本工程卫生间部位我公司推荐采用1.5mm厚嘉仕涂100聚合物水泥防水涂料,涂刷法施工。1.2、 细部节点防水做法:321、地面与立面交接处防水做法322、管根细部防水做法:管根部防水做法:如下图(一)所示,应由土建方在管根与混凝土之间预留凹槽,深X宽二IOXlOmm,凹槽内嵌填密封膏,再由防水施工方施工涂料。管根处防水增强处理做法(一)如果在防水施工前未做凹槽嵌缝处理,则应按下图(二)所示凿缝嵌止水条并用防水堵漏宝封堵后再涂刷嘉仕涂100聚合物水泥防水涂料:东方雨虹管根处防水增强处理做法(二)323、地漏细部防水做法地漏防水增强处理做法四、施工工艺及施工要点4.1、施工准备材
3、料准备(1)主材准备:嘉仕涂100聚合物水泥防水涂料;(2)辅材准备:防水堵漏宝,网格布等。机具准备基面清理工具:锤子、凿子、铲子、钢丝刷、扫帚等;取料配料工具:台秤、搅拌桶、手提搅拌器;涂料涂刷工具:橡胶刮板、油漆刷、长柄滚刷、软毛刷等;测量剪裁工具:钢卷尺、壁纸刀等。基层准备(1)基层应坚实、平整、干燥、无灰尘、无油污,凹凸不平和裂缝处应用聚合物砂浆补平,施工前清理、清扫干净,必要时用吸尘器或高压吹尘机吹净;(2)平立面交接处、转折处、阴阳角等均应做成均匀一致、平整光滑的圆角,圆弧半径不小于50mm;(3)与基层连接的管件、卫生洁具、地漏等必须安装牢固,在防水层施工前先将预留管道安装牢固,
4、且必须安装完毕方可进行防水层的施工;(4)所有的管道表面要进行增糙或防锈处理;(5)地面排水坡度应符合设计要求;(6)基层应会同监理工程师验收合格后方可进行防水的施工。4、嘉仕涂100聚合物水泥防水涂料施工工艺及技术要点4. 1施工工艺流程基层清理一现场配料一涂刷底涂(若需要)一细部附加处理一第一遍涂膜一第二遍涂膜面层涂膜一防水层第一次试水一保护饰面层施工一防水层第二次试水一工程质量验收。5. 2操作要点及技术要求(1)基层清理:防水基层需平整、坚固、干燥、无尖锐凹凸、蜂窝、麻面和起皮,无油污,并会同监理工程师严格执行交接检查。(2)按照产品包装标识的比例进行配比,水可以适当调节,以调整涂料粘
5、稠度,满足立面和平面不同部位的施工要求。涂料的配合方法为先将液料和水倒入搅拌桶中,在手提搅拌器的不断搅拌下将粉料徐徐加入其中,至少搅拌5分钟,彻底搅拌均匀,呈浆状无团块。(3)附加防水层施工:在平立面交接处、转角处、窗井处、变形缝、施工缝等细部,先进行附加防水层施工。(4)大面积施工:防水涂膜应多遍涂布,每遍间隔8小时,不宜一遍过厚。(5)检查验收:边施工边检查,不得留任何隐患,现场施工员、质检员必须跟班检查,检查合格后方可进入下一道工序施工,待自检合格后报请监理及建设方进行验收。五、施工注意事项(1)施工前,进行安全教育、技术措施交底,施工中严格遵守安全规章制度;(2)施工人员须戴安全帽、穿
6、工作服、软底鞋,立体交叉作业时须架设安全防护东方雨虹棚;(3)施工人员必须严格遵守各项操作说明,严禁违章作业;(4)施工现场一切用电设施须安装漏电保护装置,施工用电动工具正确使用;(5)严禁在涂膜防水层上直接行走,并注意保护不被损伤。(6)产品贮存于清洁、干燥、密闭的铁桶内;产品在贮存时应保证通风、干燥、防止日晒、雨淋,最佳储存温度为5C25C,最高不要超过40;产品在运输时,应防止日晒雨淋、挤压碰撞,保持包装桶完好无损。(7)施工时基层应干燥,环境温度为5-35,雨雪天或夏日暴晒环境下不得施工;涂膜实干之前,应做好相应防护,不得被雨淋。(8)使用前宜整桶搅拌,采用橡胶或金属刮板刮涂施工。(9
7、)产品即开即用,开桶后不宜超过4h,余料应及时密封,并尽快用完。六、成品保护措施(1)运送、放置施工机具和材料时,应在已施工的防水层上采取保护措施;(2)操作人员应穿干净软底鞋,施工过程中严禁穿钉鞋踩踏防水层;(3)防水层未做保护层之前,任何与防水作业无关的人员不得进入施工现场;(4)节点管根部位要加以保护,施工中不得碰损位移;(5)严禁在施工完成的防水层上打眼凿洞;七、施工安全消防保证措施(1)施工前对现场施工人员进行安全教育、技术措施交底,施工中严格遵守安全规章制度;(2)施工人员必须佩戴安全帽、穿工作服、软底鞋;(3)施工人员必须严格遵守各项操作说明,严禁违章作业;(4)施工现场一切用电设施必须安装漏电保护装置,施工用电动工具按操作标准正确使用;(5)施工现场应清除易燃物,并备有足够的灭火器等消防器材,消防道路要畅通;(6)认真学习贯彻中华人民共和国消防条例,树立消防安全意识。(7)严格按照现场的布局划分用火作业区、易燃材料区、生活区,保持防火间距;(8)施工现场严禁烟火,建立现场明火管理制度。
