风电、光伏工程质量工艺标准化(抹灰工程).docx

上传人:p** 文档编号:647946 上传时间:2024-01-02 格式:DOCX 页数:6 大小:91.61KB
下载 相关 举报
风电、光伏工程质量工艺标准化(抹灰工程).docx_第1页
第1页 / 共6页
风电、光伏工程质量工艺标准化(抹灰工程).docx_第2页
第2页 / 共6页
风电、光伏工程质量工艺标准化(抹灰工程).docx_第3页
第3页 / 共6页
风电、光伏工程质量工艺标准化(抹灰工程).docx_第4页
第4页 / 共6页
风电、光伏工程质量工艺标准化(抹灰工程).docx_第5页
第5页 / 共6页
风电、光伏工程质量工艺标准化(抹灰工程).docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

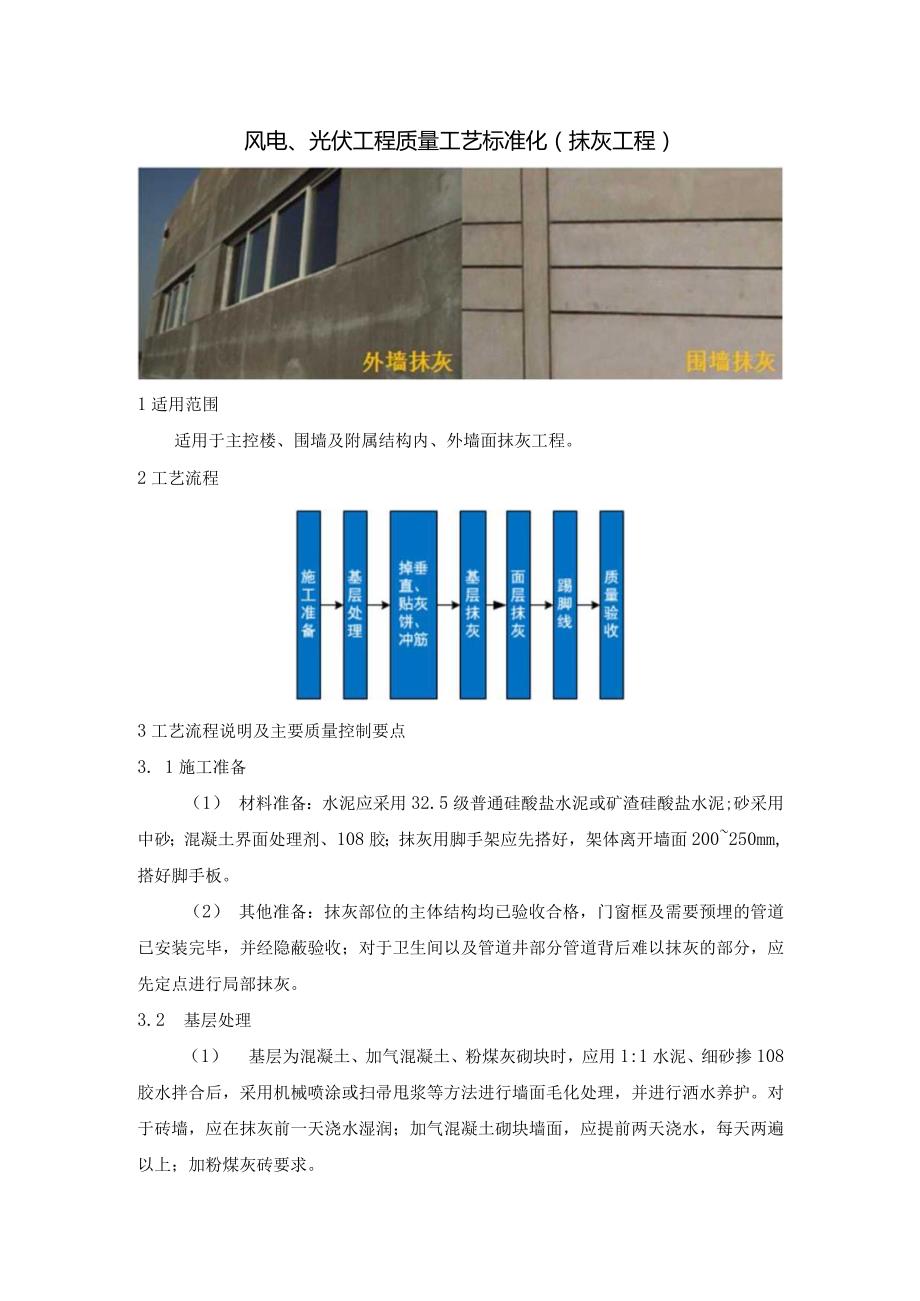

《风电、光伏工程质量工艺标准化(抹灰工程).docx》由会员分享,可在线阅读,更多相关《风电、光伏工程质量工艺标准化(抹灰工程).docx(6页珍藏版)》请在第壹文秘上搜索。

1、风电、光伏工程质量工艺标准化(抹灰工程)1适用范围适用于主控楼、围墙及附属结构内、外墙面抹灰工程。2工艺流程3工艺流程说明及主要质量控制要点3. 1施工准备(1) 材料准备:水泥应采用32.5级普通硅酸盐水泥或矿渣硅酸盐水泥;砂采用中砂;混凝土界面处理剂、108胶;抹灰用脚手架应先搭好,架体离开墙面200250mm,搭好脚手板。(2) 其他准备:抹灰部位的主体结构均已验收合格,门窗框及需要预埋的管道已安装完毕,并经隐蔽验收;对于卫生间以及管道井部分管道背后难以抹灰的部分,应先定点进行局部抹灰。3.2 基层处理(1) 基层为混凝土、加气混凝土、粉煤灰砌块时,应用1:1水泥、细砂掺108胶水拌合后

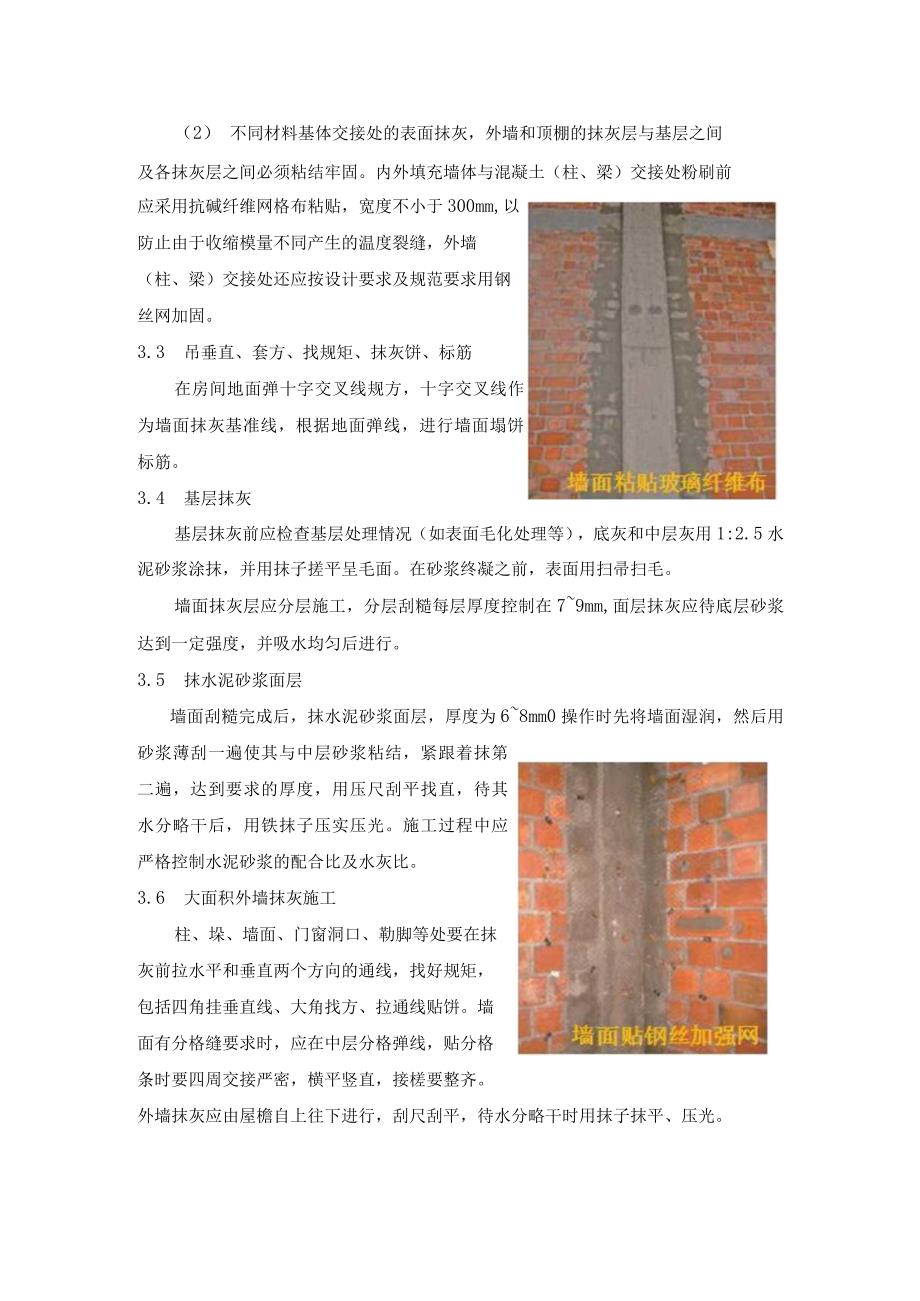

2、,采用机械喷涂或扫帚甩浆等方法进行墙面毛化处理,并进行洒水养护。对于砖墙,应在抹灰前一天浇水湿润;加气混凝土砌块墙面,应提前两天浇水,每天两遍以上;加粉煤灰砖要求。(2) 不同材料基体交接处的表面抹灰,外墙和顶棚的抹灰层与基层之间及各抹灰层之间必须粘结牢固。内外填充墙体与混凝土(柱、梁)交接处粉刷前应采用抗碱纤维网格布粘贴,宽度不小于300mm,以防止由于收缩模量不同产生的温度裂缝,外墙(柱、梁)交接处还应按设计要求及规范要求用钢丝网加固。3.3 吊垂直、套方、找规矩、抹灰饼、标筋在房间地面弹十字交叉线规方,十字交叉线作为墙面抹灰基准线,根据地面弹线,进行墙面塌饼、标筋。3.4 基层抹灰基层抹

3、灰前应检查基层处理情况(如表面毛化处理等),底灰和中层灰用1:2.5水泥砂浆涂抹,并用抹子搓平呈毛面。在砂浆终凝之前,表面用扫帚扫毛。墙面抹灰层应分层施工,分层刮糙每层厚度控制在79mm,面层抹灰应待底层砂浆达到一定强度,并吸水均匀后进行。3.5 抹水泥砂浆面层墙面刮糙完成后,抹水泥砂浆面层,厚度为68mm0操作时先将墙面湿润,然后用砂浆薄刮一遍使其与中层砂浆粘结,紧跟着抹第二遍,达到要求的厚度,用压尺刮平找直,待其水分略干后,用铁抹子压实压光。施工过程中应严格控制水泥砂浆的配合比及水灰比。3.6 大面积外墙抹灰施工柱、垛、墙面、门窗洞口、勒脚等处要在抹灰前拉水平和垂直两个方向的通线,找好规矩

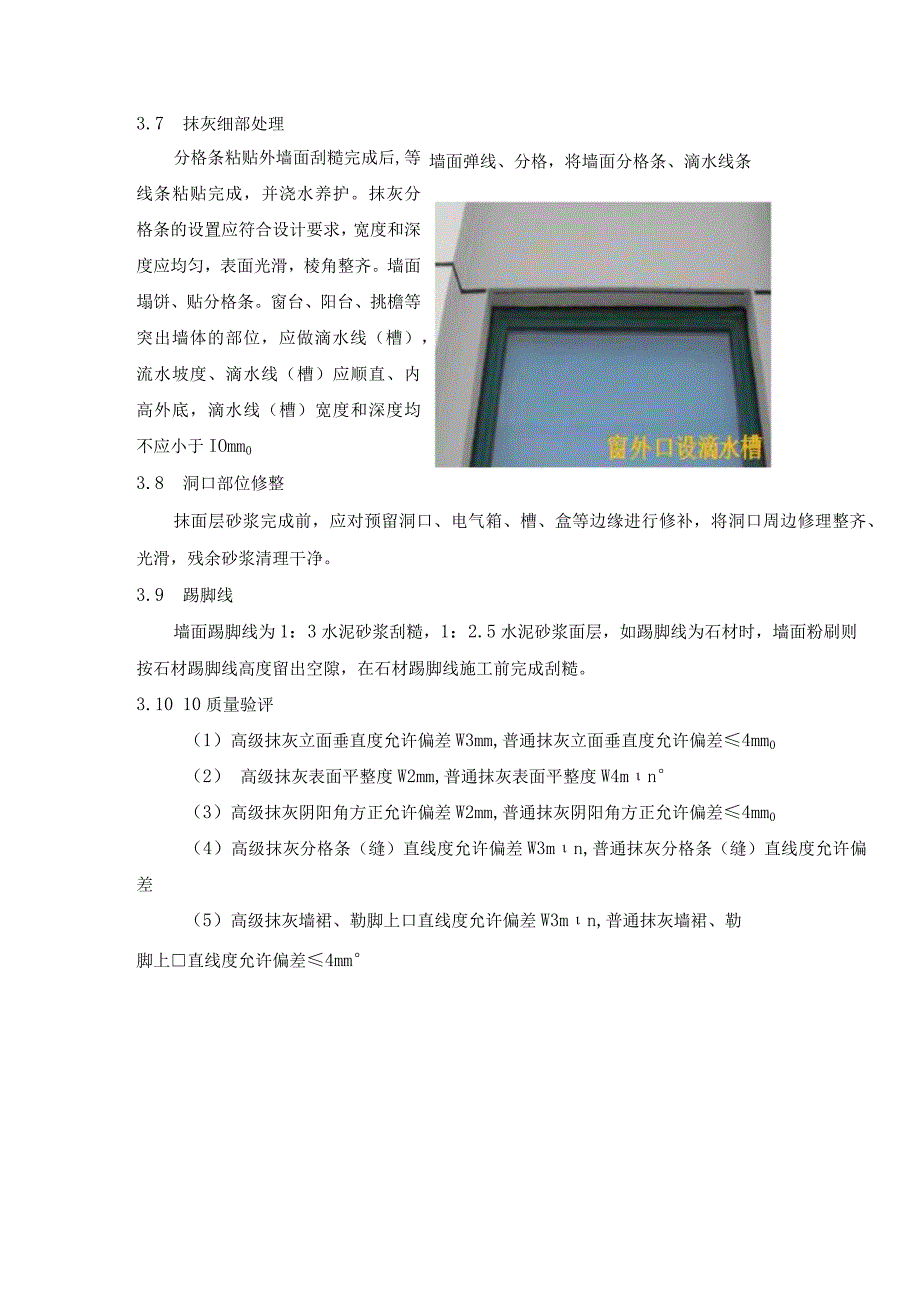

4、,包括四角挂垂直线、大角找方、拉通线贴饼。墙面有分格缝要求时,应在中层分格弹线,贴分格条时要四周交接严密,横平竖直,接槎要整齐。外墙抹灰应由屋檐自上往下进行,刮尺刮平,待水分略干时用抹子抹平、压光。3.7 抹灰细部处理墙面弹线、分格,将墙面分格条、滴水线条分格条粘贴外墙面刮糙完成后,等线条粘贴完成,并浇水养护。抹灰分格条的设置应符合设计要求,宽度和深度应均匀,表面光滑,棱角整齐。墙面塌饼、贴分格条。窗台、阳台、挑檐等突出墙体的部位,应做滴水线(槽),流水坡度、滴水线(槽)应顺直、内高外底,滴水线(槽)宽度和深度均不应小于IOmm03.8 洞口部位修整抹面层砂浆完成前,应对预留洞口、电气箱、槽、

5、盒等边缘进行修补,将洞口周边修理整齐、光滑,残余砂浆清理干净。3.9 踢脚线墙面踢脚线为1:3水泥砂浆刮糙,1:2.5水泥砂浆面层,如踢脚线为石材时,墙面粉刷则按石材踢脚线高度留出空隙,在石材踢脚线施工前完成刮糙。3.10 10质量验评(1)高级抹灰立面垂直度允许偏差W3mm,普通抹灰立面垂直度允许偏差4mm0(2) 高级抹灰表面平整度W2mm,普通抹灰表面平整度W4mn(3)高级抹灰阴阳角方正允许偏差W2mm,普通抹灰阴阳角方正允许偏差4mm0(4)高级抹灰分格条(缝)直线度允许偏差W3mn,普通抹灰分格条(缝)直线度允许偏差(5)高级抹灰墙裙、勒脚上口直线度允许偏差W3mn,普通抹灰墙裙、

6、勒脚上直线度允许偏差4mm4装饰抹灰工程质量标准和检验方法类别序号检查项目质量标准单位检验方法及器具主控项目1层黏结及面层质量*外墙和顶棚的抹灰层与基层之间及各抹灰层之间必须黏结牢固观察、小锤轻击检查、检查施工记录和拉拨试验报告2基层表面抹灰前基层表面的尘土、污垢、油渍等应清除干净,并应洒水润湿检查施工记录3材料品种和性能符合设计要求和现行有关标准的规定。砂浆的配合比及强度应符合设计要求检查产品合格证书、进场验收记录、复验报告和施工记录4操作要求抹灰工程应分层进行。当抹灰总厚度不小于35mm时,应采取加强措施。不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施;当采用加强网时,加强网与各基

7、体的搭接宽度不应小于IoOnInl检查隐蔽工程验收记录和施工记录5护角和门窗框与墙体间缝隙的填塞质量护角材料、高度符合现行施工标准的规定;门窗框与墙体间缝隙应填塞密实观察、小锤轻击和钢尺检查一般项目1表面质T:水刷石表面应石粒清晰、分布均匀、紧密平整、色泽一致,应无掉粒和接槎痕迹观察、手摸检查斩假石表面剁纹应均匀顺直、深浅一致,应无漏剁处;阳角处应横剁,并留出宽窄一致的不剁边条,棱角应无损坏干粘石表面应色泽一致、不露浆、不漏粘,石粒应黏结牢固、分布均匀,阳角处应无明显黑边假面砖表面应平整、沟纹清晰、留缝整齐、色泽一致,应无掉角、脱皮、起砂等缺陷喷砂表面平整,砂粒黏结牢固、均匀、密实喷涂颜色一致

8、,花纹大小均匀,不显接槎,无漏涂2分格条、分格缝装饰抹灰分格条(缝)的设置应符合设计要求,宽度和深度应均匀,表面应平整、光滑,棱角应整齐观察检查3滴水线、滴水槽滴水线(槽)应顺直,滴水线应内高、外低,滴水槽应符合设计要求和现行标准的规定观察、钢尺检查般项目4立面垂直度*水刷石52m垂直检测尺检查斩假石4干粘石5nun假面砖W5喷砂5喷涂W55表面平整度*水刷石W3mm2m靠尺和塞尺检查斩假石3干粘石5假面砖4喷砂5喷涂46阴阳角方正水刷石3mm直角检测尺检查斩假石3干粘石4假面砖W4喷砂W3喷涂W47分格条(缝)平直度水刷石W3nun拉线和钢直尺检查斩假石W3干粘石3假面砖3喷砂3喷涂38墙裙、勒脚水刷石W3拉线和钢直尺检查斩假石W3nun注:*对外墙和顶棚的抹灰层质量进行检验时,该项为强制性条文。*外墙面装饰抹灰,立面总高度的垂直度应符合GB50203砌体结构工程施工质量验收规范、GB50204等有关规定。*干粘石、喷砂、喷涂等工程,在涂抹面层前,应检查中层砂浆表面的平整度,其允许偏差按表中相应规定执行。5施工依据5.1电力建设施工质量验收及评定规程第1部分:土建工程DL/T5210.1-20215.2变电站、换流站土建工程施工质量验收规范(DL/T5814-2020)

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑规范

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
