关于老党校拆除清运工程费用超出预算的情况说明2.docx

上传人:p** 文档编号:654001 上传时间:2024-01-02 格式:DOCX 页数:2 大小:14.72KB
下载 相关 举报
关于老党校拆除清运工程费用超出预算的情况说明2.docx_第1页
第1页 / 共2页
关于老党校拆除清运工程费用超出预算的情况说明2.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《关于老党校拆除清运工程费用超出预算的情况说明2.docx》由会员分享,可在线阅读,更多相关《关于老党校拆除清运工程费用超出预算的情况说明2.docx(2页珍藏版)》请在第壹文秘上搜索。

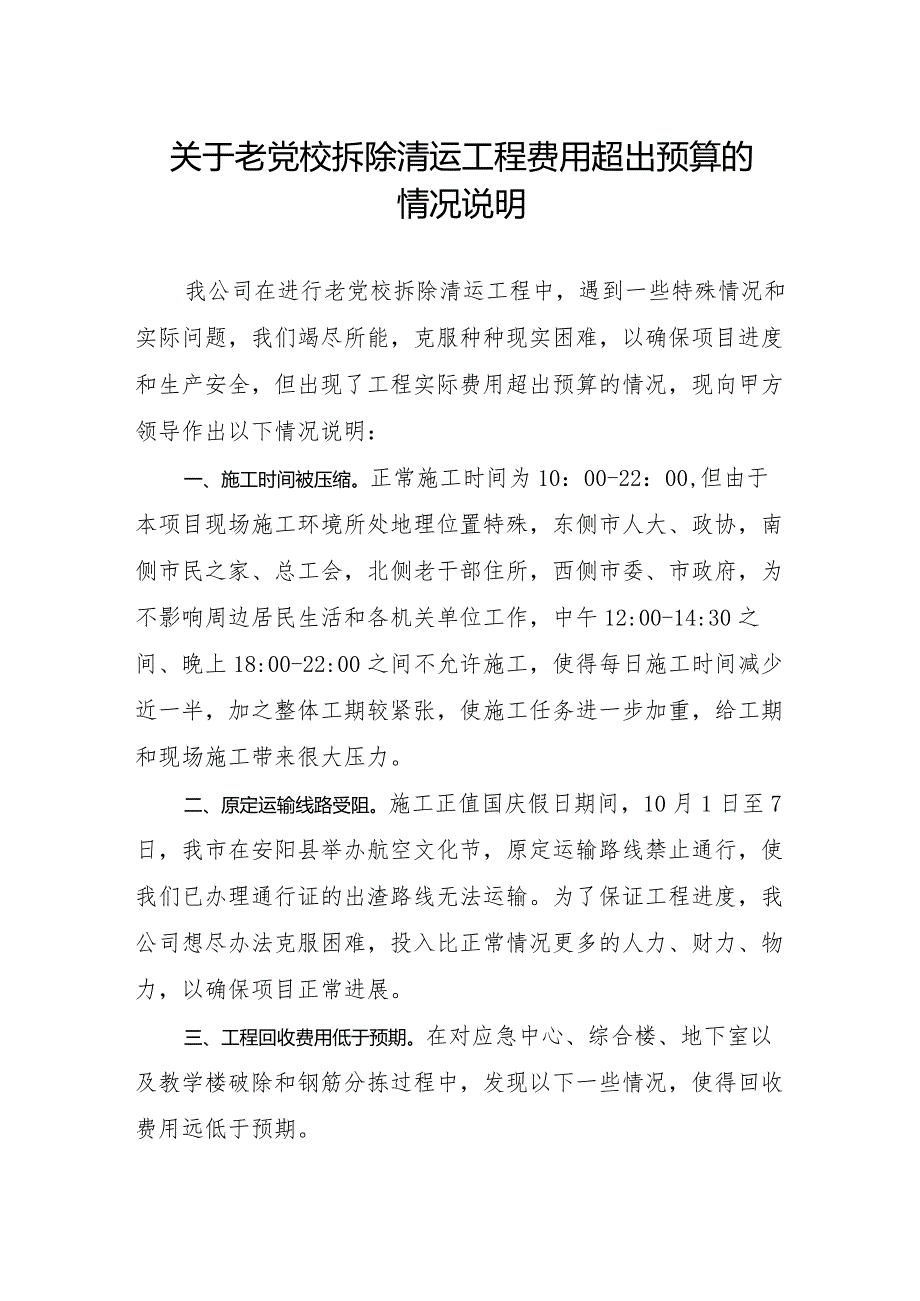

1、关于老党校拆除清运工程费用超出预算的情况说明我公司在进行老党校拆除清运工程中,遇到一些特殊情况和实际问题,我们竭尽所能,克服种种现实困难,以确保项目进度和生产安全,但出现了工程实际费用超出预算的情况,现向甲方领导作出以下情况说明:一、施工时间被压缩。正常施工时间为10:00-22:00,但由于本项目现场施工环境所处地理位置特殊,东侧市人大、政协,南侧市民之家、总工会,北侧老干部住所,西侧市委、市政府,为不影响周边居民生活和各机关单位工作,中午12:00-14:30之间、晚上18:00-22:00之间不允许施工,使得每日施工时间减少近一半,加之整体工期较紧张,使施工任务进一步加重,给工期和现场施

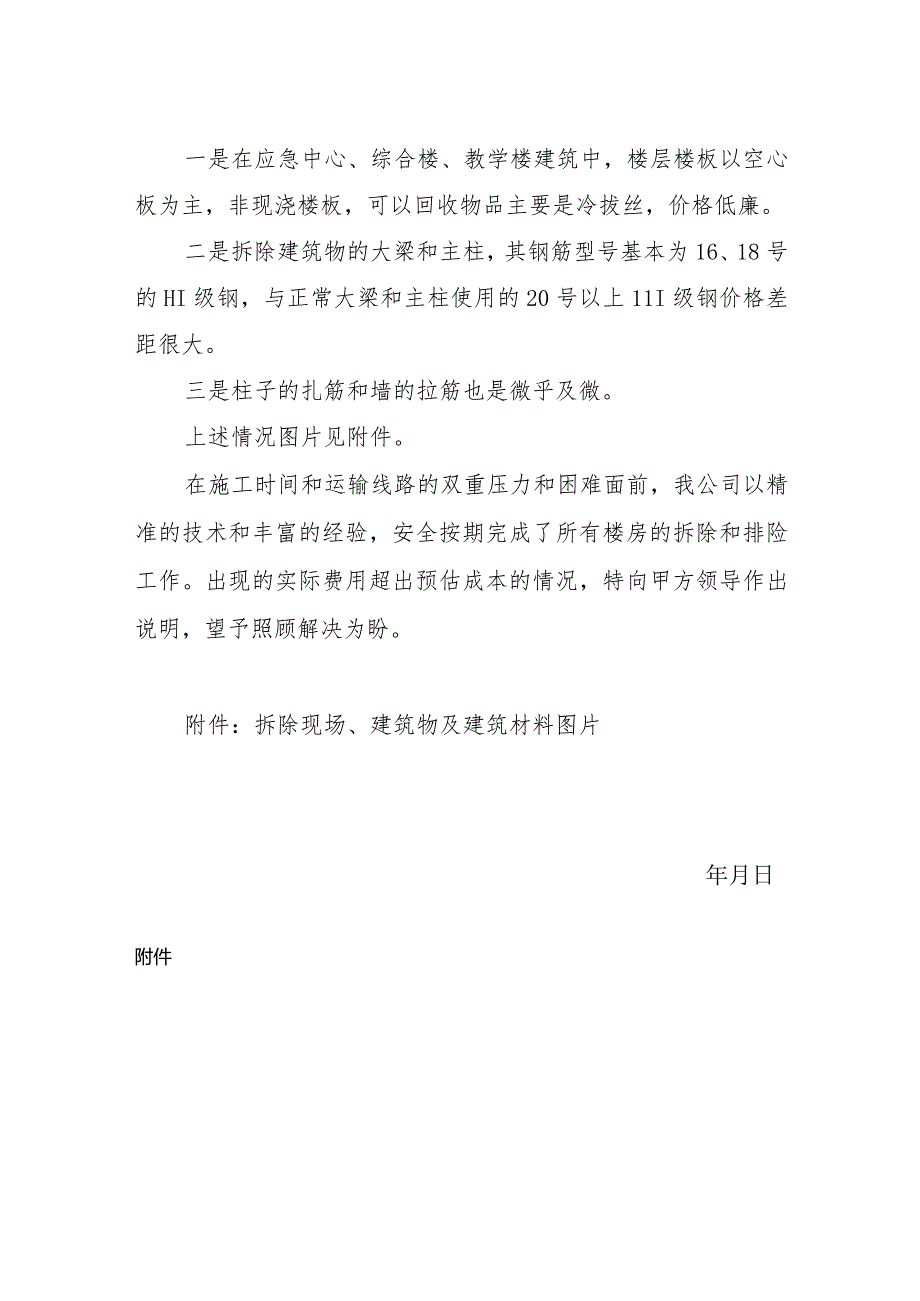

2、工带来很大压力。二、原定运输线路受阻。施工正值国庆假日期间,10月1日至7日,我市在安阳县举办航空文化节,原定运输路线禁止通行,使我们已办理通行证的出渣路线无法运输。为了保证工程进度,我公司想尽办法克服困难,投入比正常情况更多的人力、财力、物力,以确保项目正常进展。三、工程回收费用低于预期。在对应急中心、综合楼、地下室以及教学楼破除和钢筋分拣过程中,发现以下一些情况,使得回收费用远低于预期。一是在应急中心、综合楼、教学楼建筑中,楼层楼板以空心板为主,非现浇楼板,可以回收物品主要是冷拔丝,价格低廉。二是拆除建筑物的大梁和主柱,其钢筋型号基本为16、18号的HI级钢,与正常大梁和主柱使用的20号以上11I级钢价格差距很大。三是柱子的扎筋和墙的拉筋也是微乎及微。上述情况图片见附件。在施工时间和运输线路的双重压力和困难面前,我公司以精准的技术和丰富的经验,安全按期完成了所有楼房的拆除和排险工作。出现的实际费用超出预估成本的情况,特向甲方领导作出说明,望予照顾解决为盼。附件:拆除现场、建筑物及建筑材料图片年月日附件

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 说明文书

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
