双向掘进实施性隧道冬季施工方案范文.docx

上传人:p** 文档编号:670683 上传时间:2024-01-07 格式:DOCX 页数:19 大小:63.69KB
下载 相关 举报
双向掘进实施性隧道冬季施工方案范文.docx_第1页
第1页 / 共19页
双向掘进实施性隧道冬季施工方案范文.docx_第2页
第2页 / 共19页
双向掘进实施性隧道冬季施工方案范文.docx_第3页
第3页 / 共19页
双向掘进实施性隧道冬季施工方案范文.docx_第4页
第4页 / 共19页
双向掘进实施性隧道冬季施工方案范文.docx_第5页
第5页 / 共19页
双向掘进实施性隧道冬季施工方案范文.docx_第6页
第6页 / 共19页
双向掘进实施性隧道冬季施工方案范文.docx_第7页
第7页 / 共19页
双向掘进实施性隧道冬季施工方案范文.docx_第8页
第8页 / 共19页
双向掘进实施性隧道冬季施工方案范文.docx_第9页
第9页 / 共19页
双向掘进实施性隧道冬季施工方案范文.docx_第10页
第10页 / 共19页
亲,该文档总共19页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《双向掘进实施性隧道冬季施工方案范文.docx》由会员分享,可在线阅读,更多相关《双向掘进实施性隧道冬季施工方案范文.docx(19页珍藏版)》请在第壹文秘上搜索。

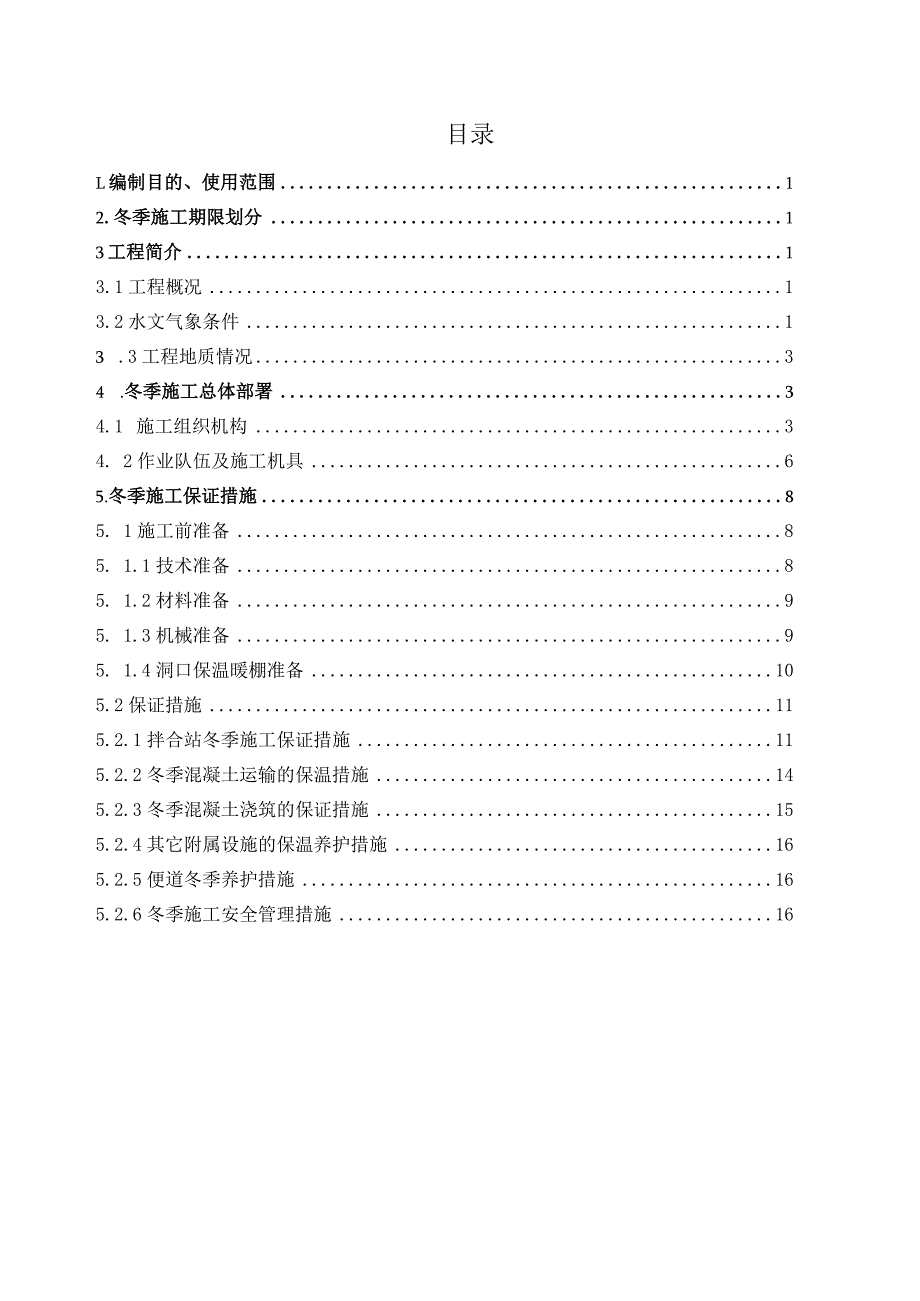

1、目录L编制目的、使用范围12.冬季施工期限划分13工程简介13.1工程概况13.2水文气象条件13 .3工程地质情况34 .冬季施工总体部署34.1 施工组织机构34. 2作业队伍及施工机具65.冬季施工保证措施85. 1施工前准备85. 1.1技术准备85. 1.2材料准备95. 1.3机械准备95. 1.4洞口保温暖棚准备105.2保证措施115.2.1拌合站冬季施工保证措施115.2.2冬季混凝土运输的保温措施145.2.3冬季混凝土浇筑的保证措施155.2.4其它附属设施的保温养护措施165.2.5便道冬季养护措施165.2.6冬季施工安全管理措施16务实、求精、团结、开拓隧道冬季施工

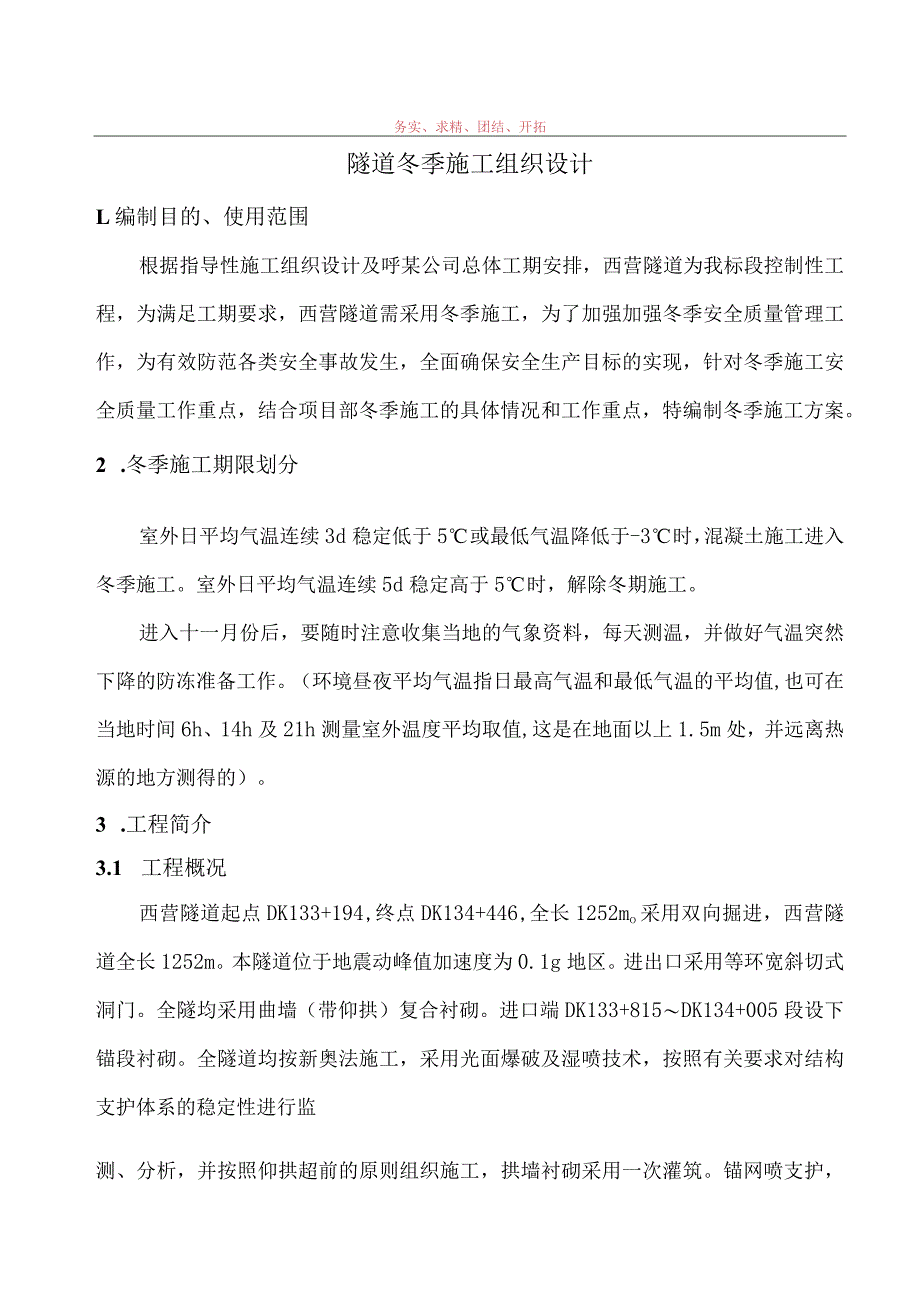

2、组织设计L编制目的、使用范围根据指导性施工组织设计及呼某公司总体工期安排,西营隧道为我标段控制性工程,为满足工期要求,西营隧道需采用冬季施工,为了加强加强冬季安全质量管理工作,为有效防范各类安全事故发生,全面确保安全生产目标的实现,针对冬季施工安全质量工作重点,结合项目部冬季施工的具体情况和工作重点,特编制冬季施工方案。2 .冬季施工期限划分室外日平均气温连续3d稳定低于5或最低气温降低于-3时,混凝土施工进入冬季施工。室外日平均气温连续5d稳定高于5时,解除冬期施工。进入十一月份后,要随时注意收集当地的气象资料,每天测温,并做好气温突然下降的防冻准备工作。(环境昼夜平均气温指日最高气温和最低

3、气温的平均值,也可在当地时间6h、14h及21h测量室外温度平均取值,这是在地面以上1.5m处,并远离热源的地方测得的)。3 .工程简介3.1 工程概况西营隧道起点DK133+194,终点DK134+446,全长1252mo采用双向掘进,西营隧道全长1252m。本隧道位于地震动峰值加速度为0.1g地区。进出口采用等环宽斜切式洞门。全隧均采用曲墙(带仰拱)复合衬砌。进口端DK133+815DK134+005段设下锚段衬砌。全隧道均按新奥法施工,采用光面爆破及湿喷技术,按照有关要求对结构支护体系的稳定性进行监测、分析,并按照仰拱超前的原则组织施工,拱墙衬砌采用一次灌筑。锚网喷支护,拱墙一次衬砌。I

4、V级围岩采用三台阶法,膨胀岩地段采用三台阶临时横撑法;V级围岩浅埋及偏压段采用三台阶临时仰拱法、三台阶临时横撑法,深埋地段采用三台阶七步开挖法。进口端DK133+240DK133+517V级围岩采用三台阶临时横撑法,钢架间距0.8m;洞身DK133+517DK133+648W级围岩采用三台阶法,钢架间距1m;洞身DK133+648DK133+955V级围岩采用三台阶临时横撑法,钢架间距O.8m,DK133+955DK134+205段采用三台阶临时仰拱法,钢架纵向间距均为0.6%洞身DK134+205DK134+316W级围岩采用三台阶法,钢架间距1m;洞身DK134+205DK134+316I

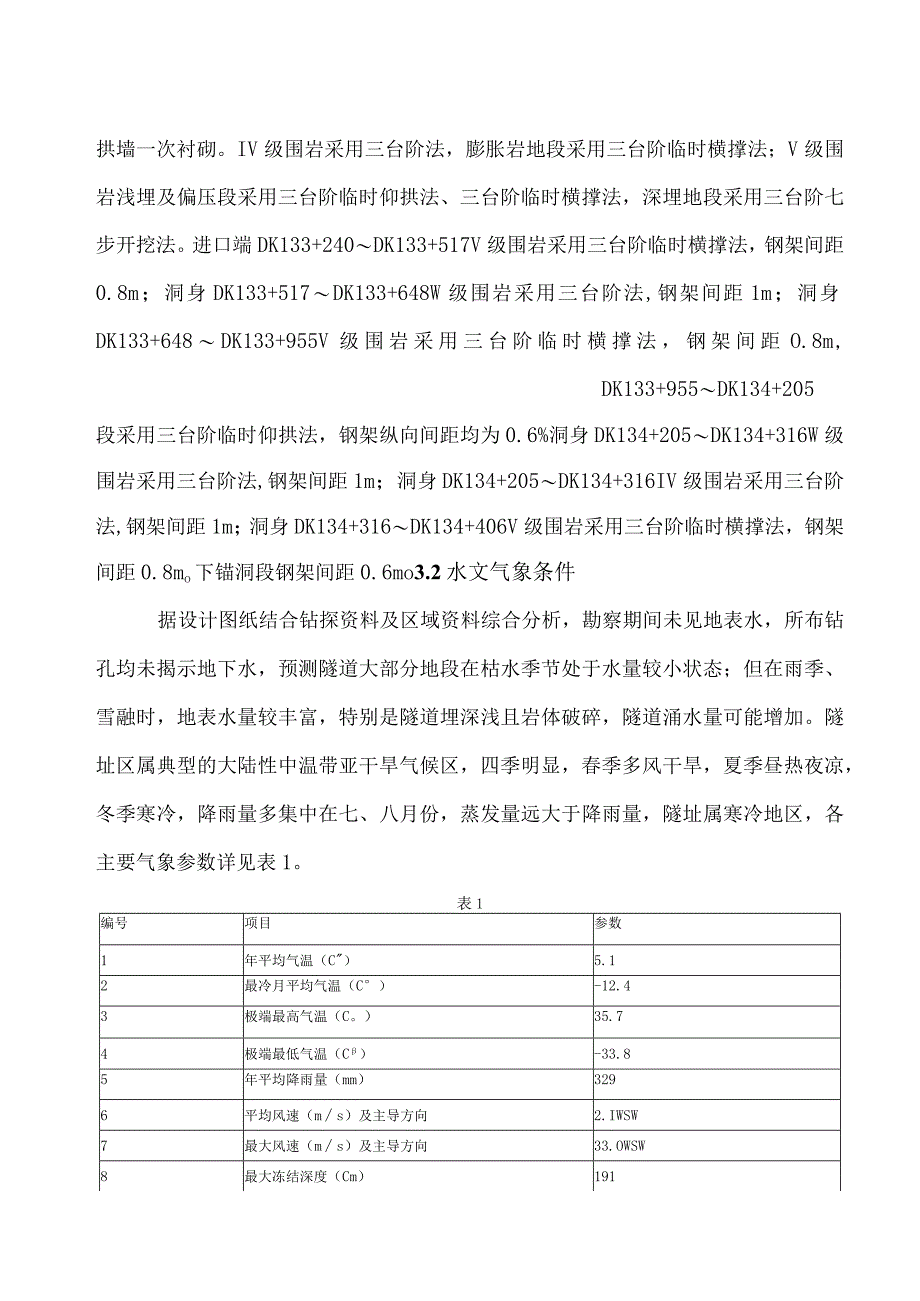

5、V级围岩采用三台阶法,钢架间距1m;洞身DK134+316DK134+406V级围岩采用三台阶临时横撑法,钢架间距0.8mo下锚洞段钢架间距0.6mo3.2水文气象条件据设计图纸结合钻探资料及区域资料综合分析,勘察期间未见地表水,所布钻孔均未揭示地下水,预测隧道大部分地段在枯水季节处于水量较小状态;但在雨季、雪融时,地表水量较丰富,特别是隧道埋深浅且岩体破碎,隧道涌水量可能增加。隧址区属典型的大陆性中温带亚干旱气候区,四季明显,春季多风干旱,夏季昼热夜凉,冬季寒冷,降雨量多集中在七、八月份,蒸发量远大于降雨量,隧址属寒冷地区,各主要气象参数详见表1。表1编号项目参数1年平均气温(C)5.12最

6、冷月平均气温(C)-12.43极端最高气温(C。)35.74极端最低气温(C)-33.85年平均降雨量(mm)3296平均风速(ms)及主导方向2.IWSW7最大风速(ms)及主导方向33.OWSW8最大冻结深度(Cm)1919最大积雪厚度(cm)303. 3工程地质情况西营隧道穿越低山丘陵区,局部地段地势较陡,冲沟发育,该区海拔一般为14231476m,相对高差20m50m。山体纵向自然坡角一般为15-20,隧址区以草地为主。隧道进口坡角15。左右;出口位于冲沟岸坡上,坡度较陡,坡角约40。隧道洞身段山体冲沟发育,勘测期间未见地表水,场区覆盖层较薄,局部裸露玄武岩。4.冬季施工总体部署4.1

7、 施工组织机构为确保冬季施工正常进行,我项目部成立冬季施工领导小组。领导小组成员包括:项目部负责人至施工队长。组织机构如下:分部经理是本工程项目的质量负责人,负责贯彻执行国家有关质量管理的方针、政策、法律、法规,负责和完善质量管理体系,确立本工程项目的质量目标,组织编制实施性施工组织设计,稳步提高,满足业主的质量要求,争创国家优质工程。分部经理是本工程项目的安全负责人,负责贯彻执行国家有关安全管理的方针、政策、法律、法规,负责建立健全安全生产保证体系,建立和完善安全生产责任制,积极开展各项安全生产活动,规划落实标准化工地建设,确保实现安全生产目标。分部经理是本工程项目的工期责任人,负责组织制定

8、施工进度计戈I,落实资源配置,确保本工程项目工期目标的实现。负责本工程项目的文明施工管理,成立文明施工领导小组,组织制定文明施工管理办法和实施细则,积极推行文明标准工地建设。分部副经理负责施工现场的生产管理,协助项目经理抓好施工中的质量、安全和现场管理工作,处理施工中出现的具体问题。分部总工程师负责本工程项目的技术管理、工程质量、计量测试以及地质预测预报的领导工作,指导全体技术人员有效开展技术管理工作。负责解决施工中的关键技术和重大技术难题,组织制定质量通病的预防和纠正措施,负责新技术、新工艺、新设备、新材料以及先进技术成果在本工程项目上的应用。工程技术部负责本工程项目施工过程的控制,负责技术

9、交底,并解决施工遇到的技术难题。实施超前地质预报、测量、试验、检验。根据工程特点,组织推广应用新技术、新工艺、新设备、新材料等四新技术成果。安全质量部负责根据分包处公司的质量方针和本工程项目的质量目标,制定质量管理办法和质量规划,负责质量管理工作,行使质量监督职能。负责工程质量的检查、监督、评定和验收。负责工程项目的全面管理,组织项目的QC活动。针对隧道地质条件,制定相应的质量措施,建立质量监控保证体系,并负责监督、检查。负责本工程项目的安全管理工作规划,制定安全管理办法,负责制定安全工作目标、安全计划和实施方案,组织制定安全保证措施,确保安全目标的实现,制定安全检查制度,负责定期和日常的监督

10、、检查,组织安全的检查评审组织开展安全生产活动和安全标准工地建设,负责安全事故的调查和处理。物资设备部负责物资设备的采购供应及管理办法,制定物资设备管理办法,检查物资设备的采购、验收和评定,负责工程设备的安装、检验、标识和记录,检查各施工队的材料消耗和设备使用情况。财务部负责本工程项目的合同管理,计划统计、财务管理。制定施工计划和资金计戈Ij,开展成本预算、计戈I、统计、核算、分析、控制和考核工作,负责验工计价,按时报送有关报表和资料。计划合同部负责本工程项目的合同管理、验工计价和计划统计。综合办公室负责项目经理部的人力资源及环境保护工作,制定环保体系并落实环保措施。负责宣传、接待以及协调等工

11、作。试验室负责本工程项目原材料及施工过程的试验检验控制。4. 2作业队伍及施工机具4. 2.1作业队伍根据本合同段工程情况和工期要求,我单位冬季施工作如下安排,投入1个隧道施工队。具体分工如下:西营隧道队伍:负责本甲坝子隧道进出口段施工。4. 2.2计划投入施工机械设备为了满足工程冬季施工需要,提高施工进度,确保工期和质量,本工程将根据不同部位的施工工艺,结合我公司既有机械及仪器设备情况,合理配置各种施工机械设备。主要机械设备计划表序号机械设备名称规格型号配备数量技术状况1挖掘机2702良2装载机504良3空压机20m38良4通风机2良5自卸汽车10良6风动凿岩机32良7履带式钻孔台车2良8混

12、凝土喷射机2良9搅拌机(强制式)JS-7502良10混凝土输送泵75kw2良11钢摸衬砌台车2良12压浆机2良13高压水泵2良14钢筋弯曲机2良15钢筋切割机2良16开挖架子2良17钢筋调直机2良18电焊机20良19变压器4良20发电机250KW2良21防水板铺设台架2良22喷浆机6良4.2. 3工程测量与工程试验本项目经理部设测量队,建立各级测量组织,配备具有相当经验的技术人员,有实际操作能力、有上岗证的测量工人,配备相当等级并经检验合格的测量仪器和工具,以保证测量工作的有效进行。根据工程实际,本工程项目在施工现场仅进行粗、细料的筛分试验,研及砂浆施工的试块制作及养护,碎施工的塌落度试验,锚

13、杆拉拔试验。因此设置符合上述试验作业条件的工地试验室,设专职试验员,工地按要求建立试块养护室,配备工地现场试验所需要的试验仪器。其余试验如原材料其它试验、配合比试验及混凝土、砂浆试件的强度试验,焊件的物理性能试验等均由本项目部中心实验室进行检测。5. 冬季施工保证措施按照相关规定,当出现昼夜平均气温连续三天低于5或最低气温低于-3C第一天时,必须采取相应的冬季施工措施。5.2. 施工前准备5.2.1 技术准备1、认真学习贯彻国家有关冬期施工的规范、规程及公司的有关文件,组织所有参加冬施的人员进行冬施培训。2、冬期施工培训:要对冬施方案进行交底和培训I,明确施工方案、技术措施,施工方法、质量要求

14、、施工试验要求。现场填写详细技术交底,交到所有操作人员手中,明确职责,方准上岗。3、根据规范要求和冬天的气温情况,做好冬季施工混凝土、砂浆及掺外加剂的试配试验工作,提出施工配合比。4、及时收听天气预报,并按测温要求进行测温。5.1. 2材料准备1、液体材料、易被冻坏材料,冬施前合理储备,足量存放,综合安排,尽可能避开低温进货。2、根据现场实地情况,本次工程冬季碎施工在1#拌合站生产,距离工地5公里,1#拌合站按冬季施工要求进行建设,其冬季施工措施满足施工聚O3、准备好对施工现场暖棚进行封堵的材料,如聚氨酯、热鼓风机、电炉、无纺布、密封条、电热毯、火炉等;检查施工现场,对于需封闭之处做好封堵工作,防止室外寒气侵袭。4、对于易燃易爆的材料设专库存放,并配备足量灭火器。5.1. 3机械准备1、冬季施工使用的各种机械应全面检查,更换冬季用润滑系统用油及燃料,对有问题的机械设备及时修理,不得带故障运转。机械在使用前应首先检查传动系统,无冻结情况后方可启动,每日工作前对所用机械进行预热,并做详细检查,确认无问题后正式作业。非专职机电人员严禁动用机械设备。定期检查电力设施,防止电线硬化破损后因雨雪导致漏电现象。施工机械、车辆采用低标号柴油,每日施工完毕后排空水箱余水,防止冻结,对有特别要求的机械开进车库保温。在冰雪天气作业的车辆安装防滑链。机械加强保养,勤检查,多观察,防止设备冻裂。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
