基槽护坡长螺旋钻孔灌注桩冬季施工方案范文.docx

上传人:p** 文档编号:671026 上传时间:2024-01-07 格式:DOCX 页数:13 大小:29.70KB
下载 相关 举报
基槽护坡长螺旋钻孔灌注桩冬季施工方案范文.docx_第1页
第1页 / 共13页
基槽护坡长螺旋钻孔灌注桩冬季施工方案范文.docx_第2页
第2页 / 共13页
基槽护坡长螺旋钻孔灌注桩冬季施工方案范文.docx_第3页
第3页 / 共13页
基槽护坡长螺旋钻孔灌注桩冬季施工方案范文.docx_第4页
第4页 / 共13页
基槽护坡长螺旋钻孔灌注桩冬季施工方案范文.docx_第5页
第5页 / 共13页
基槽护坡长螺旋钻孔灌注桩冬季施工方案范文.docx_第6页
第6页 / 共13页
基槽护坡长螺旋钻孔灌注桩冬季施工方案范文.docx_第7页
第7页 / 共13页
基槽护坡长螺旋钻孔灌注桩冬季施工方案范文.docx_第8页
第8页 / 共13页
基槽护坡长螺旋钻孔灌注桩冬季施工方案范文.docx_第9页
第9页 / 共13页
基槽护坡长螺旋钻孔灌注桩冬季施工方案范文.docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《基槽护坡长螺旋钻孔灌注桩冬季施工方案范文.docx》由会员分享,可在线阅读,更多相关《基槽护坡长螺旋钻孔灌注桩冬季施工方案范文.docx(13页珍藏版)》请在第壹文秘上搜索。

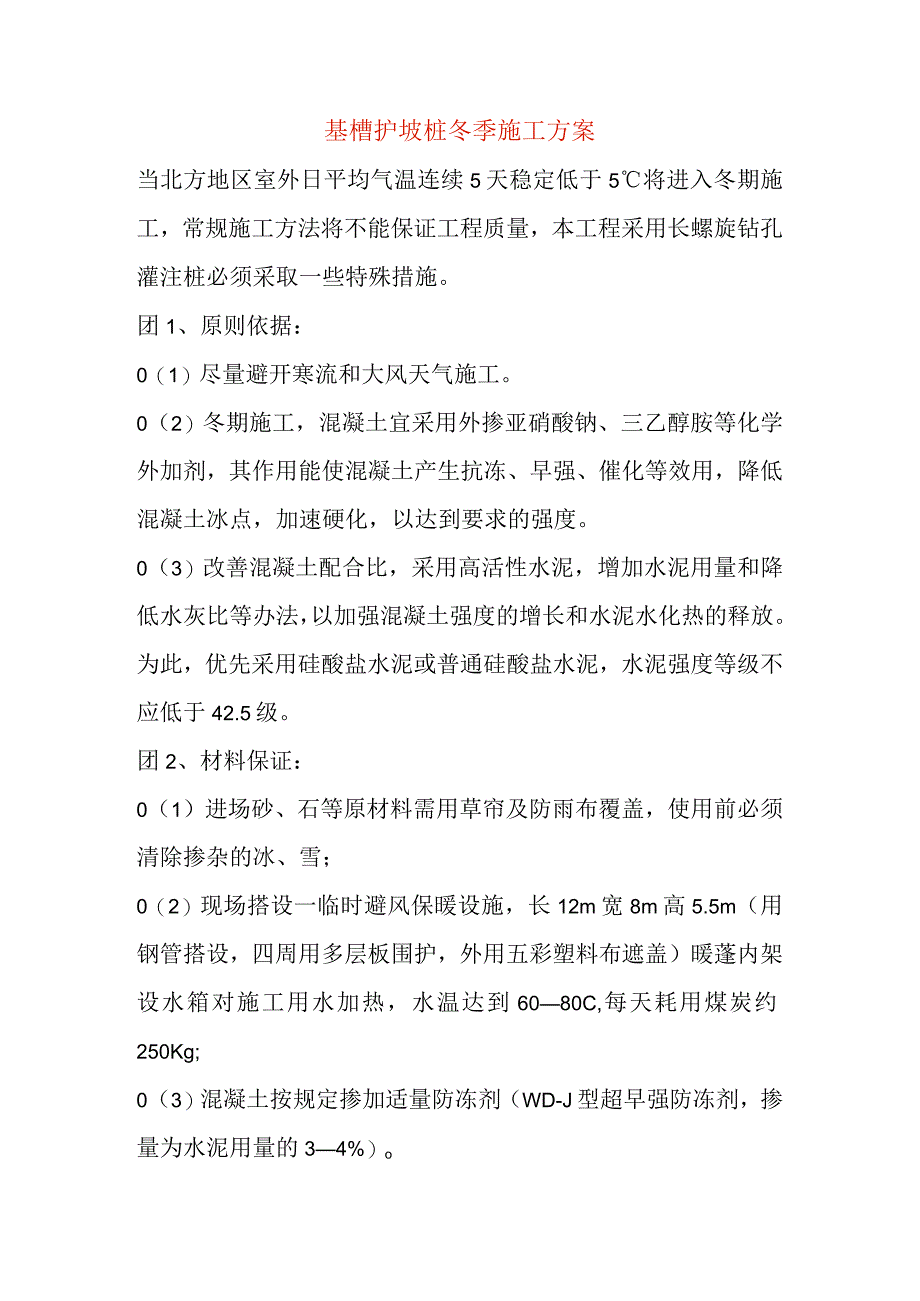

1、基槽护坡桩冬季施工方案当北方地区室外日平均气温连续5天稳定低于5将进入冬期施工,常规施工方法将不能保证工程质量,本工程采用长螺旋钻孔灌注桩必须采取一些特殊措施。团1、原则依据:0(1)尽量避开寒流和大风天气施工。0(2)冬期施工,混凝土宜采用外掺亚硝酸钠、三乙醇胺等化学外加剂,其作用能使混凝土产生抗冻、早强、催化等效用,降低混凝土冰点,加速硬化,以达到要求的强度。0(3)改善混凝土配合比,采用高活性水泥,增加水泥用量和降低水灰比等办法,以加强混凝土强度的增长和水泥水化热的释放。为此,优先采用硅酸盐水泥或普通硅酸盐水泥,水泥强度等级不应低于42.5级。团2、材料保证:0(1)进场砂、石等原材料需

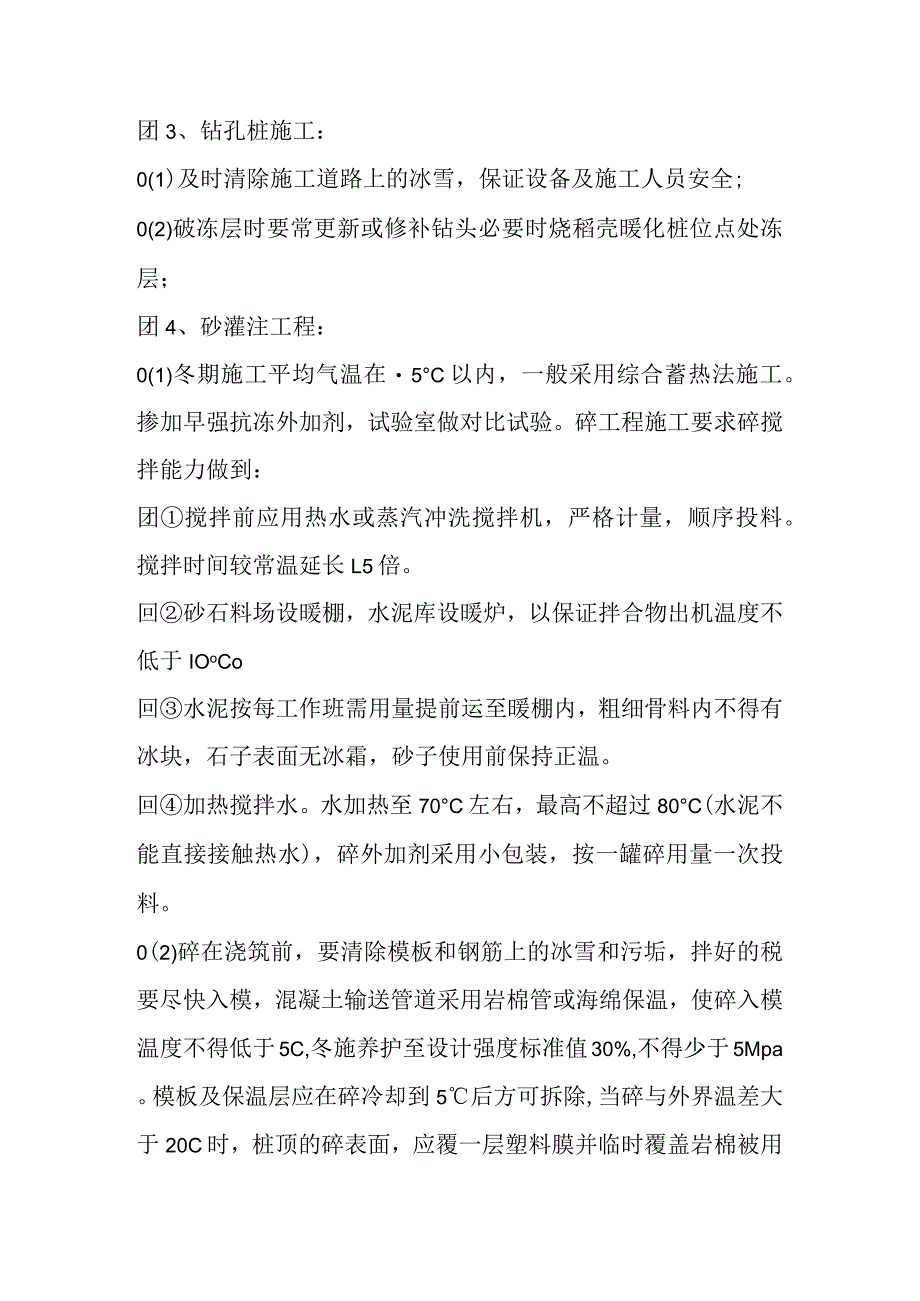

2、用草帘及防雨布覆盖,使用前必须清除掺杂的冰、雪;0(2)现场搭设一临时避风保暖设施,长12m宽8m高5.5m(用钢管搭设,四周用多层板围护,外用五彩塑料布遮盖)暖蓬内架设水箱对施工用水加热,水温达到6080C,每天耗用煤炭约250Kg;0(3)混凝土按规定掺加适量防冻剂(WD-J型超早强防冻剂,掺量为水泥用量的34%)o团3、钻孔桩施工:0(1)及时清除施工道路上的冰雪,保证设备及施工人员安全;0(2)破冻层时要常更新或修补钻头必要时烧稻壳暖化桩位点处冻层;团4、砂灌注工程:0(1)冬期施工平均气温在5C以内,一般采用综合蓄热法施工。掺加早强抗冻外加剂,试验室做对比试验。碎工程施工要求碎搅拌能

3、力做到:团搅拌前应用热水或蒸汽冲洗搅拌机,严格计量,顺序投料。搅拌时间较常温延长L5倍。回砂石料场设暖棚,水泥库设暖炉,以保证拌合物出机温度不低于IOoCo回水泥按每工作班需用量提前运至暖棚内,粗细骨料内不得有冰块,石子表面无冰霜,砂子使用前保持正温。回加热搅拌水。水加热至70C左右,最高不超过80C(水泥不能直接接触热水),碎外加剂采用小包装,按一罐碎用量一次投料。0(2)碎在浇筑前,要清除模板和钢筋上的冰雪和污垢,拌好的税要尽快入模,混凝土输送管道采用岩棉管或海绵保温,使碎入模温度不得低于5C,冬施养护至设计强度标准值30%,不得少于5Mpa。模板及保温层应在碎冷却到5后方可拆除,当碎与外

4、界温差大于20C时,桩顶的碎表面,应覆一层塑料膜并临时覆盖岩棉被用50Omm厚的干燥黏土覆盖保护,使其慢慢冷却。团(3)碎试块除按常规组数留置外,还应增设与结构同条件养护试块二组,一组用以检验碎受冻前的强度,一组做为测定拆模时碎强度依据。团5、钢筋工程:0(1)在负温条件下使用的钢筋,施工过程中要加强管理与检验,钢筋在负温下冷拉时,温度不得低于20。0(2)在负温下焊接钢筋时,尽量在室内进行,如必须在室外时,其环境温度不宜低于-20,并在施焊时宜增大焊接电流,降低焊接速度,还要有防风、雪、雨措施。焊后未冷却的接头,严禁碰到冰雪。0(3)当环境温度低于-20C时不宜进行施焊。团6、设备、材料0(

5、1)1.5立方米铁制水箱一个,1立方米蒸汽加压罐一个;0(2)加热用煤炭250Kg20天=500OKg(工期约20天)0(3)WDJ型超早强防冻剂,849.6m3340Kg4%=11.55T0(4)岩棉管100m,塑料膜700m2,草袋子300个,塑料布240rn2oE0标签:内容1当北方地区室外日平均气温连续5天稳定低于5将进入冬期施工,常规施工方法将不能保证工程质量,本工程采用长螺旋钻孔灌注桩必须采取一些特殊措施。El原则依据:0(1)尽量避开寒流和大风天气施工。0(2)冬期施工,混凝土宜采用外掺亚硝酸钠、三乙醇胺等化学外加剂,其作用能使混凝土产生抗冻、早强、催化等效用,降低混凝土冰点,加

6、速硬化,以达到要求的强度。0(3)改善混凝土配合比,采用高活性水泥,增加水泥用量和降低水灰比等办法,以加强混凝土强度的增长和水泥水化热的释放。为此,优先采用硅酸盐水泥或普通硅酸盐水泥,水泥强度等级不应低于42.5级。团2、材料保证:0(1)进场砂、石等原材料需用草帘及防雨布覆盖,使用前必须清除掺杂的冰、雪;0(2)现场搭设一临时避风保暖设施,长12m宽8m高5.5m(用钢管搭设,四周用多层板围护,外用五彩塑料布遮盖)暖蓬内架设水箱对施工用水加热,水温达到6080,每天耗用煤炭约250Kg;0(3)混凝土按规定掺加适量防冻剂(WD-J型超早强防冻剂,掺量为水泥用量的34%)。回3、钻孔桩施工:0

7、(1)及时清除施工道路上的冰雪,保证设备及施工人员安全;0(2)破冻层时要常更新或修补钻头必要时烧稻壳暖化桩位点处冻层;团4、砂灌注工程:0(1)冬期施工平均气温在5C以内,一般采用综合蓄热法施工。掺加早强抗冻外加剂,试验室做对比试验。碎工程施工要求碎搅拌能力做到:团搅拌前应用热水或蒸汽冲洗搅拌机,严格计量,顺序投料。搅拌时间较常温延长1.5倍。回砂石料场设暖棚,水泥库设暖炉,以保证拌合物出机温度不低于IOoCo回水泥按每工作班需用量提前运至暖棚内,粗细骨料内不得有冰块,石子表面无冰霜,砂子使用前保持正温。回加热搅拌水。水加热至70C左右,最高不超过80C(水泥不能直接接触热水),碎外加剂采用

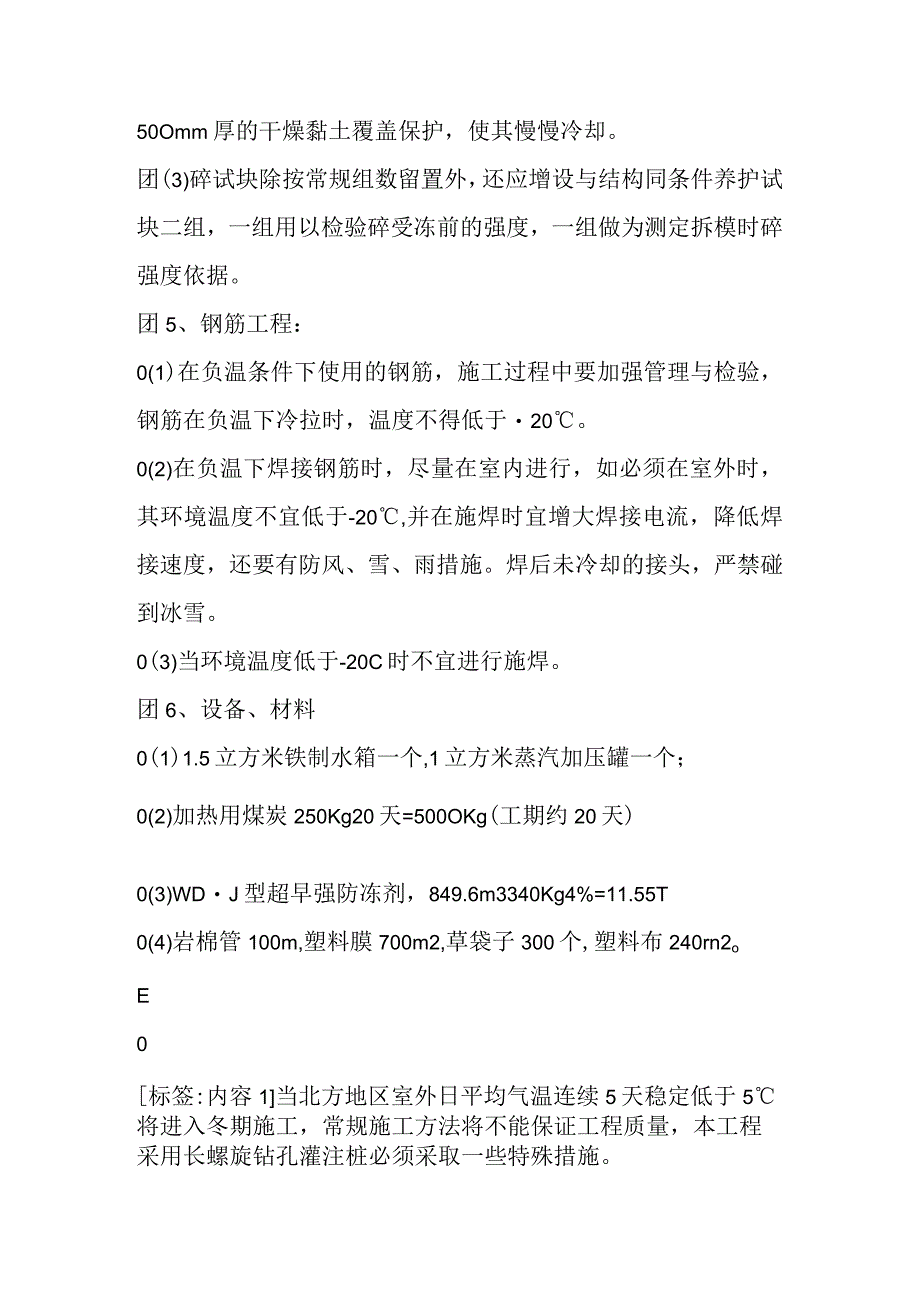

8、小包装,按一罐碎用量一次投料。0(2)碎在浇筑前,要清除模板和钢筋上的冰雪和污垢,拌好的税要尽快入模,混凝土输送管道采用岩棉管或海绵保温,使碎入模温度不得低于5C,冬施养护至设计强度标准值30%,不得少于5Mpa。模板及保温层应在碎冷却到5C后方可拆除,当税与外界温差大于20C时,桩顶的碎表面,应覆一层塑料膜并临时覆盖岩棉被用50Omm厚的干燥黏土覆盖保护,使其慢慢冷却。团(3)碎试块除按常规组数留置外,还应增设与结构同条件养护试块二组,一组用以检验役受冻前的强度,一组做为测定拆模时碎强度依据。团5、钢筋工程:0(1)在负温条件下使用的钢筋,施工过程中要加强管理与检验,钢筋在负温下冷拉时,温度

9、不得低于0(2)在负温下焊接钢筋时,尽量在室内进行,如必须在室外时,其环境温度不宜低于20,并在施焊时宜增大焊接电流,降低焊接速度,还要有防风、雪、雨措施。焊后未冷却的接头,严禁碰到冰雪。0(3)当环境温度低于-20C时不宜进行施焊。团6、设备、材料0(I)L5立方米铁制水箱一个,1立方米蒸汽加压罐一个;0(2)加热用煤炭250Kg20天=5000Kg(工期约20天)0(3)WD-J型超早强防冻剂,849.6m3340Kg4%=11.55T0(4)岩棉管100m,塑料膜700m2,草袋子300个,塑料布240m2EE标签:内容1当北方地区室外日平均气温连续5天稳定低于5将进入冬期施工,常规施工

10、方法将不能保证工程质量,本工程采用长螺旋钻孔灌注桩必须采取一些特殊措施。团1、原则依据:0(1)尽量避开寒流和大风天气施工。0(2)冬期施工,混凝土宜采用外掺亚硝酸钠、三乙醇胺等化学外加剂,其作用能使混凝土产生抗冻、早强、催化等效用,降低混凝土冰点,加速硬化,以达到要求的强度。0(3)改善混凝土配合比,采用高活性水泥,增加水泥用量和降低水灰比等办法,以加强混凝土强度的增长和水泥水化热的释放。为此,优先采用硅酸盐水泥或普通硅酸盐水泥,水泥强度等级不应低于42.5级。团2、材料保证:0(1)进场砂、石等原材料需用草帘及防雨布覆盖,使用前必须清除掺杂的冰、雪;0(2)现场搭设一临时避风保暖设施,长1

11、2m宽8m高5.5m(用钢管搭设,四周用多层板围护,外用五彩塑料布遮盖)暖蓬内架设水箱对施工用水加热,水温达到6080C,每天耗用煤炭约250Kg;0(3)混凝土按规定掺加适量防冻剂(WD-J型超早强防冻剂,掺量为水泥用量的34%)o团3、钻孔桩施工:0(1)及时清除施工道路上的冰雪,保证设备及施工人员安全;0(2)破冻层时要常更新或修补钻头必要时烧稻壳暖化桩位点处冻层;团4、砂灌注工程:0(1)冬期施工平均气温在5C以内,一般采用综合蓄热法施工。掺加早强抗冻外加剂,试验室做对比试验。碎工程施工要求碎搅拌能力做到:团搅拌前应用热水或蒸汽冲洗搅拌机,严格计量,顺序投料。搅拌时间较常温延长1.5倍

12、。回砂石料场设暖棚,水泥库设暖炉,以保证拌合物出机温度不低于IOoCo回水泥按每工作班需用量提前运至暖棚内,粗细骨料内不得有冰块,石子表面无冰霜,砂子使用前保持正温。回加热搅拌水。水加热至70C左右,最高不超过80C(水泥不能直接接触热水),碎外加剂采用小包装,按一罐碎用量一次投料。0(2)碎在浇筑前,要清除模板和钢筋上的冰雪和污垢,拌好的税要尽快入模,混凝土输送管道采用岩棉管或海绵保温,使碎入模温度不得低于5C,冬施养护至设计强度标准值30%,不得少于5Mpa。模板及保温层应在碎冷却到5后方可拆除,当碎与外界温差大于20C时,桩顶的碎表面,应覆一层塑料膜并临时覆盖岩棉被用50Omm厚的干燥黏

13、土覆盖保护,使其慢慢冷却。团(3)碎试块除按常规组数留置外,还应增设与结构同条件养护试块二组,一组用以检验碎受冻前的强度,一组做为测定拆模时碎强度依据。团5、钢筋工程:0(1)在负温条件下使用的钢筋,施工过程中要加强管理与检验,钢筋在负温下冷拉时,温度不得低于20。0(2)在负温下焊接钢筋时,尽量在室内进行,如必须在室外时,其环境温度不宜低于-20,并在施焊时宜增大焊接电流,降低焊接速度,还要有防风、雪、雨措施。焊后未冷却的接头,严禁碰到冰雪。0(3)当环境温度低于-20C时不宜进行施焊。团6、设备、材料0(1)1.5立方米铁制水箱一个,1立方米蒸汽加压罐一个;0(2)加热用煤炭250Kg20

14、天=500OKg(工期约20天)0(3)WDJ型超早强防冻剂,849.6m3340Kg4%=11.55T0(4)岩棉管100m,塑料膜700m2,草袋子300个,塑料布240rn2oEE标签:内容1当北方地区室外日平均气温连续5天稳定低于5将进入冬期施工,常规施工方法将不能保证工程质量,本工程采用长螺旋钻孔灌注桩必须采取一些特殊措施。El原则依据:0(1)尽量避开寒流和大风天气施工。0(2)冬期施工,混凝土宜采用外掺亚硝酸钠、三乙醇胺等化学外加剂,其作用能使混凝土产生抗冻、早强、催化等效用,降低混凝土冰点,加速硬化,以达到要求的强度。0(3)改善混凝土配合比,采用高活性水泥,增加水泥用量和降低

15、水灰比等办法,以加强混凝土强度的增长和水泥水化热的释放。为此,优先采用硅酸盐水泥或普通硅酸盐水泥,水泥强度等级不应低于42.5级。团2、材料保证:0(1)进场砂、石等原材料需用草帘及防雨布覆盖,使用前必须清除掺杂的冰、雪;0(2)现场搭设一临时避风保暖设施,长12m宽8m高5.5m(用钢管搭设,四周用多层板围护,外用五彩塑料布遮盖)暖蓬内架设水箱对施工用水加热,水温达到6080,每天耗用煤炭约250Kg;0(3)混凝土按规定掺加适量防冻剂(WD-J型超早强防冻剂,掺量为水泥用量的34%)。回3、钻孔桩施工:0(1)及时清除施工道路上的冰雪,保证设备及施工人员安全;0(2)破冻层时要常更新或修补钻头必要时烧稻壳暖化桩位点处冻层;团4、砂灌注工程:0(1)冬期施工平均气温在5C以内,一般采用综合蓄热法施工。掺加早强抗冻外加剂,试验室做对比试验。碎工程施工要求碎搅拌能力做到:团搅拌前应用热水或蒸汽冲洗搅拌机,严格计量,顺序投料。搅拌时间较常温延长1.5倍。回砂石料场设暖棚,水泥库设暖炉,以保证拌合物出机温度不低于IOoCo回水泥按每工作班需用量提前运至暖棚内,粗细骨料内不得有冰块,石子表面无冰霜,砂子使用前保持正温。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
