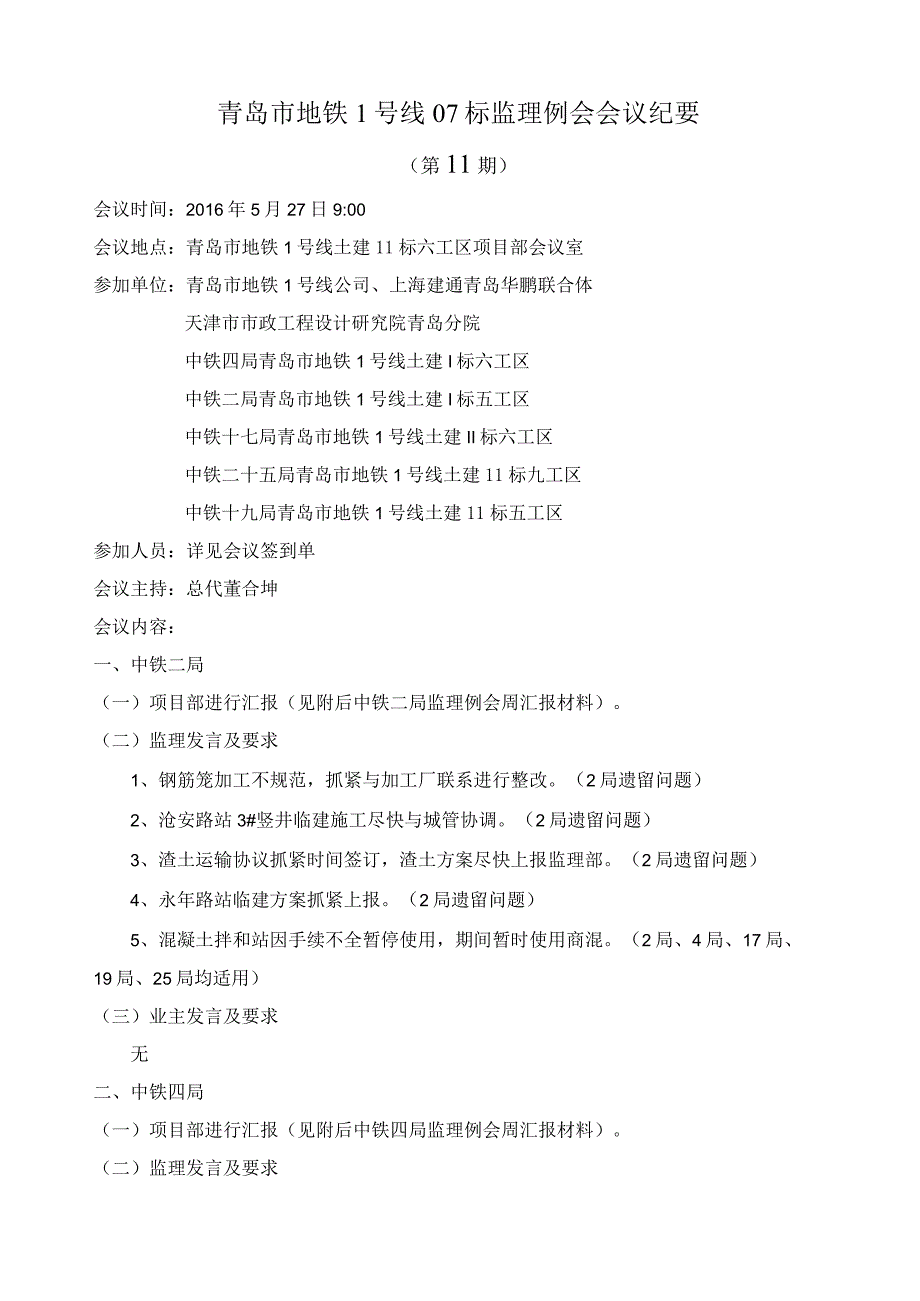

1、青岛市地铁1号线07标监理例会会议纪要(第11期)会议时间:2016年5月27日9:00会议地点:青岛市地铁1号线土建11标六工区项目部会议室参加单位:青岛市地铁1号线公司、上海建通青岛华鹏联合体天津市市政工程设计研究院青岛分院中铁四局青岛市地铁1号线土建I标六工区中铁二局青岛市地铁1号线土建I标五工区中铁十七局青岛市地铁1号线土建II标六工区中铁二十五局青岛市地铁1号线土建11标九工区中铁十九局青岛市地铁1号线土建11标五工区参加人员:详见会议签到单会议主持:总代董合坤会议内容:一、中铁二局(一)项目部进行汇报(见附后中铁二局监理例会周汇报材料)。(二)监理发言及要求1、钢筋笼加工不规范,抓

2、紧与加工厂联系进行整改。(2局遗留问题)2、沧安路站3#竖井临建施工尽快与城管协调。(2局遗留问题)3、渣土运输协议抓紧时间签订,渣土方案尽快上报监理部。(2局遗留问题)4、永年路站临建方案抓紧上报。(2局遗留问题)5、混凝土拌和站因手续不全暂停使用,期间暂时使用商混。(2局、4局、17局、19局、25局均适用)(三)业主发言及要求无二、中铁四局(一)项目部进行汇报(见附后中铁四局监理例会周汇报材料)。(二)监理发言及要求1、昨天周检发现的问题抓紧整改闭合。三、中铁二十五局(一)项目部进行汇报(见附后中铁二十五局监理例会周汇报材料)。(二)监理发言及要求1、办公场所抓紧确定,现场开工提前与监理

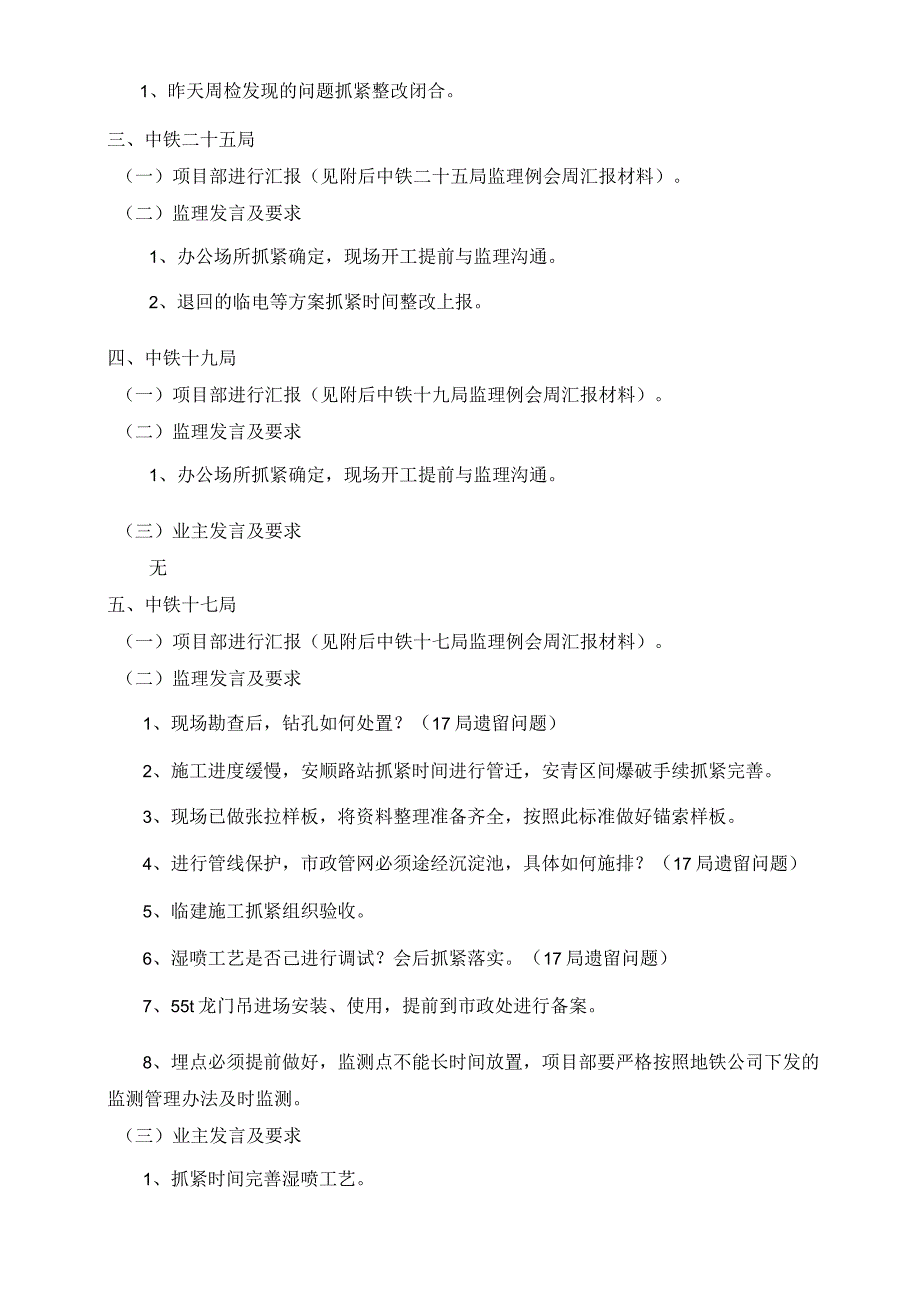

3、沟通。2、退回的临电等方案抓紧时间整改上报。四、中铁十九局(一)项目部进行汇报(见附后中铁十九局监理例会周汇报材料)。(二)监理发言及要求1、办公场所抓紧确定,现场开工提前与监理沟通。(三)业主发言及要求无五、中铁十七局(一)项目部进行汇报(见附后中铁十七局监理例会周汇报材料)。(二)监理发言及要求1、现场勘查后,钻孔如何处置?(17局遗留问题)2、施工进度缓慢,安顺路站抓紧时间进行管迁,安青区间爆破手续抓紧完善。3、现场已做张拉样板,将资料整理准备齐全,按照此标准做好锚索样板。4、进行管线保护,市政管网必须途经沉淀池,具体如何施排?(17局遗留问题)5、临建施工抓紧组织验收。6、湿喷工艺是否

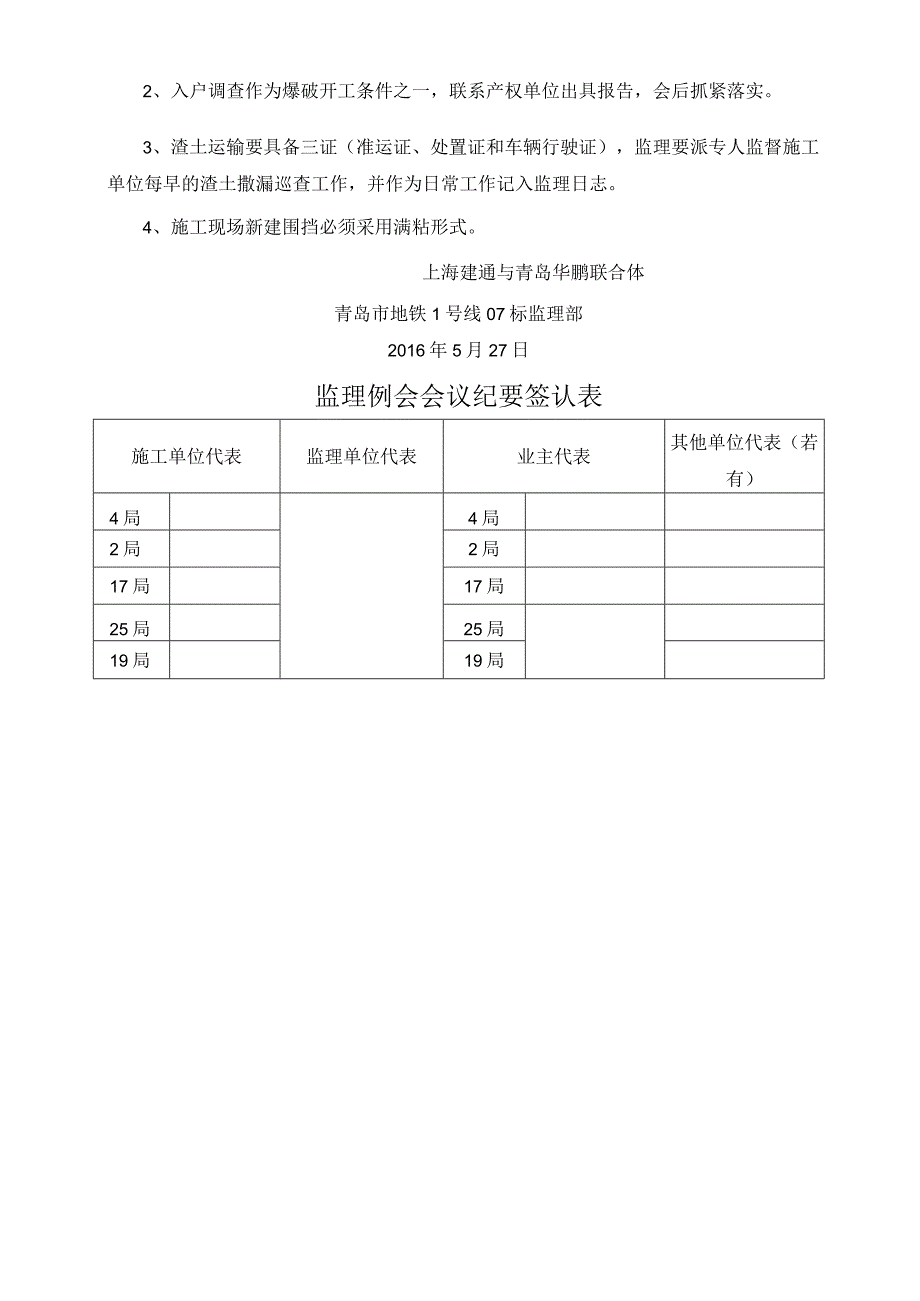

4、己进行调试?会后抓紧落实。(17局遗留问题)7、55t龙门吊进场安装、使用,提前到市政处进行备案。8、埋点必须提前做好,监测点不能长时间放置,项目部要严格按照地铁公司下发的监测管理办法及时监测。(三)业主发言及要求1、抓紧时间完善湿喷工艺。2、入户调查作为爆破开工条件之一,联系产权单位出具报告,会后抓紧落实。3、渣土运输要具备三证(准运证、处置证和车辆行驶证),监理要派专人监督施工单位每早的渣土撒漏巡查工作,并作为日常工作记入监理日志。4、施工现场新建围挡必须采用满粘形式。上海建通与青岛华鹏联合体青岛市地铁1号线07标监理部2016年5月27日监理例会会议纪要签认表施工单位代表监理单位代表业主代表其他单位代表(若有)4局4局2局2局17局17局25局25局19局19局

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作总结

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
