110KV接续线工程项目部安全文明施工管理风险控制方案.docx

上传人:p** 文档编号:6760 上传时间:2022-09-27 格式:DOCX 页数:8 大小:19.12KB
下载 相关 举报
110KV接续线工程项目部安全文明施工管理风险控制方案.docx_第1页
第1页 / 共8页
110KV接续线工程项目部安全文明施工管理风险控制方案.docx_第2页
第2页 / 共8页
110KV接续线工程项目部安全文明施工管理风险控制方案.docx_第3页
第3页 / 共8页
110KV接续线工程项目部安全文明施工管理风险控制方案.docx_第4页
第4页 / 共8页
110KV接续线工程项目部安全文明施工管理风险控制方案.docx_第5页
第5页 / 共8页
110KV接续线工程项目部安全文明施工管理风险控制方案.docx_第6页
第6页 / 共8页
110KV接续线工程项目部安全文明施工管理风险控制方案.docx_第7页
第7页 / 共8页
110KV接续线工程项目部安全文明施工管理风险控制方案.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《110KV接续线工程项目部安全文明施工管理风险控制方案.docx》由会员分享,可在线阅读,更多相关《110KV接续线工程项目部安全文明施工管理风险控制方案.docx(8页珍藏版)》请在第壹文秘上搜索。

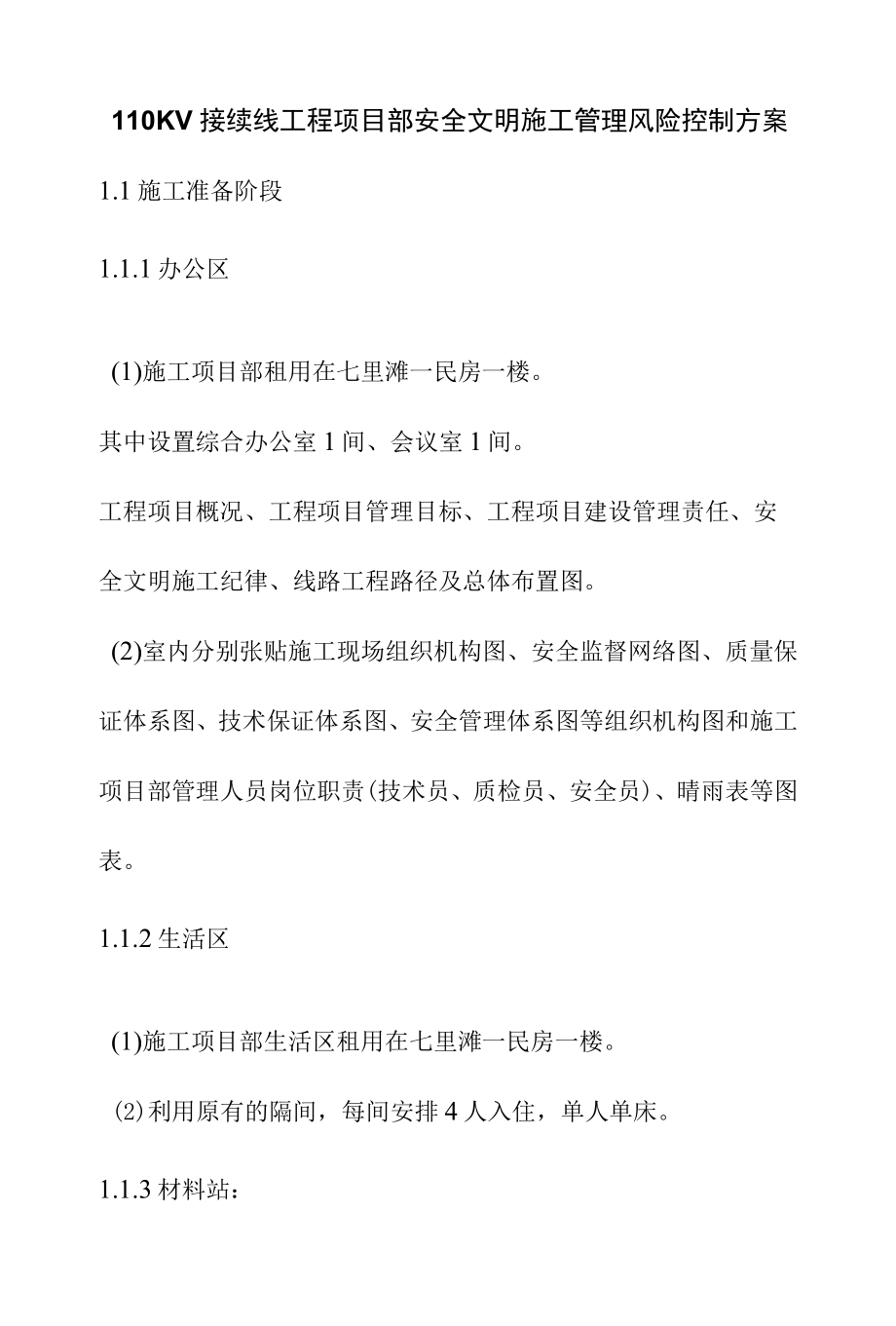

1、110KV接续线工程项目部安全文明施工管理风险控制方案1.1施工准备阶段1.1.1办公区(1)施工项目部租用在七里滩一民房一楼。其中设置综合办公室1间、会议室1间。工程项目概况、工程项目管理目标、工程项目建设管理责任、安全文明施工纪律、线路工程路径及总体布置图。(2)室内分别张贴施工现场组织机构图、安全监督网络图、质量保证体系图、技术保证体系图、安全管理体系图等组织机构图和施工项目部管理人员岗位职责(技术员、质检员、安全员)、晴雨表等图表。1.1.2生活区(1)施工项目部生活区租用在七里滩一民房一楼。(2)利用原有的隔间,每间安排4人入住,单人单床。1.1.3材料站:(1)施工项目部材料站设置

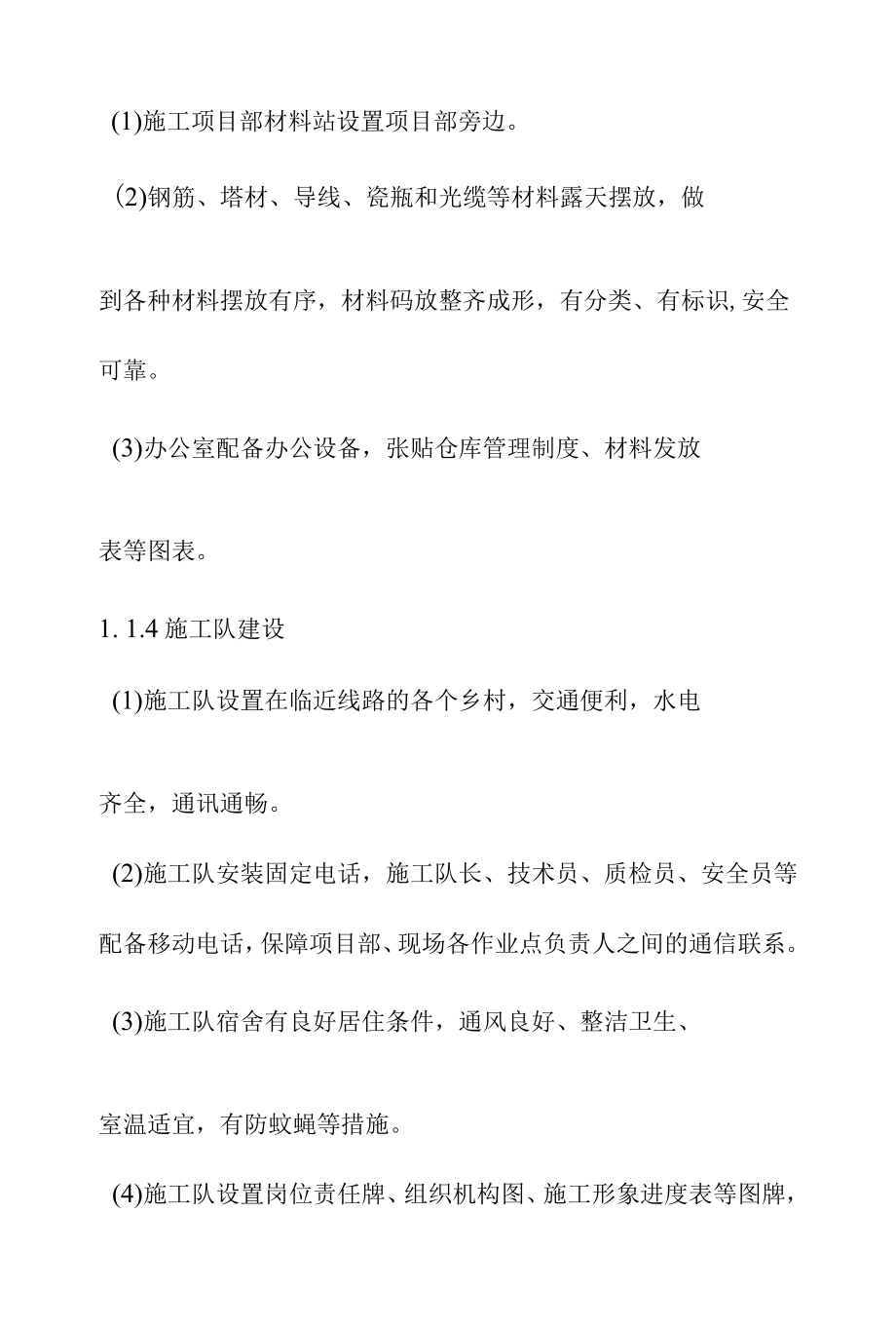

2、项目部旁边。(2)钢筋、塔材、导线、瓷瓶和光缆等材料露天摆放,做到各种材料摆放有序,材料码放整齐成形,有分类、有标识,安全可靠。(3)办公室配备办公设备,张贴仓库管理制度、材料发放表等图表。1. 1.4施工队建设(1)施工队设置在临近线路的各个乡村,交通便利,水电齐全,通讯通畅。(2)施工队安装固定电话,施工队长、技术员、质检员、安全员等配备移动电话,保障项目部、现场各作业点负责人之间的通信联系。(3)施工队宿舍有良好居住条件,通风良好、整洁卫生、室温适宜,有防蚊蝇等措施。(4)施工队设置岗位责任牌、组织机构图、施工形象进度表等图牌,配备一定数量的消防器材和配置急救箱,施工用电符合标准。1.2

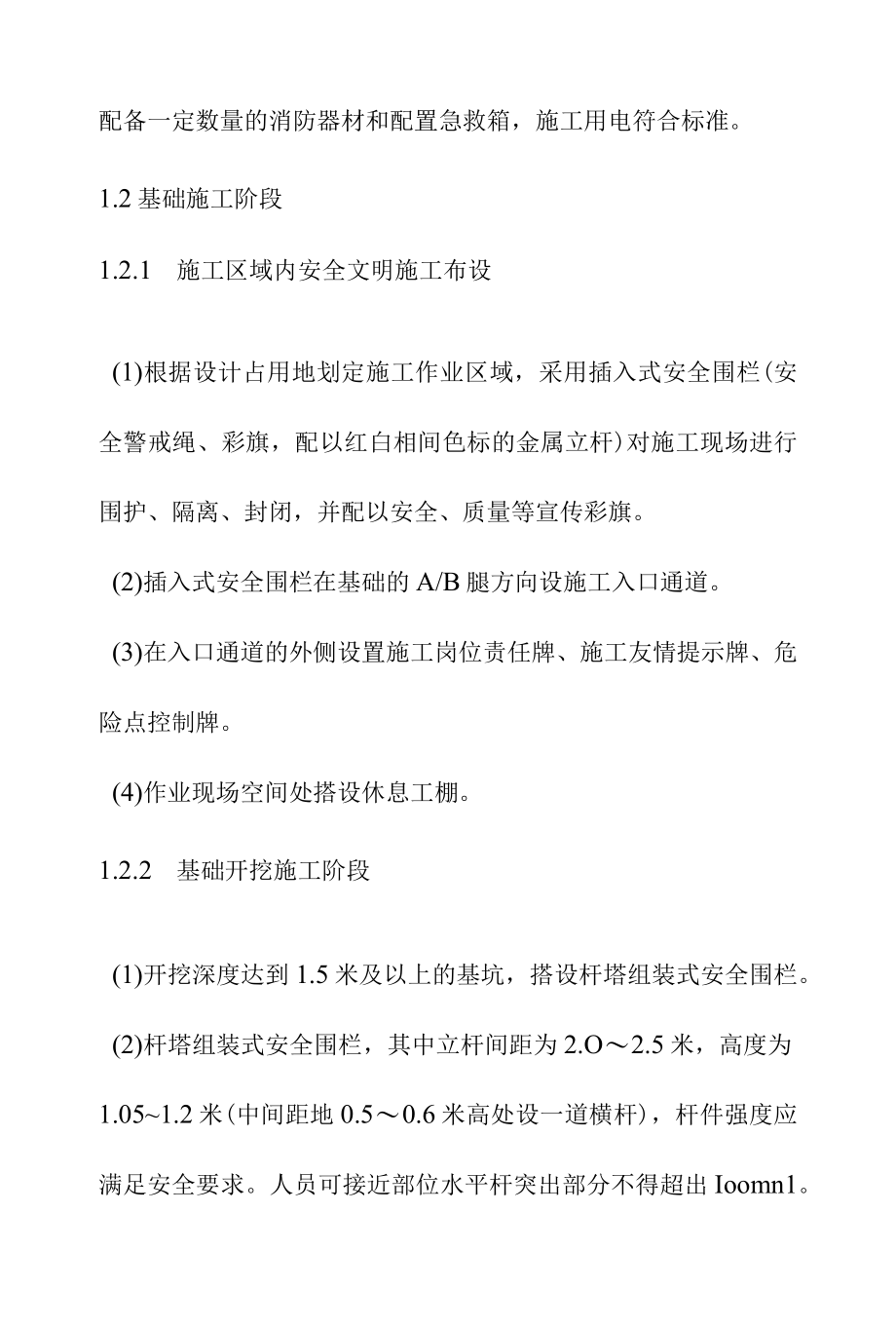

3、基础施工阶段1.2.1 施工区域内安全文明施工布设(1)根据设计占用地划定施工作业区域,采用插入式安全围栏(安全警戒绳、彩旗,配以红白相间色标的金属立杆)对施工现场进行围护、隔离、封闭,并配以安全、质量等宣传彩旗。(2)插入式安全围栏在基础的A/B腿方向设施工入口通道。(3)在入口通道的外侧设置施工岗位责任牌、施工友情提示牌、危险点控制牌。(4)作业现场空间处搭设休息工棚。1.2.2 基础开挖施工阶段(1)开挖深度达到1.5米及以上的基坑,搭设杆塔组装式安全围栏。(2)杆塔组装式安全围栏,其中立杆间距为2.O2.5米,高度为1.051.2米(中间距地0.50.6米高处设一道横杆),杆件强度应满

4、足安全要求。人员可接近部位水平杆突出部分不得超出Ioomn1。杆件红白油漆涂刷、间隔均匀,尺寸规范。(3)在搭设杆塔组装式安全围栏时,设置宽度为LO米通道口,供作业人员和材料出入,使用门形组装式安全围栏作遮栏门。(4)在杆塔组装式安全围栏上,有针对性悬挂“当心孔洞”“禁止跨越”等安全标志牌。安全标志牌,按警告、禁止、指令、提示类型的顺序排列。(5)深度达到L5米及以上的基坑,配备供作业人员上下的爬梯。L2.3基础浇筑混凝土施工阶段(1)发电机、开关箱布设在接近作业点且相对地势较高处,地面平整不积水,并有防止倾到的措施。(2)电源干线宜采用架空布设,高度应满足通行的安全距离。采用直埋敷设电缆时,

5、埋深大于0.7米,并在电缆上下均匀铺设不小于50m厚的细砂。(3)砂、石料堆放下部铺垫彩条布,保证砂、石不落地;水泥堆放有支垫,堆放高度不超过12包,上方有可靠的防雨遮盖。(4)拆下的模板集中堆放,摆放整齐;木模板、撑木等外露的铁钉及时拔掉或打弯。(5)基础拆模后订木质框架对基础进行成品保护;地脚螺栓露出部分涂抹黄油后,用塑料面包扎进行保护。(6)基坑回填后,全面清理施工现场,初步恢复地貌。1. 3杆塔组立阶段1.1.1 施工区域内安全文明施工布设(1)根据设计占用地划定施工作业区域,采用插入式安全围栏(安全警戒绳、彩旗,配以红白相间色标的金属立杆)对施工现场进行围护、隔离、封闭。(2)插入式

6、安全围栏在基础的A/B腿方向设施工入口通道,在入口处设置红外线语音提示器。(3)在入口通道的外侧设置施工岗位责任牌、施工友情提示牌、危险点控制牌、应急救援图牌、作业区定置示意图、安全强条执行牌、安全通病防治牌等图牌。(4)按定置图布置装配式或帐篷式休息棚,设置工棚式工具房。(5)现场设置“禁止通行”、“注意安全”等安全标志牌,配备2组灭火器,分别配备各1个急救药箱、风温检测仪、酒精检测仪和血压检测仪。1.1.2 杆塔组立(1)塔材堆放处土方进行平整,铺设彩条布,堆垛高度控制在2米以下,垛间留有1米宽的通道。(2)螺栓、垫片等放在专用袋(桶)内,并挂牌标识。(3)临时地锚设置(含地锚和锚桩)应按

7、杆塔组立作业指导书要求,并设置检查验收合格牌。(4)起吊塔材采用10吨软吊带,防止塔材镀锌层破坏。钢丝绳与金属构件绑扎处,应衬垫软物。(5)沿铁塔脚钉段设置垂直攀登自锁器;在高处作业人员水平移动或高处临边处,配备速差自控器,或使用直径13mm以上的塑套钢丝绳作水平安全绳。(6)铁塔垂直攀登自锁器处设置“从此上下”和“必须系安全带”标志牌;未设置垂直攀登自锁器的塔身处悬挂“禁止攀登”标志牌。(7)高处作业人员在登塔过程中使用攀登自锁器;在高处水平移动时,使用速差自控器,或将安全带打在水平安全绳上,高处作业禁止失去保护。(8)作业前,清除影响杆塔组立的障碍物;起重作业区域设置警戒区,采用插入式安全

8、围栏,对施工现场进行围护、隔离,非施工人员不得进入作业区。(9)杆塔组立结束后,全面清理现场施工垃圾。1.4架线施工阶段1 .4.1跨越架施工阶段(1)划定跨越架搭设作业区域,采用插入式安全围栏(安全警戒绳、彩旗,配以红白相间色标的金属立杆)对施工现场进行围护、隔离、封闭。(2)在有人行、车辆通过的道路两侧150米处,设置友情提示牌和安全标志牌。(3)跨越架搭设过程悬挂搭设标牌,通过验收后悬挂验收合格牌,并醒目悬挂“禁止攀登”等安全标志牌。(4)拆下的跨越架材料集中堆放,摆放整齐,并不影响通行。2 .4.2附件安装阶段(1)附件安装时,安全绳应拴在横担主材上,安全带和安全绳或速差自控器不得同时使用。(2)利用施土孔上提升导线、金具;无施工孔时,承力点位置应经计算确定,并在绑扎处衬垫软物。(3)附件安装作业区间两端必须装设保安接地线。施工的线路上有高压感应电时,应在作业点两侧加装接地线。作业人员必须在装设保安装地线后,方可进行附件安装。(4)附件(包括跳线)全部安装完毕后,应保留部分接地线并做好记录,竣工验收后方可拆除。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
