《11.26关于板桥双线特大桥施工组织设计及开工报告的审查意见.docx》由会员分享,可在线阅读,更多相关《11.26关于板桥双线特大桥施工组织设计及开工报告的审查意见.docx(5页珍藏版)》请在第壹文秘上搜索。

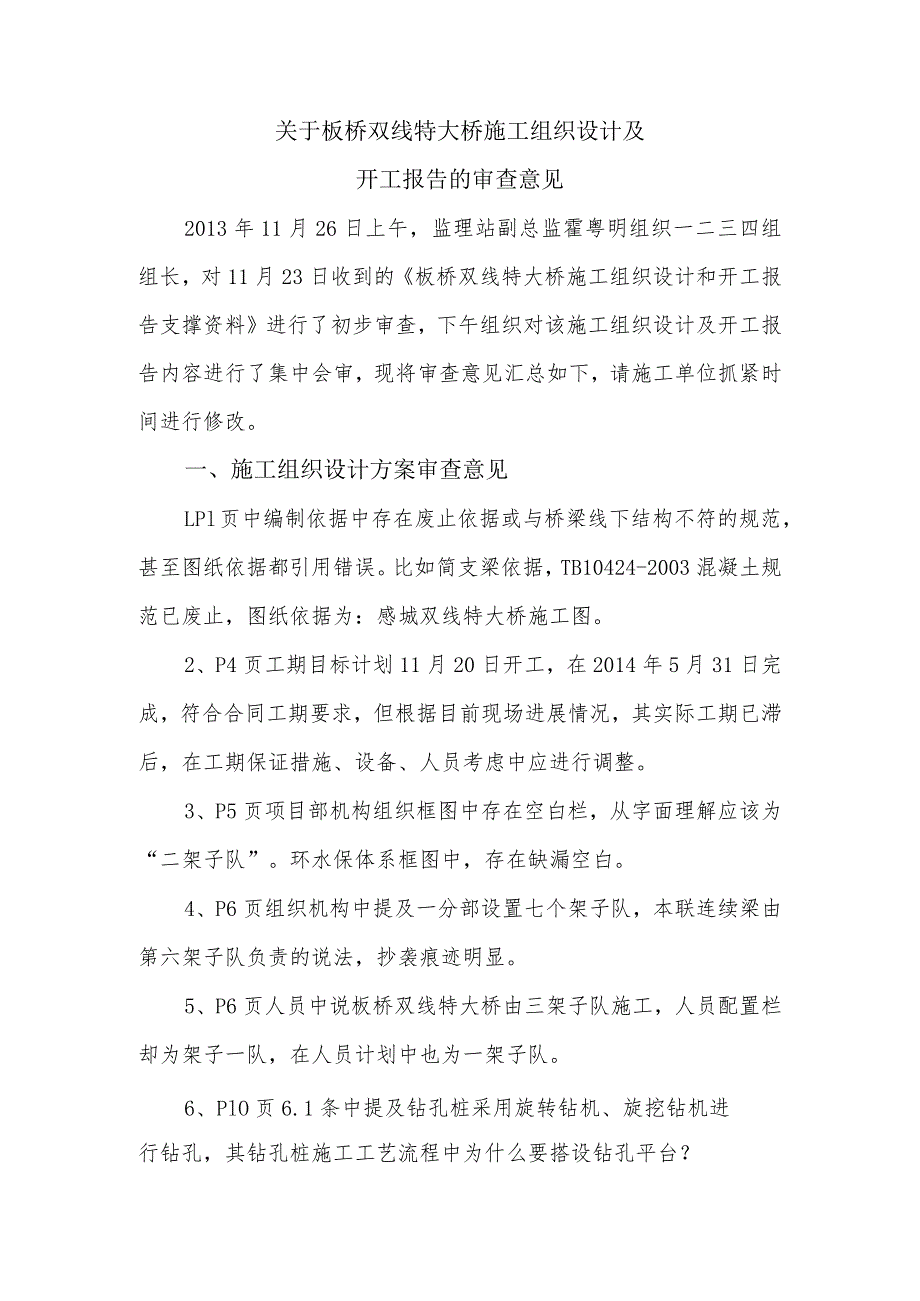

1、关于板桥双线特大桥施工组织设计及开工报告的审查意见2013年11月26日上午,监理站副总监霍粤明组织一二三四组组长,对11月23日收到的板桥双线特大桥施工组织设计和开工报告支撑资料进行了初步审查,下午组织对该施工组织设计及开工报告内容进行了集中会审,现将审查意见汇总如下,请施工单位抓紧时间进行修改。一、施工组织设计方案审查意见LPl页中编制依据中存在废止依据或与桥梁线下结构不符的规范,甚至图纸依据都引用错误。比如简支梁依据,TB10424-2003混凝土规范已废止,图纸依据为:感城双线特大桥施工图。2、P4页工期目标计划11月20日开工,在2014年5月31日完成,符合合同工期要求,但根据目前

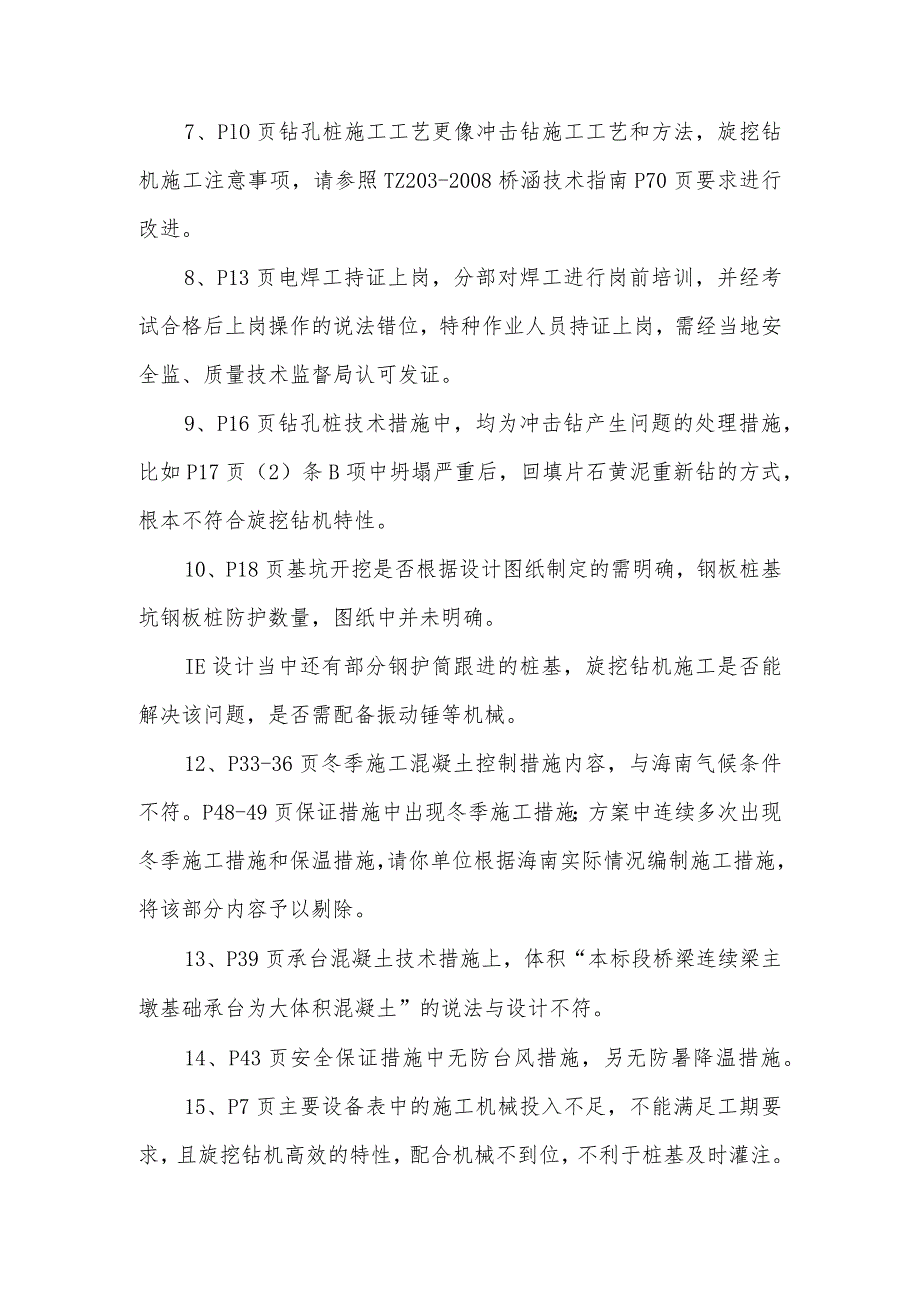

2、现场进展情况,其实际工期已滞后,在工期保证措施、设备、人员考虑中应进行调整。3、P5页项目部机构组织框图中存在空白栏,从字面理解应该为“二架子队”。环水保体系框图中,存在缺漏空白。4、P6页组织机构中提及一分部设置七个架子队,本联连续梁由第六架子队负责的说法,抄袭痕迹明显。5、P6页人员中说板桥双线特大桥由三架子队施工,人员配置栏却为架子一队,在人员计划中也为一架子队。6、PlO页6.1条中提及钻孔桩采用旋转钻机、旋挖钻机进行钻孔,其钻孔桩施工工艺流程中为什么要搭设钻孔平台?7、PlO页钻孔桩施工工艺更像冲击钻施工工艺和方法,旋挖钻机施工注意事项,请参照TZ203-2008桥涵技术指南P70页
3、要求进行改进。8、P13页电焊工持证上岗,分部对焊工进行岗前培训,并经考试合格后上岗操作的说法错位,特种作业人员持证上岗,需经当地安全监、质量技术监督局认可发证。9、P16页钻孔桩技术措施中,均为冲击钻产生问题的处理措施,比如P17页(2)条B项中坍塌严重后,回填片石黄泥重新钻的方式,根本不符合旋挖钻机特性。10、P18页基坑开挖是否根据设计图纸制定的需明确,钢板桩基坑钢板桩防护数量,图纸中并未明确。IE设计当中还有部分钢护筒跟进的桩基,旋挖钻机施工是否能解决该问题,是否需配备振动锤等机械。12、P33-36页冬季施工混凝土控制措施内容,与海南气候条件不符。P48-49页保证措施中出现冬季施工
4、措施;方案中连续多次出现冬季施工措施和保温措施,请你单位根据海南实际情况编制施工措施,将该部分内容予以剔除。13、P39页承台混凝土技术措施上,体积“本标段桥梁连续梁主墩基础承台为大体积混凝土”的说法与设计不符。14、P43页安全保证措施中无防台风措施,另无防暑降温措施。15、P7页主要设备表中的施工机械投入不足,不能满足工期要求,且旋挖钻机高效的特性,配合机械不到位,不利于桩基及时灌注。钢筋笼下装是否需要起重机(吊车),全桥多少个承台需要破桩头,3台空压机是否满足要求。请根据施工工期要求,重新配备合理的施工机械。16、P8页试验仪器中是否应该投入泥浆比重测试等仪器?万能试验机现场能否派上用场

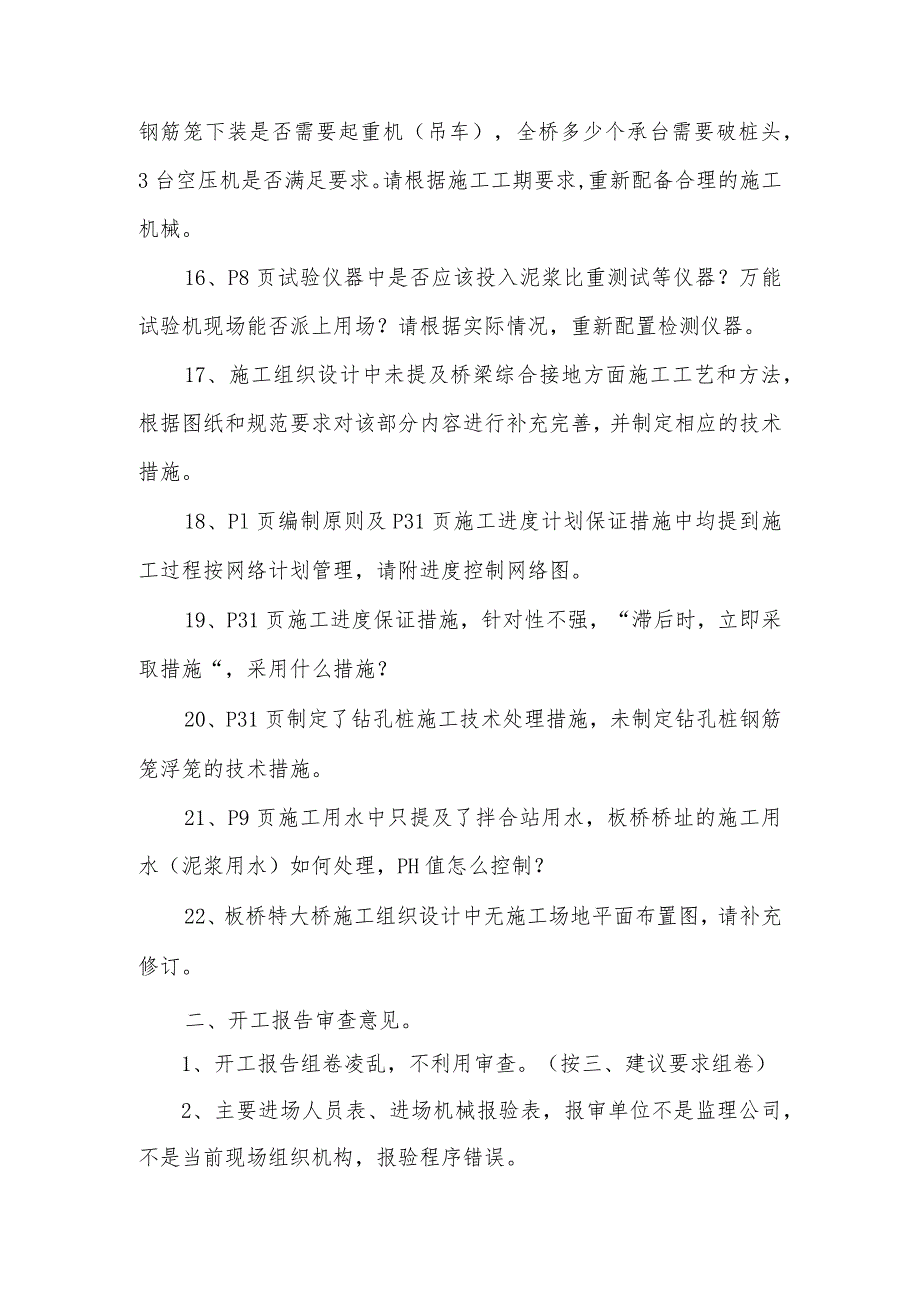

5、?请根据实际情况,重新配置检测仪器。17、施工组织设计中未提及桥梁综合接地方面施工工艺和方法,根据图纸和规范要求对该部分内容进行补充完善,并制定相应的技术措施。18、Pl页编制原则及P31页施工进度计划保证措施中均提到施工过程按网络计划管理,请附进度控制网络图。19、P31页施工进度保证措施,针对性不强,“滞后时,立即采取措施“,采用什么措施?20、P31页制定了钻孔桩施工技术处理措施,未制定钻孔桩钢筋笼浮笼的技术措施。21、P9页施工用水中只提及了拌合站用水,板桥桥址的施工用水(泥浆用水)如何处理,PH值怎么控制?22、板桥特大桥施工组织设计中无施工场地平面布置图,请补充修订。二、开工报告审
6、查意见。1、开工报告组卷凌乱,不利用审查。(按三、建议要求组卷)2、主要进场人员表、进场机械报验表,报审单位不是监理公司,不是当前现场组织机构,报验程序错误。3、主要进场人员报审并不是单指架子队一层,至少到第二级分部管理机构,分部主要人员也需要报验。4、进场机械报验表中,主要为目前路基施工的机械,请对板桥特大桥施工机械进行报验。5、单位工程开工的另一个要求就是进场原材料报验、检验合格后,投入施工。请对板桥特大桥施工所用进场原材进行报验,并出具相应的检验报告。6、主要进场人员报审表中人员职务和证书存在差距,个别人只有学历,没有相应的资格证、培训证,且上报人员部分无相关证件。按照1152架子队管理
7、模式来讲,都需取得相应的培训证书持证上岗。7、桥梁施工现场用水对耐久性混凝土不能有腐蚀性,应对施工用水进行取样化验,并附报告。三、建议为了便于后续开工报告上报管理工作,请你单位按照以下格式排序装订开工报告。1、 开工报告封面;2、 开工报告目录;3、 单位工程开工申请表表A.0.84、 单位工程开工报告单;5、 施工现场质量管理检查记录;(在相应验标中有样表)6、 施工复测/测量放样报验表及施工测量的放线资料;7、 进场施工机械、设备报验表;(监理工程师除了注明“同意使用外,必须注明是否“满足施工要求,安装调试就绪”。)8、 主要进场人员报审表(监理工程师应注明是否“满足施工要求”);9、 单位工程的现场技术负责人证明材料及相关人员的证件。10、 进场材料报验单(监理工程师应注明是否“满足施工要求”);11、进场材料检验报告;12、配合比选定报告;13、水质化验报告(注明是否“对混凝土有侵蚀作用”);14、施工组织设计业主指审批表;15、实施性施工组织设计(属二、三、四级审批的单位工程,实施性施工组织设计已被批准;16、技术交底等附件。原则上不同意开工报告与施工方案同时报批,施工方案应早于开工报告前进行审批,考虑到工期紧张原因,一起上报,要早于开工时间7天以上上报。新建海南西环铁路XHJL-5标监理站2013年11月26日
