危险性较大的分部分项工程专项施工方案编写指南全套.docx

上传人:p** 文档编号:682762 上传时间:2024-01-10 格式:DOCX 页数:53 大小:53.95KB
下载 相关 举报
危险性较大的分部分项工程专项施工方案编写指南全套.docx_第1页
第1页 / 共53页
危险性较大的分部分项工程专项施工方案编写指南全套.docx_第2页
第2页 / 共53页
危险性较大的分部分项工程专项施工方案编写指南全套.docx_第3页
第3页 / 共53页
危险性较大的分部分项工程专项施工方案编写指南全套.docx_第4页
第4页 / 共53页
危险性较大的分部分项工程专项施工方案编写指南全套.docx_第5页
第5页 / 共53页
危险性较大的分部分项工程专项施工方案编写指南全套.docx_第6页
第6页 / 共53页
危险性较大的分部分项工程专项施工方案编写指南全套.docx_第7页
第7页 / 共53页
危险性较大的分部分项工程专项施工方案编写指南全套.docx_第8页
第8页 / 共53页
危险性较大的分部分项工程专项施工方案编写指南全套.docx_第9页
第9页 / 共53页
危险性较大的分部分项工程专项施工方案编写指南全套.docx_第10页
第10页 / 共53页
亲,该文档总共53页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《危险性较大的分部分项工程专项施工方案编写指南全套.docx》由会员分享,可在线阅读,更多相关《危险性较大的分部分项工程专项施工方案编写指南全套.docx(53页珍藏版)》请在第壹文秘上搜索。

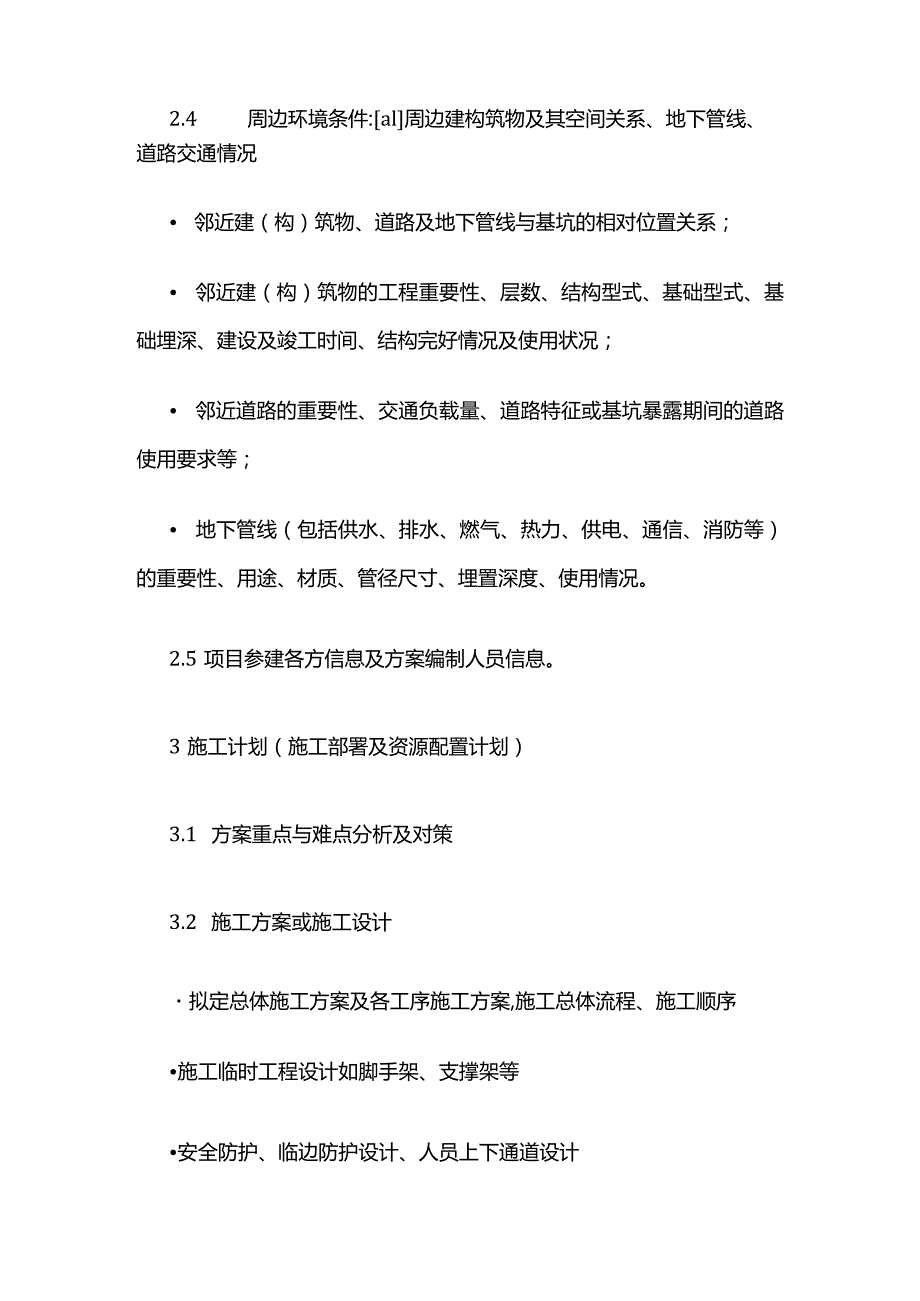

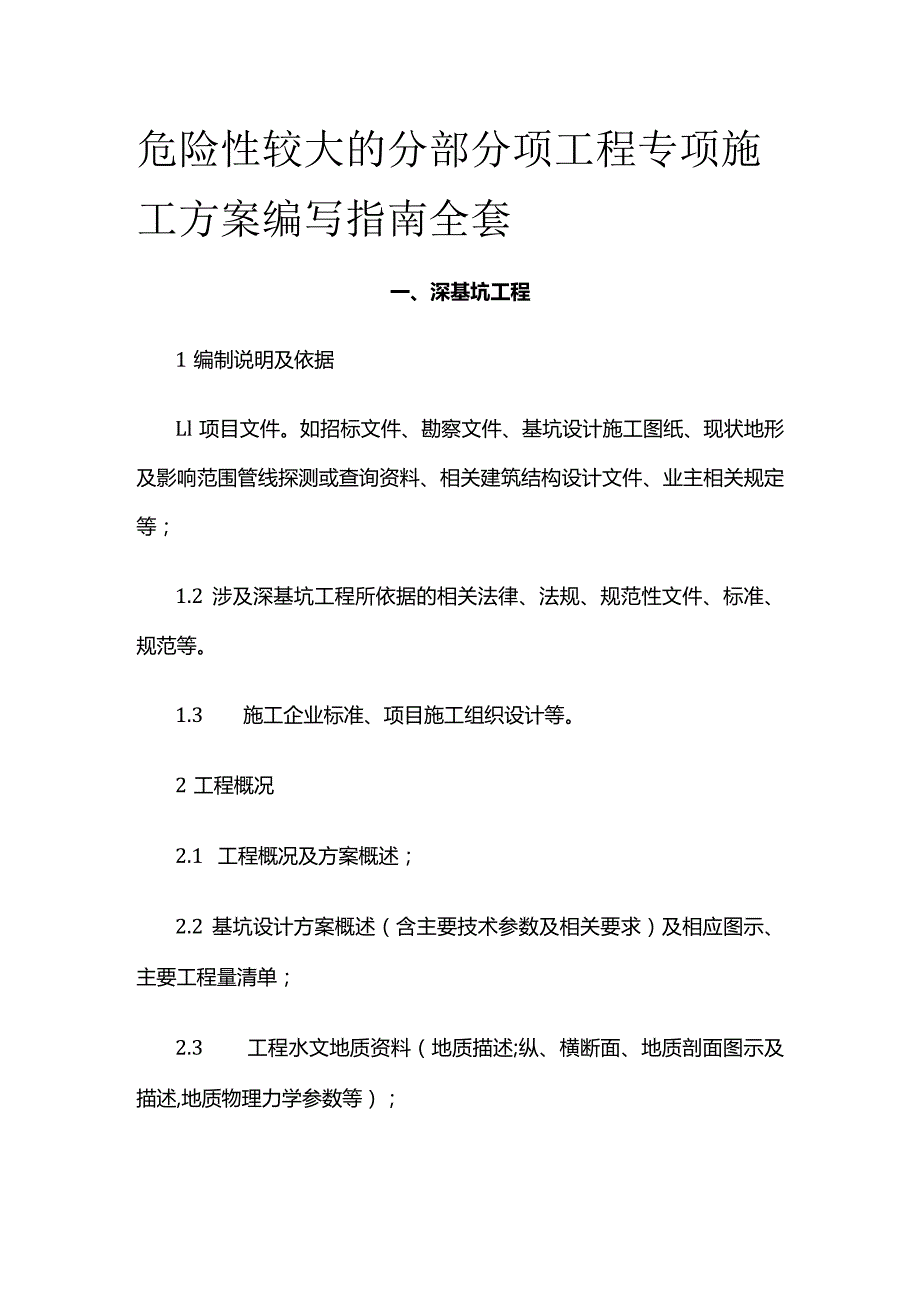

1、危险性较大的分部分项工程专项施工方案编写指南全套一、深基坑工程1编制说明及依据Ll项目文件。如招标文件、勘察文件、基坑设计施工图纸、现状地形及影响范围管线探测或查询资料、相关建筑结构设计文件、业主相关规定等;1.2 涉及深基坑工程所依据的相关法律、法规、规范性文件、标准、规范等。1.3 施工企业标准、项目施工组织设计等。2工程概况2.1 工程概况及方案概述;2.2 基坑设计方案概述(含主要技术参数及相关要求)及相应图示、主要工程量清单;2.3 工程水文地质资料(地质描述;纵、横断面、地质剖面图示及描述,地质物理力学参数等);2.4 周边环境条件:al周边建构筑物及其空间关系、地下管线、道路交通

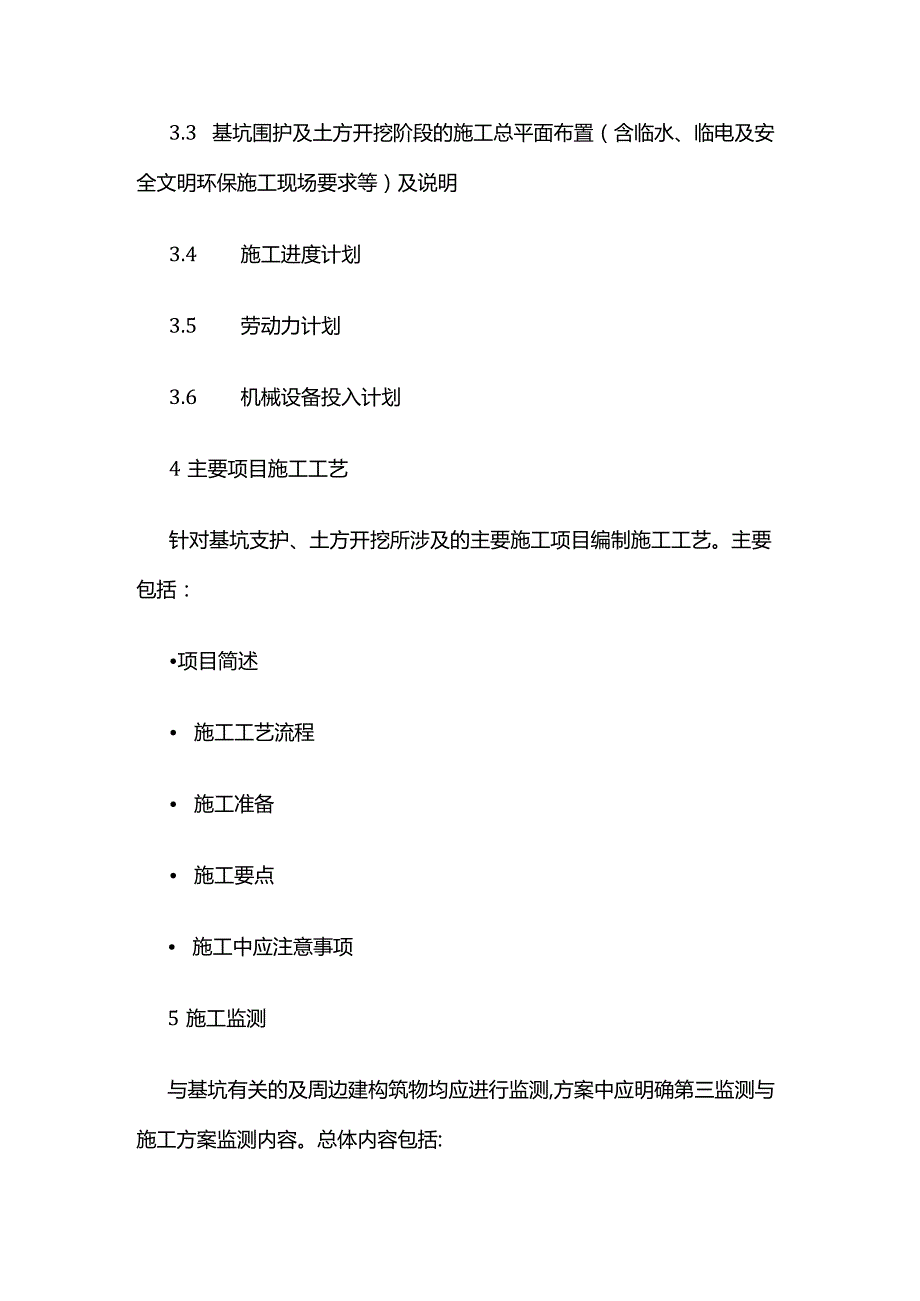

2、情况 邻近建(构)筑物、道路及地下管线与基坑的相对位置关系; 邻近建(构)筑物的工程重要性、层数、结构型式、基础型式、基础埋深、建设及竣工时间、结构完好情况及使用状况; 邻近道路的重要性、交通负载量、道路特征或基坑暴露期间的道路使用要求等; 地下管线(包括供水、排水、燃气、热力、供电、通信、消防等)的重要性、用途、材质、管径尺寸、埋置深度、使用情况。2.5项目参建各方信息及方案编制人员信息。3施工计划(施工部署及资源配置计划)3.1 方案重点与难点分析及对策3.2 施工方案或施工设计拟定总体施工方案及各工序施工方案,施工总体流程、施工顺序施工临时工程设计如脚手架、支撑架等安全防护、临边防护设计

3、、人员上下通道设计3.3 基坑围护及土方开挖阶段的施工总平面布置(含临水、临电及安全文明环保施工现场要求等)及说明3.4 施工进度计划3.5 劳动力计划3.6 机械设备投入计划4主要项目施工工艺针对基坑支护、土方开挖所涉及的主要施工项目编制施工工艺。主要包括:项目简述 施工工艺流程 施工准备 施工要点 施工中应注意事项5施工监测与基坑有关的及周边建构筑物均应进行监测,方案中应明确第三监测与施工方案监测内容。总体内容包括: 监测总平面布点图(包括基坑本身、周边建构筑、道路及管线、监测基准点位置) 监测组织机构、监测仪器设备及精度、监测仪器有效期证明材料 监测内容及位移控制值、预警值、a2备注哪个

4、为第三方监测、施工方监测或双方共同监测内容 监测操作要点 监测达到预警值及控制值时的应对措施 施工过程中人工巡视巡查及巡查过程中处置流程或方案6施工保证措施施工保证措施包括安全保证措施、质量技术保证措施、文明施工保证措施、环境保护措施、雨季及台风季节施工保证措施等。涉及安全保证措施应包括: 安全组织机构、安全保证体系及相应人员安全职责 安全检查相关内容 有针对性的安全保证措施涉及质量保证措施应包括:验收要求:验收标准、验收程序、验收内容、验收人员等7应急预案应急救援领导小组组成与职责、应急救援小组组成与职责,包括抢险、安保、后勤、医救、善后、应急救援工作流程及应对措施、联系方式等 危险源清单及

5、应对措施(建议以表格方式) 项目参建、周边建构物产权单位各方联系方式、救援医院信息(名称、电话、救援线路) 应急物质准备 重大危险源应急措施8附件8.1 施工设计计算书(如基坑为专业资质单位正式施工图设计,此附件可略)8.2 方案编制、审核人员名单及学历、专业、职称、职务等情况,工程项目部相关的专职安全生产管理人员、特种作业人员名单及其安全生产考核合格证书、特种作业资格证书方案审查专家组成建议如下:岩土设计0-1名,岩土施工专家3-4名、工民建或结构专家0-1名二、模板支撑体系工程1编制说明及依据1.1 简述安全专项施工方案编制所依据的相关法律、法规、规范性文件、标准、规范;1.2 项目文件。

6、如设计资料资料、模板支撑体系材料手册(如有)、施工组织设计、业主规定等。2工程概况2.1 工程概况及方案概述。工程总体概述及本方案基本情况概述。2.2 设计概述及相应图示。本专项施工方案设计基本资料(平面图、立面图、剖面图),各结构详细截面尺寸,设计要求。列表描述需要论证的具体支模区域、支模标高、高度、支模范围内的梁截面尺寸、跨度、板厚情况等。2.3 模板支撑体系地基基础情况2.4 项目参建各方信息及方案编制人员信息3施工计划(施工部署及资源配置计划)3.2 施工方案或施工设计 拟定总体施工方案及各工序施工方案,施工总体流程、施工顺序 模板支撑体系设计如地基基础处理,模板支撑体系中模板工程、支

7、撑架设计(支撑形式、材料及要求、支撑体系纵横断面及节点详图、支撑体系构造措施(稳定性措施),支撑体系预压方案、混凝土浇筑方案、模板支撑体系拆除方案等。 安全防护、临边防护设计、人员上下通道设计3.3 施工总平面布置及说明3.4 施工进度计划3.5 劳动力计划3.6 机械设备投入计划4主要项目施工工艺针对模板支撑体系工程所涉及的主要施工项目编制施工工艺。包括:项目简述施工工艺流程施工准备施工要点施工中应注意事项模板支撑体系选用的形式、架体基础的设计、架体设计、架体上部设计、构造拉结设计、安全防护设计,特殊部位的监测设计;对模架(脚手架)形式、尺寸和连接节点进行描述、主要搭设方法、工艺要求、各种材

8、料的力学性能指标、构造设置要求等;模板支撑体系安装、拆除工艺流程;模板支撑体系安装、使用和拆除中的技术安全要求;模板支撑体系材料和产品的质量标准、进场检验程序和检验控制措施;另为保证支撑体系的稳定,主次梁及板底立杆间距应按模数统一考虑,板下立杆纵横方向间距应为沿梁纵向立杆排距的整数倍,从而保证水平横杆能完全贯通,有效提高架体的整体稳定性;模板支撑体系安装质量标准及检查验收程序。5模板支撑体系安全检查涉及模板支撑体系的模板、支架、地基与基础的安全检查,包括验收标准、验收程序、验收内容、验收人员等。总体内容包括:验收人员应包括项目安全技术人员、施工人员、监理人员模板支撑体系是否与方案一致,检查内容

9、的允许偏差控制范围6施工保证措施施工保证措施包括安全保证措施、质量技术保证措施、文明施工保证措施、环境保护措施、雨季及台风a3季节施工保证措施等。涉及安全保证措施应包括:安全组织机构、安全保证体系及相应人员安全职责安全检查相关内容有针对性的安全保证措施7应急预案应急救援领导小组组成与职责、应急救援小组组成与职责,包括抢险、安保、后勤、医救、善后、应急救援工作流程及应对措施、联系方式等。 危险源清单及应对措施(建议以表格方式) 应急物质准备 重大危险源应急措施8附件8.1 施工设计计算书梁下模板及支撑体系设计验算;根据支撑系统设置情况,分别选择不同支撑布置形式截面最大的梁进行验算。验算要求如下:

10、1)需验算类型的支撑节点详图,简述该种类型的布置情况和安装做法,以及所需各种材料的规格;2)梁底模板验算:荷载计算:包括梁模板自重、碎自重、钢筋重量、施工荷载;画出计算简图;进行模板的抗弯强度、抗剪强度、挠度的计算;3)梁底次楞验算:荷载计算中增加次楞自重,其它荷载由上部传递,验算步骤同梁底模板;4)梁底主楞验算:荷载计算中增加主楞自重,其它荷载由上部传递,验算步骤同梁底模板;5)支撑立杆稳定性验算:荷载计算中增加钢管、扣件自重,其它荷载由上部传递。进行支撑立杆的强度验算、稳定性验算;梁侧模计算:计算步骤同梁底模,其中包括梁的对拉螺栓计算;板下模板及支撑体系设计验算:计算步骤同梁下模板及支撑体

11、系设计验算;采用钢管支架体系的梁、板支撑体系应进行扣件抗滑移验算;支承地面或楼层的承载力验算;每项计算列出截面构造大样图,注明材料尺寸、规格、纵横支撑间距。8.2方案编制、审核人员名单及学历、专业、职称、职务等情况,工程项目部相关的专职安全生产管理人员、特种作业人员名单及其安全生产考核合格证书、特种作业资格证书方案审查专家组成建议如下:本专业专家4-5名、结构专家0-1名三、起重吊装及安装拆卸工程1编制说明及依据1.1 简述安全专项施工方案编制所依据的相关法律、法规、规范性文件、标准、规范;1.2 项目文件。如设计资料、吊装设备操作手册或说明书、施工组织设计、业主规定等。2工程概况2.1 工程

12、概况及方案概述。工程总体概述及本方案基本情况概述。2.2 工程所在位置、场地及其周边环境情况(包括:邻近建(构)筑物、道路及地下管线、基坑、高压线路匕4的位置关系)等;2.3 邻近建(构)筑物、道路及地下管线的基坑、层数、高度、结构型式、高压线路的位置关系;2.4 地下管线(包括供水、排水、燃气、热力、供电、通信、消防等)的特征、埋置深度等情况;2.5 道路的交通负载情况、作业面情况;2.6 起重吊装及安装拆卸设备设施的名称、型号、性能、自重等;2.7 被吊物数量、起重量、起(提)升高度、组件的吊点、体积、形状、尺寸、就位位置等性能参数;2.8 项目参建各方信息及方案编制人员信息2.9 计划(

13、施工部署及资源配置计划)3.2 吊装与拆除方案或吊装与拆除设计 拟定总体施工方案及各工序施工方案,施工总体流程、施工顺序 吊装或拆除设计如地基基础处理,吊机选型、吊索具的选定、吊耳的设计(如有)、吊点加强设计(如有) 作业平台安全防护、临边防护设计、人员上下通道设计3.3 施工总平面布置及说明平面图应标注明起重吊装及安装设备设施或被吊物与邻近建(构)筑物、道路及地下管线、基坑、高压线路之间的平面关系及尺寸(条件复杂时,还应附剖面图)3.4 施工进度计划3.5 劳动力计划3.6 机械设备投入计划4吊装或拆卸施工工艺技术针对吊装或拆卸工程所涉及的主要施工项目的施工工艺。包括:4.1施工工艺流程图4

14、.3 运输、摆放、拼装、吊运、安装、拆卸的工艺要求、a54.4 吊装与拆卸过程中临时稳定措施涉及临时支撑的,应有相应的施工工艺4.5 试吊作业方案5安全检查涉及吊装与拆卸作业的安全检查,包括验收标准、验收程序、验收内容、验收人员等。总体内容包括: 验收人员应包括项目安全技术人员、机械工程师、监理人员 吊装作业前应检查内容如地基基础状况、吊索具完好性、焊缝是否满足设计要求拆除作业前的临时稳定检查6施工保证措施施工保证措施包括安全保证措施、质量技术保证措施、文明施工保证措施、环境保护措施、雨季及台风季节施工保证措施等。涉及安全保证措施应包括: 安全组织机构、安全保证体系及相应人员安全职责安全检查相

15、关内容有针对性的安全保证措施:包括警戒区、防护隔离、安全标志等;7应急预案应急救援领导小组组成与职责、应急救援小组组成与职责,包括抢险、安保、后勤、医救、善后、应急救援工作流程及应对措施、联系方式等 危险源清单及应对措施(建议以表格方式) 应急物质准备 重大危险源应急措施8附件 .1吊装计算书吊装能力的计算。根据吊装站位图、吊装构件几何尺寸及吊装半径,画出吊装站位图,以核算吊装能力。吊索具的计算,包括所使用的吊索具规格、型号,根据吊索具实际受力图进行吊索具的受力计算,以致核实索具的安全系数吊耳计算(如有)。包括吊耳、焊缝的设计及相应的计算。计算书中应特别注意受力方向,应根据受力方向进行相应的验算地基承载力的计算。根据吊车受力情性,应计算汽车吊最大支腿反力或履带吊单幅履带最大受力,根据受力情况核实地基承载力,地基承载力

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
