大体积混凝土浇筑施工技术交底全套.docx

上传人:p** 文档编号:682868 上传时间:2024-01-10 格式:DOCX 页数:16 大小:30.46KB
下载 相关 举报
大体积混凝土浇筑施工技术交底全套.docx_第1页
第1页 / 共16页
大体积混凝土浇筑施工技术交底全套.docx_第2页
第2页 / 共16页
大体积混凝土浇筑施工技术交底全套.docx_第3页
第3页 / 共16页
大体积混凝土浇筑施工技术交底全套.docx_第4页
第4页 / 共16页
大体积混凝土浇筑施工技术交底全套.docx_第5页
第5页 / 共16页
大体积混凝土浇筑施工技术交底全套.docx_第6页
第6页 / 共16页
大体积混凝土浇筑施工技术交底全套.docx_第7页
第7页 / 共16页
大体积混凝土浇筑施工技术交底全套.docx_第8页
第8页 / 共16页
大体积混凝土浇筑施工技术交底全套.docx_第9页
第9页 / 共16页
大体积混凝土浇筑施工技术交底全套.docx_第10页
第10页 / 共16页
亲,该文档总共16页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《大体积混凝土浇筑施工技术交底全套.docx》由会员分享,可在线阅读,更多相关《大体积混凝土浇筑施工技术交底全套.docx(16页珍藏版)》请在第壹文秘上搜索。

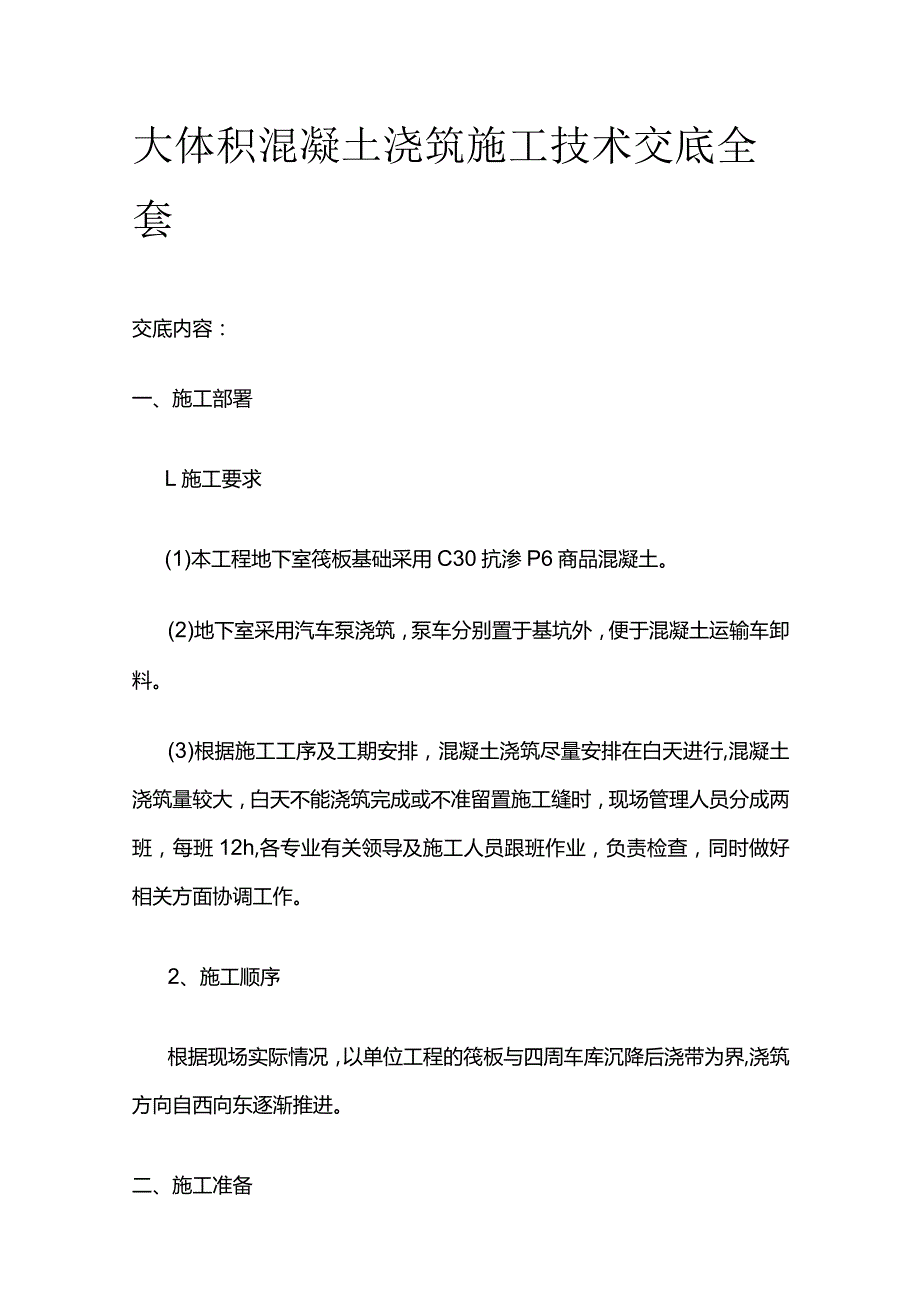

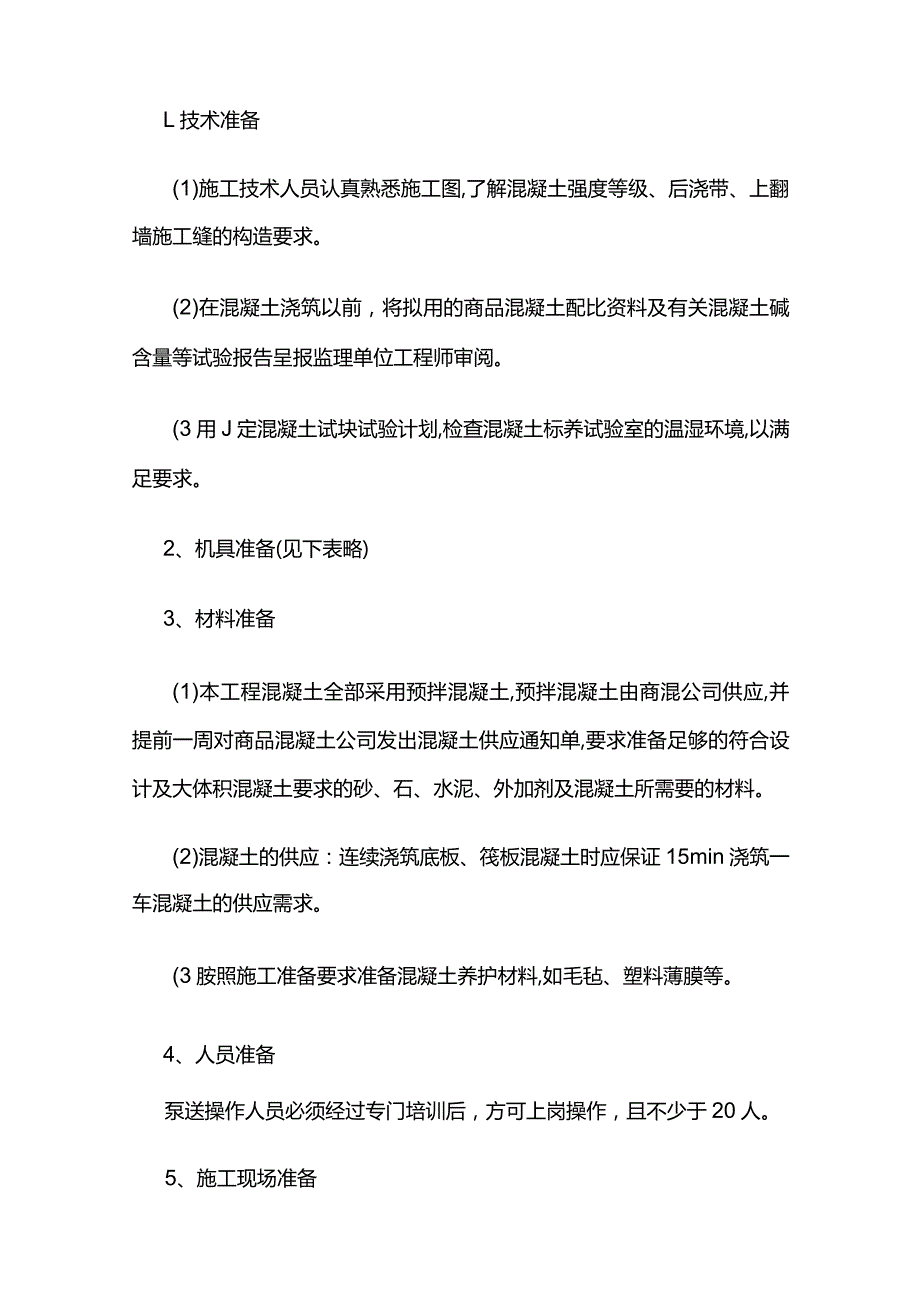

1、大体积混凝土浇筑施工技术交底全套交底内容:一、施工部署L施工要求(1)本工程地下室筏板基础采用C30抗渗P6商品混凝土。(2)地下室采用汽车泵浇筑,泵车分别置于基坑外,便于混凝土运输车卸料。(3)根据施工工序及工期安排,混凝土浇筑尽量安排在白天进行,混凝土浇筑量较大,白天不能浇筑完成或不准留置施工缝时,现场管理人员分成两班,每班12h,各专业有关领导及施工人员跟班作业,负责检查,同时做好相关方面协调工作。2、施工顺序根据现场实际情况,以单位工程的筏板与四周车库沉降后浇带为界,浇筑方向自西向东逐渐推进。二、施工准备L技术准备(1)施工技术人员认真熟悉施工图,了解混凝土强度等级、后浇带、上翻墙施工

2、缝的构造要求。(2)在混凝土浇筑以前,将拟用的商品混凝土配比资料及有关混凝土碱含量等试验报告呈报监理单位工程师审阅。(3用J定混凝土试块试验计划,检查混凝土标养试验室的温湿环境,以满足要求。2、机具准备(见下表略)3、材料准备(1)本工程混凝土全部采用预拌混凝土,预拌混凝土由商混公司供应,并提前一周对商品混凝土公司发出混凝土供应通知单,要求准备足够的符合设计及大体积混凝土要求的砂、石、水泥、外加剂及混凝土所需要的材料。(2)混凝土的供应:连续浇筑底板、筏板混凝土时应保证15min浇筑一车混凝土的供应需求。(3胺照施工准备要求准备混凝土养护材料,如毛毡、塑料薄膜等。4、人员准备泵送操作人员必须经

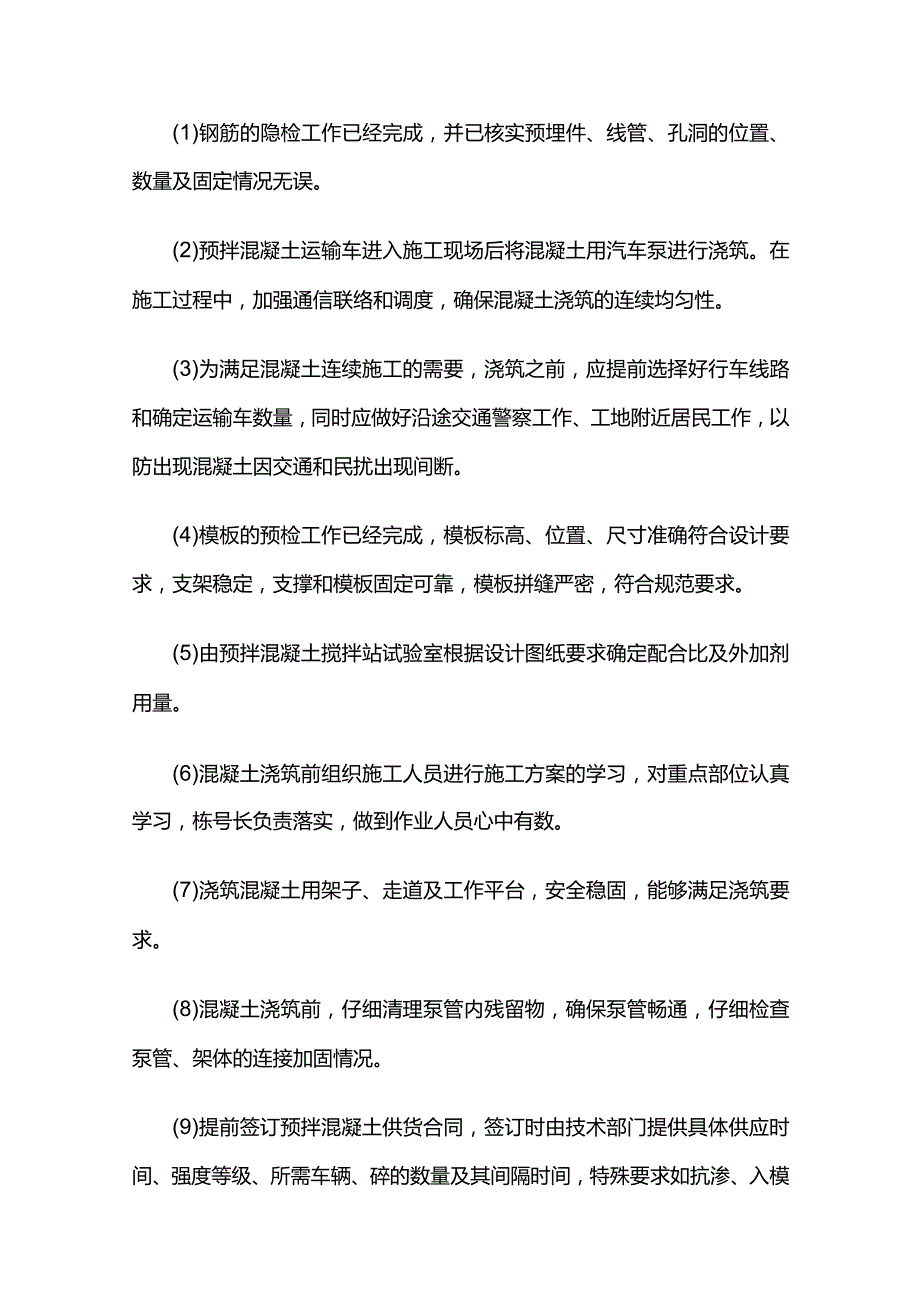

3、过专门培训后,方可上岗操作,且不少于20人。5、施工现场准备(1)钢筋的隐检工作已经完成,并已核实预埋件、线管、孔洞的位置、数量及固定情况无误。(2)预拌混凝土运输车进入施工现场后将混凝土用汽车泵进行浇筑。在施工过程中,加强通信联络和调度,确保混凝土浇筑的连续均匀性。(3)为满足混凝土连续施工的需要,浇筑之前,应提前选择好行车线路和确定运输车数量,同时应做好沿途交通警察工作、工地附近居民工作,以防出现混凝土因交通和民扰出现间断。(4)模板的预检工作已经完成,模板标高、位置、尺寸准确符合设计要求,支架稳定,支撑和模板固定可靠,模板拼缝严密,符合规范要求。(5)由预拌混凝土搅拌站试验室根据设计图纸

4、要求确定配合比及外加剂用量。(6)混凝土浇筑前组织施工人员进行施工方案的学习,对重点部位认真学习,栋号长负责落实,做到作业人员心中有数。(7)浇筑混凝土用架子、走道及工作平台,安全稳固,能够满足浇筑要求。(8)混凝土浇筑前,仔细清理泵管内残留物,确保泵管畅通,仔细检查泵管、架体的连接加固情况。(9)提前签订预拌混凝土供货合同,签订时由技术部门提供具体供应时间、强度等级、所需车辆、碎的数量及其间隔时间,特殊要求如抗渗、入模温度、坍落度、水泥及预防混凝土碱集料反应所需提供的资料等。(10)按设计要求,本工程筏板基础采用C30混凝土,抗渗等级为P6,上翻墙体采用C45抗渗P6商品混凝土。大体积混凝土

5、优先选用低水化热的矿渣水泥拌制混凝土,并适当使用缓凝减水剂,在保证混凝土设计强度等级前提下,适当降低水灰比,减少水泥用量,具体用量根据试配数据确定,降低混凝土入模温度,在混凝土浇筑之后,做好混凝土的保温保湿养护,以使混凝土缓缓降温,充分发挥其徐变特性,减低温度应力。6、浇筑前的准备(1)模板内的杂物和钢筋上的油污等要清理干净,模板缝隙和孔洞要堵严,模板及其支架、钢筋、预埋件和管线等必须经过检查合格后,做好预检、隐检记录,符合设计及有关规范要求后待监理人员验收后方可进行浇筑。(2)泵送混凝土对模板侧压力较大,模板支设要牢固。(3)浇筑混凝土时,应注意保护好钢筋,一旦钢筋骨架发生变形或位移,应及时

6、纠正。(4)混凝土泵送前应每车检查混凝土的坍落度。泵送混凝土坍落度的选用,根据实际浇筑部位确定且不得超过规范要求,大体积筏板建议18020mm,施工现场严禁加水。四、大体积混凝土的主要施工方法L混凝土的运输和布料运送混凝土的车辆应满足均匀、连续供应混凝土的需要。必须有完善的调度系统和装备,根据施工情况指挥混凝土的运送,减少停滞时间。在气温较高时罐车应有隔热的措施。2、大体积混凝土的浇筑(1)浇筑方式。大体积混凝土基础由于其体形大,混凝土量大,而且流动性强,特别是上口浇筑点,当插入式振动器振捣后,混凝土无法形成分段分层的浇筑方案。针对这种情况,筏板基础厚度1.3m,且随破加厚,采用分段定点、一个

7、坡度、薄层浇筑、循序推进、一次到顶的方法。(2)对电梯井、集水池等井壁、池壁、底板的混凝土施工时应特别注意。由于井壁、池壁混凝土高度、厚度较大,支模要求强度、刚度、稳定性高,容易发生质量事故,必须由工长指挥、看护,并作技术交底。(3)为了保证底板、筏板混凝土施工,由于混凝土体积大,混凝土流动性强,利用结构坡度、集水坑、设备沟等排除硅泌水,在振捣过程中必须排除泌水浮浆,否则将影响基础表面硅强度。(4)在浇筑后未初凝的混凝土进行二次振捣,排除混凝土因泌水在粗骨料、水平钢筋下部生成的水分和空隙,提高混凝土与钢筋的握裹力,防止因混凝土沉落而出现的裂缝,减少内部微裂,增加混凝土密实度,使混凝土抗压强度提

8、高,从而提高混凝土的抗裂性。二次振捣的恰当时间是指混凝土振捣后尚能恢复到塑性状态的时间。掌握二次振捣恰当时间的方法是:将运转的振捣棒以其自身重力逐渐插入混凝土不会再混凝土中留下孔穴,则可以认为此时施加二次振捣时适宜的,可以使混凝土强度提高到10%20%左右。3、混凝土的振捣(1)、根据混凝土泵送时自然形成坡度的实际情况,在每个浇筑带的前、后布置两道振动器,第一道布置在混凝土卸料点,主要解决上部的振实,第二道布置在混凝土坡角处,确保下部混凝土的密实。为防止集中堆料,先振捣出料口点的混凝土,使形成自然坡面,然后成行列式由上而下再全面振捣。(2)振捣时,每一位置的振捣时间宜为1530S,并且间隔20

9、30min后应进行二次复振,以混凝土不再显著下沉,不产生气泡并开始泛浆为止。振动棒端部应插入下层混凝土5cm以上,插入点距离控制在4050cm为宜。4、混凝土浇筑后内部温度是由浇筑温度、水泥水化热的绝热温升和结构的散热温度等各种温度之和组成的。浇筑温度与外界气温有着直接关系,外界气温越高,混凝土的浇筑温度也越高;如果外界气温下降,会增加混凝土的梯度,特别是气温骤降,会大大增加外层混凝土与内部混凝土的温差,因而会造成过大的温度应力,易使大体积混凝土出现裂缝。温度应力是由温差引起的变形所造成的,温差越大,温度应力也越大。因此,采取合理的温度控制措施,控制混凝土表面温度与外界气温的温差。5、大体积混

10、凝土裂缝控制专项技术措施根据混凝土结构工程施工规范GB50666-2011,大体积结构的裂缝,绝大多数是由温度的原因而产生的,因此防止产生温度裂缝是大体积混凝土施工的关键,具体控制措施如下:(1选用中、低热水涧如矿渣水泥粉煤灰水泥或抗硫酸水泥等);(2底拌合混凝土时按配合比6%-8%掺入WK复合纤维抗裂剂,使混凝土得到补偿收缩,减少混凝土的温度应力。(3)优选骨料大体积混凝土中组成混凝土的砂石料约占混凝土总质量的85%,所以正确选用砂石料对保证混凝土质量十分重要。粗骨料的选择宜优先选择自然连续级配的粗骨料。经验证明,采用5-40mm石子比采用5-20mm石子每立方米混凝土可减少用水量,在相同水

11、灰比的情况下,混凝土温升可降低2。&但是,骨料粒径增大后,容易引起混凝土的离析,影响混凝土的质量。细骨料的选择以采用优质的中粗砂为宜,这样可以降低混凝土的温升和减少混凝土的收缩。骨料的质量要求石子的含泥量不得大于1%,砂的含泥量不得大于2%o(4)当在炎热季节施工时,应采取降低原材料温度,减少混凝土运输时吸收的外界热量等降温措施,且严禁水泥、石子、砂石等在太阳下暴晒。(5)采用保温保湿养护,养护时间不少于14天。(6)控制混凝土中心与表面的温差不大于25oCz混凝土表面与大气的温差值不大于20oCo(7)大体积混凝土终凝前l2h采用二次抹面工艺,减少表面收缩裂缝。(8)在气温较高的情况下,可采

12、用冰水或冰块等进行搅拌。(9)混凝土采取分层浇筑,以加速热量散发,并且保证底板混凝土的供料和浇捣的连续性。(10).随时监控混凝土运输状况,保证混凝土及时供应,防止商混车长时间在在太阳下暴晒,并采用湿润布条在运输过程中进行降温。6、施工工艺(1)为了使混凝土振捣密实,混凝土必须分层浇筑,绝不可一次下料过多,否则虽经振捣,具下面部分因振动器的振动作用达不到,还是松散不密实,会造成质量事故。(2)浇筑间歇时间浇筑混凝土应连续进行,如必须间歇,其间歇时间应尽量缩短,并应在前层混凝土初凝之前,将次层混凝土浇筑完毕。间歇的最长时间应按所用水泥品种.气候及混凝土凝结条件确定,一般超过2h应按施工缝处理。混

13、凝土浇筑和间歇的全部时间不得超过下表规定,当超过规定时间应留置施工健。混凝土运输、浇领口间隙的时间(min)(略)(3)浇筑事项1)在浇筑工序中,应控制混凝土的均匀性和密实性。混凝土拌合物运至浇筑地点后,应立即浇筑入模。在浇筑过程中,如发现混凝土拌合物的均匀性和稠度发生较大的变化,应及时处理。2)混凝土在浇筑及静置过程中,应采取措施防止产生裂舞。混凝土因沉降及干缩产生的非结构性的表面裂舞,应在混凝土终凝前予以修整。3 )在已浇筑的混凝土强度未达到1.2MPa以前,不得在其上踩或安装模板及支架。4 )一定做好不同标号混凝土浇筑时的区分,上翻墙体底部筏板浇筑至筏板上平后采用高标号的C40墙体混凝土

14、浇筑,高标号的可以流至低标号区域,必须满足上翻墙体混凝土强度。7、混凝土养护为保证已浇好的混凝土在规定龄期内达到设计要求的强度和耐久性,并防止产生收缩和温度裂缝,必须认真做好养护工作。本工程混凝土养护采用覆盖保温养护。1)覆盖保温养护在自然气温条件下,浇筑混凝土后1012h(炎夏时可缩短至23h)、高强度混凝土应在浇筑后12h内,用8.6cm厚草袋或草帘双层覆盖在一层薄膜上进行蓄热保温,使表面温度提高,缩小内外温度差距,并在表面层适当地洒水保湿。2)养护时间筏板基础混凝土为C30,抗渗等级为P6,大体积混凝土养护不少于14do8、混凝土试块留置(1)试件的留置应符合下列规定1)每次取样至少留置

15、一组标准养护试件及一组备用试件,尚应留置一组同条件养护试件,作为拆模依据。2)结构实体检验用同条件养护试件所对应的部位,应由监理与施工方共同选定,对混凝土结构工程中的各混凝土强度等级,均留置同条件养护试件。3肮渗试块留置:连续浇筑混凝土每500m3留置一组抗渗试块(-组为6个抗渗试件),一次浇筑混凝土不足500m3时应留置一组抗渗试块。三、质量要求1、混凝土所用的水泥、骨料、外加剂等必须符合规范及有关规定,浇筑前检查有关试验报告。2、混凝土的养护和施工缝处理必须符合施工质量验收规范规定及本方案的要求。3、混凝土强度试块的取样、制作、养护和试验要符合规定。4、混凝土振捣密实,不得有蜂窝.孔洞、露筋.1隙.夹渣等缺陷。5、钢筋.模板工长跟班作业,发现问题及时解决,设专人看钢筋.模板。6、浇筑前由生产部门经常注意天气变化,如有大雨,缓时开盘并及时通知搅拌站。如正在施工中天气突然变化,原则是小雨不停,大雨采取防护措施。其措施是:已浇筑完毕的混凝土面用麻袋或草帘覆盖。正在浇筑的部位采用搭设防水棚。7、浇筑时要有专门人员指挥浇筑,切忌天女散花,分配好清理人员和抹面人员。必须用23m刮杆刮平,严格按照施工前测量的控制标高进行控制钢筋保护层厚度,确保合格率达到90%o8、做好混凝土浇筑记录。9、每次开盘前必须做好开盘鉴定,项目部技术人员与搅拌

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
