《施工临时用电方案全套.docx》由会员分享,可在线阅读,更多相关《施工临时用电方案全套.docx(18页珍藏版)》请在第壹文秘上搜索。

1、施工临时用电方案全套为保证施工现场临时用电安全,配合现场进度、质量、安全、文明施工生产的顺利进行,根据(JGJ4605)施工现场临时用电安全技术规范及建设工程施工现场供用电安全规范(GB50104-93)的要求,结合本施工现场的实际情况,编制本工程施工临时用电方案。一、工程概况工程名称工程地址建设单位设计单位监理单位建筑面积建筑4#、5#楼高5L15m(0.000=黄海高程3.600m),8#、19#楼高总高47.95m(0.000=黄海高程4.150m),9#、20#楼高59.85m仕0.000黄海高程3.600m),12#、16#楼高80.15m(0.000=黄海高程4.900m),20A

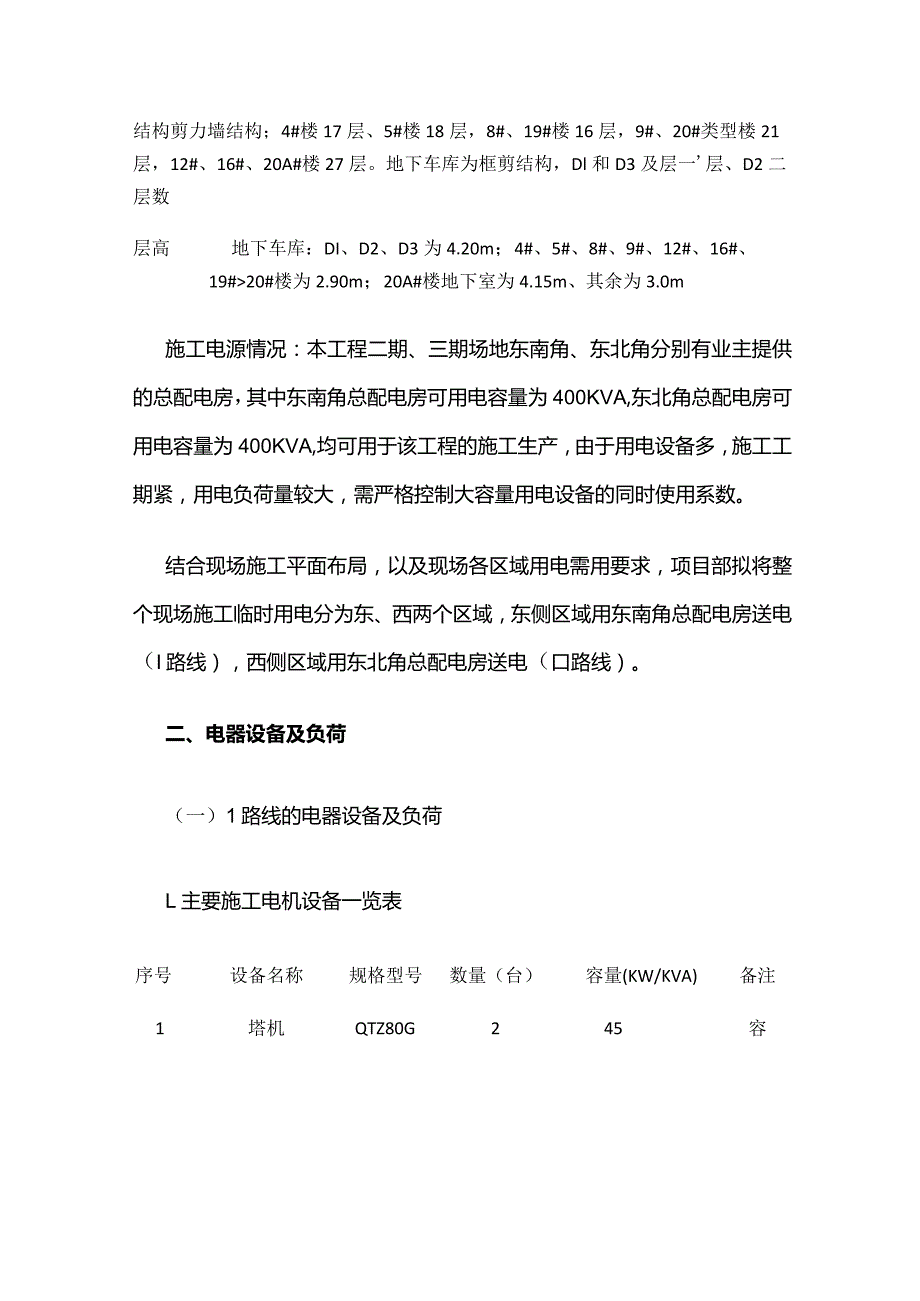

2、#楼高90.9m(0.0C)O=黄海高程3.600m)结构剪力墙结构;4#楼17层、5#楼18层,8#、19#楼16层,9#、20#类型楼21层,12#、16#、20A#楼27层。地下车库为框剪结构,Dl和D3及层一层、D2二层数层高地下车库:DI、D2、D3为4.20m;4#、5#、8#、9#、12#、16#、19#20#楼为2.90m;20A#楼地下室为4.15m、其余为3.0m施工电源情况:本工程二期、三期场地东南角、东北角分别有业主提供的总配电房,其中东南角总配电房可用电容量为400KVA,东北角总配电房可用电容量为400KVA,均可用于该工程的施工生产,由于用电设备多,施工工期紧,用

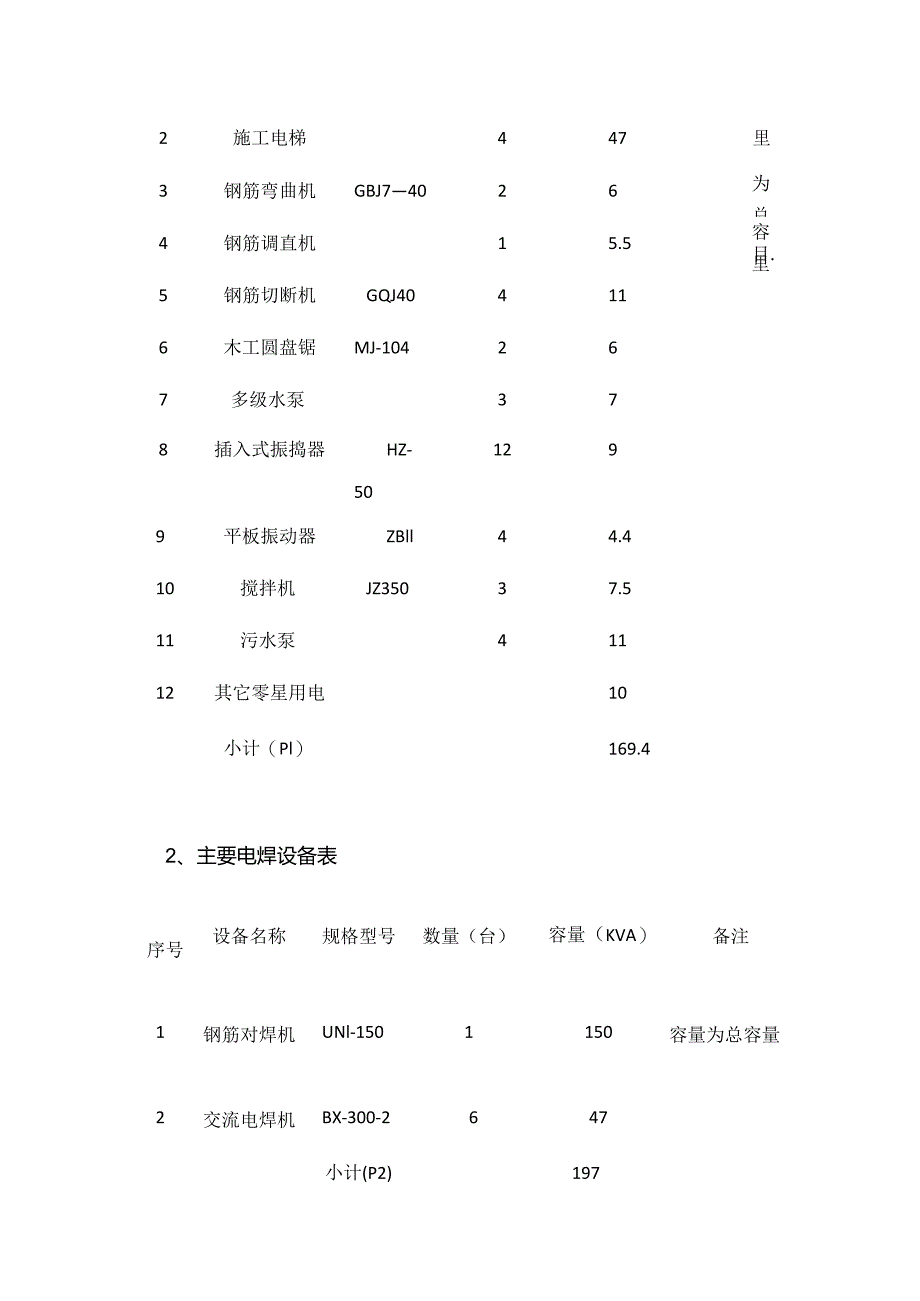

3、电负荷量较大,需严格控制大容量用电设备的同时使用系数。结合现场施工平面布局,以及现场各区域用电需用要求,项目部拟将整个现场施工临时用电分为东、西两个区域,东侧区域用东南角总配电房送电(I路线),西侧区域用东北角总配电房送电(口路线)。二、电器设备及负荷(一)1路线的电器设备及负荷L主要施工电机设备一览表序号设备名称规格型号数量(台)容量(KW/KVA)备注1塔机QTZ80G245容2施工电梯447里3钢筋弯曲机GBJ74026为总4钢筋调直机15.5容目.里5钢筋切断机GQJ404116木工圆盘锯MJ-104267多级水泵378插入式振捣器HZ-129509平板振动器ZBll44.410搅拌机
4、JZ35037.511污水泵41112其它零星用电10小计(Pl)169.42、主要电焊设备表序号设备名称规格型号数量(台)容量(KVA)备注1钢筋对焊机UNl-1501150容量为总容量2交流电焊机BX-300-2647小计(P2)1973、用电负荷计算:P=LlP=l.l(0.6169.4/0.75+0.6X197)=1.1253.72=279.092KVA说明:(1)本计算式内电动机的同时使用系数Kl,因现场使用的电机数量为1130台之间,根据其选用原则和现场的实际情况,采用Kl=0.6o(2)本计算式内电焊机的同时使用系数K2,根据其选用原则和现场的实际情况,采用K2=0.6o(3)综
5、合考虑施工用电约占总用电量90%,室内外照明电约占总用电量的10%o(4)用电设备功率因素(CoS),一般建筑工地取0.75o(5)本计算式内未包含安装工程及装饰工程用电。(6)由于用电负荷量较大,施工工期紧,需严格控制大容量用电设备的同时使用次数。(7濡严格按要求布置电焊机、镐灯等两相用电设备以及单相负荷。尽可能维持供电系统的三相平衡。4、变压器容量计算:考虑功率损失因素,变压器容量为:1.05X279.092=293.0466kVA,293.0466kVA小于变压器容量40OkVA,所以满足要求。(二)、11路线的电器设备及负荷1、主要施工电机设备一览表序号设备名称规格型号数量(台)容量(
6、KW/KVA)备注1塔机QTZ80G245容量2塔机QTZ63135为3施工电梯547总容4钢筋弯曲机GBJ7-4066量5钢筋调直机25.56钢筋切断机GQJ406117木工圆盘锯MJ-104268多级水泵379插入式振捣器HZ-5012910平板振动器ZBll42.211搅拌机JZ35037.512污水泵62213其它零星用电15小计(Pl)218.22、主要电焊设备表序号设备名称规格型号数量(台)容量(KVA)备注1钢筋对焊机UNl-1002100容量为总容量2交流电焊机BX-300-2446.8小计(P2)146.83、用电负荷计算:P=LlP=l.l(0.6218.20.75+0.6
7、146.8)=1.1262.64=288.904KVA说明:(1)本计算式内电动机的同时使用系数Kl,因现场使用的电机数量为1130台之间根据其选用原则和现场的实际情况采用KI=O.6。(2)本计算式内电焊机的同时使用系数K2,根据其选用原则和现场的实际情况,采用K2=0.6o(3)综合考虑施工用电约占总用电量90%,室内外照明用电约占总用电10%。(4)用电设备功率因素(cos),一般建筑工地取0.75。(5)本计算式内未包含安装工程及装饰工程用电。(6)由于用电负荷量较大,施工工期紧,需严格控制大容量用电设备的同时使用系数。(7濡严格按要求布置电焊机、镐灯等两相用电设备以及单相负荷。尽可能
8、维持供电系统的三相平衡。5、变压器容量计算:考虑功率损失因素,变压器容量为:L05288.904=303.35kVA,303.35kVA小于变压器容量40OkVA,所以满足要求。三.用电系统组成本现场严格按照JGJ46-05要求,TN-S保护导体和中性导体分离接地系统,严格做到三级保护、两级漏电,其主要结构如图:LlLlL2L2L3L3NNPEPE根据有关用电安全规定,结合本现场文明实际情况,为保障施工现场安全生产,现场均选用苏州市安监站监督生产的标准安全配电箱。现场固定使用的机械设备,一律作重复接地。四、配电导线截面计算(一)、I路配电导线截面计算(1)按导线的允许电流选择三相五线制低压线路
9、上的电流可以按照下式计算:Ii=KP/1.732Uicos其中Ii:线路工作电流值(八);Ui:线路工作电压值(V),三相五线制低压时取380V;Cos:用电设备功率因素,一般建筑工地取0.75;K=0.6计算得:Ii=0.6279.0921000(1.7323800.75)=339.24A查施工手册表34-44,需采用标称截面为95或12Omm2的导线。(2)按导线的允许电压降校核:配电导线截面的电压可以按照下式计算:e=10%其中e导线电压降(),对工地临时网路取10%;P各段线路负荷计算功率(kW),即计算用电量;L各段线路长度(m),L=300mC材料内部系数三相五线铜线取77.0三相
10、五线铝线取46.3;S导线截面积(mm2);M各段线路负荷矩(kW.m)。计算得:S=279.092300(7710)=108.74mm2综合即I路线采用3X120+2X75的橡皮电缆线。(二)、II路配电导线截面计算(1)按导线的允许电流选择三相五线制低压线路上的电流可以按照下式计算:Ii=KP/1.732Uicos其中Ii:线路工作电流值(八);Ui:线路工作电压值(V),三相五线制低压时取380V;Cos:用电设备功率因素,一般建筑工地取0.75;K=0.6计算得:Ii=0.6288.90410001.7323800.75=351.166A查施工手册表34-44,需采用标称截面为12Om
11、m2的导线。(2)按导线的允许电压降校核:配电导线截面的电压可以按照下式计算:e=10%其中e导线电压降(),对工地临时网路取10%;P各段线路负荷计算功率(kW),即计算用电量;L各段线路长度(m),L=250mC材料内部系数三相五线铜线取77.0三相五线铝线取46.3;S导线截面积(mm2);M各段线路负荷矩(kW.m)。计算得:S=288.904250(7710)=93.8mm2综合即II路线采用3X120+2X75的橡皮电缆线。五.线路的布设L干路电源根据现场的主要设备分布情况,为保证各负荷设备的正常运转,本现场的主要供电干路如下:从业主的配电房引出两路主电源,分别至1号总箱和2号总箱
12、,再分别引至各用电设备。配电房引入L2号总配电房均采用12Omm2的橡皮电缆,敷设方式为埋地敷设:沟深0.6m,清除沟底杂物,在沟底填5cm厚的细砂,将电缆铺设在上面,然后在电缆上再铺设IOCm厚的细砂,在细砂上平铺粘土砖一层,最后用泥土覆盖。2、主体施工电源主体施工主要为塔吊、施工电梯以及混凝土浇筑等电动工具设备,塔吊专路供电。1号配电房2路输出,第1路采用3X502X35的橡皮电缆向生活区供电;第2路采用3X1202X75橡皮电缆向工程东面部分供电,于办公区东北侧设置1号总配电箱,1号总配电箱5路输出,第1路采用3X35+2X16的橡皮电缆向办公区供电,第2路采用3X5O2X25的橡皮电缆
13、向钢筋制作房等加工区供电,第3路采用3X50+2X25的橡皮电缆向3#塔吊供电,第4路采用3X50+2X25的橡皮电缆向5#塔吊供电,第5路采用3X50+2X25的橡皮电缆向4#、5#、8#、9#、D2、D3楼施工现场供电。2号配电房1路输出,采用3X1202X75橡皮电缆向工程西面部分供电,于20A#楼东北侧设置2号总配电箱,2号总配电箱4路输出,第1路采用3X50+2X25的橡皮电缆向钢筋制作房等加工区供电,第2路采用3X502X25的橡皮电缆向1#、4#塔吊供电,第3路采用3X502X25的橡皮电缆向2#塔吊供电第4路采用3X50+2X25的橡皮电缆向12#、16#、20#、20A#、19#、DI楼施工现场供电。3、支路电源钢筋加工车间:主要分成两路供电,对焊机一路,采用3X35+2X16的橡皮电缆,其他切断机、成型机、冷拉机一路,采用3X25+2X10的橡皮电缆。木工车间:主要用电设备为2台木工机械,采用现场剩余的3X16+2X6橡套电缆敷设。主体、装修工程用电:各单体分别每五层设一个分电箱,DLD2、D3地下车库分别在每层设分两个分电箱。安全照明用电:根据施工情况,若施工期间夜间施工铺灯无法满足照明要求,必须采用36V安全照明用电。六、主要文明施工用电措施L施工现场周圈及车间固定部分电箱一律作砖基础,以保证其平稳竖实。配电箱下底离地高度
