《最新施组工期11.27.docx》由会员分享,可在线阅读,更多相关《最新施组工期11.27.docx(11页珍藏版)》请在第壹文秘上搜索。

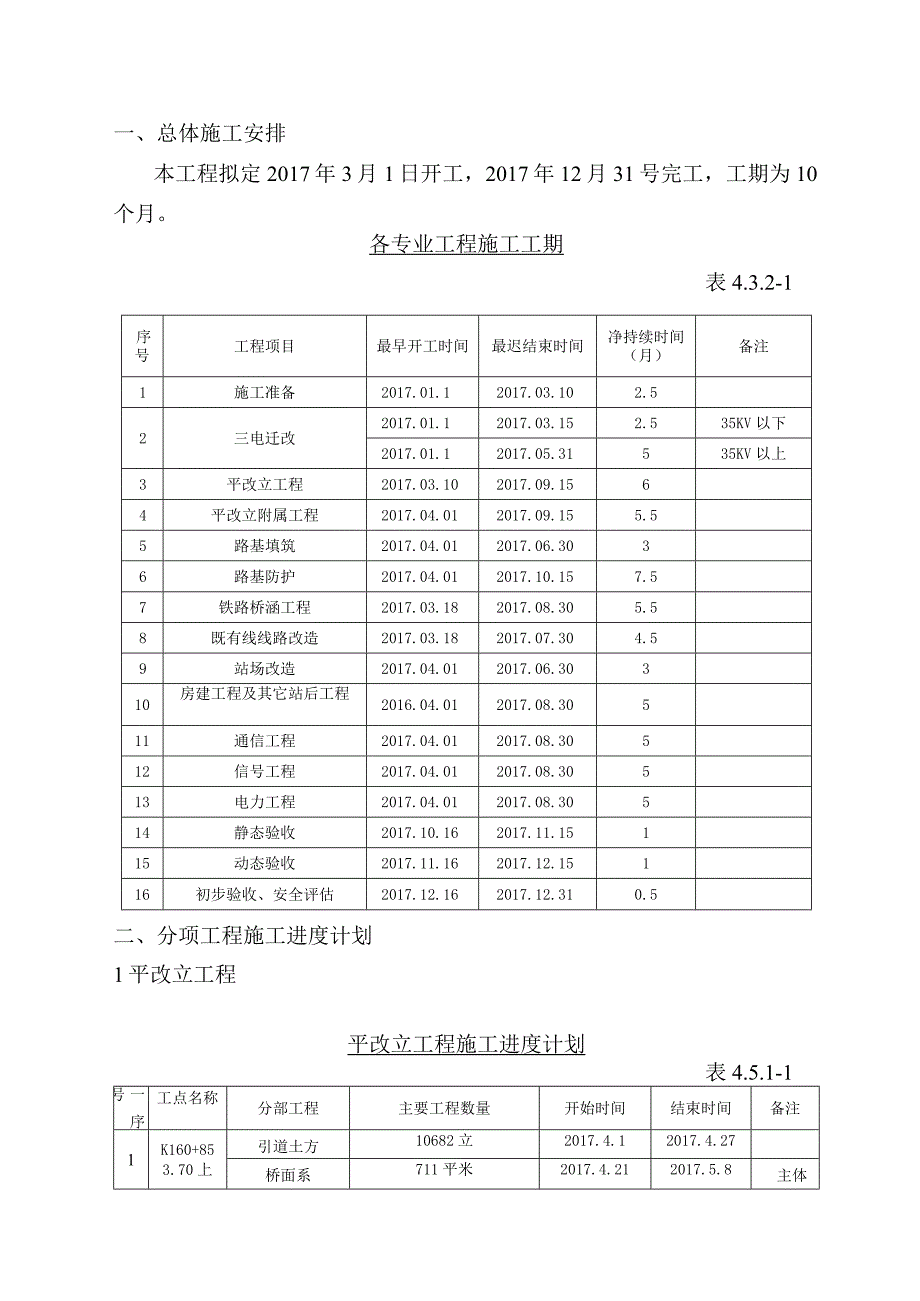

1、一、总体施工安排本工程拟定2017年3月1日开工,2017年12月31号完工,工期为10个月。各专业工程施工工期表4.3.2-1序号工程项目最早开工时间最迟结束时间净持续时间(月)备注1施工准备2017.01.12017.03.102.52三电迁改2017.01.12017.03.152.535KV以下2017.01.12017.05.31535KV以上3平改立工程2017.03.102017.09.1564平改立附属工程2017.04.012017.09.155.55路基填筑2017.04.012017.06.3036路基防护2017.04.012017.10.157.57铁路桥涵工程201
2、7.03.182017.08.305.58既有线线路改造2017.03.182017.07.304.59站场改造2017.04.012017.06.30310房建工程及其它站后工程2016.04.012017.08.30511通信工程2017.04.012017.08.30512信号工程2017.04.012017.08.30513电力工程2017.04.012017.08.30514静态验收2017.10.162017.11.15115动态验收2017.11.162017.12.15116初步验收、安全评估2017.12.162017.12.310.5二、分项工程施工进度计划1平改立工程平改

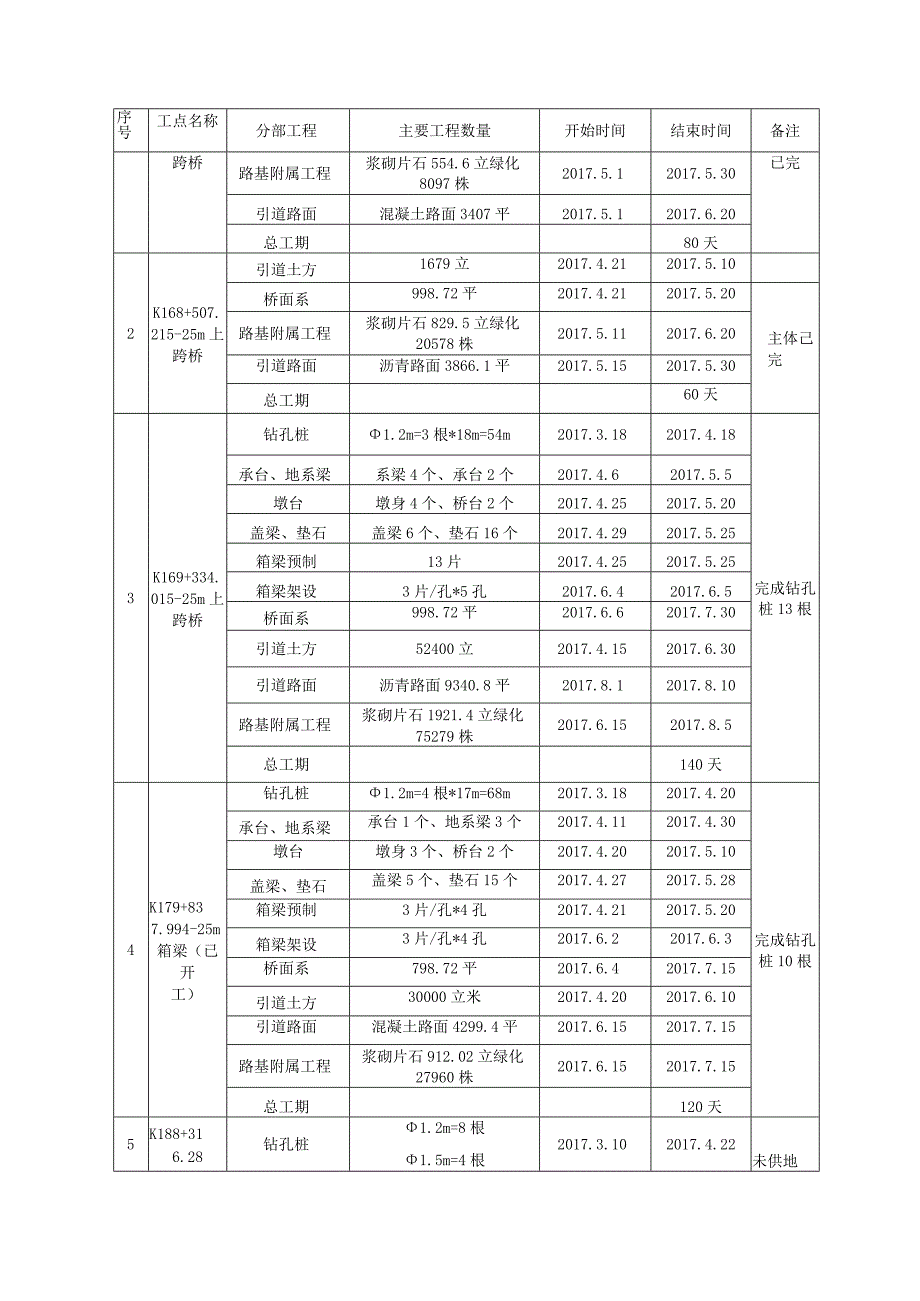

3、立工程施工进度计划表4.5.1-1一序号工点名称分部工程主要工程数量开始时间结束时间备注1K160+853.70上引道土方10682立2017.4.12017.4.27桥面系711平米2017.4.212017.5.8主体序号工点名称分部工程主要工程数量开始时间结束时间备注跨桥路基附属工程浆砌片石554.6立绿化8097株2017.5.12017.5.30已完引道路面混凝土路面3407平2017.5.12017.6.20总工期80天2K168+507.215-25m上跨桥引道土方1679立2017.4.212017.5.10桥面系998.72平2017.4.212017.5.20主体己完路基附
4、属工程浆砌片石829.5立绿化20578株2017.5.112017.6.20引道路面沥青路面3866.1平2017.5.152017.5.30总工期60天3K169+334.015-25m上跨桥钻孔桩1.2m=3根*18m=54m2017.3.182017.4.18完成钻孔桩13根承台、地系梁系梁4个、承台2个2017.4.62017.5.5墩台墩身4个、桥台2个2017.4.252017.5.20盖梁、垫石盖梁6个、垫石16个2017.4.292017.5.25箱梁预制13片2017.4.252017.5.25箱梁架设3片/孔*5孔2017.6.42017.6.5桥面系998.72平201
5、7.6.62017.7.30引道土方52400立2017.4.152017.6.30引道路面沥青路面9340.8平2017.8.12017.8.10路基附属工程浆砌片石1921.4立绿化75279株2017.6.152017.8.5总工期140天4K179+837.994-25m箱梁(已开工)钻孔桩1.2m=4根*17m=68m2017.3.182017.4.20完成钻孔桩10根承台、地系梁承台1个、地系梁3个2017.4.112017.4.30墩台墩身3个、桥台2个2017.4.202017.5.10盖梁、垫石盖梁5个、垫石15个2017.4.272017.5.28箱梁预制3片/孔*4孔20
6、17.4.212017.5.20箱梁架设3片/孔*4孔2017.6.22017.6.3桥面系798.72平2017.6.42017.7.15引道土方30000立米2017.4.202017.6.10引道路面混凝土路面4299.4平2017.6.152017.7.15路基附属工程浆砌片石912.02立绿化27960株2017.6.152017.7.15总工期120天5K188+316.28钻孔桩1.2m=8根1.5m=4根2017.3.102017.4.22未供地序号工点名称分部工程主要工程数量开始时间结束时间备注3-2511)箱梁承台、地系梁承台2个、地系梁2个2017.3.202017.4.

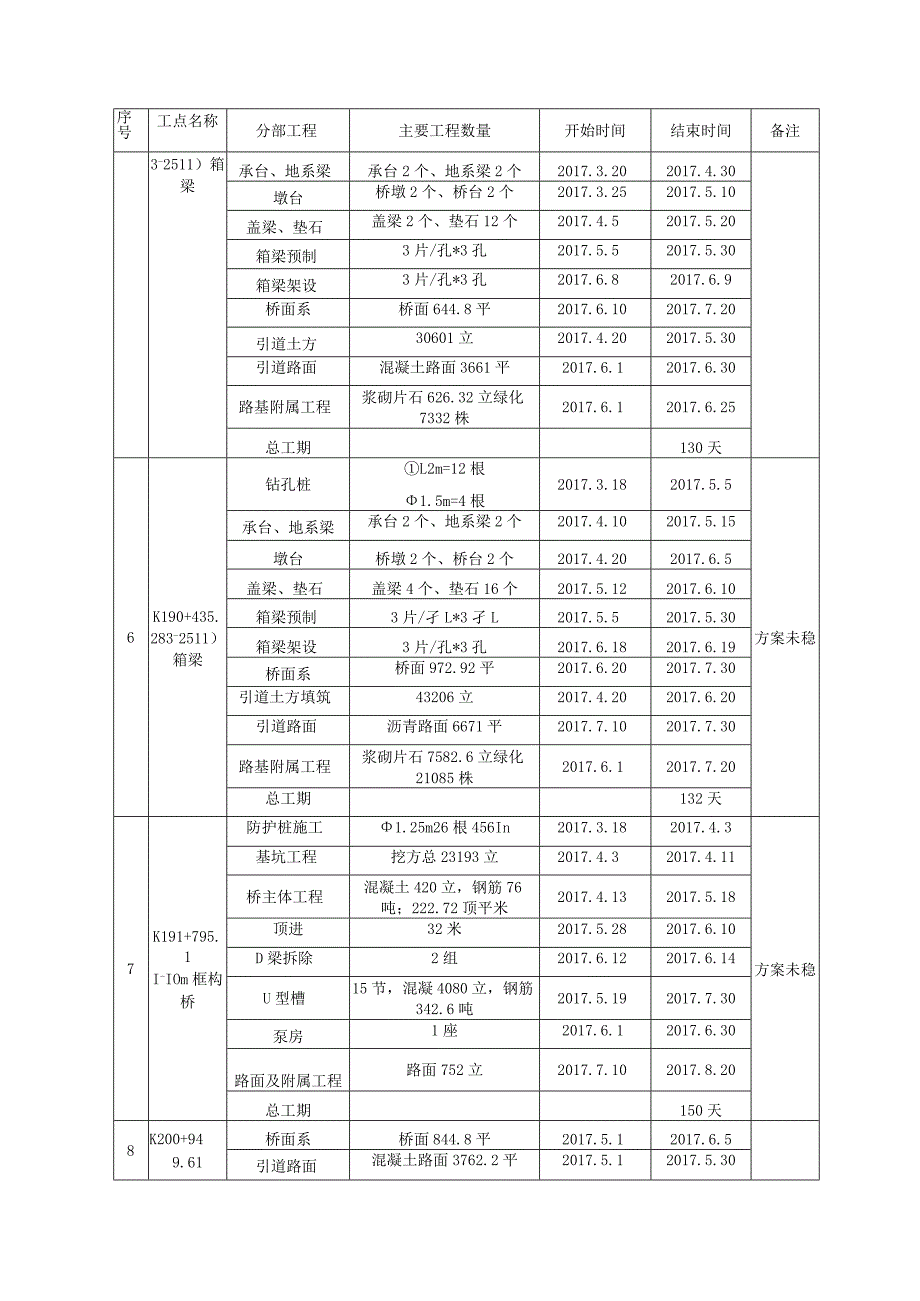

7、30墩台桥墩2个、桥台2个2017.3.252017.5.10盖梁、垫石盖梁2个、垫石12个2017.4.52017.5.20箱梁预制3片/孔*3孔2017.5.52017.5.30箱梁架设3片/孔*3孔2017.6.82017.6.9桥面系桥面644.8平2017.6.102017.7.20引道土方30601立2017.4.202017.5.30引道路面混凝土路面3661平2017.6.12017.6.30路基附属工程浆砌片石626.32立绿化7332株2017.6.12017.6.25总工期130天6K190+435.283-2511)箱梁钻孔桩L2m=12根1.5m=4根2017.3.1
8、82017.5.5方案未稳承台、地系梁承台2个、地系梁2个2017.4.102017.5.15墩台桥墩2个、桥台2个2017.4.202017.6.5盖梁、垫石盖梁4个、垫石16个2017.5.122017.6.10箱梁预制3片/孑L*3孑L2017.5.52017.5.30箱梁架设3片/孔*3孔2017.6.182017.6.19桥面系桥面972.92平2017.6.202017.7.30引道土方填筑43206立2017.4.202017.6.20引道路面沥青路面6671平2017.7.102017.7.30路基附属工程浆砌片石7582.6立绿化21085株2017.6.12017.7.20
9、总工期132天7K191+795.1I-IOm框构桥防护桩施工1.25m26根456In2017.3.182017.4.3方案未稳基坑工程挖方总23193立2017.4.32017.4.11桥主体工程混凝土420立,钢筋76吨;222.72顶平米2017.4.132017.5.18顶进32米2017.5.282017.6.10D梁拆除2组2017.6.122017.6.14U型槽15节,混凝4080立,钢筋342.6吨2017.5.192017.7.30泵房1座2017.6.12017.6.30路面及附属工程路面752立2017.7.102017.8.20总工期150天8K200+949.61
10、桥面系桥面844.8平2017.5.12017.6.5引道路面混凝土路面3762.2平2017.5.12017.5.30序号工点名称分部工程主要工程数量开始时间结束时间备注4-25m箱梁(已开工)路基附属工程浆砌片石492.4立绿化28155株2017.5.12017.5.25体完主已总工期25天9K207+924.418-25m箱梁钻孔桩2017.3.102017.5.15无施工图承台、地系梁2017.4.102017.5.25桥台、墩柱2017.4.232017.6.15盖梁、垫石2017.5.102017.6.20箱梁预制2017.4.202017.6.10箱梁架设2017.7.1201
11、7.7.2桥面系2017.7.32017.8.30引道土方2017.4.152017.7.10引道路面2017.7.112017.7.30路基附属工程2017.6.12017.7.30总工期170天10K215+110.354-25m箱梁(已开工)引道土方11878立2017.4.12017.5.7桥面系桥面844.8平2016.5.12016.5.20主体已完引道路面混凝土路面4558平2017.5.102017.6.10路基附属工程浆砌片石171.9立绿化31992株2017.5.252017.6.10总工期70天11K219+003.694-25m箱梁(已开工)引道土方9520立2017
12、.4.102017.5.7桥面系桥面798.72平2017.5.12017.6.3主体已完引道路面混凝土路面3348.5平2017.5.102017.6.10路基附属工程浆砌片石725.8立绿化23543株2017.5.102017.6.10总工期60天12K220+664.783-25m箱梁(已开工)桥面系桥面644.8平2017.4.202017.5.20主体己完引道路面4388.2平2017.5.12017.6.10路基附属工程浆砌片石911.98立绿化35426株2017.5.12017.6.10总工期50天13K244+738.516-25m箱梁上跨桥钻孔桩2017.3.102017.4.20无施工图承台、地系梁2017.3.202017.4.30桥台、墩柱2017.3.252017.6.30盖梁、垫石2017.5.12017.7.15箱梁预制2017.4.202017.6.30序号工点名称分部工程主要工程数量开始时间结束时间备注箱梁架设2017.7.202017.7.30桥面系2017.8.1
