1、某大厦扩建工程基坑围护、降水井及土石方工程冬季施工方案全套一、工程概况1工程概况本工程场地位于沈阳市XXXXX以东、北一路以南,紧邻沈阳XXXX商业大厦,地块成方型,南北长约85.0米,东西宽约85.0米,本项目占地约7225平方米,其中地上9层,地下4层。本基坑设计开挖深度为-19.2米,实际开挖深度约-18.6米,挖方总量约134385m3本工程包括支护体系施工、降水井施工及开挖工程和监测工程。1.1本工程冬季施工特点沈阳冬季寒冷,冬季平均温度为-5度,1月平均气温为-12度,最低温度为-28.5度。根据本工程工期及施工周期特点,本基坑工程的支护、降水、土方分项中很多工序的施工须经过冬季,

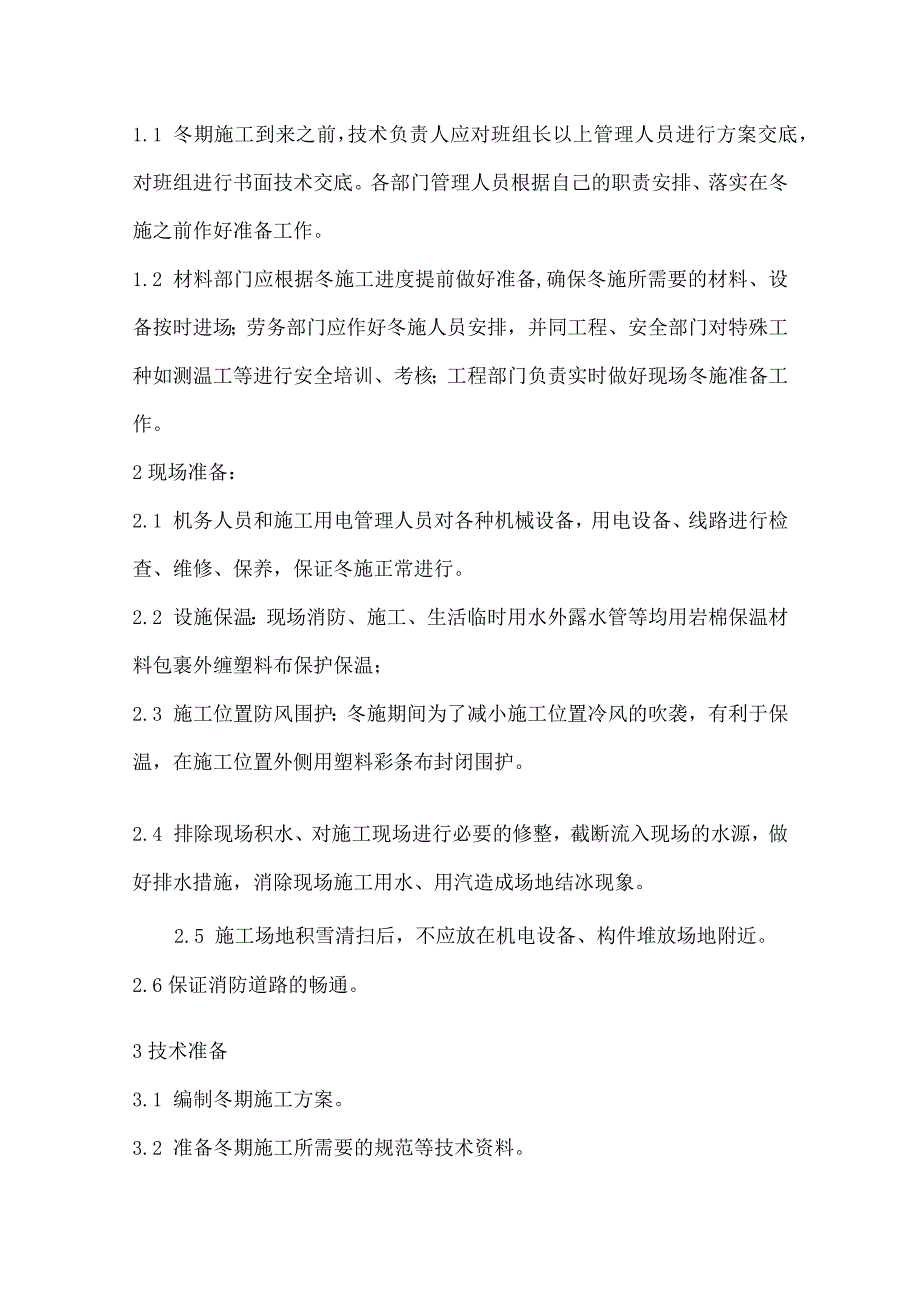

2、冬季施工的质量保证措施采取得当与否是关系本工程施工质量的重要因素。二、施工准备工作根据建筑工程冬期施工规程(JGJ104-97)的规定室外日平均气温连续5天稳定低于5。C即进入冬期施工;当室外日平均气温连续5天稳定高于5。C时解除冬期施工。起止日期可经实测确定。1组织准备:1.1 冬期施工到来之前,技术负责人应对班组长以上管理人员进行方案交底,对班组进行书面技术交底。各部门管理人员根据自己的职责安排、落实在冬施之前作好准备工作。1.2 材料部门应根据冬施工进度提前做好准备,确保冬施所需要的材料、设备按时进场;劳务部门应作好冬施人员安排,并同工程、安全部门对特殊工种如测温工等进行安全培训、考核;

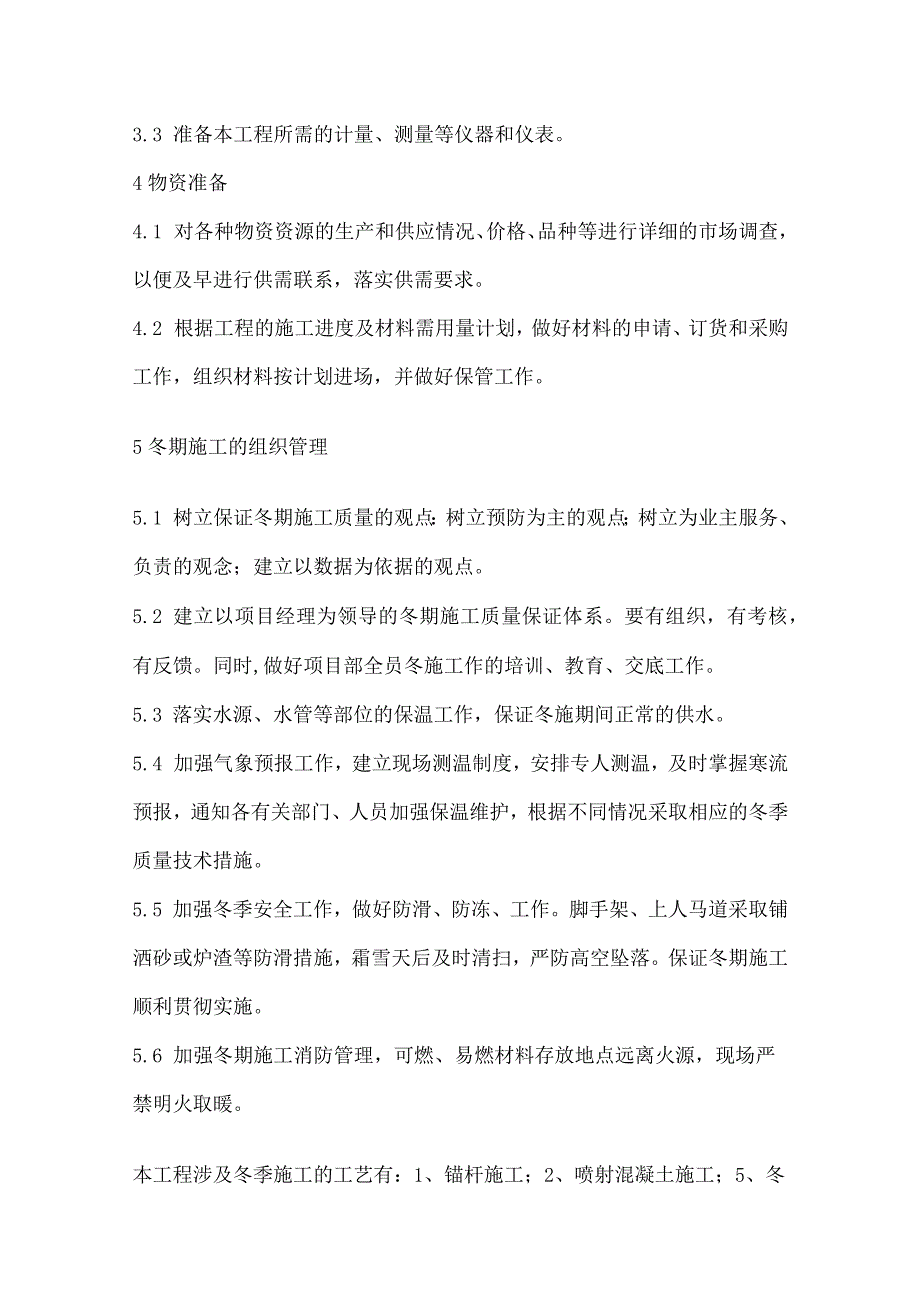

3、工程部门负责实时做好现场冬施准备工作。2现场准备:2.1 机务人员和施工用电管理人员对各种机械设备,用电设备、线路进行检查、维修、保养,保证冬施正常进行。2.2 设施保温:现场消防、施工、生活临时用水外露水管等均用岩棉保温材料包裹外缠塑料布保护保温;2.3 施工位置防风围护:冬施期间为了减小施工位置冷风的吹袭,有利于保温,在施工位置外侧用塑料彩条布封闭围护。2.4 排除现场积水、对施工现场进行必要的修整,截断流入现场的水源,做好排水措施,消除现场施工用水、用汽造成场地结冰现象。2.5 施工场地积雪清扫后,不应放在机电设备、构件堆放场地附近。2.6保证消防道路的畅通。3技术准备3.1 编制冬期施
4、工方案。3.2 准备冬期施工所需要的规范等技术资料。3.3 准备本工程所需的计量、测量等仪器和仪表。4物资准备4.1 对各种物资资源的生产和供应情况、价格、品种等进行详细的市场调查,以便及早进行供需联系,落实供需要求。4.2 根据工程的施工进度及材料需用量计划,做好材料的申请、订货和采购工作,组织材料按计划进场,并做好保管工作。5冬期施工的组织管理5.1 树立保证冬期施工质量的观点:树立预防为主的观点;树立为业主服务、负责的观念;建立以数据为依据的观点。5.2 建立以项目经理为领导的冬期施工质量保证体系。要有组织,有考核,有反馈。同时,做好项目部全员冬施工作的培训、教育、交底工作。5.3 落实
5、水源、水管等部位的保温工作,保证冬施期间正常的供水。5.4 加强气象预报工作,建立现场测温制度,安排专人测温,及时掌握寒流预报,通知各有关部门、人员加强保温维护,根据不同情况采取相应的冬季质量技术措施。5.5 加强冬季安全工作,做好防滑、防冻、工作。脚手架、上人马道采取铺洒砂或炉渣等防滑措施,霜雪天后及时清扫,严防高空坠落。保证冬期施工顺利贯彻实施。5.6 加强冬期施工消防管理,可燃、易燃材料存放地点远离火源,现场严禁明火取暖。本工程涉及冬季施工的工艺有:1、锚杆施工;2、喷射混凝土施工;5、冬季土方开挖施工;根据各工艺冬季施工特点,制定冬季施工方案如下:三、冬季施工方案1锚杆施工1.1 锚杆
6、施工方案根据锚杆的施工流程:锚杆位置放线一锚杆机就位一锚杆施工(锚索制作、下入并连续注浆)一锚杆注浆体养护一锚杆腰梁制作安装一锚杆张拉(夹片锚)锚杆施工须采取冬季施工措施的工艺锚杆注浆体制作,注浆,浆体养生。1.2 制备锚杆注浆体冬季施工措施121锚杆注浆体为水泥净浆,浆体制备主要为水泥、水。当室外温度低于5摄氏度时,锚杆注浆体施工采用加入LJ112B型混凝土防冻剂(在0。C以上的低温条件下,掺量为水泥用量的3%,温度在0CL0C气温条件下,掺量为水泥用量的4%),提高混凝剂土的早期强度。122锚杆注浆时,注浆体温度必须大于5摄氏度,在场地允许的情况下尽量缩短注浆泵与注浆孔的距离,减少注浆过程
7、中的热量损失。1.3 锚杆注浆体养生冬季施工措施由于锚杆注浆体起受力作用的为锚固段,锚固段一般在土体内深度大于5米,故地热可以提供注浆体养护温度条件。注浆体养生可不用采取措施。2喷射混凝土施工2.1 喷射混凝土施工方案根据喷射混凝土的施工流程:喷层坡面修整一布设钢丝网一钉入插筋卡子一喷射混凝土施工一养护,冬季喷射混凝土质量保证措施有三个环节,一是提高混凝土的喷射温度。二是提高混凝土的养生温度。三是提高混凝土的早期凝结速度。2.2 细石混凝土冬季施工措施2.2.1 喷射混凝土用料为现场搅拌混凝土,喷射混凝土工艺特点为后端设备内干料搅拌,前端与高压水混合搅拌。根据这一特点冬季施工时可采用加热棒加热
8、至40度再泵送的办法提高混凝土温度。在料场区域搭设可移动暖棚,以提高施工所用材料的温度。222根据已上情况本工程可采用喷砂施工时在白天温度高时进行施工,当温度过低时,在提高混凝土喷射温度的同时,加入LJn2B型混凝土防冻剂(在0。C以上的低温条件下,掺量为水泥用量的3%,温度在0-10气温条件下,掺量为水泥用量的4%)。提高混凝土的抗冻性,早强性。2.3 混凝土养护措施混凝土的养生条件提高,采用在喷射完的混凝土表面覆盖塑料薄膜和门帘子复合体保温隔层,以减少热量损失,保证混凝土养生温度。3.冻土的开挖与回填3.1 机械开挖冻土方3.1.1 机械挖冻土方法:当冻土层厚度为0.4m以内时,可选用不同
9、类型机械设备直接进行挖掘,如果冻土层厚度超过0.41.2m时,要用重锤击碎冻土,然后用装载机或反、正铲装车运出。3.1.2 根据开挖面积的大小、形状和开挖的深度具体条件,合理的布置挖掘机、装载机和碎机等的作业方向,保证运输道路畅通,充分发挥各种作业机械设备的效率。四、机械设备冬季防寒、防冻、防火、防滑工作措施:4.1 在进入冬季前对所有机械设备做全面的维修和保养,作好油水管理工作,结合机械设备的换季保养,及时更换相应牌号的润滑油;对使用防冻液的机械设备确保防冻液符合当地防冻要求;未使用防冻液的机械设备要采取相应的防冻措施(采取停机后排放冷却水或进入暖棚车间内)4.2 各种车辆使用的燃油,要根据
10、环境气温选择相应的型号,冷车起步时,要先低速运行一段路程后再逐步提高车速。4.3 冬季车辆启动发动机前,严禁用明火对既有燃油系统进行淤热,以防止发生火灾。4.4 冰雪天行车,汽车要设置防滑链;司机在出车前检查确认车辆的制动装置是否达到良好状态,不满足要求时不得出车,遇有六级以上大风、大雪大雾不良气候时停止运行。4.5 严格执行定机定人制度,机械保管人员要坚守岗位,看管好设备,并作好相应的记录。严格执行派车单作业票制度。五、冬期施工安全管理进入冬施前组织施工管理人员学习有关冬施文件和冬施方案,提高质量、安全意识,加强对冬施措施的理解,严格按国家规定、规范、规程进行施工。加强天气预报的收听工作。冬
11、期施工应遵守安全法规和规程,并结合如下内容进行安全管理。5.1 冬期施工安全教育5.1.1 须对全体职工定期进行技术安全教育。结合工程任务在冬施前做好安全技术交底。配备好安全防护用品。5.1.2 对工人必须进行安全教育和操作规程的教育:对变换工种及临时参加生产劳动的人员,也要进行安全教育和安全交底。5.1.3 特殊工种(包括:电气、架子、起重、焊接、机械、车辆等工种)须持证上岗。5.2 现场安全管理5.2.1 现场内的各种材料、碎构件、乙焕瓶、氧气等存放场地和乙块集中站都要符合安全要求,并加强管理、5.2.2 加强季节性劳动保护工作。冬期要做好防滑、防冻、防煤气中毒工作。脚手架、上人马道、要采
12、取防滑措施。霜雪天后要及时清扫。大风雪后及时检查脚手架,防止高空坠落事故发生。5.3 冬期电气安全管理5.3.1 在现场应设电工负责安装、维护和管理用电设备。严禁非电工人员随意拆改。5.3.2 施工现场严禁使用裸线。电线铺设要防砸、防碾压,防止电线冻结在冰雪之中。大风雪后,应对供电线路进行检查,防止断线造成触电事故。5.3.3 采取电加热设备提高施工环境温度时,用电设备采用专用电闸箱。强电源与弱电源的插销要区分开,防止误操作造成事故。5.4 解除冬期施工后的安全管理随着气温的回升,当室外日平均气温连续5天稳定高于5时解除冬期施工。但注意以下几点:5.4.1 深坑应随时观测土坡稳定,应有专人负责观测。有条件时要抓紧回填土。5.4.2 冬期施工搭设的架子,电线杆等,应进行一次普查,防止地基冻融沉陷造成倾斜倒塌。5.4.3 工验收规范的规定采取必要的措施。材料堆放场、模板堆放场应进行检查和整理。防止垛堆和构件在土层冻融中倒塌。
