安全文明施工策划书.docx

上传人:p** 文档编号:687865 上传时间:2024-01-12 格式:DOCX 页数:13 大小:34.71KB
下载 相关 举报
安全文明施工策划书.docx_第1页
第1页 / 共13页
安全文明施工策划书.docx_第2页
第2页 / 共13页
安全文明施工策划书.docx_第3页
第3页 / 共13页
安全文明施工策划书.docx_第4页
第4页 / 共13页
安全文明施工策划书.docx_第5页
第5页 / 共13页
安全文明施工策划书.docx_第6页
第6页 / 共13页
安全文明施工策划书.docx_第7页
第7页 / 共13页
安全文明施工策划书.docx_第8页
第8页 / 共13页
安全文明施工策划书.docx_第9页
第9页 / 共13页
安全文明施工策划书.docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《安全文明施工策划书.docx》由会员分享,可在线阅读,更多相关《安全文明施工策划书.docx(13页珍藏版)》请在第壹文秘上搜索。

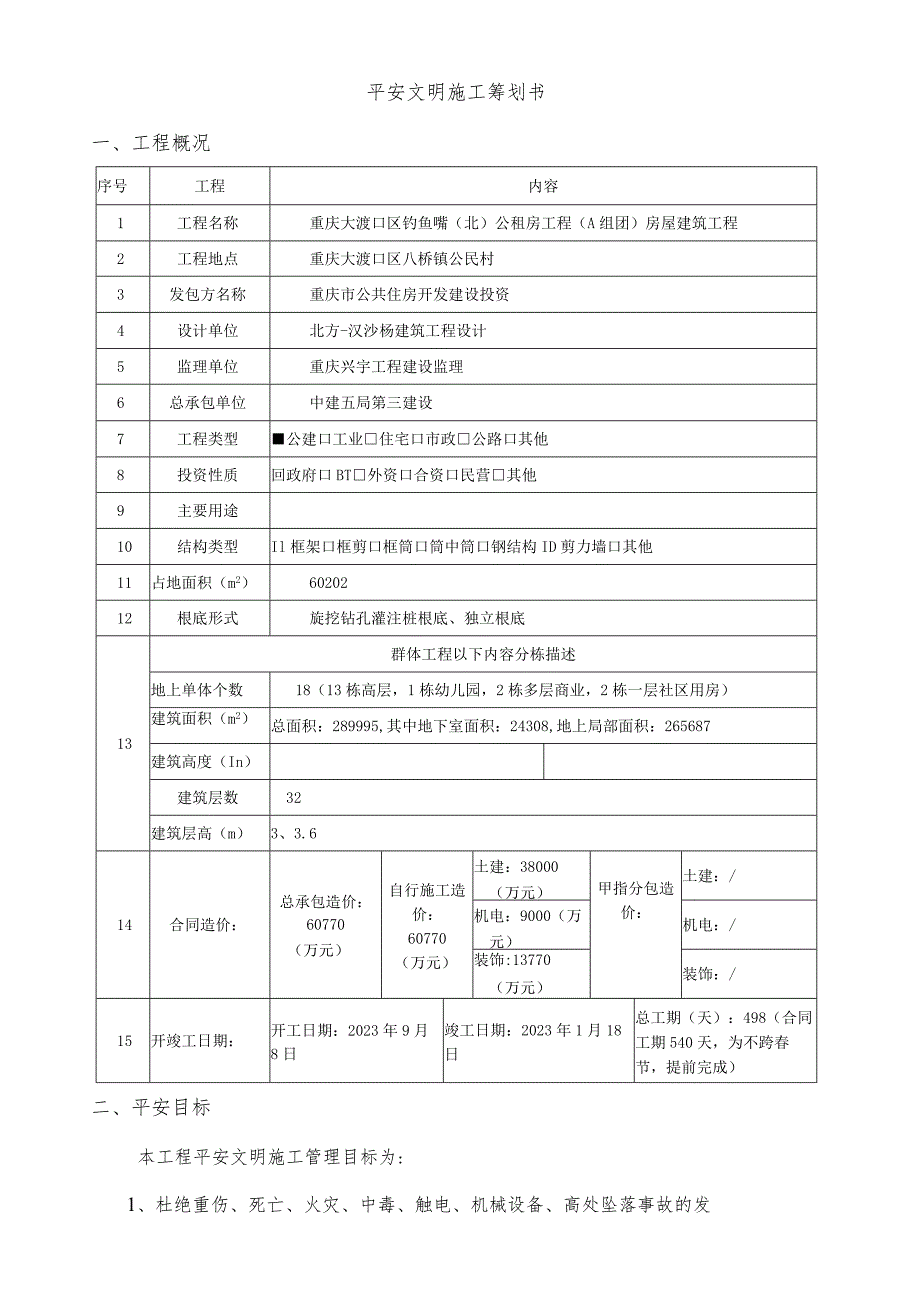

1、平安文明施工筹划书中建五局第三建设重庆大渡口钓鱼嘴公租房(A组团工程平安文明施工筹划书一、工程概况序号工程内容1工程名称重庆大渡口区钓鱼嘴(北)公租房工程(A组团)房屋建筑工程2工程地点重庆大渡口区八桥镇公民村3发包方名称重庆市公共住房开发建设投资4设计单位北方-汉沙杨建筑工程设计5监理单位重庆兴宇工程建设监理6总承包单位中建五局第三建设7工程类型公建口工业住宅口市政公路口其他8投资性质回政府口BT外资口合资口民营其他9主要用途10结构类型Il框架口框剪口框筒口筒中筒口钢结构ID剪力墙口其他11占地面积(m2)6020212根底形式旋挖钻孔灌注桩根底、独立根底13群体工程以下内容分栋描述地上单

2、体个数18(13栋高层,1栋幼儿园,2栋多层商业,2栋一层社区用房)建筑面积(m2)总面积:289995,其中地下室面积:24308,地上局部面积:265687建筑高度(In)建筑层数32建筑层高(m)3、3.614合同造价:总承包造价:60770(万元)自行施工造价:60770(万元)土建:38000(万元)甲指分包造价:土建:/机电:9000(万元)机电:/装饰:13770(万元)装饰:/15开竣工日期:开工日期:2023年9月8日竣工日期:2023年1月18日总工期(天):498(合同工期540天,为不跨春节,提前完成)二、平安目标本工程平安文明施工管理目标为:1、杜绝重伤、死亡、火灾、

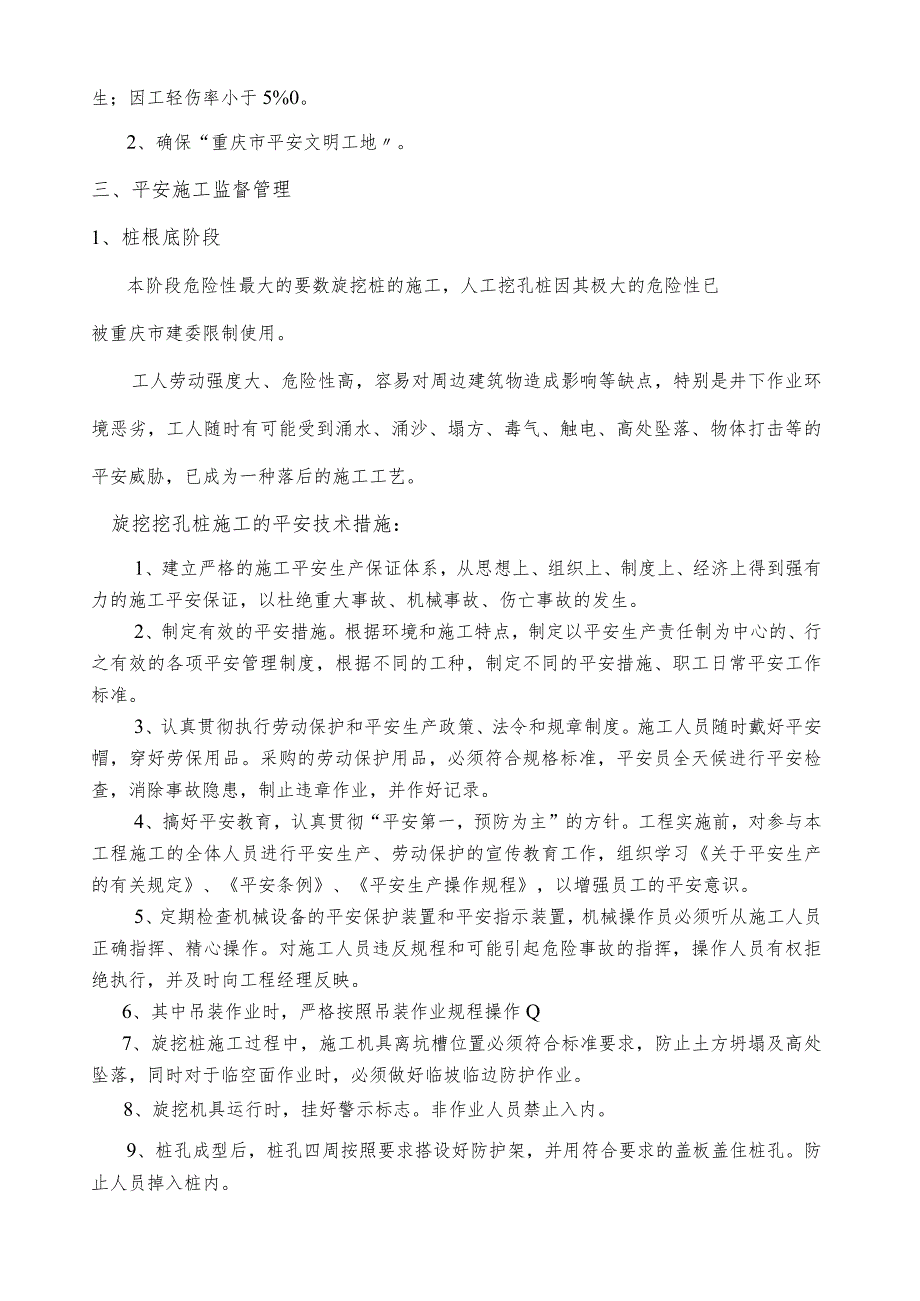

3、中毒、触电、机械设备、高处坠落事故的发生;因工轻伤率小于5%0。2、确保“重庆市平安文明工地。三、平安施工监督管理1、桩根底阶段本阶段危险性最大的要数旋挖桩的施工,人工挖孔桩因其极大的危险性已被重庆市建委限制使用。工人劳动强度大、危险性高,容易对周边建筑物造成影响等缺点,特别是井下作业环境恶劣,工人随时有可能受到涌水、涌沙、塌方、毒气、触电、高处坠落、物体打击等的平安威胁,已成为一种落后的施工工艺。旋挖挖孔桩施工的平安技术措施:1、建立严格的施工平安生产保证体系,从思想上、组织上、制度上、经济上得到强有力的施工平安保证,以杜绝重大事故、机械事故、伤亡事故的发生。2、制定有效的平安措施。根据环境

4、和施工特点,制定以平安生产责任制为中心的、行之有效的各项平安管理制度,根据不同的工种,制定不同的平安措施、职工日常平安工作标准。3、认真贯彻执行劳动保护和平安生产政策、法令和规章制度。施工人员随时戴好平安帽,穿好劳保用品。采购的劳动保护用品,必须符合规格标准,平安员全天候进行平安检查,消除事故隐患,制止违章作业,并作好记录。4、搞好平安教育,认真贯彻“平安第一,预防为主”的方针。工程实施前,对参与本工程施工的全体人员进行平安生产、劳动保护的宣传教育工作,组织学习关于平安生产的有关规定、平安条例、平安生产操作规程,以增强员工的平安意识。5、定期检查机械设备的平安保护装置和平安指示装置,机械操作员

5、必须听从施工人员正确指挥、精心操作。对施工人员违反规程和可能引起危险事故的指挥,操作人员有权拒绝执行,并及时向工程经理反映。6、其中吊装作业时,严格按照吊装作业规程操作Q7、旋挖桩施工过程中,施工机具离坑槽位置必须符合标准要求,防止土方坍塌及高处坠落,同时对于临空面作业时,必须做好临坡临边防护作业。8、旋挖机具运行时,挂好警示标志。非作业人员禁止入内。9、桩孔成型后,桩孔四周按照要求搭设好防护架,并用符合要求的盖板盖住桩孔。防止人员掉入桩内。10、桩孔周围做好排水措施,防止土方坍塌。通过严格执行以上平安技术措施,人工挖孔桩的施工应能保证顺利、平安的完成。本阶段应完成临时用电施工组织设计、旋挖桩

6、桩施工方案、环境管理规划、CI管理筹划书等专项施工方案。2、主体阶段本阶段的平安管理重点为防止支模架坍塌、爬升式脚手架坍塌及其他因脚手架而发生的事故、预防高处坠落事故和物体打击事故。1必须编制脚手架专项施工方案以及支模架计算书,并经公司、监理审批通过后,严格按方案组织施工。2模板支撑体系搭设人员必须持架子工上岗证。3所用材料必须经过检验检测合格方予以进场,进场后经材料部门与平安部门验收合格方可投入使用。4搭设前由技术负责人、主管工长将施工方案及搭设标准、平安措施详细向作业工人交底清楚。5搭设过程中平安管理人员、模板工长全过程监控,防止作业人员不按方案施工,防止“三违现象的发生。6搭设完毕后平安

7、部会同业主、监理、工程技术部门、搭设班组按方案、标准验收合格前方可进入下道工序。7浇注睡前,检查支撑体系的稳固情况,确保支撑体系符合要求。8浇注梁板混凝土时,应专人看护,发现紧固件滑动或杆件变形异常时,应立即报告,技术负责人、主管工长立即采取对策、组织人员,加固变形杆件,防止质量事故和连续下沉造成坍塌事故。本工程塔楼脚手架采用爬升式脚手架,爬升式脚手架对于工程大多数人员来说均比拟陌生,如何管理好脚手架亦成为平安管理的一个难点。针对该情况,必须做好下面管理措施:1爬升式脚手架施工单位必须具备建设行政主管部门核准的资质证书,编制专项施工组织设计以及设计计算书,并经过监理、业主以及建设行政主管部门审

8、批通过。2为更好的管理爬升式脚手架,组织工程管理人员,尤其是现场工长以及专职平安员,学习建设部公布的爬升式脚手架的管理规定建筑施工附着升降脚手架管理暂行规定凡3脚手架的安装架子工、升降工必须经主管部门培训并持证上岗,患有不适宜高处作业疾病的人员不得上岗,上岗前必须经相关人员对其就管理规定以及施工组织设计、操作规程等进行详细平安技术交底。4脚手架安装及升降过程中做好下方及周围的防护,并派专人监护,严禁无关人员进入;高处作业人员必须配足必要的劳动防护用品。施工过程中安装单位、工程平安员进行全程跟踪,坚决杜绝不按施工组织设计、管理规定、操作规程等“三违现象的发生。5安装完毕的脚手架必须经总包、监理、

9、业主、建设行政主管部门共同验收通过取得建设行政主管部门认证资格证书前方可投入使用。6使用过程中,每天对脚手架的防倾覆装置、防坠落装置、架体防护、杆件连接等重要部位进行检查,每周进行一次全面检查,不合格部位立即予以改正。7每次升降应分阶段进行,即分全面升降套架和全面升降导架两个阶段,每一阶段完毕后,应对该阶段完成的架子进行中间检查验收,合格前方可进行下阶段的升降工作;每组架升降前后,应对固定架和升降后就位的架子节点联接、吊环、焊缝等情况进行工序自检;架子升降一楼层或每次升降后和使用前,应对架子进行全面检查验收,合格前方可挂牌使用。8脚手架停用一个月以上或遇到6级以上大风后必须经过全面检查加固前方

10、可重新投入使用。9严禁物料平台、模板支撑体系、起吊物料等与脚手架架体连接。io严格按照建筑施工附着式升降脚手架管理暂行规定进行全过程管理。高处坠落事故历来乃建筑施工过程中发生频率最高的事故,如何有效防止高处坠落事故同样成为本工程平安管理的一个重点。1加大对有可能发生高处坠落事故的工种的教育强度,尤其是对脚手架搭设人员、模板支设人员、大型设备安装撤除人员、铝窗安装人员、外墙石材和瓷砖作业人员、洞口临边施工人员等,除定期对他们进行平安教育外,还时常与他们进行谈心交流,提醒他们注意平安等等。2工程部平安员、主管施工员时刻监控高处作业人员,高处作业人员必须佩戴齐全平安防护用品;严禁酒后作业。3对现场临

11、边洞口严格按高处作业平安技术标准采用定型化、工具化防护,并每日巡查,发现毁坏的立即恢复。临边防护:预留洞口防护:4每层楼层进出口处张贴本楼层洞口临边所在平面位置,提醒人员注意。5加大对违章人员的处分力度,到达警示的作用。6保证施工现场充足的照明。物体打击事故也是建筑施工当中频发的事故类型之一,主要采取以下措施预防该类事故的发生:U对楼层临边,利用脚手架对临边实行全封闭,并严禁人员穿越脚手架。2对洞口采取全封闭方式进行防护,电梯井门洞除用钢筋门防护外,门下方设踢脚板。3所有洞口、临边旁禁止堆放物料。4脚手架搭拆、设备安拆严禁投掷,下方设危险警戒区域,严禁无关人员进入;作业人员配备工具袋。5严禁高

12、空掷物6于人员流动大的通道口搭设双层平安防护通道,其他部位作封闭处理,禁止人员从非平安通道处通行。3、装饰阶段本阶段的平安管理工作重点为消防平安管理,火灾预防措施:1于施工现场张挂防火标语。2施工现场严禁吸烟和使用明火。3易燃易爆材料单独存放,并设专人管理。4禁止使用发热量大的灯具。5动火必须经过申请审批手续,并远离易燃易爆物,尤其是高处焊接和切割作业,安排专人监护,人离开前必须确保动火点已无火种。6施工用电必须严格按标准设置,预防因用电原因引起火灾,尤其是对那些管理不标准的分包单位的施工用电进行重点监控,屡次不改的予以没收处理。7于施工现场按规定设置灭火器,并教育每一个工人会用灭火器。4、临

13、时用电1严格执行临时用电新标准JGJ46-2005的规定,现场使用的配电箱必须有3C标志,针对新标准刚出台不久,平安员、电工可能不熟悉的情况,专门组织一次临时用电新标准的学习培训。2电缆线敷设:总配电房至二级箱的电缆全部埋地敷设,埋深不低于70cm,并穿管保护,电缆上下左右四侧铺5cm细沙保护。进入主体结构的电缆线采用埋地进入,严禁穿越脚手架进入。建筑物内电缆线二级箱至开关箱的电缆线全部沿墙壁、天花敷设,敷设高度不得低于2.5m,需要穿墙的必须穿套管加以保护。主体施工层,配电箱、电缆线沿施工层四周布置,不得进入施工层里面。五芯电缆线的相色分别为:相线为黄、绿、红三色排列,工作零线为浅蓝色,保护

14、零线为黄绿双色线。3电箱设置外观。电箱统一刷成黄色,正面贴中建标志,喷红色闪电标志、蓝色编号、责任人。电气装置。分配箱必须装设总隔离开关、分路隔离开关、分路漏电保护器必须具备短路、过载、漏电保护功能。开关箱装设隔离开关、具备短路、过载、漏电保护的漏电保护器。每条线路必须注明分路标识,用途。电箱门内侧标明系统接线图。电箱高度。固定电箱中心点离地面高度统一为l5m,移动电箱中心点离地面高度为081.6m;电箱支架统一采用角钢焊接,刷黄色油漆。 每台用电设备必须设置专用的开关箱,严禁一个开关箱控制2台或2台以上的用电设备包括插座。 动力电箱和照明电箱分别设置。电箱前1米范围内不允许堆放任何物料,保证

15、有2个人操作的空间。4保护接零、接地所有用电设备必须作保护接零,n、In类手持电开工具除外。塔吊、施工电梯、井架、脚手架作防雷接地。电箱门必须作保护接零。5、机械设备1机械设备进场时,施工单位必须向总包提交一份机械设备清单,内容包括机械设备的名称、功率、相数以及出场合格证明。2大型设备塔吊、井架、施工电梯等进场安装时必须提交以下资料:设备合格证明、安装单位资质证书包括平安许可证书、安装人员上岗证书;并维修保养完善经总包平安管理人员、机械管理人员验收合格方予以进场。3大型设备的根底必须经过设计并符合标准要求,塔吊根底球等级不得小于C35o4大型设备的安装:安装前安装人员必须持证上岗,并经安装单位、总包单位的平安技术交底方可上岗;安装过程中,总包机械技术管理人员、平安管

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
