《关于公路工程部分路段宽度不足的情况说明.docx》由会员分享,可在线阅读,更多相关《关于公路工程部分路段宽度不足的情况说明.docx(2页珍藏版)》请在第壹文秘上搜索。
1、关于下村坝村刀背陇公路建设修建情况报告本人XXX于XXXX年XX月XX日承包刀背陇公路建设工程。在公路修建承包前,根据道路勘测及公路修建所要求具体预算如下:名称数量单价金额(元)备注炸药3吨10元/公斤30000雷管3500枚2.1元/枚7350涵洞3个600元/个1800挖机300小时180元/小时54000税金135000元6%8100税率6%计算合计101250工人工资:工种人数月工资(元)月份金额(元)施工员1150046000挖机24000416000爆破员23000412000合计34000生活费5人,平均每人每天10元,即为1500元/月,总计生活费6000元,总计金额为1412

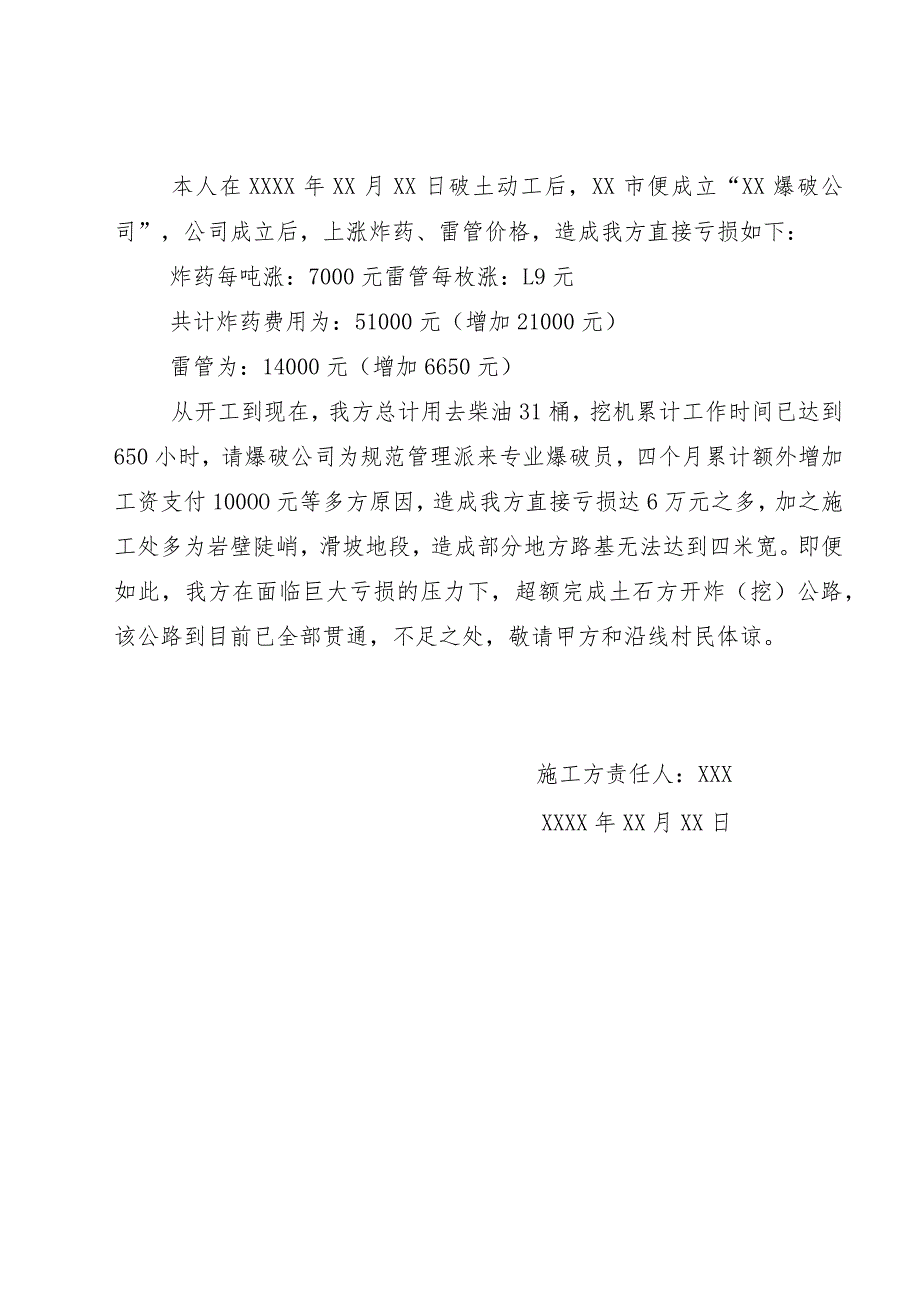

2、50元。开标会上,甲方代表承诺减去税金8100元,即工程最后预算投标金额为135000元。本人在XXXX年XX月XX日破土动工后,XX市便成立“XX爆破公司”,公司成立后,上涨炸药、雷管价格,造成我方直接亏损如下:炸药每吨涨:7000元雷管每枚涨:L9元共计炸药费用为:51000元(增加21000元)雷管为:14000元(增加6650元)从开工到现在,我方总计用去柴油31桶,挖机累计工作时间已达到650小时,请爆破公司为规范管理派来专业爆破员,四个月累计额外增加工资支付100OO元等多方原因,造成我方直接亏损达6万元之多,加之施工处多为岩壁陡峭,滑坡地段,造成部分地方路基无法达到四米宽。即便如此,我方在面临巨大亏损的压力下,超额完成土石方开炸(挖)公路,该公路到目前已全部贯通,不足之处,敬请甲方和沿线村民体谅。施工方责任人:XXXXXXX年XX月XX日
