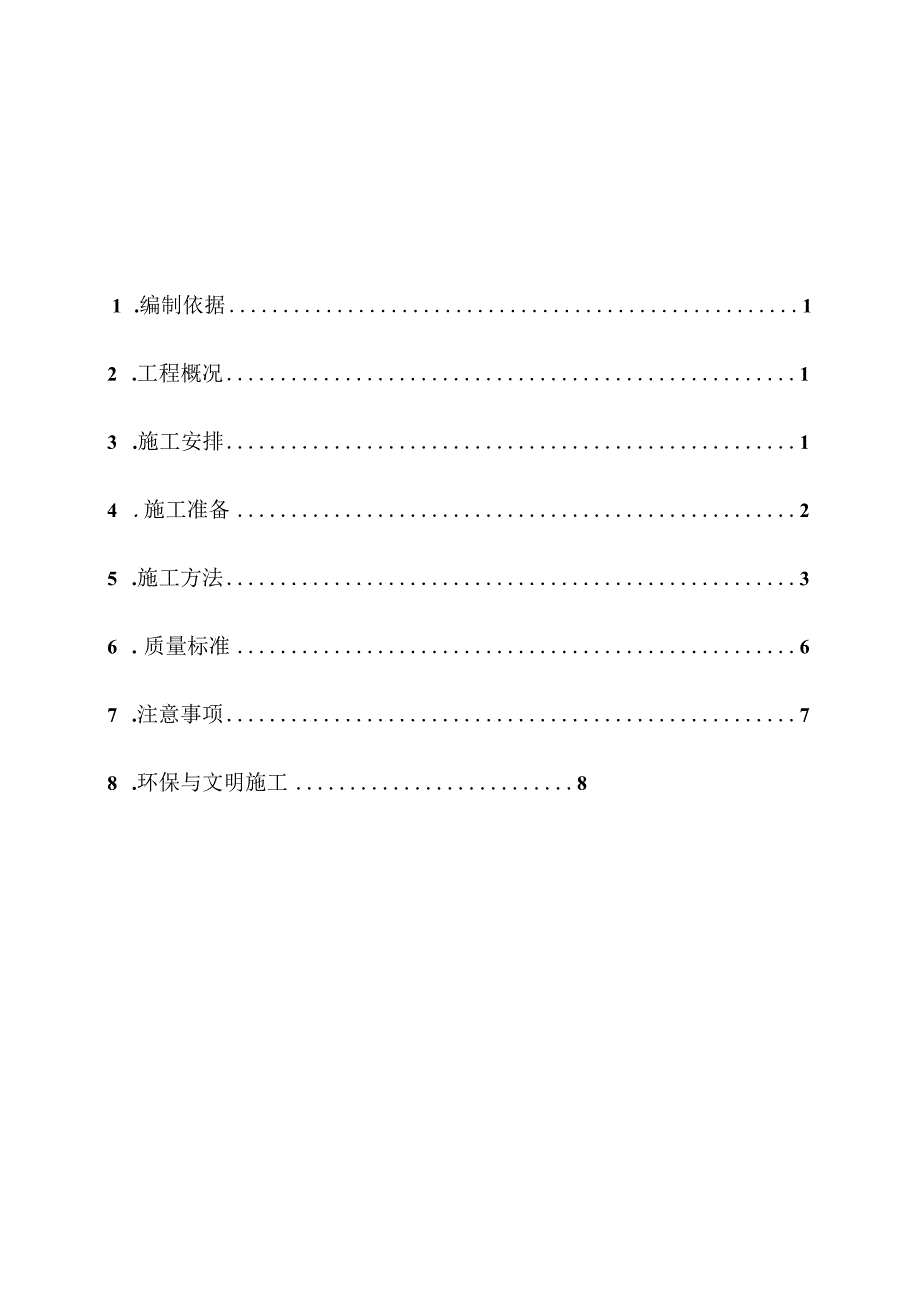

《土方回填工程施工方案 .docx》由会员分享,可在线阅读,更多相关《土方回填工程施工方案 .docx(9页珍藏版)》请在第壹文秘上搜索。

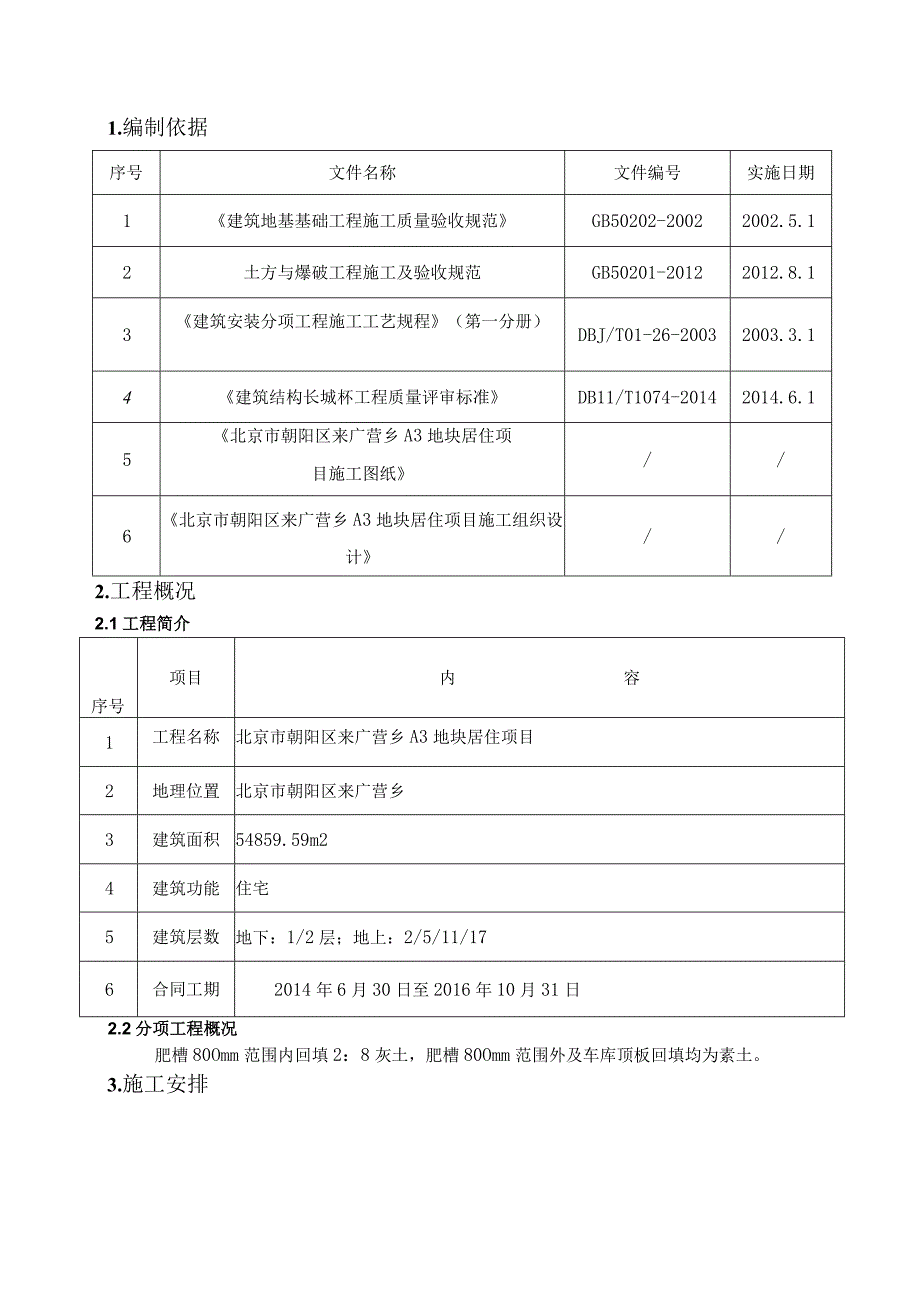

1、1 .编制依据12 .工程概况13 .施工安排14 .施工准备25 .施工方法36 .质量标准67 .注意事项78 .环保与文明施工81.编制依据序号文件名称文件编号实施日期1建筑地基基础工程施工质量验收规范GB50202-20022002.5.12土方与爆破工程施工及验收规范GB50201-20122012.8.13建筑安装分项工程施工工艺规程(第一分册)DBJ/T01-26-20032003.3.14建筑结构长城杯工程质量评审标准DB11/T1074-20142014.6.15北京市朝阳区来广营乡A3地块居住项目施工图纸/6北京市朝阳区来广营乡A3地块居住项目施工组织设计/2.工程概况2.

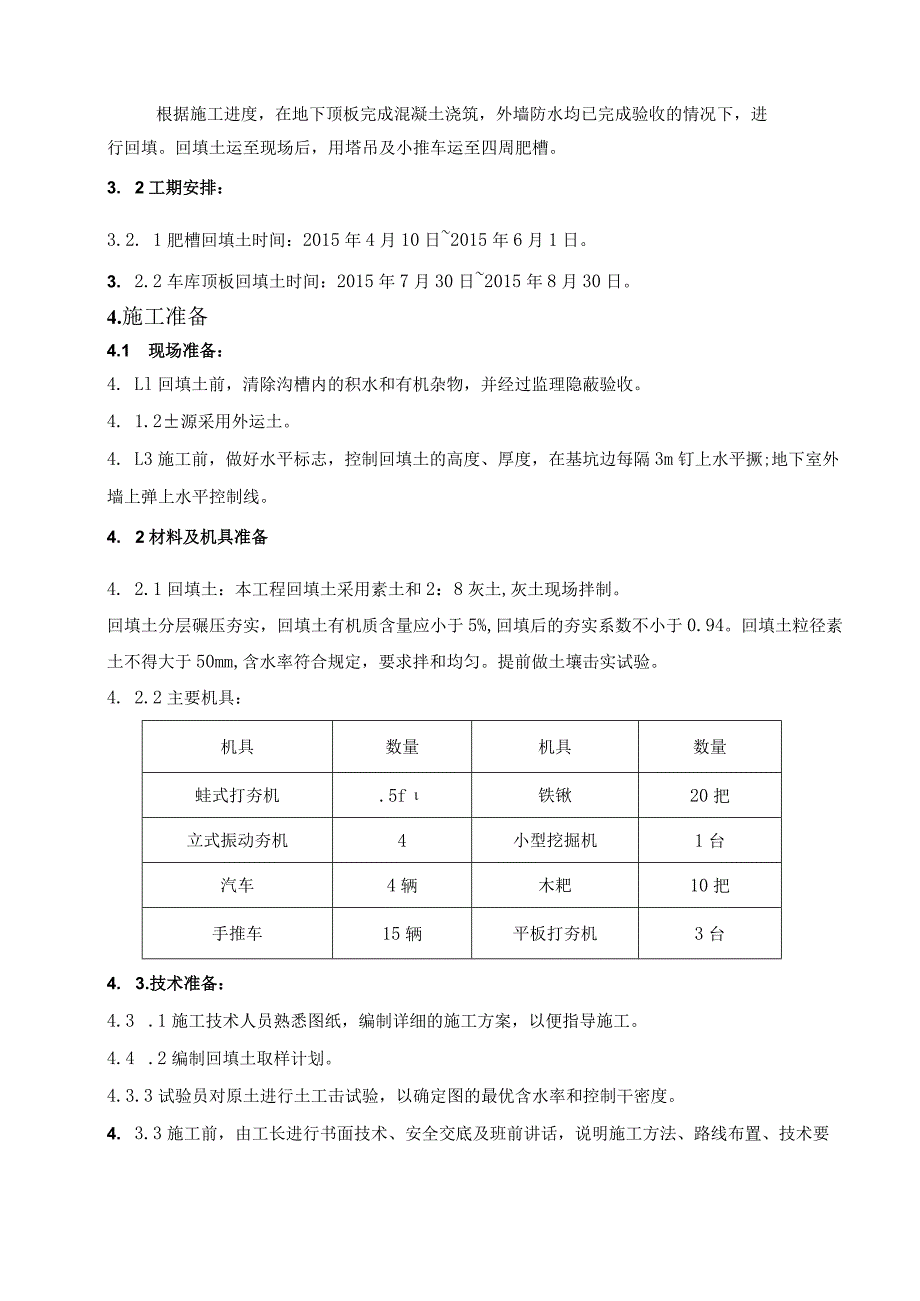

2、1工程简介序号项目内容1工程名称北京市朝阳区来广营乡A3地块居住项目2地理位置北京市朝阳区来广营乡3建筑面积54859.59m24建筑功能住宅5建筑层数地下:1/2层;地上:2/5/11/176合同工期2014年6月30日至2016年10月31日2.2分项工程概况肥槽80Omm范围内回填2:8灰土,肥槽80Omm范围外及车库顶板回填均为素土。3.施工安排根据施工进度,在地下顶板完成混凝土浇筑,外墙防水均已完成验收的情况下,进行回填。回填土运至现场后,用塔吊及小推车运至四周肥槽。3. 2工期安排:3.2. 1肥槽回填土时间:2015年4月10日2015年6月1日。3. 2.2车库顶板回填土时间:
3、2015年7月30日2015年8月30日。4.施工准备4.1 现场准备:4. Ll回填土前,清除沟槽内的积水和有机杂物,并经过监理隐蔽验收。4. 1.2源采用外运土。4. L3施工前,做好水平标志,控制回填土的高度、厚度,在基坑边每隔3m钉上水平撅;地下室外墙上弹上水平控制线。4. 2材料及机具准备4. 2.1回填土:本工程回填土采用素土和2:8灰土,灰土现场拌制。回填土分层碾压夯实,回填土有机质含量应小于5%,回填后的夯实系数不小于0.94。回填土粒径素土不得大于50mm,含水率符合规定,要求拌和均匀。提前做土壤击实试验。4. 2.2主要机具:机具数量机具数量蛙式打夯机.5f铁锹20把立式振
4、动夯机4小型挖掘机1台汽车4辆木耙10把手推车15辆平板打夯机3台4. 3.技术准备:4.3 .1施工技术人员熟悉图纸,编制详细的施工方案,以便指导施工。4.4 .2编制回填土取样计划。4.3.3试验员对原土进行土工击试验,以确定图的最优含水率和控制干密度。4. 3.3施工前,由工长进行书面技术、安全交底及班前讲话,说明施工方法、路线布置、技术要点及质量标准。5. 4.人员准备:回填土工每楼不少于20人。6. 施工方法6.1 工艺流程基层清理f检验土质,回填土过筛分层铺设、耙平一夯打密实一找平验收。5. 2施工要点5.2. 1回填土内不得有垃圾、杂物等。5.2.2填土前应在碎外墙上弹好分层线,
5、将基坑底或地坪上的垃圾等杂物清理干净,肥槽回填前,必须清理到基础地面标高,将回落的松散垃圾、砂浆、石子等杂物清除干净。5.2.3检验回填土的质量,有无杂物,粒径是否符合规定,以及回填土的含水量是否在控制的范围内;如含水量偏高,可采用翻松、晾晒和均匀掺入干土等措施;如遇回填土的含水量偏低,可采用预先洒水润湿等措施。5.2.4回填土分段进行,首先组织肥槽的回填,房心回填后续进行。5.2.5回填土应分层铺摊,每层铺土厚度应根据土质、密实度要求和机具性能确定。蛙式打夯机、立式打夯机每层虚铺土厚度为250mm,每层铺摊后,随之耙平,夯实后厚度不大于200mmo5.2.6回填土每层至少夯打三遍。打夯应一夯
6、压半夯,夯夯相接,行行相连,纵横交叉。并且严禁采用水浇湿土下沉的所谓“水夯”法。5.2.7靠近卷材及阴阳角处,应改为木夯,人工夯实。5.2.8回填土每层填土夯实后,应按规范规定进行环刀取样,测出干土的质量密度;达到要求后,再进行上一层的铺土。5.2.9修正找平:填土全部完成后,应进行表面拉线找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高程的地方,应补土夯实。5.2. 10室内回填土前要预留出装饰地面厚度。5.2.11分段回填交接处应填成阶梯形,梯形的高宽比一般为1:2,上下层错开距离不小于Imo5.3回填土具体参数:(见下表及附图)一序号部位回填土种类压实系数基底标高(m)面积(m2)
7、步数点数1肥槽回填素士0.94-9.9150050步21点2素上0.94-6.533步21点3素士0.94-10.3652步21点4素土0.94-11.3557步21点、5素.土0.94-10.151步21点6素上0.94-8.643步21点7结构800mm范围内肥槽回填2:8灰土0.94-9.940050步21点82:8灰土0.94-6.533步21点、92:8灰土0.94-10.3652步21点102:8灰土0.94-11.3557步21点112:8灰土0.94-10.151步21点122:8灰土0.94-8.643步21点13库板填一车顶回素土0.94-1.595008步95点素士夯填2
8、:8灰土夯填w雍也s2轻龄小及球 士=uooawft靶和也空融1、嬲(XhIM魏:8珏嫡栅 IU2、聊瞅250Zlm 榔脓200Znzn3、瞰汾恸源回填土取样剖面示意图朝阳区来广营乡A3地块居住项目回填土平面布点图6.质量标准6.1 回填取样计划回填土试验以单位工程为基准单元,肥槽每层按长度每IOm20m取点,房心以每100m2取一点。环刀取样检验灰土干密度的检验点数,对大面积每50?100nl2应不少于一个点。6.2.1回填土采用样板制,基础肥槽的灰土(肥槽80OnIm范围内)和素土分层铺填夯实后,由试验员用环刀取样并试验合格。6.2.2每回填土高度达到Im时,由外施队填报验单,申请项目部专
9、业质检员负责检查验收一次。6.2.3回填采用灰土时,当日拌合需当日用完.6.3保证项目6.3.1基底处理必须符合设计要求和施工规范的规定。6.3.2回填土土料,必须符合设计要求和施工规范的规定6. 3.3回填土必须按规定分层夯压密实。取样测定压实后的干土质量密度,其合格率不应小于90%;不合格的干土质量密度的最低值与设计值的差,不应大于0.08gcm3,且不应集中。环刀取样的数量应符合规定。7. 3.4天气较冷回填土施工需覆盖草帘保温。8. 4允许偏差项目:项次项目允许偏差(mm)检验方法1顶面标高+0,-50用水准仪或拉线尺量检查2表面平整度20用2m靠尺检查9. 注意事项9.1 成品保护9
10、.1.1 施工时,对定位标准桩、轴线控制桩、标准水准点等进行保护,填运土方时不得碰撞,并应定期复测检查这些标准点是否正确。9.1.2 2肥槽回填土时做好对外墙防水层的保护,随着回填进行及时外贴50mm厚聚苯板软保护墙,防止施工工具破坏防水卷材。9.1.3 夜间施工时,应合理安排施工顺序,设有足够的照明设施,防止铺填超厚,严禁汽车直接倒土入槽。9.1.4 1.4基础现浇混凝土应达到一定强度,不致因填土而受损坏时,方可回填。7.2.1施工人员进入施工现场必须戴安全帽,严禁吸烟。7.2.2回填土应与后浇带保护措施同步进行,必要时加设临时支撑。7.2.3蛙式打夯机应由两人进行操作,一人扶夯,一人持线。
11、7.2.4因回填时作业面距基坑很近,应派专人看护基坑四周,以防高空坠物伤人。7.2.5运送土方的车辆车内土方不可装的太满,应低于车栏板顶150rn上面用苫布覆盖防止在运输过程中土料散落到地面上。7.2.6场地处土方车辆行驶路段每天设专人清扫,定时向施工场地及道路撒水,临时堆放在现场的土料上覆盖苫布,以防扬尘。7.2.7出口道路处铺设草帘,以防车轮带出土污染道路。7.2.8六级以上大风、大雪天气,停止施工。7. 2.9回填人员应密切注意边坡稳定及周边环境。7.2. 10房心回填土夜间施工应采用低压照明。7 .2.11交叉作业应做好防护工作,专人负责检查,避免物体打击伤害。8 .环保与文明施工由于施工现场附近有居民区,为防止噪音扰民,回填土安排在早晨6:00晚上10:00期间进行,且运土车辆须做好防尘措施,运土车在街道行车时不得尘土飞扬影响市容,运土车出现场时须清理,不得带土入路。
