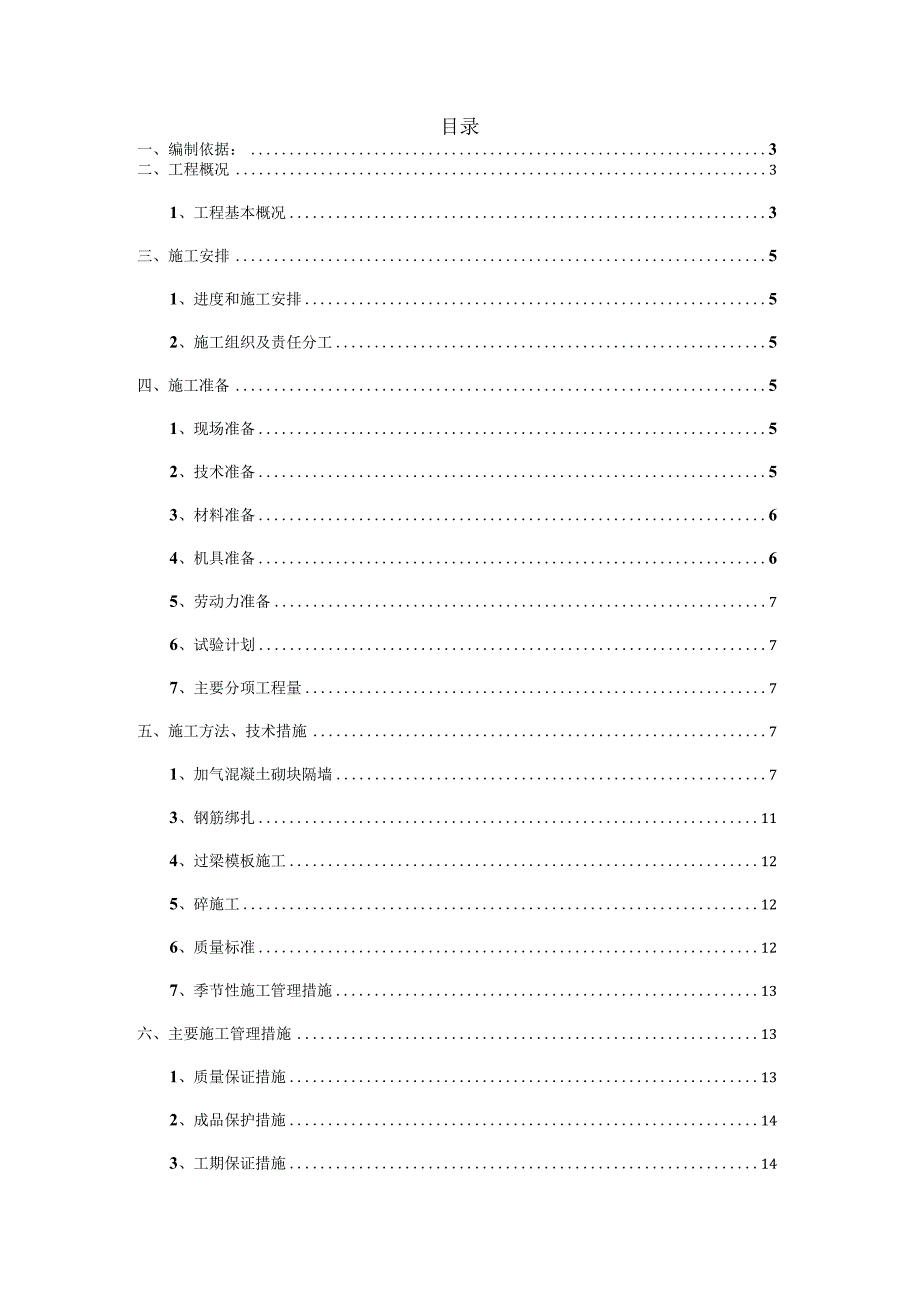

资源描述

《砌体方案1#楼 .docx》由会员分享,可在线阅读,更多相关《砌体方案1#楼 .docx(15页珍藏版)》请在第壹文秘上搜索。

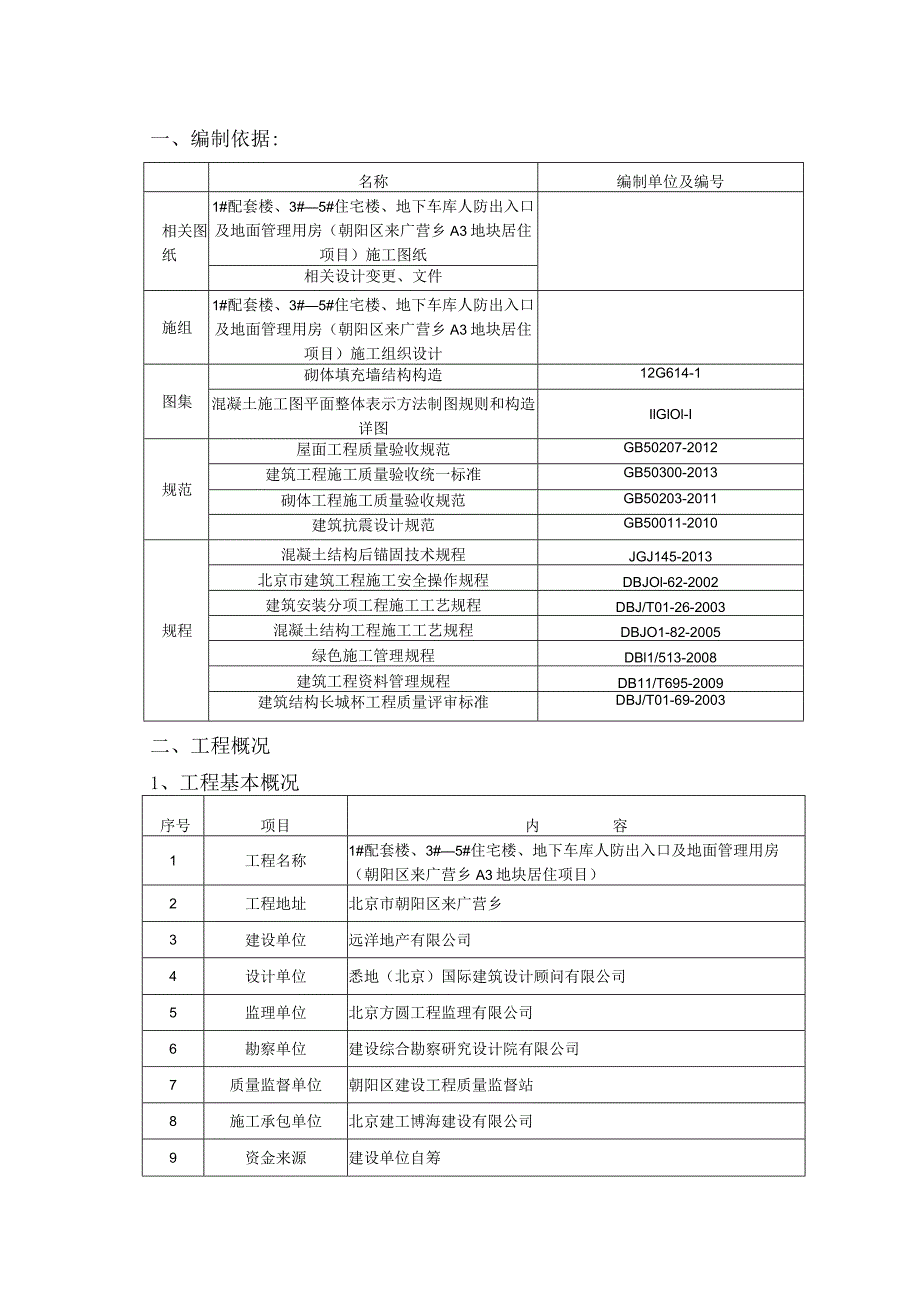

1、目录一、编制依据:3二、工程概况31、工程基本概况3三、施工安排51、进度和施工安排52、施工组织及责任分工5四、施工准备51、现场准备52、技术准备53、材料准备64、机具准备65、劳动力准备76、试验计划77、主要分项工程量7五、施工方法、技术措施71、加气混凝土砌块隔墙73、钢筋绑扎114、过梁模板施工125、碎施工126、质量标准127、季节性施工管理措施13六、主要施工管理措施131、质量保证措施132、成品保护措施143、工期保证措施144、安全保证措施145、环保、文明施工措施15一、编制依据:名称编制单位及编号相关图纸1#配套楼、3#5#住宅楼、地下车库人防出入口及地面管理用房

2、(朝阳区来广营乡A3地块居住项目)施工图纸相关设计变更、文件施组1#配套楼、3#5#住宅楼、地下车库人防出入口及地面管理用房(朝阳区来广营乡A3地块居住项目)施工组织设计图集砌体填充墙结构构造12G614-1混凝土施工图平面整体表示方法制图规则和构造详图IlGlOl-I规范屋面工程质量验收规范GB50207-2012建筑工程施工质量验收统一标准GB50300-2013砌体工程施工质量验收规范GB50203-2011建筑抗震设计规范GB50011-2010规程混凝土结构后锚固技术规程JGJ145-2013北京市建筑工程施工安全操作规程DBJOl-62-2002建筑安装分项工程施工工艺规程DBJ/

3、T01-26-2003混凝土结构工程施工工艺规程DBJO1-82-2005绿色施工管理规程DBl1/513-2008建筑工程资料管理规程DB11/T695-2009建筑结构长城杯工程质量评审标准DBJ/T01-69-2003二、工程概况1、工程基本概况序号项目内容1工程名称1#配套楼、3#5#住宅楼、地下车库人防出入口及地面管理用房(朝阳区来广营乡A3地块居住项目)2工程地址北京市朝阳区来广营乡3建设单位远洋地产有限公司4设计单位悉地(北京)国际建筑设计顾问有限公司5监理单位北京方圆工程监理有限公司6勘察单位建设综合勘察研究设计院有限公司7质量监督单位朝阳区建设工程质量监督站8施工承包单位北京

4、建工博海建设有限公司9资金来源建设单位自筹10合同承包范围设计图纸所示的建筑安装工程。包括、基坑支护、土方开挖、基础垫层、土方回填、钢筋混凝土工程、二次结构隔墙、砌筑工程、防腐、隔热、隔音、保温工程、室内粗装修工程、室内给排水工程(包括给水系统、热水系统、中水系统、排水系统)、动力照明等工程11结算方式中标价+增减帐12合同工期2014年6月30日至2016年10月31日13计划开竣工日期结构质量奖项:结构长城杯14合同质量目标竣工“合格”2.2I叁筑设计概况序号楼座名称地下建筑面积(肝)地上建筑面积(ma)建筑面积(m2)楼层(地下/地上)建筑檐高(ID)建筑层高(In)抗震等级11#配套5

5、59.55540.001099.551/28.43.6二级23#住宅楼159.054996.155155.202/11353.1二级34#住宅楼729.716459.107188.812/1753.63.1二级45#住宅楼3312.7321290.2724602.002/1729.93.1二级5车库11374.45/11374.452/0/3.4/5.6三级6内装修楼地面户内:混凝土垫层,公共部位:地板砖内墙刮腻子顶棚刮腻子门窗工程防火门楼梯首层:地板豉面层,标准层:水泥浆面层公共部分地面地板砖7外装修外墙石材干挂石材门窗工程防火门、电控防盗门主入口花岗石楼面8节能墙体80厚岩棉板屋面130厚

6、岩棉板门窗断桥铝合金门窗、中空玻璃采暖由外锅炉房供给80C60C热水,经热交换站后提供二次60oC50C热水,每户采暖分户计量。工程通风与空气调节电动和手动两用风机并联安装,清洁通风时,风机以电力驱动,同时工作,地下室设机械排烟系统。楼梯间、电梯间设正压送风。空调与采暖系统冷热及管网本工程只安装空调冷凝水管,采暖采用集中供暖,分户计量,热源由外锅炉房直接供给,经热交换站提供二次热水防水防水等级地下室防水等级为一级,屋面防水等级为二级、一级(高层)9地下防水材料:3+4SBS防穿刺铜胎屋面防水材料:3+3SBS卫生间1.5mm聚合物水泥基三、施工安排1、进度和施工安排根据施工组织设计,本工程砌体

7、砌筑施工计划由2015年6月30日开始,2015年11月15日完成。2、施工组织及责任分工砌筑总负责人:崔和胜安全总负责人:周生海质量负责人:张文友材料负责人:马慧四、施工准备1、现场准备1)材料进场后,应堆放在指定的范围内,堆放场应尽量缩短水平运距且便于垂直运输。2)施工前做好外用电梯的验收工作。3)每层电梯口的接口处铺板应方便运料,电梯两侧护拦安全性符合设计要求,外墙施工作业面必须提前做好安全措施。4)必须具备每层施工作业面完整,运输畅通,水、电、机械安装就位。5)带装材料堆放与地面隔离架空,避免露天码放,做好防潮和防雨、雪覆盖措施,同时做好合理的进料计划,使待用时间在规范要求内。2、技术

8、准备1)熟悉施工图纸、施工组织设计及本施工方案,编写并进行分项工程施工技术交底。安全员在施工前对各工种进行安全、消防、文明施工及环保等交底。2)根据图纸及材料计划,提供使用产品的合格证,施工时各种型号砌块产品龄期不应小于28do3)根据现场图纸以及墙体位置线按照施工技术规程要求对构造柱、配筋碎带处打.孔、植筋。4)砌筑前应对要施工的部位清扫,找出放线位置,对楼板结构面进行抄平控制水平,立皮数杆。5)水、电专业技术人员充分做好配管、配箱的准备工作。3、材料准备加气混凝土砌块当用于地上时规格为600*250*(墙厚Tomn1),用于地下时为600*250*(墙厚-20mm)、为防止不同强度的加气混

9、凝土混用,材料进场后分类码放,并做好标记,砌筑砂浆、HI级钢66.5、81012钢筋及1416.18钢筋、结构A级植筋胶、细石混凝土等。4、机具准备序号设备名称规格单位数量备注1手推车0.2m3252水平尺个203靠尺2m把204皮数杆个205钢卷尺5m个206电圆锯2008B台10配锯片7电箱个108水准仪台29木梯把2010撬棍根1011手持无齿锯台1012射钉枪支1013橡皮锤把1014墨线盒个1015扫帚把1016软毛刷、开刀、托板、抹子个2017铁锤把1018钢丝刷个1019脚手架套105、劳动力准备序项目工种人数备注1二次结构瓦工2002钢筋工50:.木工504测量放线技术工46、

10、试验计划序号试验项目取样批量见证数量1钢筋原材同炉号、同牌号、同规格、同交货状态、同冶炼方法的钢筋60t为一批。根据要求,所有试验项目均作100%见证2加气混凝土砌块每一万块为一检验批,不足一万块也按一批计。3混凝土强度试件同一配合比、相同强度等级,连续浇筑每100n?或工作台班为一组。4砂浆试块每检验批不超过250砌体的各类、各强度等级的普通砌筑砂浆,每台搅拌机应至少抽检一次。验收批的预拌砂浆,抽检可为3组。7、主要分项工程量序号项目规格单位数量、楼号1#楼2#楼3#楼4#楼5#楼车库1砌体结构200inn厚砌块墙m313036371085025202002钢筋原材6.5吨212121525

11、24810166730121216773012中14、1618167620123钢丝网25*25*0.5M23005005004501500800五、施工方法、技术措施1、加气混凝土砌块隔墙适用范围:户内200厚隔墙及公共部位填充墙。地上部分管道井及地下部分100厚隔墙及楼梯间隔墙均采用加气混凝土砌块。(1)材料准备砌筑砂浆采用预拌砂浆。注:本工程加气混凝土砌块墙体内墙所用砌块的干密度不大于800Kgm3,内墙砌块强度为A3.5,外墙砌块强度为A5.0,内墙砌筑砂浆为M5.0,外墙砌筑砂浆为M7.5。(2)施工工艺工艺流程:基层清理一墙体放线一排砖摞底砌筑T构造柱、压带钢筋,支模、混凝土浇筑一

12、机电安装f清理一验收一抹灰1)墙体放线:砌体施工前,应将结构面按标高找平,依据施工图,放出墙体的轴线、墙面线、控制线、门窗洞口线、预留洞口线,由于结构混凝土墙面不粉饰,而砌块墙体需要粉饰,故在放线时,必须考虑砌体墙面与钢筋混凝土墙、柱面之间的位置关系。2)植筋:所有水平拉结筋与混凝土结构连接采用化学植筋,植入混凝土结构深度不小于IOd,进行拉拔试验合格后再进行下道工序,拉拔试验由有检测资质的检测单位采用标准的检验方法,在工程实体上进行原位检测或抽取试样在试验室进行检验的活动,试验次数需符合规范要求(详见GB50203-2011)。顶板上构造柱植筋穿透楼板,上下贯通,如遇楼层梁,采用化学植筋,植

13、入混凝土结构深度不小于IOd,构造柱纵向钢筋采用绑扎,全部纵筋可在同一连接区段内搭接,搭接长度50d。3)拌制砌筑砂浆:砂浆的抽样频率应符合下列规定:每一楼层或250/砌体中同强度等级和品种的砂浆取样不得少于一组;每组6块,砂浆材料、配比变动时,应重新制作试块。4)砌块排列:按砌块排列要求在砌体线范围内分块定尺、划线,排列砌块的方法和要求如下:砌块排列应从结构面开始排列,排列时尽可能采用主规格的砌块;砌块排列上下皮应错缝搭接,搭砌长度不宜小于砌块长度的的1/3,填充墙与剪力墙、柱、构造柱之间应沿墙高每500设置26.5的拉结筋(墙厚大于240mm时设36.5拉结筋,墙厚100的设16.5的拉结筋),拉结筋沿墙全长贯通,并与剪力墙、柱、构造

展开阅读全文
