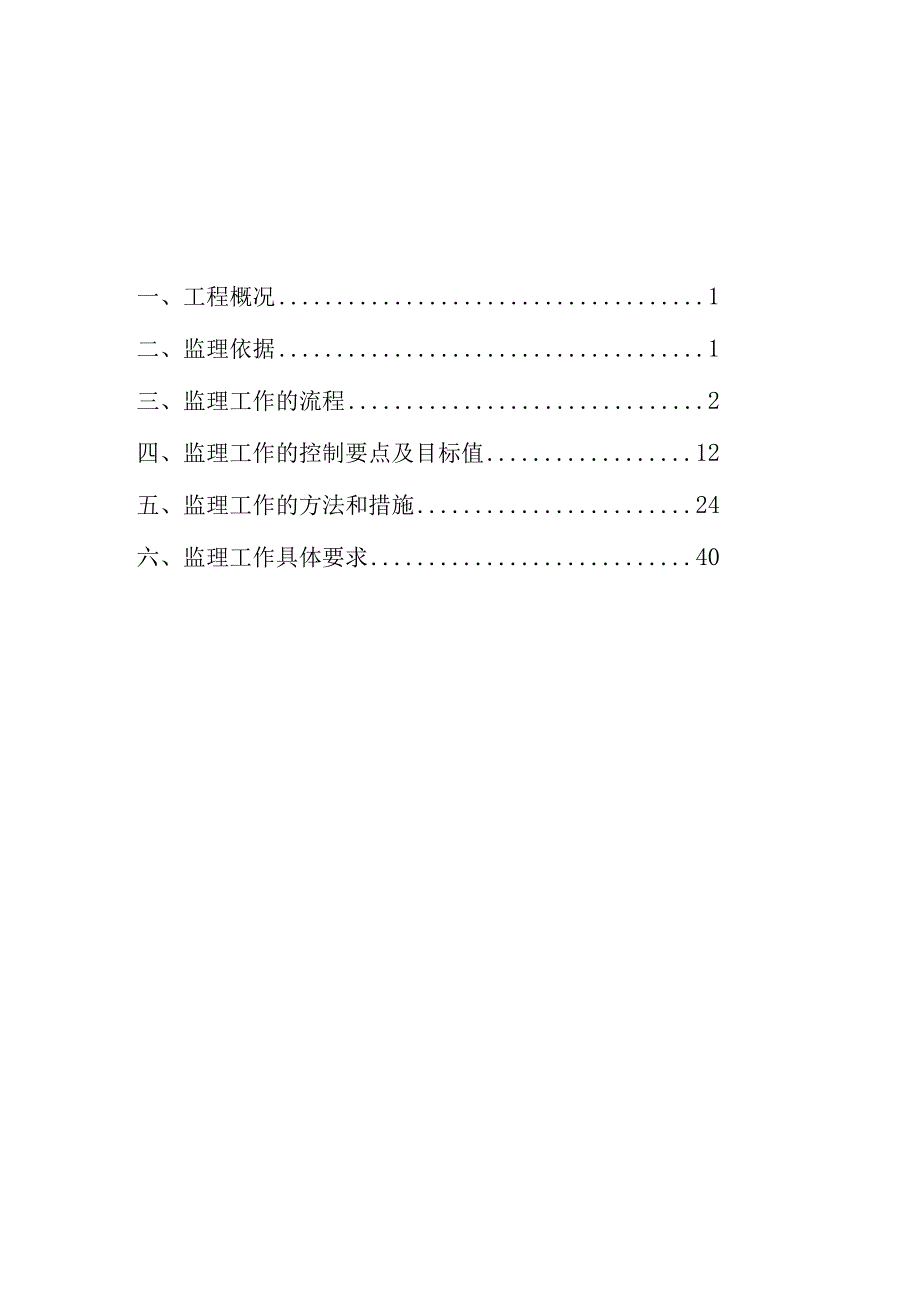

《某公司石膏板项目监理实施细则.docx》由会员分享,可在线阅读,更多相关《某公司石膏板项目监理实施细则.docx(44页珍藏版)》请在第壹文秘上搜索。

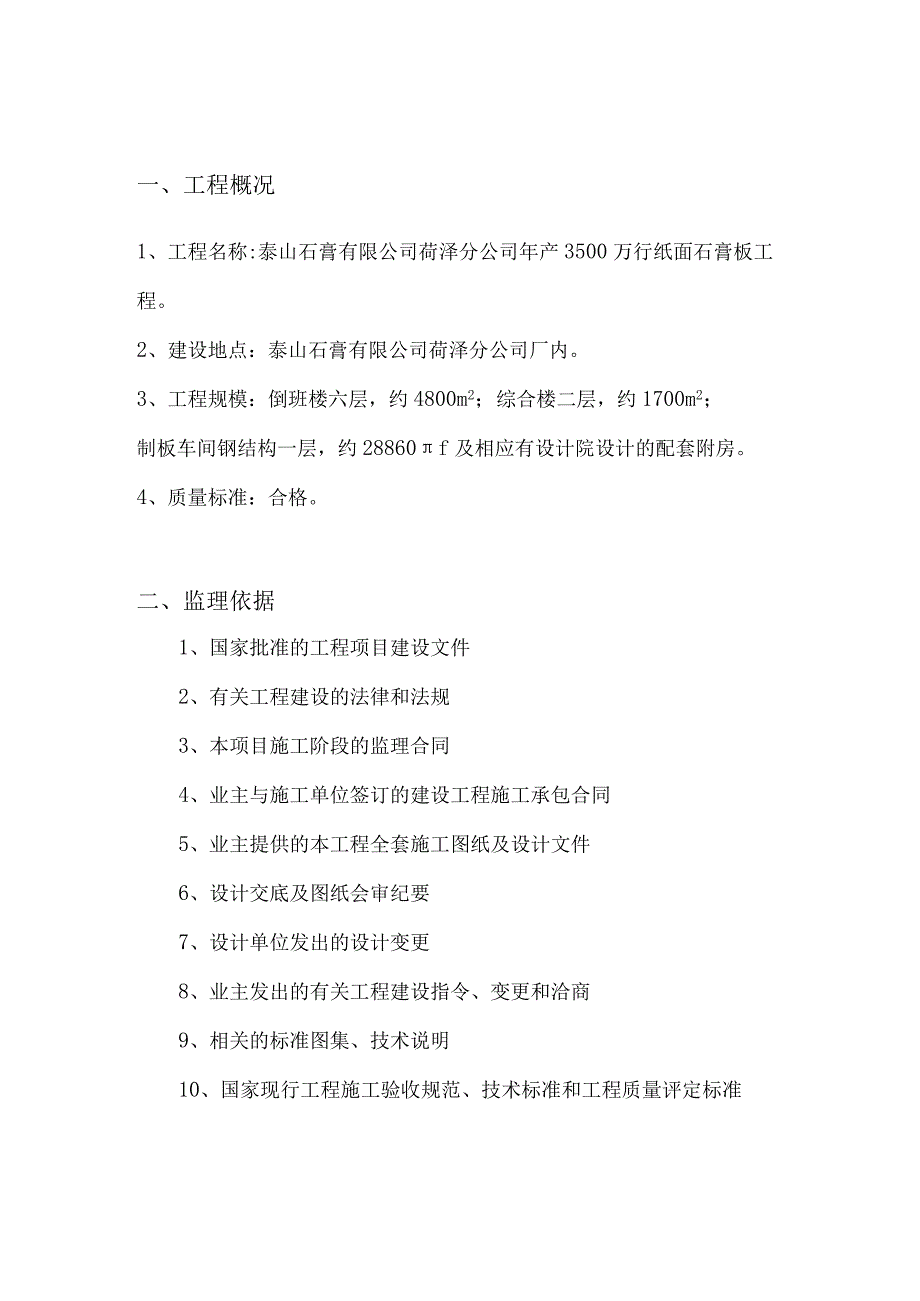

1、泰山石膏有限公司荷泽分公司石膏板项目监理实施细则1.编审日期:年月曰一、工程概况1二、监理依据1三、监理工作的流程2四、监理工作的控制要点及目标值12五、监理工作的方法和措施24六、监理工作具体要求40一、工程概况1、工程名称:泰山石膏有限公司荷泽分公司年产3500万行纸面石膏板工程。2、建设地点:泰山石膏有限公司荷泽分公司厂内。3、工程规模:倒班楼六层,约4800m2;综合楼二层,约1700m2;制板车间钢结构一层,约28860f及相应有设计院设计的配套附房。4、质量标准:合格。二、监理依据1、国家批准的工程项目建设文件2、有关工程建设的法律和法规3、本项目施工阶段的监理合同4、业主与施工单
2、位签订的建设工程施工承包合同5、业主提供的本工程全套施工图纸及设计文件6、设计交底及图纸会审纪要7、设计单位发出的设计变更8、业主发出的有关工程建设指令、变更和洽商9、相关的标准图集、技术说明10、国家现行工程施工验收规范、技术标准和工程质量评定标准三、监理工作流程分包单位资质审查流程施工组织设计(方案)审批程序同意将批件返回承包单位并报送建设单位原材料、半成品、构件的控制流程隐蔽工程、质量验收程序:分项、B间:2021年X月X日书山有路勤为径,学海无涯苦作舟页码:第5页共46页回填土(砂卵)工程质量控制流程钢筋混凝土工程质量控制程序B间:2021年X月X日书山有路勤为径,学海无涯苦作舟页码:
3、第8页共46页砌体工程质量控制流程墙体拉结筋、构造柱位置马牙槎留设检查编号:时间:2021年X月X日书山有路勤施工单位监理工程师页码:第9页共46页预制构件、预埋件安装施工单位监理工程师预制构件、预埋件安装施工单位监理工程师墙体圈梁、构造柱隐蔽验收及施施工单位监理工程师工程延期管理基本流程总监理工程师与施工单位、建设单位协一致总监理工程师签发工程延期申请表工程复工及暂停管理的基本流程总监理工程师审核签认施工单位继续施工四、监理工作的控制要点及目标值4.1 、测量与施工放线对给定的原始基准点、标高、测量控制点进行复验。对建筑物构筑物定位轴线,楼层标高。楼层轴线框架柱、梁的位置,预埋件标高位置进行
4、复核。4.2 (石)方工程控制点:土方开挖前定位放线、基坑(槽)标高、土质状态、钎探情况。回填土(砂、卵石)质量、砂卵石的级配回填土(砂、卵石)压实系数、分层厚度、最佳含水率、回填土虚铺厚度,夯实遍数,地基承载力等。目标值:项目目标偏差值检验方法土方轮廓线+200,-50经纬仪、钢尺标高-50水准仪、塔尺表面平整度20水准仪基底土性按设计要求承载力地质勘察报告与现场土质进行对比回填料设计要求取样检验或目测法分层厚度及含水率设计要求水准仪及取样检验压实系数设计要求取样检验4.3模板工程控制点:模板及其支架的承载能力、刚度和稳定性、模板的轴线位置、截面尺寸、起拱高度、层高垂直度,表面平整度、相邻模
5、板的高差、模板间夹缝处理、预埋件位置、预留洞位置尺寸及拆模要求等。目标值:项目目标偏差值检验方法模板及其支架的承载力,刚度和稳定性设计要求、规范要求观察试验轴线位置+5钢尺底模上表面标而+5水准仪或拉线、钢尺检查截面尺寸基础10钢尺量检查柱墙梁+4,-5层高垂直度H5M6经纬仪或钢尺检查H5M8表面平整度5靠尺、塞尺检查相邻模板高差2靠尺、塞尺检查起拱高度(L4M)1-3/1000钢尺拉线检查预埋件位置30钢尺检查预留洞中心位置10钢尺检查尺寸+10,0钢尺检查插筋中心位置5钢尺检查外露长度+10,04.4钢筋工程控制点:钢筋的质量(品种、规格)下料尺寸、搭接长度、钢筋接头面积的百分率,同一构
6、件中相邻纵向钢筋的符合抗震等级的要求,相邻纵向钢筋搭接头互相错开长度,钢筋安装位置、接头位置、钢筋弯起位置,箍筋的弯钩长度,箍筋加密区长度及箍筋个数、钢筋保护层厚度、钢筋焊接质量、预埋件位置、焊条和焊接剂质量、根据平面整体表示法施工时各种构造钢筋的规格、下料长度及绑扎位置等。项目目标偏差值mm检验方法钢筋材质设计及规范要求观察和检验钢筋净尺寸+10钢尺检查弯起钢筋弯折位置20钢尺检查箍筋净尺寸5钢尺检查绑扎钢筋网长、宽10钢尺检查网眼尺寸5钢尺检查绑扎钢筋骨架长10钢尺检查宽5钢尺检查钢筋间距10钢尺检查钢筋排距+5钢尺检查箍筋横向间距20钢尺检查保护层厚度基础10钢尺检查柱梁板+5钢尺检查板
7、士3钢尺检查预埋件中心线位置5钢尺检查水平高差+3,0钢尺检查接头面积百分率设计规范要求钢尺检查接头互相错开长度设计规范要求钢尺检查钢筋焊接质量设计规范要求目测和取样检查4.5位工程控制点:原材料(水泥、石子、砂、掺合料、外加剂等)质量要求,碎配合比要求、原材的计量、施工工艺、碎坍落度要求、碎运输方式及振捣要求、碎外观质量和碎构件截面尺寸、成品保护、碎强度及拆模要求、碎缺陷及缺陷处理等。项目目标偏差值检验方法原材料符合设计及规范要求取样检验每盘计量称重水泥、掺合料2%配料机磅秤计量粗、细骨料3%水、外力剂2%轴线位置基础15钢尺检查墙、柱、梁8垂直度8经纬仪或吊线检查标高层高10水准仪、钢尺检
8、查全高30截面尺寸+8,-5钢尺检查电梯井井筒长度对定位中心线25,0钢尺检查井筒全高(三)垂直度H/1000且30预埋设施中心线位置预埋件10钢尺检查预埋螺栓5预埋管5预留洞中心线位置15钢尺检查表面平整度8靠尺、塞尺检查4.6砌体工程控制点:蒸压加气混凝土砌块的质量,砌筑用水泥、砂、石灰质量,砌筑砂浆配比、质量,钢筋质量、外加剂质量,砌筑方法,砌体平整度,垂直度,砂浆饱满度,灰缝厚度,拉结钢筋伸入墙内长度、门窗洞口尺寸,脚手架设置要求,砌块搭砌长度,竖向通缝,构造柱位置等。目标值项目允许偏差值检验方法加气混凝土砌块的质量标准尺寸取样检验或目测砌筑砂浆强度设计要求取样检验砌体标高+15水准仪
9、量轴线位置偏移10经纬仪、钢尺检查垂直度砖砌体墙5检测尺检查砌块墙10平整度8检测尺检查灰缝平直度10拉线、钢尺检查饱满度水平缝90%百格网板竖缝80%构造柱中心线位置10经纬仪或其它测量仪器检查构造柱层间错位8构造柱每层垂直度10检测尺检查构造柱截面尺寸+1()钢尺检查门窗洞口高度5钢尺、经纬仪检查上下偏移204.7屋面工程控制点:原材料(防水卷材、高分子改性沥青、保温、找坡)质量控制,分隔缝或排气道设置、屋面管件安装、泛水(卷材收头)要求,施工工艺要求、细部构造要求,基层质量要求,施工时气候和条件要求等目标值项目允许偏差值(mm)检验方法分格缝间距W6M钢尺检查找平层平整度5mm靠尺和塞尺
10、检查保温层厚度松散状+10%,-5%钢针插入或尺量板状5%且W4mm卷材搭接-10mm钢尺检查4.8建筑地面工程控制点:施工涉及材料质量要求(包括:水泥、砂、碎石、地砖、板材等)材料型号、颜色的选择、配合比要求,施工工艺要求,施工气候要求,基层要求,成品保护等。目标值允许偏差值(Inm)检验方法垫平整度10靠尺和塞尺检查标高10水准仪检查层坡度不大于房间面积的2/1000且30坡度尺检查找平整度5靠尺和塞尺检查平标高8水准仪检查层坡度不大于房间面积2/1000且30坡度尺检查水砂浆平整度4靠尺塞尺检查面层踢脚线上口平直4拉线钢尺检查缝格平直3拉线钢尺检查碎面层平整度5靠尺和塞尺检查踢脚线上口平
11、直4拉线钢尺检查缝格平直3拉线钢尺检查陶瓷地平整度2靠尺、塞尺检查砖面层缝格平直3.0拉线、钢尺检查接缝高低差0.5钢尺、塞尺检查踢脚线上口平直3.0拉线、钢尺检查板块间隙宽度2.0钢尺检查大理石平整度1.0靠尺、塞尺检查和花岗缝格平直2.0拉线、钢尺检查岩面层接缝高低差0.5钢尺、塞尺检查踢脚线上口平直1.0拉线、钢尺检查板块间隙高度1.0钢尺检查普通水磨石面层平整度3靠尺、塞尺检查缝格平直3拉线钢尺检查踢脚线上的平直3拉线钢尺检查4.9装饰装修工程4.9.1一般般抹灰工程控制点:抹灰用原材料(水泥、砂、石灰膏等)质量要求,抹灰用砂浆配比、和易性要求,墙(柱、门洞口)角水泥护角高度、宽度、抹灰厚度控制,抹灰遍数、抹灰分格缝、滴水槽口设置,不同材料基底抹灰的防裂缝措施等项目允许偏差(11三)检查方法立面垂直度4检测尺检查表面平整度4靠尺、塞尺检查阴阳角方正4直角检测
