环氧地坪技术交底全套.docx

上传人:p** 文档编号:722415 上传时间:2024-01-23 格式:DOCX 页数:8 大小:20.91KB
下载 相关 举报
环氧地坪技术交底全套.docx_第1页
第1页 / 共8页
环氧地坪技术交底全套.docx_第2页
第2页 / 共8页
环氧地坪技术交底全套.docx_第3页
第3页 / 共8页
环氧地坪技术交底全套.docx_第4页
第4页 / 共8页
环氧地坪技术交底全套.docx_第5页
第5页 / 共8页
环氧地坪技术交底全套.docx_第6页
第6页 / 共8页
环氧地坪技术交底全套.docx_第7页
第7页 / 共8页
环氧地坪技术交底全套.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《环氧地坪技术交底全套.docx》由会员分享,可在线阅读,更多相关《环氧地坪技术交底全套.docx(8页珍藏版)》请在第壹文秘上搜索。

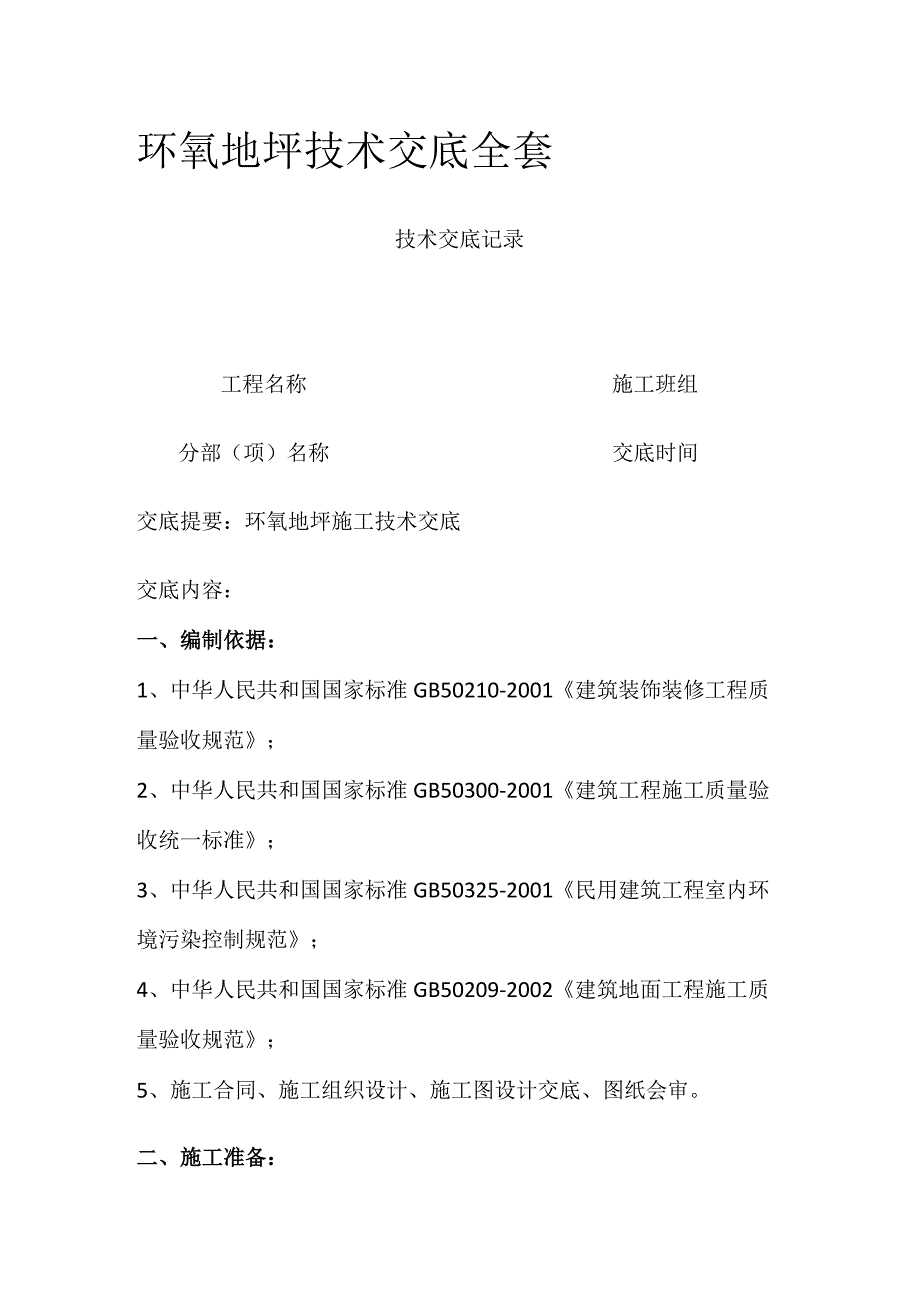

1、环氧地坪技术交底全套技术交底记录工程名称施工班组分部(项)名称交底时间交底提要:环氧地坪施工技术交底交底内容:一、编制依据:1、中华人民共和国国家标准GB50210-2001建筑装饰装修工程质量验收规范;2、中华人民共和国国家标准GB50300-2001建筑工程施工质量验收统一标准;3、中华人民共和国国家标准GB50325-2001民用建筑工程室内环境污染控制规范;4、中华人民共和国国家标准GB50209-2002建筑地面工程施工质量验收规范;5、施工合同、施工组织设计、施工图设计交底、图纸会审。二、施工准备:1、技术准备:复核结构与建筑标高差是否满足各构造层的总厚度及找坡的要求,按照设计图纸

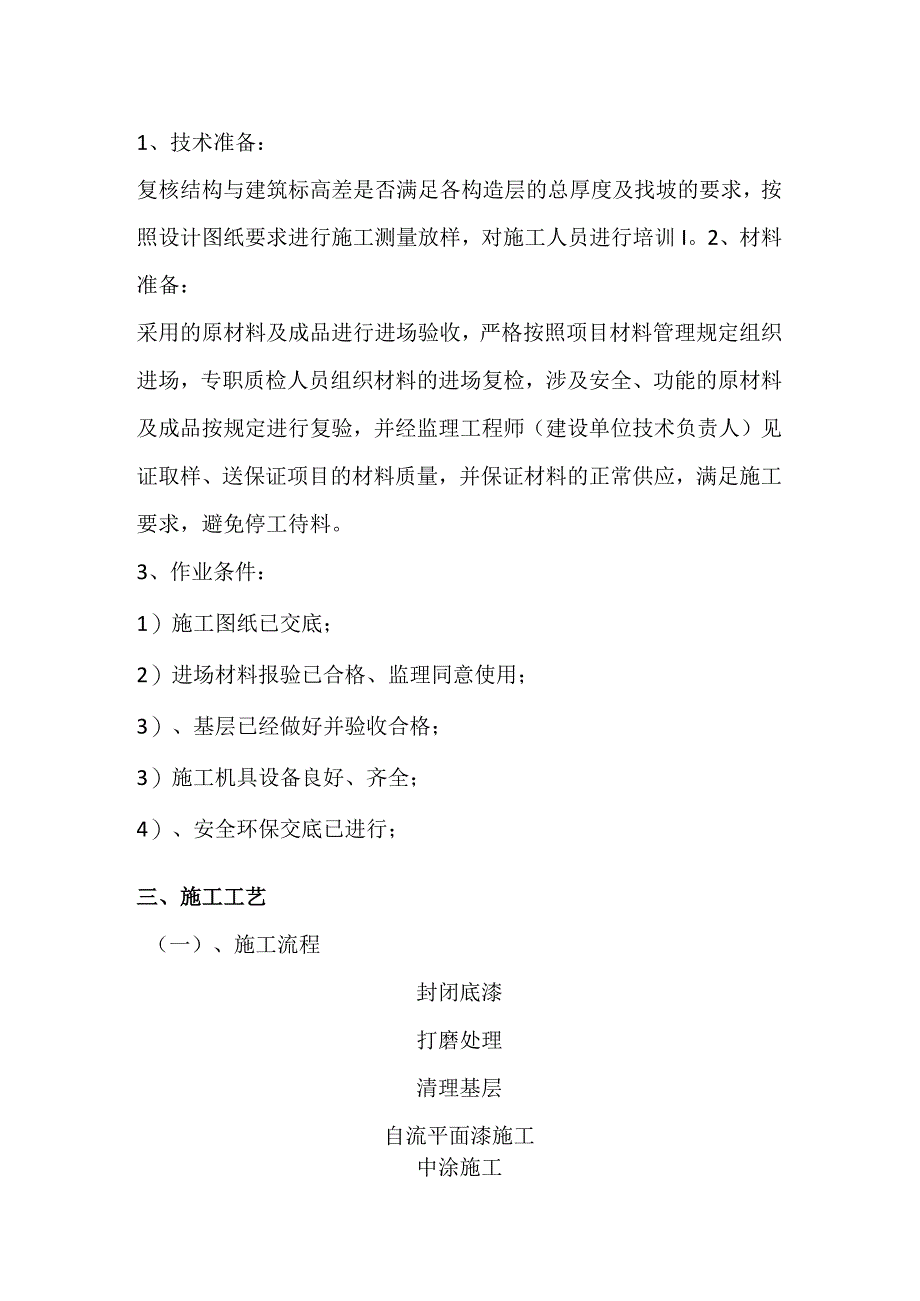

2、要求进行施工测量放样,对施工人员进行培训I。2、材料准备:采用的原材料及成品进行进场验收,严格按照项目材料管理规定组织进场,专职质检人员组织材料的进场复检,涉及安全、功能的原材料及成品按规定进行复验,并经监理工程师(建设单位技术负责人)见证取样、送保证项目的材料质量,并保证材料的正常供应,满足施工要求,避免停工待料。3、作业条件:1)施工图纸已交底;2)进场材料报验已合格、监理同意使用;3)、基层已经做好并验收合格;3)施工机具设备良好、齐全;4)、安全环保交底已进行;三、施工工艺(一)、施工流程封闭底漆打磨处理清理基层自流平面漆施工中涂施工养护、保护(二)、施工方法及控制要点1、基层处理:1

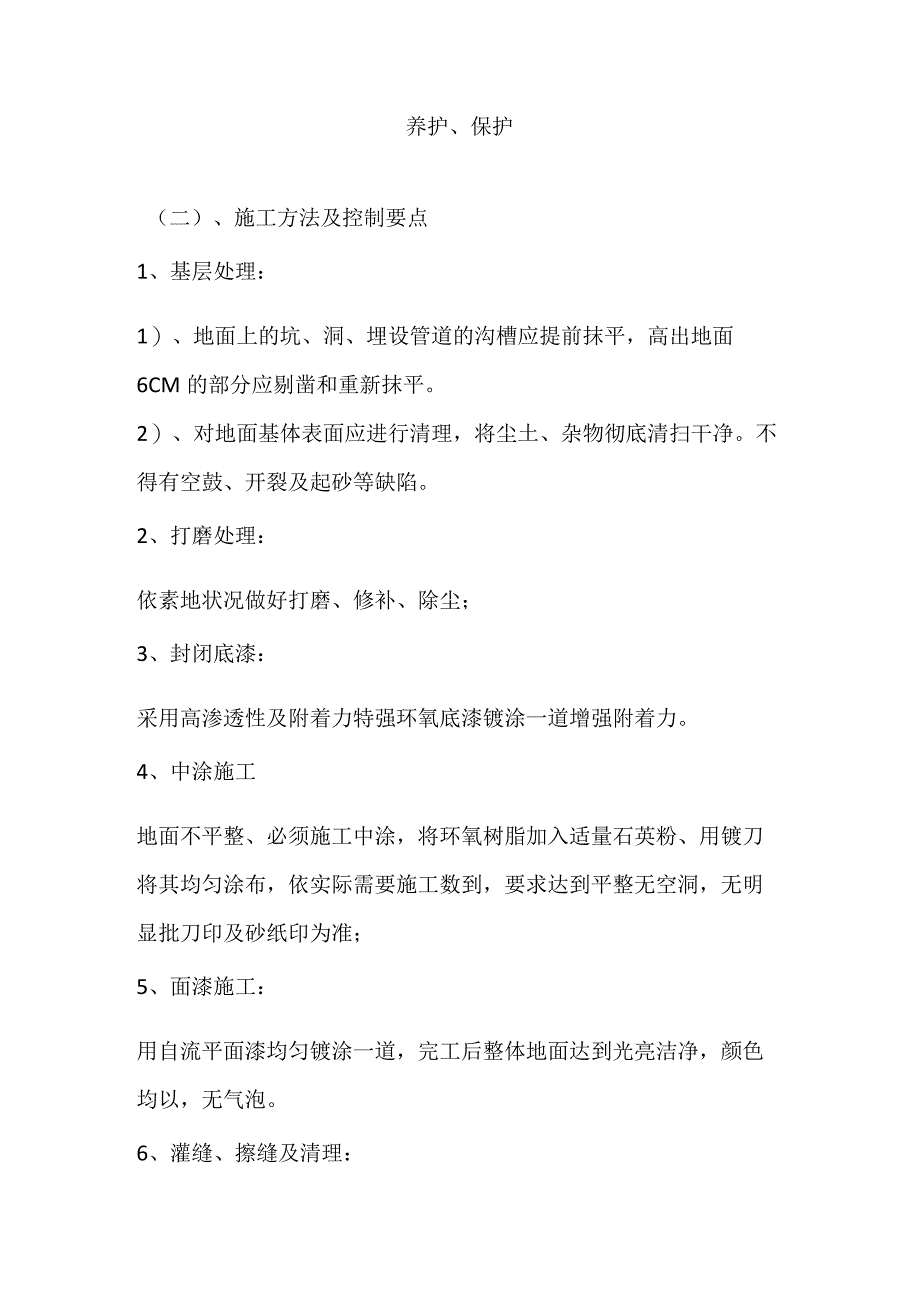

3、)、地面上的坑、洞、埋设管道的沟槽应提前抹平,高出地面6CM的部分应剔凿和重新抹平。2)、对地面基体表面应进行清理,将尘土、杂物彻底清扫干净。不得有空鼓、开裂及起砂等缺陷。2、打磨处理:依素地状况做好打磨、修补、除尘;3、封闭底漆:采用高渗透性及附着力特强环氧底漆镀涂一道增强附着力。4、中涂施工地面不平整、必须施工中涂,将环氧树脂加入适量石英粉、用镀刀将其均匀涂布,依实际需要施工数到,要求达到平整无空洞,无明显批刀印及砂纸印为准;5、面漆施工:用自流平面漆均匀镀涂一道,完工后整体地面达到光亮洁净,颜色均以,无气泡。6、灌缝、擦缝及清理:贴好的砖,在两个小时后清理拼缝,然后用素水泥浆灌缝,用棉纱

4、擦缝。7、养护、自检、保护1)、施工完成,24小时后方可进入,72小时后方可重压;2)、对铺贴好的地面应立即封闭现场,在明显部位挂禁止入内的警示标志。8、铺贴示意图四、质量标准1、严格按照设计文件、国家现行的规范、规程组织施工、进行质量控制,标准为:施工图设计文件,建筑工程施工质量验收统一标准(GB50300-2001),建筑地面工程施工质量验收规范(GB50209-2002)等。2、面层施工质量:项参数项目参数指标次1干燥时间,2016小时可行走2燃烧等级DIN4102Bl级3附着力DIN246242.5Nmm24抗粘污性DIN25415优异5耐磨性,荷载100O克,50毫克/1000转CS

5、10DIN537546耐磨性能DIN52018约6cm250cm27防滑性能R11V4,R12/V68耐化学品性干燥7天后耐9肖氏硬度,DDIN53505610抗压强度EN16-174Nmm211耐冲击性EN12191220cm12耐弯曲性,每CDIN52450410-513流平性,CM6面层平整度必须符合规范及环氧自流平的标准要求。面层表面坡度应符合设计要求。检验方法:用坡度尺检查。面层与下一层结合必须牢固,无空鼓,检验方法:用小锤轻击检查。面层表面不应有裂纹,脱皮麻面等缺陷。检验方法:观察检查。踢脚线与墙面应结合牢固、高度一致,出墙厚度均匀,检验方法:踢脚线上口平直4mm,拉5m线和钢尺检

6、查,缝格平直3mm,拉5m线和钢尺检查。五、职业安全级环境保护1、操作人员必须持上岗证,并防止意外伤害,配备防毒面具等保证职业健康的劳保防护用品,防止有害气体对人体的伤害。2、施工立体交叉频繁,进入现场的人员必须戴安全帽、避免作业环境导致物体打击事故。3、清理露地面时,清理出的垃圾、杂物等不得从窗口、阳台扔出,剔凿地面时,要防止碎屑崩入眼内,在夜间压光地面时,现场照明应符合施工现场安全用电有关规定,电动工具使用前,检查运转情况,合格后方准使用。用稀酸溶液除锈时,操作人员应加强防护,防止酸液崩溅,伤害身体。4、作业环境,材料堆放整齐,拆除的包装袋应及时清理,放在指定的地方;材料运输过程中要采取防

7、撒防漏措施,如有撒漏应及时清理;现场水泥不露天堆放、砂等材料要有防尘覆盖措施,易燃易爆材料采取妥善措施保管,施工现场备足满足消防要求的灭火器等消防设施。5、施工时必须做到工完场清,建筑垃圾倾倒在指定地点。六、成品保护1、地面操作过程中药注意对其他专业设备的保护,如地面管线不得随意移位,地漏内不得塞砂浆等。2、面层做完之后养护期内严禁进人。3、在已完工的地面上进行油漆、电气、暖卫专业工序时,注意不要碰坏面层、油漆、浆活不要污染面层。4、先做地面面层,后进行墙面抹灰时,要特别注意对面层进行覆盖,并严禁在面层上拌合砂浆和储存砂浆。5、木门口必须安装铁护口,防止推灰小车撞坏门口。6、粘污在门口和墙面上

8、的砂浆等应及时清扫干净。7、地面铺设的水暖立管,电线管等,在抹地面时要保护好,不得碰撞。8、对地漏、出水口等部位安装的临时堵口要保护好,以免灌入杂物,造成堵塞。七、施工注意事项:1、施工前通过实验确定施工工艺参数,施工样板间,符合要求后方可大面积施工。2、面层分仓时,分仓缝的一部分应于垫层的伸缩缝对齐。3、当垫层,找平层内埋设暗管时,管道予以稳固。4、环氧地坪受水喝空气相对湿度影响较明显,雨天或相对湿度太大的时候禁止施工。5、地面与整体道床衔接做饭:为防止交接处出现不均匀裂缝,在地面与整体道床衔接处切假缝,缝宽5mm,深IOCm。技术负责人交底人接受人注:本记录一式两份,一份交底单位存,一份接受交底单位存。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 环保行业

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
