1、砖胎膜技术交底全套技术交底记录工程名称施工班组分部(项)名称交底时间交底提要:桩基、桩帽、集水坑及电梯井砖胎膜交底内容:一、施工准备1、技术准备(I)检查图纸、施工方案、技术交底是否齐全,核对平面尺寸和坑底标高,掌握设计内容及各项技术要求;(2)明确开挖路线、顺序、范围、坡度、定位,土方堆放地点及各专业工序间的配合关系和施工工期要求;(3)及时向参加施工人员层层进行技术交底。2、材料要求(1)e:砖的品种、强度等级须符合设计要求,并应规格一致。有出厂证明或试验单。(2)水泥:一般采用325号矿渣硅酸盐水泥和普通硅酸盐水泥。(3)砂:中砂,并应过5mm孔径的筛。配制M5以下的砂浆,砂的含泥量不超

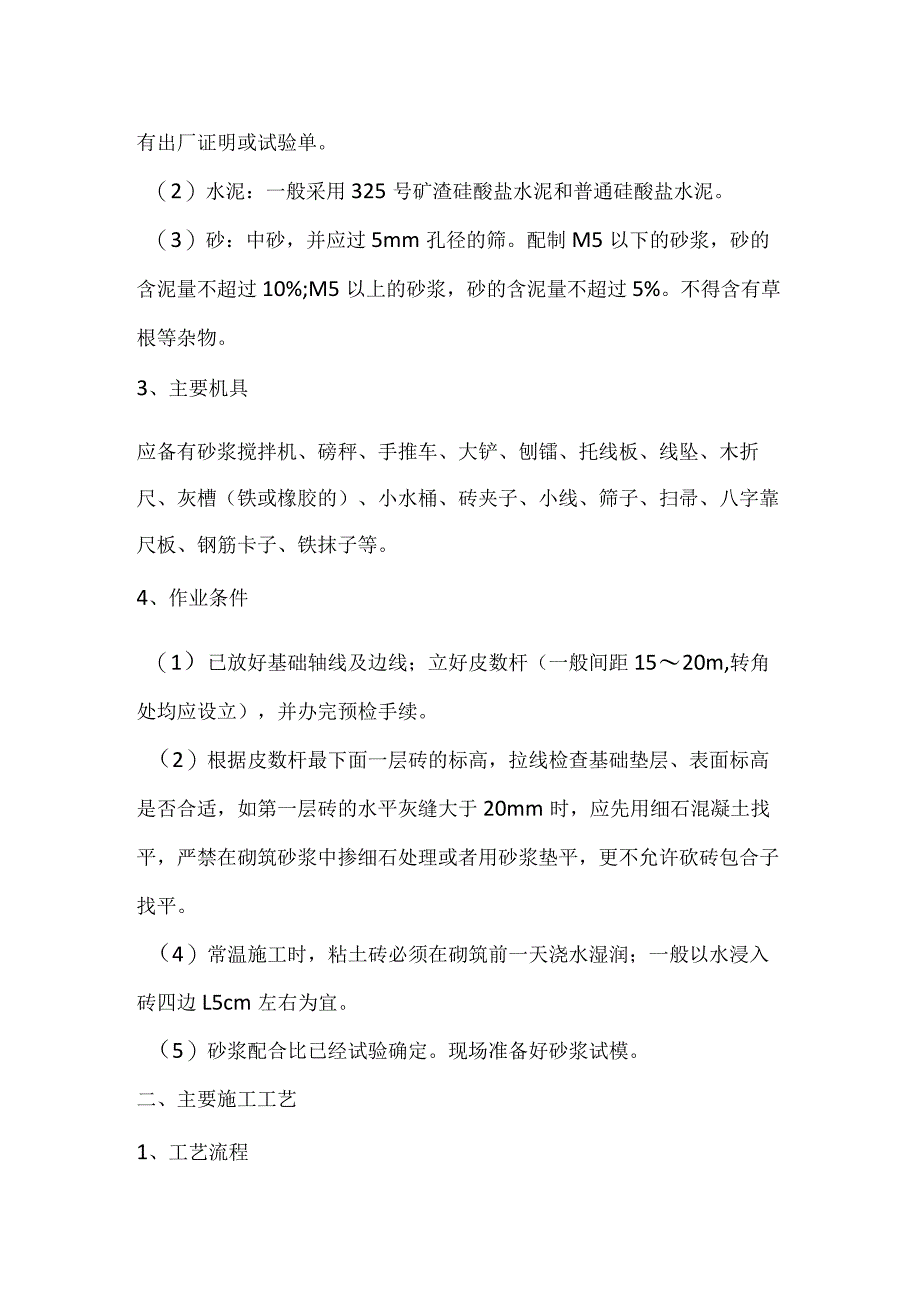

2、过10%;M5以上的砂浆,砂的含泥量不超过5%。不得含有草根等杂物。3、主要机具应备有砂浆搅拌机、磅秤、手推车、大铲、刨镭、托线板、线坠、木折尺、灰槽(铁或橡胶的)、小水桶、砖夹子、小线、筛子、扫帚、八字靠尺板、钢筋卡子、铁抹子等。4、作业条件(1)已放好基础轴线及边线;立好皮数杆(一般间距1520m,转角处均应设立),并办完预检手续。(2)根据皮数杆最下面一层砖的标高,拉线检查基础垫层、表面标高是否合适,如第一层砖的水平灰缝大于20mm时,应先用细石混凝土找平,严禁在砌筑砂浆中掺细石处理或者用砂浆垫平,更不允许砍砖包合子找平。(4)常温施工时,粘土砖必须在砌筑前一天浇水湿润;一般以水浸入砖四

3、边L5cm左右为宜。(5)砂浆配合比已经试验确定。现场准备好砂浆试模。二、主要施工工艺1、工艺流程定位放线玲拌制砂浆好确定组砌方法玲排砖樗底玲砌筑玲土方回填好浇注垫层2、测量放线砖胎膜砌筑施工前,严格按照施工图纸标注对地梁、地抬梁、桩帽进行测量放线,特别是放好地梁、地抬梁边线、底标高线,放线完成后,经验收合格方可进行砖胎膜砌筑施工。3、砖胎膜砌筑(1)桩基、桩帽砖胎膜砌筑D根据现状桩头标高情况排砖摺底找平;2)破胎膜内侧沿桩基一圈砌成圆形,若该桩基设有桩帽则砖胎膜外侧为分别沿桩帽长宽方向外扩50mm,若没有桩帽则病胎膜厚度为200mm,详下图:3)砌筑高度为地梁、地抬梁底标高下IOomm;4)

4、当桩基四周地梁、地抬梁底标高存在高差时以高标高为准,低标高位置留出同梁截面尺寸大小洞口,详下图:5)砖胎膜砌筑完成24小时后方可进行地梁基槽土方回填,回填高度为地梁、地抬梁底标高下100mm;详下图:(2)集水坑、电梯井砖胎膜砌筑当集水井、电梯井基础为粘性土时按照本交底砌筑砖胎膜,当基础为砂岩时不需砌筑砖胎膜。1)集水坑现场集水坑在开挖时未留设操作面,且开挖深度超深,按以下要求施工:.先应将坑底回填至结构完成标高下35Omm,然后浇注100mmC30混凝土垫层,表面压光;集水坑基坑四周先将水钻棱子剔掉,然后抹20mm厚水泥砂浆以便防水施工;2)电梯基坑先对电梯井四周桩基砖胎膜按上述施工工艺施工

5、;.在对电梯井底部进行土方回填,回填高度为电梯井四周地抬梁底标高下100mm;电梯井底板一侧地抬梁砖胎膜砌筑高度为结构完成标高下350mm,底板中间用素土回填至砖胎膜顶标高,然后浇注100mmC30混凝土垫层,表面压光;详下图:3)地梁、地抬梁土方回填完成后于底部浇注100厚C30混凝土垫层,表面压光;4、组织验收待施工完成后通知项目人员进行验收并填写工作面移交单(移交下道工序的施工单位)。三、质量标准(1)严格按控制线及标高控制点进行作业,位置、坡度准确。(2)允许偏差项目:序号项目允许偏差(mm)检验方法1轴线位置5钢尺2垫层标高5水准仪或拉线、钢尺检查3截面内部尺10钢尺寸4垂直度5吊线

6、四、成品保护措施(1)地梁、地抬梁、桩帽及桩基砖胎膜施工时,现场工长跟班作业,现场指挥,质量员也要加强现场巡查工作。(2)砖胎膜砌筑完成24小时后方才可进行回填,且回填过程中应分层填土,夯实。砖模高度超过180Omm,必须增加斜撑回顶后方可进行回填。(3)桩帽及桩基砖胎膜施工时要注意落地灰及时清理,避免掉入桩头位置影响接桩施工质量。五、安全文明施工(1)加强工程现场文明施工管理,保障施工优质、快速、高效进行,树立和维护企业的良好形象,争创文明标准工地。(2)为了实现文明施工的目标,项目部成立领导小组专人负责现场文明施工措施落实,确保施工现场符合文明施工管理办法的要求。(3)加强宣传活动,统一思

7、想,使广大干部职工认识到文明施工是企业形象、队伍素质的反映,是安全生产的保证,是工程优良快速施工的前提。增强文明施工和加强现场管理的自觉性。(4)在项目部及劳务队负责人明确分工,落实文明施工现场责任区,制定相应规章制度,确保文明施工现场管理有章可循。(5)施工现场给排水要统一规划,整齐统一,做到给水不漏,排水顺畅。施工废水必须经过必要处理后方可排放到城市地下排污管道。(6)施工用电须有用电规划设计,明确电源、配电箱位置及线路方向,制定安全用电技术措施和电器防火措施,现场设置明确、醒目的标牌。(7)现场施工材料堆放要整齐,做到横成排、竖成行、散体材料必要时要砌池堆放,材料要设立栏杆堆放。(8)现

8、场制定安全、保卫制度,专人落实安全、防火等项工作,施工人员必须配戴工作卡,管理人员和作业人员分颜色区别,进入施工现场的人员一律要戴安全帽。(9)经常对工人进行法律和文明教育,严禁在施工现场打架斗殴及进行其它非法活动。(10)加强检查与监督,从严要求,持之以恒,使文明施工现场管理真正抓出成绩。对文明施工现场实行定期和不定期相结合检查,每月组织一次专项检查对照评分,严格奖惩,交流经验纠正不足。(11)按建设单位的要求,同时认真听取驻地监理的意见,协调好各方关系,搞好安全生产和文明施工,争创安全文明标准工地。(12)采取措施降低噪音对周围环境的影响。严格按照环保要求进行机械施工作业。技术负责人交底人接受人注:本记录一式两份,一份交底单位存,一份接受交底单位存。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑资料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
