《水电监理年终总结.docx》由会员分享,可在线阅读,更多相关《水电监理年终总结.docx(13页珍藏版)》请在第壹文秘上搜索。

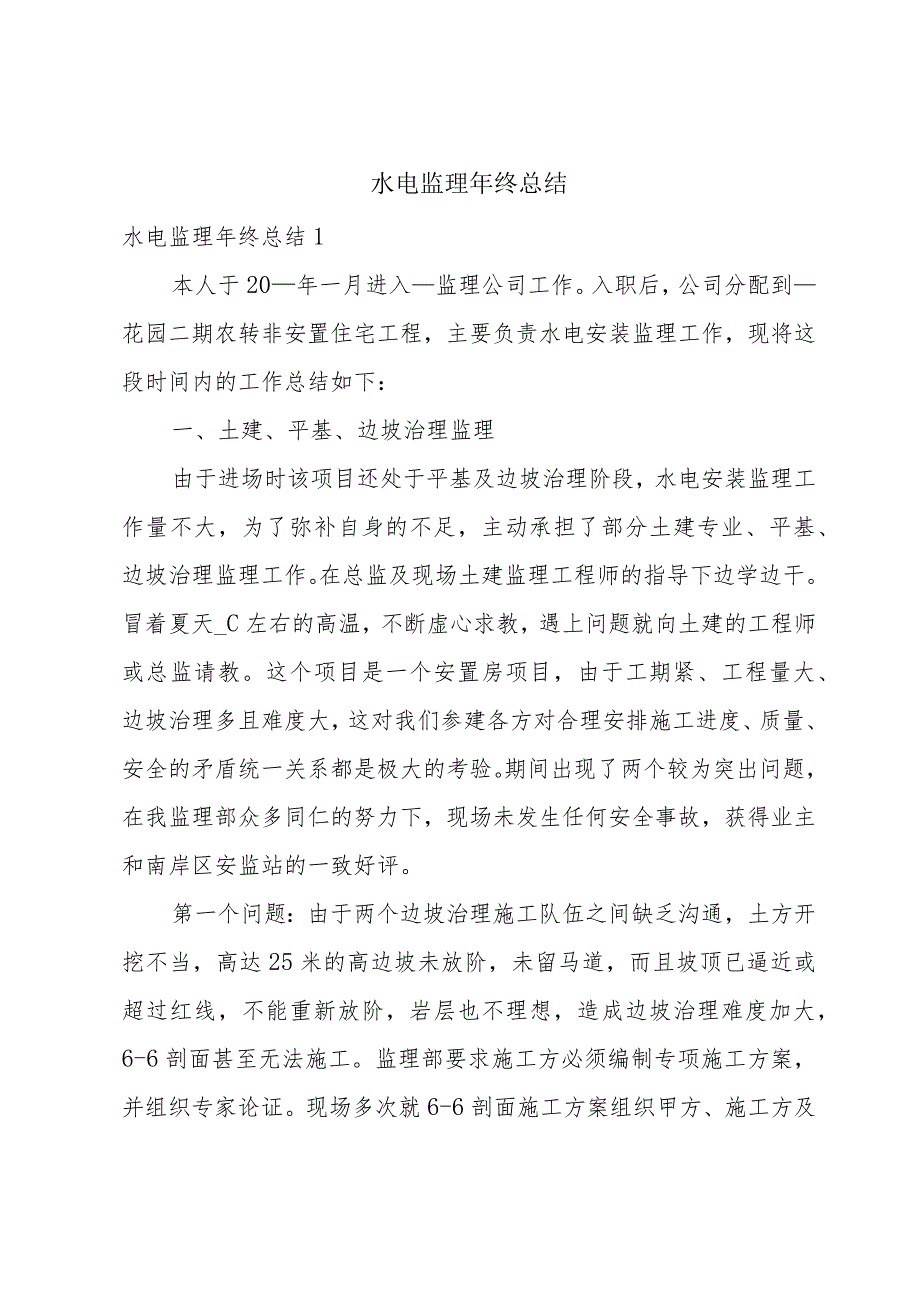

1、水电监理年终总结水电监理年终总结1本人于20年一月进入监理公司工作。入职后,公司分配到花园二期农转非安置住宅工程,主要负责水电安装监理工作,现将这段时间内的工作总结如下:一、土建、平基、边坡治理监理由于进场时该项目还处于平基及边坡治理阶段,水电安装监理工作量不大,为了弥补自身的不足,主动承担了部分土建专业、平基、边坡治理监理工作。在总监及现场土建监理工程师的指导下边学边干。冒着夏天_C左右的高温,不断虚心求教,遇上问题就向土建的工程师或总监请教。这个项目是一个安置房项目,由于工期紧、工程量大、边坡治理多且难度大,这对我们参建各方对合理安排施工进度、质量、安全的矛盾统一关系都是极大的考验。期间出

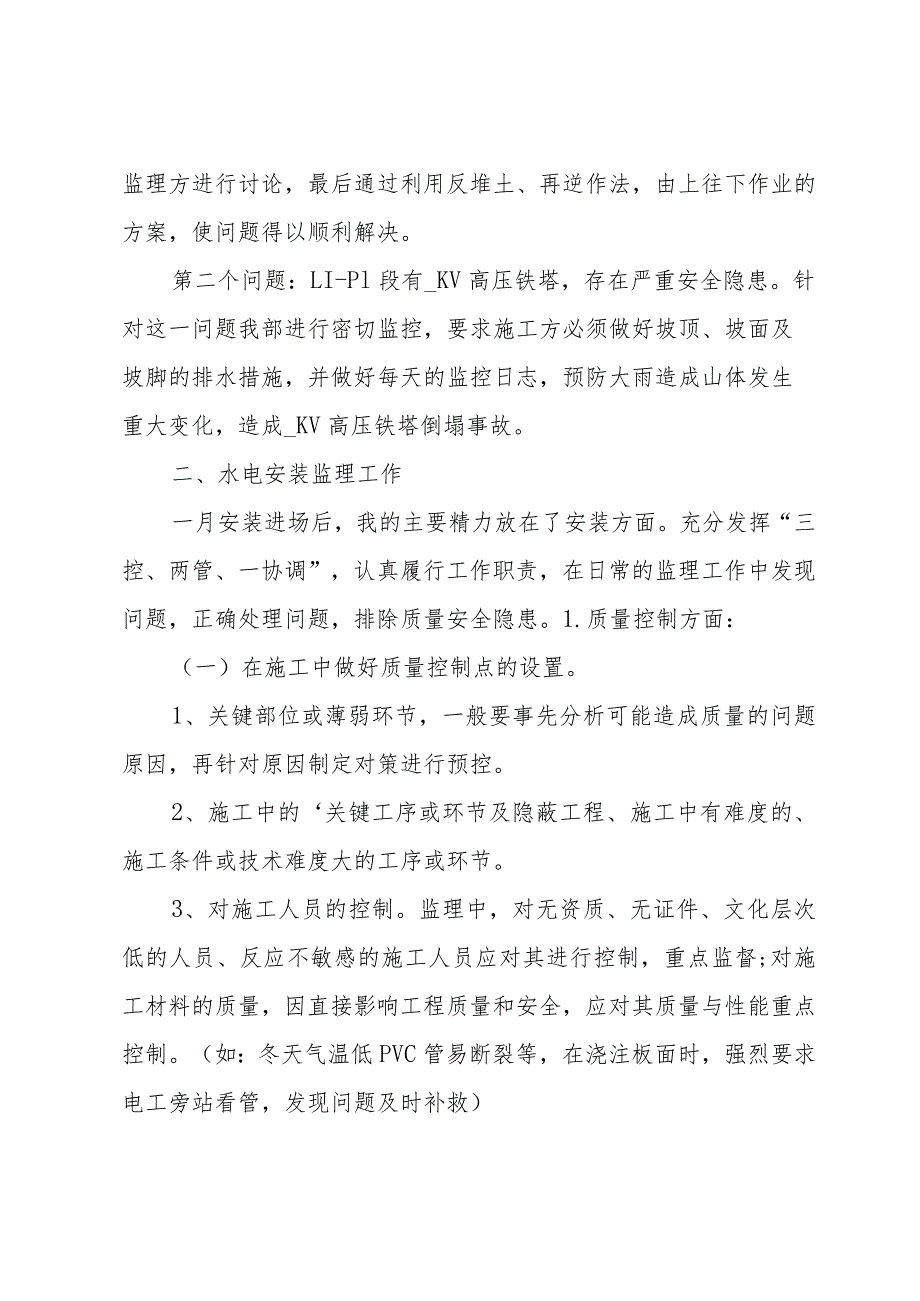

2、现了两个较为突出问题,在我监理部众多同仁的努力下,现场未发生任何安全事故,获得业主和南岸区安监站的一致好评。第一个问题:由于两个边坡治理施工队伍之间缺乏沟通,土方开挖不当,高达25米的高边坡未放阶,未留马道,而且坡顶已逼近或超过红线,不能重新放阶,岩层也不理想,造成边坡治理难度加大,6-6剖面甚至无法施工。监理部要求施工方必须编制专项施工方案,并组织专家论证。现场多次就6-6剖面施工方案组织甲方、施工方及监理方进行讨论,最后通过利用反堆土、再逆作法,由上往下作业的方案,使问题得以顺利解决。第二个问题:LI-Pl段有_KV高压铁塔,存在严重安全隐患。针对这一问题我部进行密切监控,要求施工方必须做

3、好坡顶、坡面及坡脚的排水措施,并做好每天的监控日志,预防大雨造成山体发生重大变化,造成_KV高压铁塔倒塌事故。二、水电安装监理工作一月安装进场后,我的主要精力放在了安装方面。充分发挥“三控、两管、一协调”,认真履行工作职责,在日常的监理工作中发现问题,正确处理问题,排除质量安全隐患。1.质量控制方面:(一)在施工中做好质量控制点的设置。1、关键部位或薄弱环节,一般要事先分析可能造成质量的问题原因,再针对原因制定对策进行预控。2、施工中的关键工序或环节及隐蔽工程、施工中有难度的、施工条件或技术难度大的工序或环节。3、对施工人员的控制。监理中,对无资质、无证件、文化层次低的人员、反应不敏感的施工人
4、员应对其进行控制,重点监督;对施工材料的质量,因直接影响工程质量和安全,应对其质量与性能重点控制。(如:冬天气温低PVC管易断裂等,在浇注板面时,强烈要求电工旁站看管,发现问题及时补救)(二)对承包施工单位做好技术交底的控制。它是保证施工质量的条件之一,因此,每一分项工程开始实施前均要进行交底。1、严格控制材料、成品、半成品、构配件的检验工作,杜绝了不合格产品用于工程中。2、审核施工单位的技术交底资料,了解现场交底情况,避免脱节,掌握施工单位的动态。在施工中注意了各班组间的人员素质、施工方法、施工质量等的差异性,有针对性地采取措施,对控制施工质量有一定的提高。3、标准层和样板间起步:为了减少大
5、面积的错误和返工,作标准层及样板间对于规范施工单位的行为和施工质量起到了重要的作用。要求每个施工单位都要在每栋楼标准层及样板间,验收合格后方可全面展开安装工作。工序施工中各班组采取标准层及样板间起步的方法,控制效果较好。2安全监督管理方面:每日深入现场薄弱部位特别是高空、交叉作业部位进行巡查,提出问题随时处理,通过下发安全监理通知、现场安全警告等方法,加强对施工现场的安全管理,并将暴露出的一些违反规定的现象及时通知其所属单位的项目负责人、技术主管和安全员,劝导他们自身要从思想上重视安全工作,除对其进行整改外,还要加强对职工的安全思想教育,认真落实各项安全规章制度,强化安全防范措施,建立健全安全
6、管理体制,从根本上杜绝各类安全事故的发生。三、业务学习在业务学习上我不断地要求上进,在今年的市监理工程师职业资格考试中,通过自己认真、努力的学习,一次性考试通过,取得监理工程师的证书。水电监理年终总结2随着时间的推移20_年即将过去,在这年终岁末之时回首过去一年工作,平下心来,总结自己工作成绩和收获,从而找出自身的不足之处,以利于今后的工作,总结过去一年工作,诚恳希望大家对本人总结不当之处给予提示,对我来说是莫大的帮助,过去的一年里,在公司和项目部的领导大力支持和关心下,我的认真坚持“预控、规范、科学、优质的工作指导思想牢固树立”,确保每个业主满意的服务宗旨,尽心尽职,努力工作,下面谈谈我在2
7、0_年的工作。一、对工程施工建设的质量控制,在事前控制中所做的工作,在收到工程设计施工图纸后,我就先进行熟悉图纸后,了解设计意图,明了施工过程的主要工艺流程,工程特点,对施工图纸上所存在的导议之处,采用书面形式进行记录,采取相应的措施运用于施工现场,并做好相关工程的抽检资料。二、对现场所有进场材料、人员、机械设备进行记录核查,对质量上不符合要求杜绝用入工程中,针对在工程关键部位的施工时,做到提前到达旁站位置,检查施工准备工作是否到位,并旁站施工全过程,及时的做好书面旁站记录。三、对各施工过程中的巡视、检查所发现的问题时及时采用口头或书面形式通知施工单位项目管理部,并向驻地监理工程师汇报,并监督
8、施工单位落实整改及进行再次复核,检查,尽自己最大努力做好现场监理工作。四、对安全文明施工控制方面的工作,通过学习安全生产法及在工作过程中我得到一些体会,树立以安全预防为主的观点,就是工作做在前,因为事故是可以预防,而不可以预测的,建立相应的检查制度,如检查现场的安全专职人员是否到位,检查工程现场的安全防护网、高空作业的工人安全带,安全帽是等安全防护工具是否齐全,检查现场工程关键部位是否设置安全警示牌,发现安全隐患及时整改,监理在施工现场对安全有不可推卸的职责,做好日常安全检查工作及监督和管理,做好相应的资料记录,加强巡视工作,加强过程中的控制,才能更好地、认真地做好本职工作。20_年的工作既繁
9、忙又充实为履行监理职责,积极工作,服从领导安排,从不推脱,全心为工程着想,在即将来临的20_年新的一年里我会更加用心的学习专业的业务知识,争取为公司提供有效的利益。水电监理年终总结3都说光阴似箭,形容的真是相当贴切。回头看看不知不觉自己已经在将近三年时间了,回顾这三年,可简单归纳为:第一年的适应,第二年的融入和现在的习惯。在这段期间,自己在工程项目中也确实受到了不少的锻炼,不管从专业知识,工作能力(解决问题、协调各方关系)还是团结意识,环境适应能力等方面均有较大的提升。同时自己对监理工作的内容、职责也有了更加深入的理解和认识。第一次工作和生活在二十来个人监理项目组的大家庭里,有领导和同事的帮助
10、和关心以及他们树立良好的榜样,让我获益匪浅。所以说,工程对我来说是一个很好的锻炼平台,是我不可多得经历,是个很好的积累经验的环境。在本年度内我主要负责等区块监理工作。简单来说,本年度基本能够完成以上区块的监理基本工作内容,但由于自身专业知识的不足,在处理隧道等工程问题上思维存在一定的局限性,以及滞后情况,有待自己的进一步努力提高自身能力。在监理本年度的监理工作中,我逐渐意识到监理工作的“协调”是重中之重。如何能协调好各参建方的关系,如:业主和施工单位之间的关系,施工单位和施工单位之间的关系等;协调解决工程施工推进过程中存在的问题;协调解决工程交叉施工的相互影响等。作为监理在工程施工过程中主要作
11、为各参建方联系的桥梁,起到纽带的作用,协调在工作中至关重要,不仅利于信息的及时传达,保证问题的及时协调解决、工程的顺利推进,还能预防新的问题出现等。比如在规三路施工过程中,复核现场放线发现新建道路与原有道路顺接存在接存在约1需占用原有道路,且需移除较多绿化,同时因原有道路为唯一道路,按照原图施工势必会切断交通。及时联系业主进行汇报,并向业主建议可根据现场将道路提前与原路进行顺接,适当调整道路线形和标高,即一次完成与原道路顺接,避免施工对现行交通影响,也可避免分段施工的对景区开放后的影响(景区即将部分开放后的唯一游线),而且可以大大降低工程成本,最终业主采纳,并要求设计依据现场本着上述原则进行重
12、新设计道路线形、确定标高。诸如此类的事情很多,作为一名现场监理人员,主要是要能及早发现问题,及时协调对接存在的问题,这样也能保证工程进度不受影响,还可减少工程的损失,如果若不提前发现,及时协调解决,极有可能造成返工,耽误工期之类的事情发生。所以在做好工程三控三管的过程中,更加重要的是协调。我也要在接下来的工作更好的努力去发挥自己积极协调的作用,尽可能发挥监理在工程中的纽带作用。今年的工作中给我感触较深的还有就是如何做好项目组的管理和凝聚力建设工作。虽然这并不是我的工作中需要去考虑的事情,但我觉得作为一名监理人员要向身边的领导看齐,以他们为学习榜样,学习他们的长处,也希望自己能在监理项目部的大家
13、庭中贡献自己的一份力量。我们项目组目前有二十余人,且位处山区环境比较特殊,工作分配看似很简单的工作,在我看来实际却是有诸多因素需去综合考虑的问题,不仅要考虑每个人的专业,而且要考虑工作能力,责任心,与业主等各方关系、对接、协调以及处理问题的能力等,不同的.分工,可能造就的监理项目组形象也不同,这同时也关系到项目组凝聚力建设。我们工地项目组虽然人员众多,单位、分部工程较多,但在的分配协调下,能够有条不紊的推进我们的监理工作,我们的工作成果也获得了业主良好的认可和评价,所以这里是我难得的学习机会。在一些重要节日、人员调离工地都大家能自愿组织举行聚餐、欢送会等,我觉得我们项目组是一个温馨和谐的大家庭
14、。利用业余时间学习我参加了一些目前自己具备考试条件的考证,比如去年报考的一级建造师考试,虽未获得全部通过,但自己通过从考试过程中还是掌握了一定的专业知识,本年度继续进行学习考试,通过反复的学习,不管结果如何,自己从中获取的知识还是受益匪浅的,我将继续严格要求自己,不断去学习,补充能量。在工程监理工作中,我不仅承担市政工程方面的监理工作,同时还适当参与土建、装饰等工程监理工作,虽然自己不是很懂,但身边有很多有经验的领导及同事给我技术支撑,同时也给了我拓展知识的机会,真心感谢他们,我也认真学习,让自己能够胜任更多的工作。在新的一年里,我将继续严格要求自己,针对自己的表达能力欠缺,管理能力不足,以及
15、对土建等专业知识的不足等,我将通过针对性的训练来逐步克服。水电监理年终总结4随着时间的推移,年即将过去,在这年终岁末之时,回首过去一年工作,平下心来,总结自己工作成绩和收获,从而找出不足,以利于今后工作。总结过去一年工作,诚恳希望大家对总结不当之处给予提示,对我来说是莫大的帮助。过去的一年,在公司和项目部的领导大力支持和关心下,我认真坚持预控,规范,科学,优质的工作指导思想,牢固树立确保每一个业主满意的服务宗旨,尽心尽职,努力工作。以下是我今年的工作总结:一、信息管理不同单位的来往文函分别统一编号,登记,然后填写收文处理签,呈总监阅批,按照指示意见交于文件阅处人。并及时催促按期处理完毕。为方便
16、编写会议纪要,每次会议都按时出席,并做好记录。因为纪要是会议内容的精辟阐述和高度概括,高于会议纪录。这中间涉及至口头用语向专业术语的转化问题,凡是不懂的我都会积极向同事们请教,争取将工作做得趋于完善。监理月报的大部分数据是来源于施工月报。在做月报之前,需要认真的研究施工月报,其中的细节必须得吃透,只有这样才能判断出某些情况是否属实。二、对工程施工建设的质量控制在事前控制中所做的工作在收到工程施工图纸后,我就先进行熟悉图纸,了解设计意图,明了施工过程的主要工艺流程,工程特点,对施工图纸上所存在的异议之处采用书面形式进行记录,提交给总监理工程师在图纸会审会议上提出,由设计进行明确。在事中控制中所做的工作针对所有进场材料,半成品等,我除做好对照标准和设计要求核查由施工方提交的相关报验资料进行核查外,还做好对材料进场时进行必需的其外观质量目测检查,对有在外观质量上不符合要求杜绝用入工程中。针对在工程关键部
