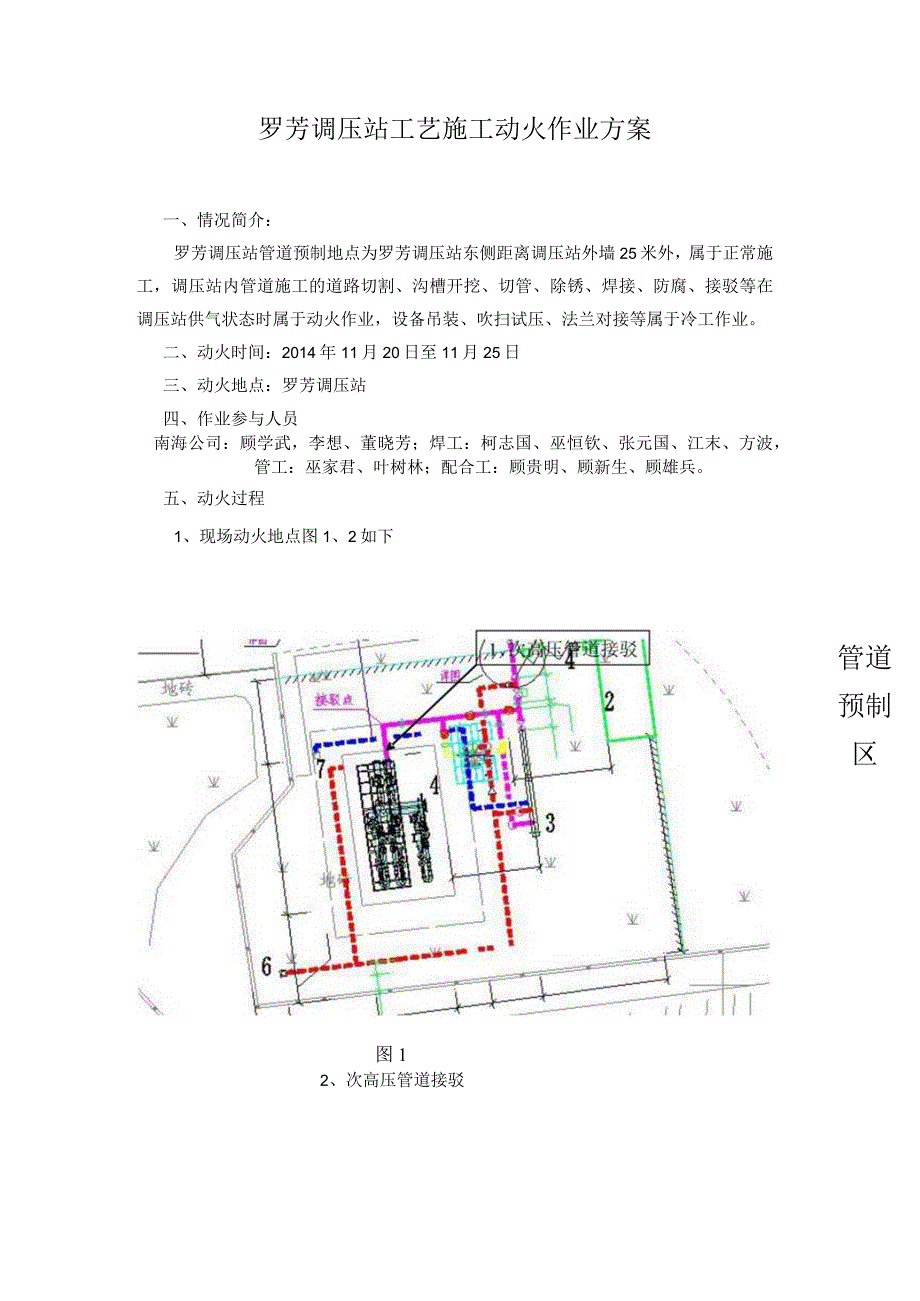

1、罗芳调压站工艺施工动火作业方案编写:审核:批准:中国南海工程有限公司2014年7月29日罗芳调压站工艺施工动火作业方案一、情况简介:罗芳调压站管道预制地点为罗芳调压站东侧距离调压站外墙25米外,属于正常施工,调压站内管道施工的道路切割、沟槽开挖、切管、除锈、焊接、防腐、接驳等在调压站供气状态时属于动火作业,设备吊装、吹扫试压、法兰对接等属于冷工作业。二、动火时间:2014年11月20日至11月25日三、动火地点:罗芳调压站四、作业参与人员南海公司:顾学武,李想、董晓芳;焊工:柯志国、巫恒钦、张元国、江末、方波,管工:巫家君、叶树林;配合工:顾贵明、顾新生、顾雄兵。五、动火过程1、现场动火地点图

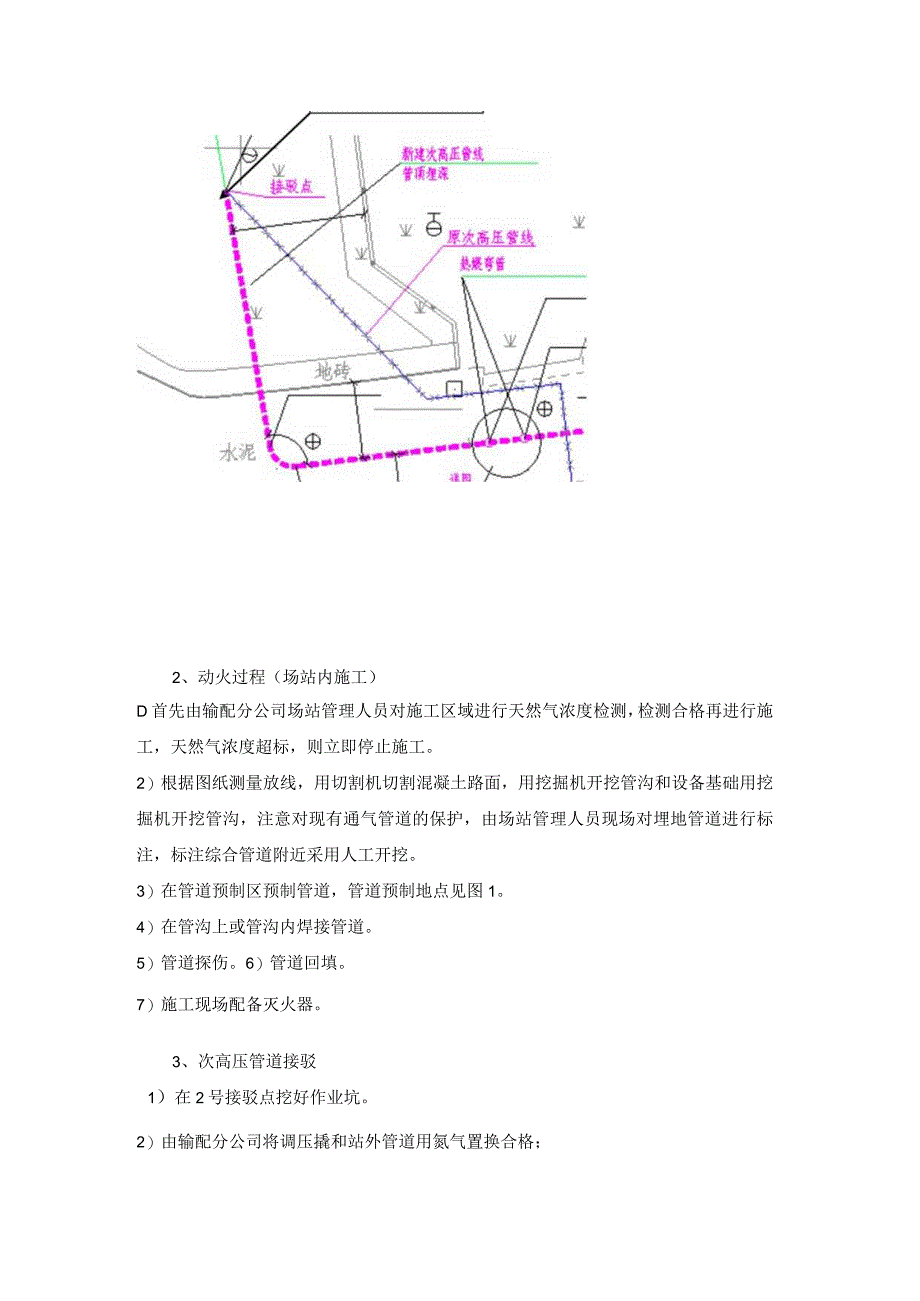

2、1、2如下图1管道预制区2、次高压管道接驳2、动火过程(场站内施工)D首先由输配分公司场站管理人员对施工区域进行天然气浓度检测,检测合格再进行施工,天然气浓度超标,则立即停止施工。2)根据图纸测量放线,用切割机切割混凝土路面,用挖掘机开挖管沟和设备基础用挖掘机开挖管沟,注意对现有通气管道的保护,由场站管理人员现场对埋地管道进行标注,标注综合管道附近采用人工开挖。3)在管道预制区预制管道,管道预制地点见图1。4)在管沟上或管沟内焊接管道。5)管道探伤。6)管道回填。7)施工现场配备灭火器。3、次高压管道接驳1)在2号接驳点挖好作业坑。2)由输配分公司将调压撬和站外管道用氮气置换合格;3)在1号接

3、驳点用磨光机切断原供气管道一小口,由输配分公司检测管道内和作业坑天然气浓度,合格后用气割切开原供气管道。4)组对并焊接管道进行接驳。5)在2号接驳点用磨光机切断原供气管道一小口,由输配分公司检测管道内天然气浓度,合格后用气割切开原供气管道,并部分拆除原供气管道。6)组对并焊接管道进行接驳。7)管道探伤。六、组织机构及职责:1、施工组织机构2、施工职责2.1 南海公司。职责:分析现场情况,严格按照制定的施工计划执行现场的施工作业2.2 部门专职安全员、监理职责:负责监督施工单位的现场作业,对违规的行为提出整改,情况特别严重的可停止施工单位的施工作业。七、动火注意事项;1、进场前,严格做好现场检漏

4、工作,确保现场施工的安全性;2、施工人员到场后,检查相关人员的资质证明,如焊工是否有电焊证书等;3、施工过程中,密切注意各管路及泄漏探测器的实时动态,确保施工安全;4、电动工具必须完整良好,电焊机要按规范要求接地,绝缘要可靠,并安装符合要求的熔丝;电源线、导线要有足够的截面。5、施工结束后清理现场。八、安全措施1、进入施工现场必须征得站区管理人员及业主同意,施工人员不能穿带钉的鞋及涤纶服装进入施工现场。2、进场时所有通讯器材处于关闭状态,现场周围应设有明显的隔离警示带。3、现场动火区域要利用彩钢板隔离,防止火花飞溅,并且在周围备足消防器材。4、动火现场及动火管道动火前需经检测并征得站区管理人员

5、签字许可后方可动火,而且时刻由监护人旁站监护。5、对动火区域内的管道及设施采用全封闭隔离,防止火花飞溅造成成品破坏腐蚀。6、开、关阀门及拆、卸盲板须经站区管理人员及施工负责人许可后方可操作。7、文明施工:做到施工现场工完、料尽、场地清。8、必须坚持开展周一安全活动,严格遵守“工作越忙,安全、文明、质量不能忘”的原则,杜绝“三违作业北9、所有施工人员必须持证上岗,进入施工现场必须戴安全帽,高空作业必须佩戴安全带,严禁班前喝酒、施工作业自觉遵守国家及集团公司有关安全生产的规章制度,以安全文明施工促进施工质量的提高。10、凡土建、吊装、安装等在同一现场施工、交叉作业,必须加强领导,密切配合,统一指挥

6、,共同拟定确保安全施工的措施,需要多层作业时,应事先在层间设有防护棚或其他隔离措施,否则不许工人在同一垂直线下方作业。11、施工用电和照明用电应由合格电工安装。其他不准擅自装拆,电源应有漏电开关,现场施工用电采用三相五线制,严禁乱拉乱接。12、对于焊机切割机等用电设备的金属外壳应接零接地。13、现场内的材料,待装设备堆放必须整齐,每天下班前必须进行现场清理。14、施工现场应根据作业特点,按规定挂设醒目的安全警示标志和安全技术操作规程。15、试压时应设专人指挥、统一安排,无关人员不得进入现场。九、应急处置:1、燃气泄露若现场发现有明显臭味(即燃气泄漏),应立即关闭动火相关工具(焊机、角磨机等),施工人员立即撤离现场,等相关抢修队入场检修;2、火灾(1)、根据事故发生状态迅速制定并组织实施防止事故扩大的防范措施;(2)、迅速调集公司应急小组成员,并指挥其进行抢险救灾、伤员救治转移、物资转移、及时与外部救援119.120取得联系。(3)、接到事故报告后,应立即组织人员核实情况,及时向有关部门和领导汇报。3、触电(1)、首先是切断电源,使触电者脱离电源。(2)、触电伤员如神志清醒者,应使其就地躺平,严密观察,暂时不要站立或走动;触电伤员神志不清者,应就地仰面躺平,确保其气道通畅,并用5s时间呼叫伤员或轻拍其肩部,以判定伤员是否意识丧失。禁止摇动伤员头部呼叫伤员,紧急联系医疗部门救助。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
