《附件3-WJ2标武宗家坝2#隧道危石清理方案.docx》由会员分享,可在线阅读,更多相关《附件3-WJ2标武宗家坝2#隧道危石清理方案.docx(8页珍藏版)》请在第壹文秘上搜索。

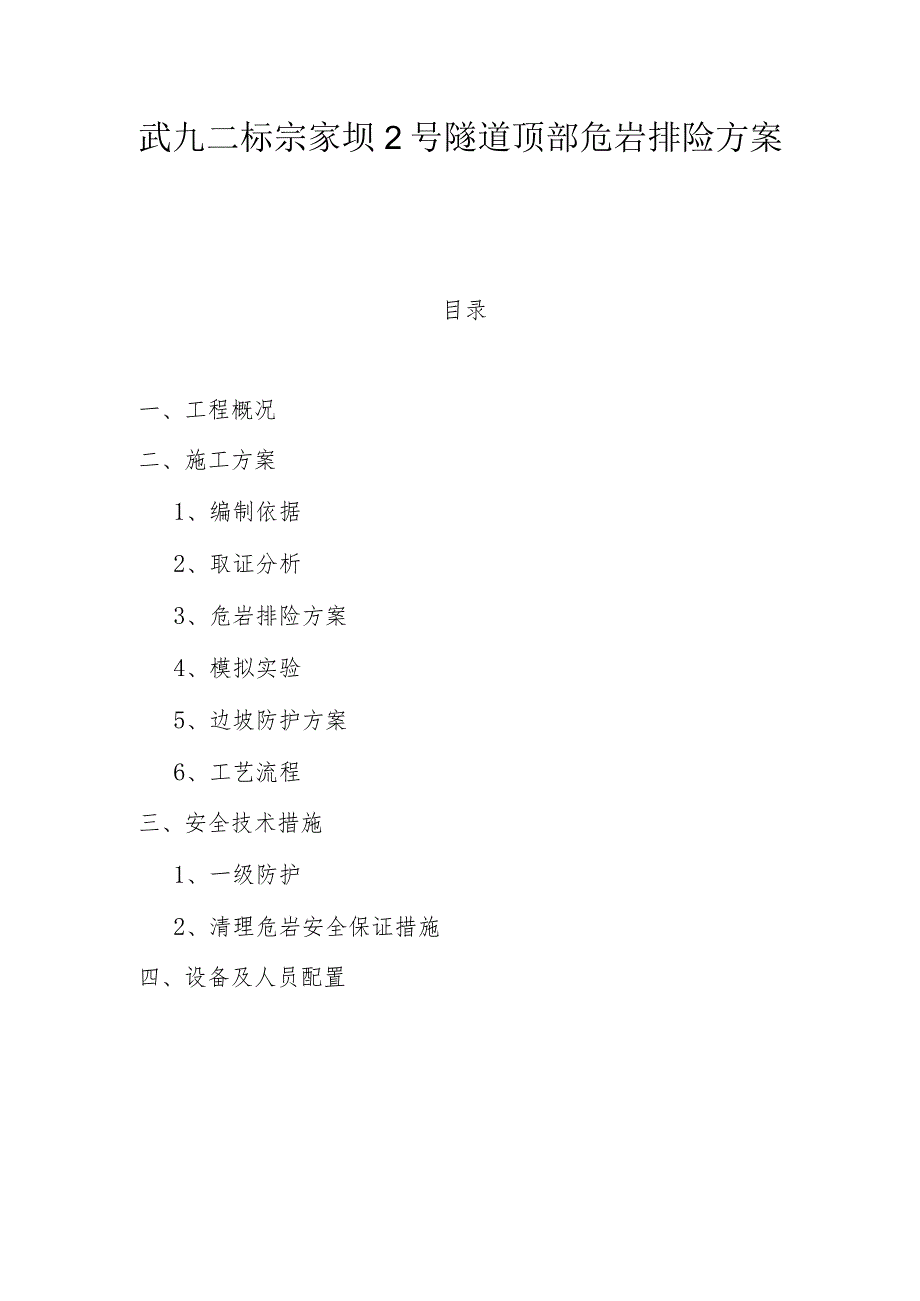

1、武九二标宗家坝2号隧道顶部危岩排险方案目录一、工程概况二、施工方案1、编制依据2、取证分析3、危岩排险方案4、模拟实验5、边坡防护方案6、工艺流程三、安全技术措施1、一级防护2、清理危岩安全保证措施四、设备及人员配置一、工程概况武九高速二标宗家坝隧道位于陇南市武都区外纳镇,地处白龙江河谷地段,根据现场管理人员信息反馈及专业技术人员现场勘察发现,宗家坝二号隧道上方为风化岩岩,山势陡峭,大面积裂隙发育,风化岩岩随时剥落,危岩体不是单体,且岩岩节理发育严重;大部分危岩体裂缝是上下贯通,下部局部悬空,形成凹岩腔;上部松动的块体较大,危岩体极有可能掉落滑塌,施工过程中处于极不安全状态。原拟采取上部挂安全
2、绳,施工人员系好安全带悬空逐层清危,清理下来的危岩自由下落,因山体顶部存在7处危岩体,施工安全无法得以保证,且对下方高速路基的生产生活造成巨大威胁。应中铁二十一局第三工程有限公司要求,为了确保施工过程中的安全和质量,现对整个区域危岩的清除,边坡防护制定本方案。二、施工方案1、编制依据(1)滑坡防治工程设计与施工技术规范(DZ/T02192006);(2)工程测量规范(GB50026-2007);(3)建筑边坡工程技术规范(GB50330-2002);(4)铁路沿线斜坡柔性安全防护网规程(TBT3089-2004)o(5)危岩清除工程质量检验标准(6)建筑施工扣件式钢管脚手架安全技术规范(JGJ
3、130-2011,备案号J84-2011)、建筑施工安全检查标准(JGJ59-2011)o(7)当地政府有关安全文明施工的管理文件及验收标准。(8)工程施工涉及的有效国家建筑工程施工质量验收规范和标准。2 .实地勘察及数据分析裂隙发育完整的危崖此处悬浮断层位于隧道右洞进口正上方;距离洞口垂直距离约50米,凹腔间隙40厘米,水平方向无受力点;裂隙发育的基岩表层风化破碎,遭遇外力或震动情况则会随时坍塌剥落,因此在隧道施工前必须排除危岩。3 .危岩排险方案根据连续三日的现场勘察发现,宗家坝二号隧道的出入口均在危岩覆盖范围内;暴力排危会威胁到下方各作业队的正常生活生产,危及项目的机械设备及物资,最终造
4、成无法估量的损失。我公司从专业角度出发,以安全生产为使命,以排危除险为目的,特制定以下方案;1 .在危岩体坠落正下方设置10米加强型被动防护网,使其承受第一次冲击,在第一档被动防护网下方5米处左右45。方向设置“人”字形被动防护网(RXI-150型),高度为5米,中间预留10米开口;2 .在被动网开口正下方,根据山体走势依坡面布置开口式覆盖型导流网,导流网铺设至山脚平缓地段,或在导流网下方增设一至二挡3米高被动防护网,使落岩沿导流网滚落至平缓地段或被动防护网受力阻拦处;3 .架设索吊设备,从隧道进口处吊装机器设备至山顶平缓地段,机器设备停放工作面采用钢管搭设安全防护栏;4 .沿危岩体走势安装第
5、一根安全钢丝绳,确保施工工人安全带的受力点,采用气动钻机在悬浮危岩上方开钻破碎孔;5 .爆破方式采用静态液压破碎劈裂机或高效无声破碎剂,(优点是无污染,安全系数高,不需要复杂报批手续,操作简单),尽量使破碎岩体体积充分分解,以降低坠落岩岩对下方防护设施的损坏(下方施工人员和设备必须撤离);6 .分解后的危岩通过导流网滚落至平缓地段后,由装载机和运渣车集中清理至弃渣场或岩料厂(二次利用);覆盖性导流网主要通过系统干预作用把落岩控制在一定范围内,使其沿口袋型布置的防护网进入落岩堆积区危岩破碎静态爆破1.在爆破前采用钢丝绳网包裹住危岩体,并在稳固岩层处开凿2-5个锚孔,采用18#双股钢丝绳连接钢丝绳
6、网,施加拉力,使危岩体和稳固岩层处于一定的张力状态;2.采用高效无声破碎剂和液压劈裂机相结合方式爆破;5高危边坡防护方案危岩排险完成后采用主被动防护网相结合方式加固山体1.在狭窄断崖地段架设钢管脚手架,铺设竹胶板,使独立山体的作业面相连接,以便搬运施工材料和设备;2 .自上向下方式开钻主动防护网锚孔,每10米一个间距;第一个10米间距完成后,立即安装防护网,以确保第二个工作面无落岩危险,以此滚动施工;3 .在隧道入口正上方岩壁处,满铺挂网,锚杆采用自进式锚杆和钢绳锚杆相结合方式,局部加固,4 .在隧道入口正上方断崖豁口处用16#钢丝绳双绳架设软梯,并紧固在无裂隙的岩体上,岩体垂直距离一米高处架
7、设一根16#钢丝绳,用于挂扣安全带,此梯步作为人工通道(不得用于笨重物资搬运);隧道入口图1.左洞上方有两处危岩需要排险,其排险方式参照WY-2方案;在洞口上方5米处设置第一道被动防护网,2,洞口斜坡破碎岩面安装主动防护网,因地质结构多为风化岩岩堆积体,锚杆采用自进式锚杆;6施工流程1.清理危岩及防护工艺流程:危岩坠落区域安装被动防护网一安装开口式覆盖性导流网一一清除陡崖体浮岩一一搭设双排连墙脚手架(一级防护和爆破钻孔施工平台架)二级防护一一爆破危岩除险一一清除挂网区域顶部浮土、堆积的落岩一一挂GPS2型主动防护网一一拆除上部脚手架一一清理下部危岩体.针对浮岩浮土采取一看、二敲、三撬的作业方法
8、,对可能随时滚落的零小危岩、活岩按轻重缓急定人、定时处理;对于危岩体采用机械凿孔,钢契挤压和无声破碎的方法进行破碎作业。对暂时无法处理的危岩,指派专人进行重点监控,全面排查;并对危岩包裹钢丝绳网,以便后续爆破,看护现场人员进行不间断巡查、抽查,确保生产生活安全。逐层清除,逐层挂网。每清除完一层危岩,立即进行挂网施工。根据施工面积大小分为若干个小段,平行流水作业,交叉轮换施工。(4)因清危岩量及施工难度均有不同程度的增加,施工进度有一定的减缓,施工工期可能会延长。三安全技术措施1.一级防护(搭设双排连墙脚手架)该区域受自然条件的限制,地势较陡,危岩体有局部位置悬空,坡度大,高差在50m左右,局部
9、高差可达100n1,水平距离约80m。为了施工作业安全,现在其危岩陡崖表面顺坡度自上而下搭设双排连墙脚手架,作为危岩清除的一级防护。根据施工条件,运输车辆无法直接到达施工场内,钢管、扣件只有靠人工和索吊转运至施工场地。因脚手架高度较大,先对其脚手架作如下构造要求及措施。(1).脚手架地基处理:脚手架立杆直接置于稳固基岩上,地质坚硬,具有良好的持力能力。局部位置下部需要50rnm厚设置木垫块,所有基础必须平整,不得悬空。幻灯片302.清理危岩的安全保障措施这个段根据清理危岩高空、高危作业的性质,在施工前对清理危岩人员、山上山下防护人员进行全面安全教育,要求人人掌握施工方案、作业标准、安全绳安全服等安全用品穿戴使用方法及高空作业应急措施。在清理危岩过程中应从以下几方面确保安全生产。危岩清理至上而下进行,避免在不同高度立体作业,严禁在不同高度同一坡面线进行清理作业。进入施工现场的施工作业人员,必须佩戴基本劳动保护用品(安全帽、安全带、防滑鞋、手套),身系安全绳。危岩清除前,及时清理危岩区内的人员及机械设备,在危险区边界设立警戒哨、警示标志或拉设安全警示带。施工时严格按技规要求设置防护,未设防护严禁施工。危岩清理时,区域范围内严禁进行施工作业。工地设专职安全员全面负责本工程安全保障工作。施工中由安全员牵头值守现场,严密监控施工情况,出现险情及隐患立即处理和报告。随时准备启动安全应急预案。
