《项目监理部周工作情况汇报.docx》由会员分享,可在线阅读,更多相关《项目监理部周工作情况汇报.docx(2页珍藏版)》请在第壹文秘上搜索。

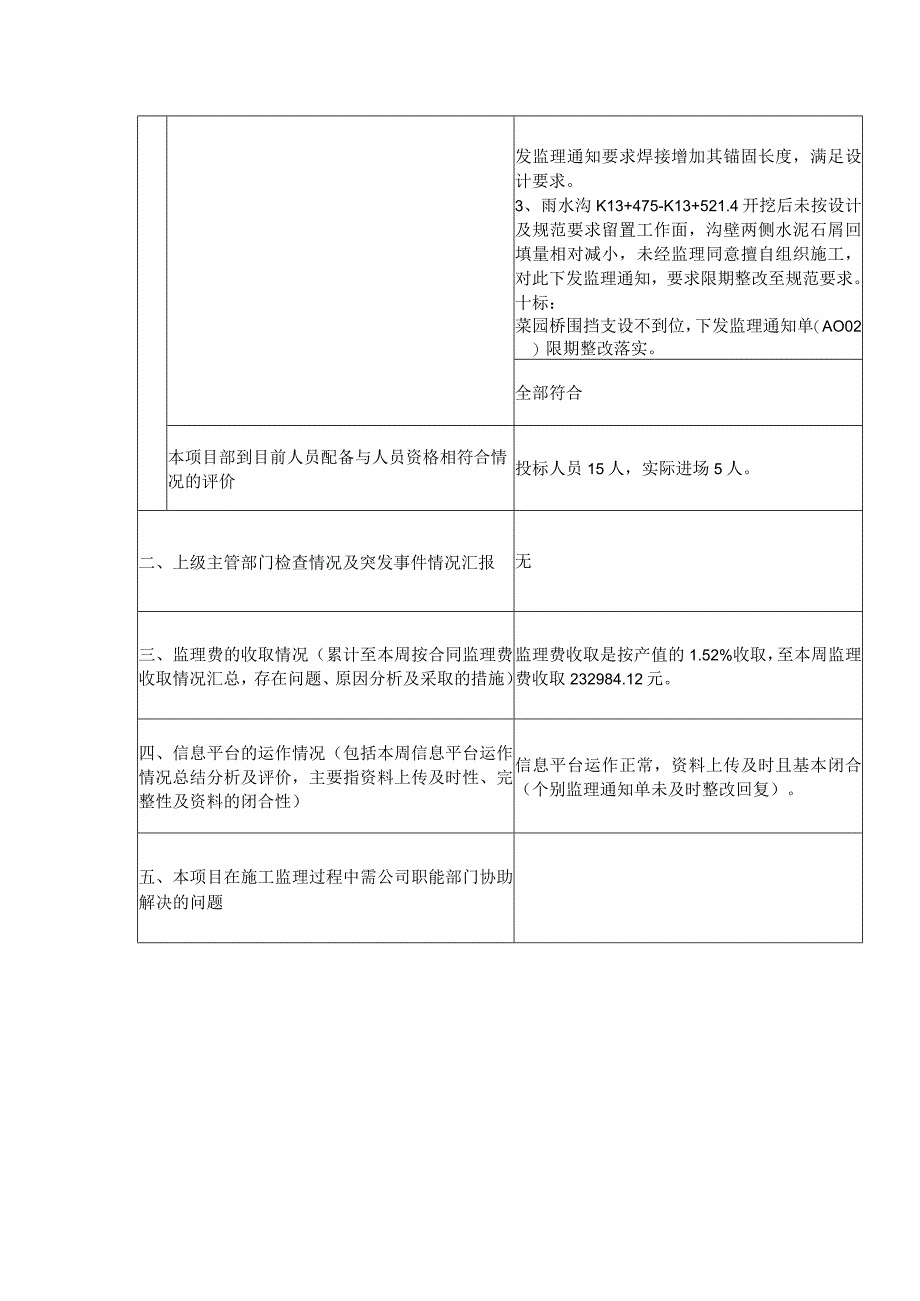

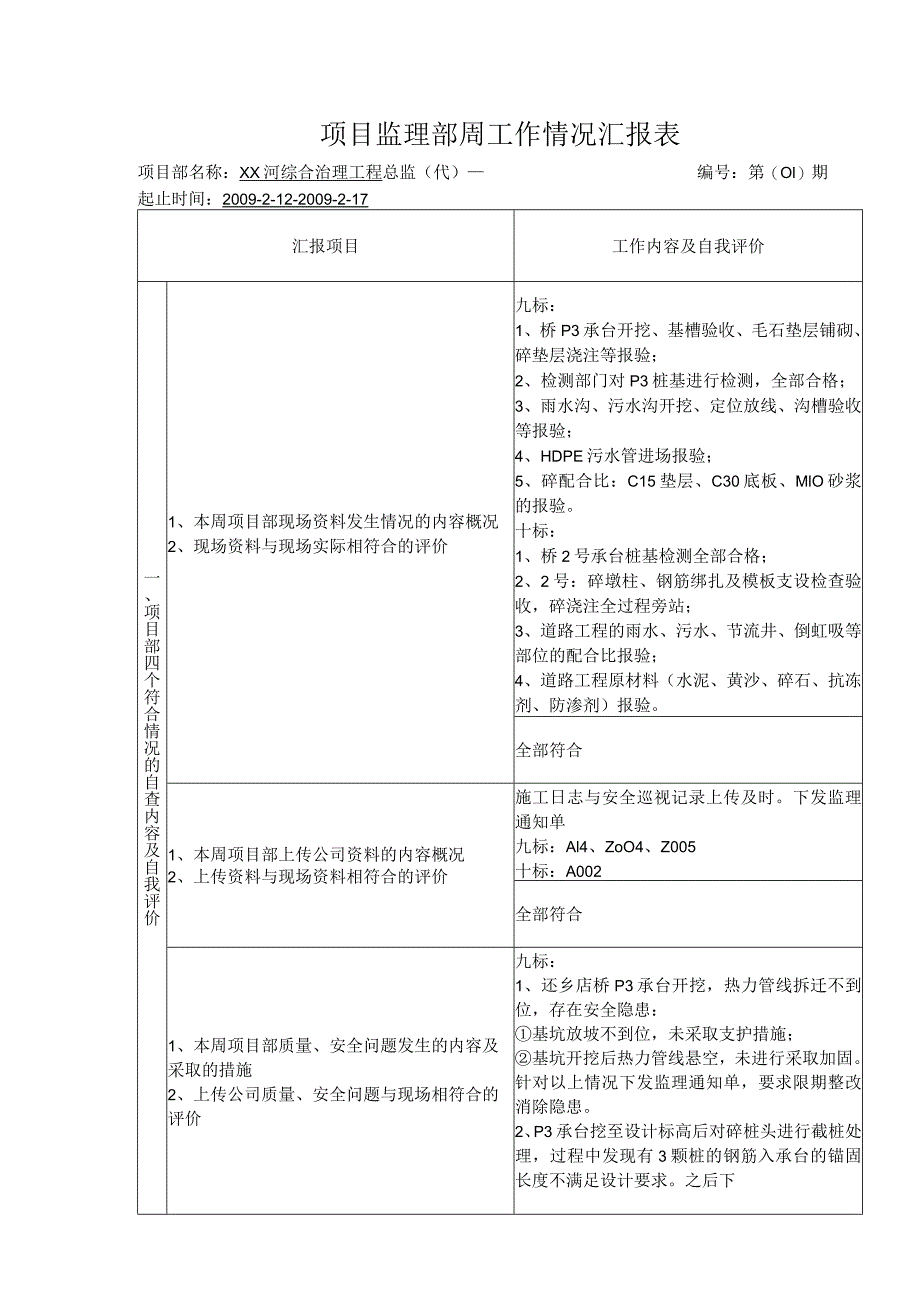

1、项目监理部周工作情况汇报表项目部名称:XX河综合治理工程总监(代)编号:第(Ol)期起止时间:2009-2-12-2009-2-17汇报项目工作内容及自我评价一、项目部四个符合情况的自查内容及自我评价1、本周项目部现场资料发生情况的内容概况2、现场资料与现场实际相符合的评价九标:1、桥P3承台开挖、基槽验收、毛石垫层铺砌、碎垫层浇注等报验;2、检测部门对P3桩基进行检测,全部合格;3、雨水沟、污水沟开挖、定位放线、沟槽验收等报验;4、HDPE污水管进场报验;5、碎配合比:C15垫层、C30底板、MlO砂浆的报验。十标:1、桥2号承台桩基检测全部合格;2、2号:碎墩柱、钢筋绑扎及模板支设检查验收
2、,碎浇注全过程旁站;3、道路工程的雨水、污水、节流井、倒虹吸等部位的配合比报验;4、道路工程原材料(水泥、黄沙、碎石、抗冻剂、防渗剂)报验。全部符合1、本周项目部上传公司资料的内容概况2、上传资料与现场资料相符合的评价施工日志与安全巡视记录上传及时。下发监理通知单九标:Al4、ZoO4、Z005十标:A002全部符合1、本周项目部质量、安全问题发生的内容及采取的措施2、上传公司质量、安全问题与现场相符合的评价九标:1、还乡店桥P3承台开挖,热力管线拆迁不到位,存在安全隐患:基坑放坡不到位,未采取支护措施;基坑开挖后热力管线悬空,未进行采取加固。针对以上情况下发监理通知单,要求限期整改消除隐患。
3、2、P3承台挖至设计标高后对碎桩头进行截桩处理,过程中发现有3颗桩的钢筋入承台的锚固长度不满足设计要求。之后下发监理通知要求焊接增加其锚固长度,满足设计要求。3、雨水沟K13+475-K13+521.4开挖后未按设计及规范要求留置工作面,沟壁两侧水泥石屑回填量相对减小,未经监理同意擅自组织施工,对此下发监理通知,要求限期整改至规范要求。十标:菜园桥围挡支设不到位,下发监理通知单(AO02)限期整改落实。全部符合本项目部到目前人员配备与人员资格相符合情况的评价投标人员15人,实际进场5人。二、上级主管部门检查情况及突发事件情况汇报无三、监理费的收取情况(累计至本周按合同监理费收取情况汇总,存在问题、原因分析及采取的措施)监理费收取是按产值的1.52%收取,至本周监理费收取232984.12元。四、信息平台的运作情况(包括本周信息平台运作情况总结分析及评价,主要指资料上传及时性、完整性及资料的闭合性)信息平台运作正常,资料上传及时且基本闭合(个别监理通知单未及时整改回复)。五、本项目在施工监理过程中需公司职能部门协助解决的问题
