建筑工地混凝土管理办法.docx

上传人:p** 文档编号:744705 上传时间:2024-02-26 格式:DOCX 页数:3 大小:34.36KB
下载 相关 举报
建筑工地混凝土管理办法.docx_第1页
第1页 / 共3页
建筑工地混凝土管理办法.docx_第2页
第2页 / 共3页
建筑工地混凝土管理办法.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《建筑工地混凝土管理办法.docx》由会员分享,可在线阅读,更多相关《建筑工地混凝土管理办法.docx(3页珍藏版)》请在第壹文秘上搜索。

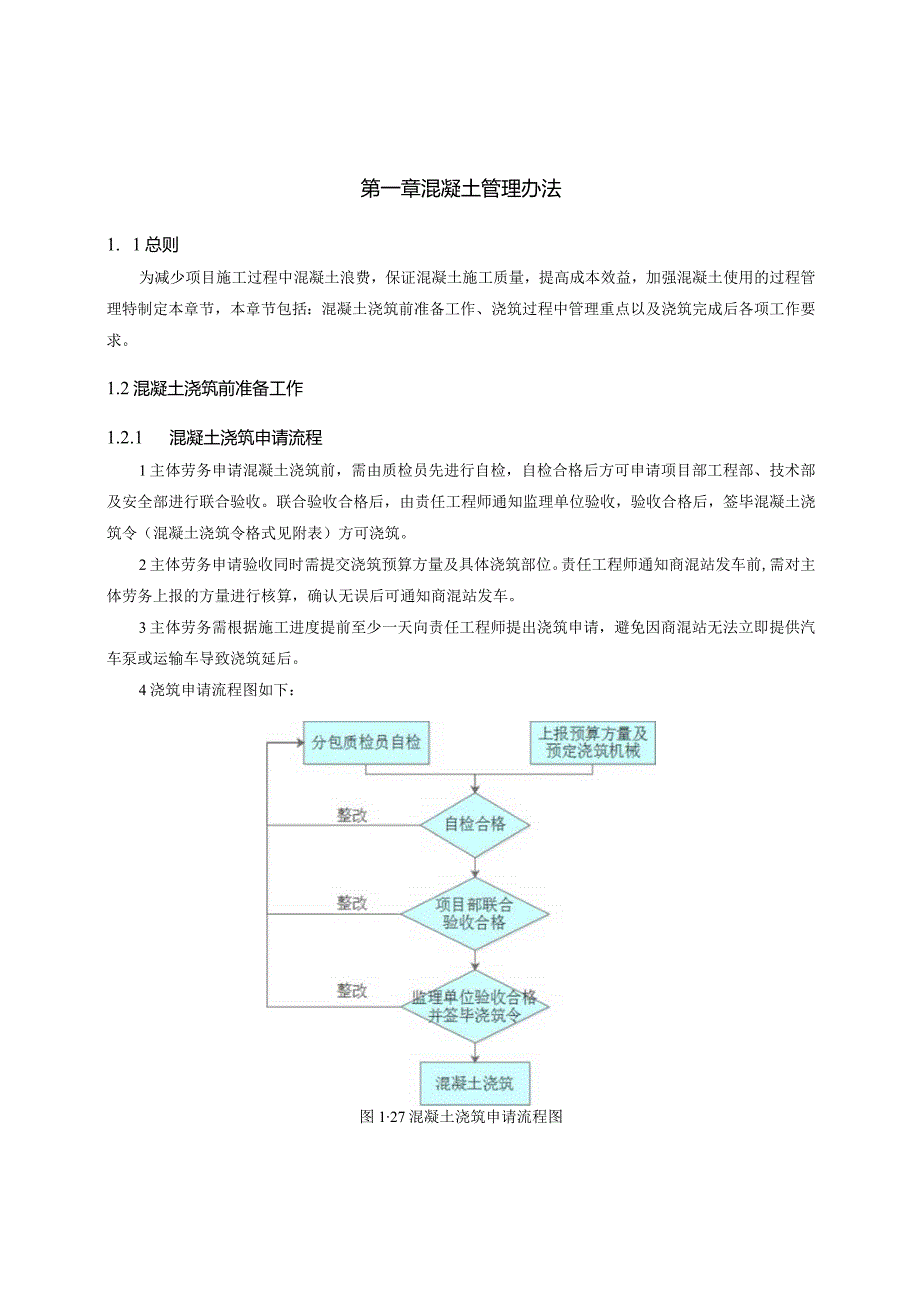

1、第一章混凝土管理办法1. 1总则为减少项目施工过程中混凝土浪费,保证混凝土施工质量,提高成本效益,加强混凝土使用的过程管理特制定本章节,本章节包括:混凝土浇筑前准备工作、浇筑过程中管理重点以及浇筑完成后各项工作要求。1.2混凝土浇筑前准备工作1.2.1 混凝土浇筑申请流程1主体劳务申请混凝土浇筑前,需由质检员先进行自检,自检合格后方可申请项目部工程部、技术部及安全部进行联合验收。联合验收合格后,由责任工程师通知监理单位验收,验收合格后,签毕混凝土浇筑令(混凝土浇筑令格式见附表)方可浇筑。2主体劳务申请验收同时需提交浇筑预算方量及具体浇筑部位。责任工程师通知商混站发车前,需对主体劳务上报的方量进

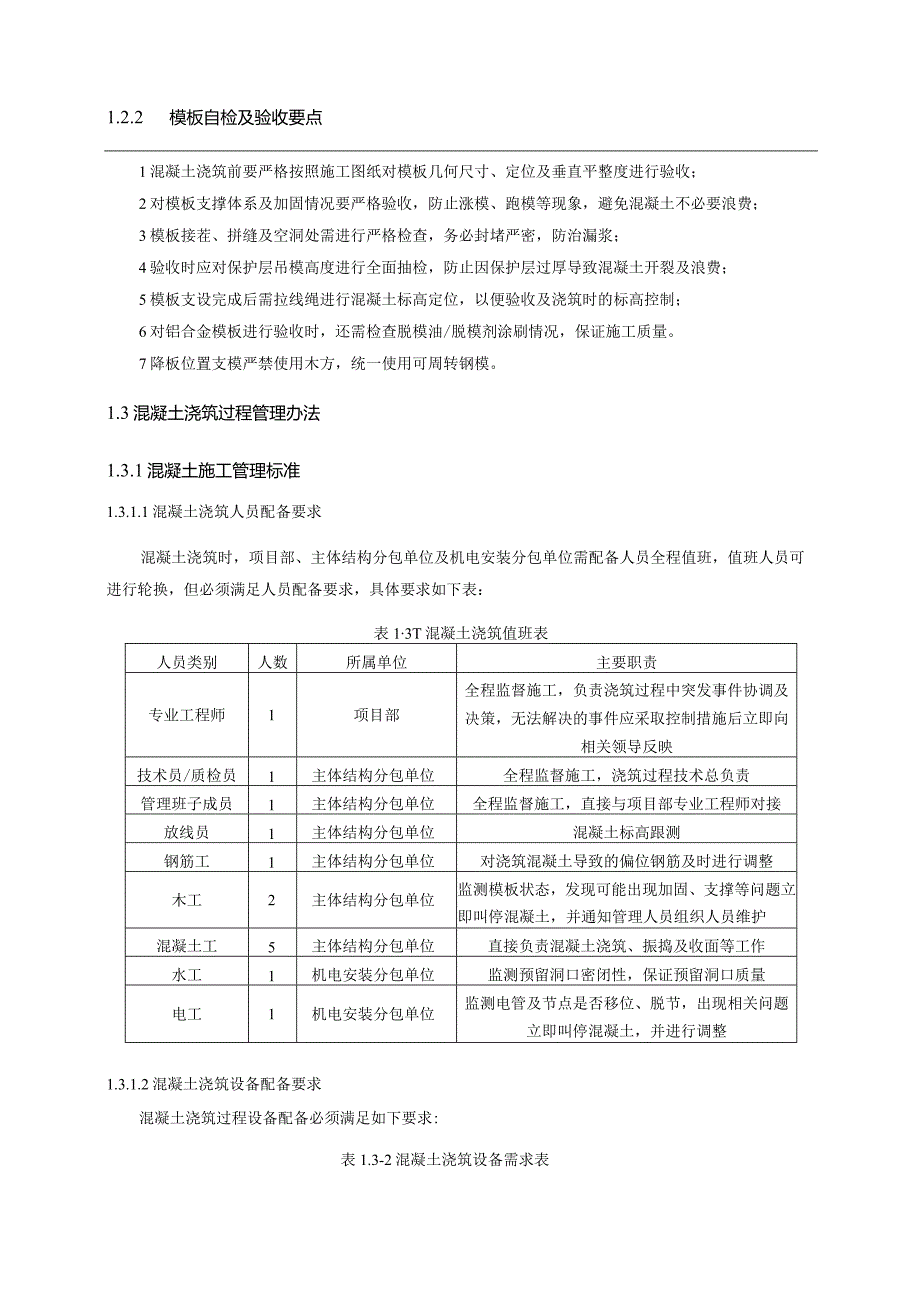

2、行核算,确认无误后可通知商混站发车。3主体劳务需根据施工进度提前至少一天向责任工程师提出浇筑申请,避免因商混站无法立即提供汽车泵或运输车导致浇筑延后。4浇筑申请流程图如下:图127混凝土浇筑申请流程图1.2.2 模板自检及验收要点1混凝土浇筑前要严格按照施工图纸对模板几何尺寸、定位及垂直平整度进行验收;2对模板支撑体系及加固情况要严格验收,防止涨模、跑模等现象,避免混凝土不必要浪费;3模板接茬、拼缝及空洞处需进行严格检查,务必封堵严密,防治漏浆;4验收时应对保护层吊模高度进行全面抽检,防止因保护层过厚导致混凝土开裂及浪费;5模板支设完成后需拉线绳进行混凝土标高定位,以便验收及浇筑时的标高控制;

3、6对铝合金模板进行验收时,还需检查脱模油/脱模剂涂刷情况,保证施工质量。7降板位置支模严禁使用木方,统一使用可周转钢模。1.3混凝土浇筑过程管理办法1.3.1混凝土施工管理标准1.3.1.1混凝土浇筑人员配备要求混凝土浇筑时,项目部、主体结构分包单位及机电安装分包单位需配备人员全程值班,值班人员可进行轮换,但必须满足人员配备要求,具体要求如下表:表13T混凝土浇筑值班表人员类别人数所属单位主要职责专业工程师1项目部全程监督施工,负责浇筑过程中突发事件协调及决策,无法解决的事件应采取控制措施后立即向相关领导反映技术员/质检员1主体结构分包单位全程监督施工,浇筑过程技术总负责管理班子成员1主体结构

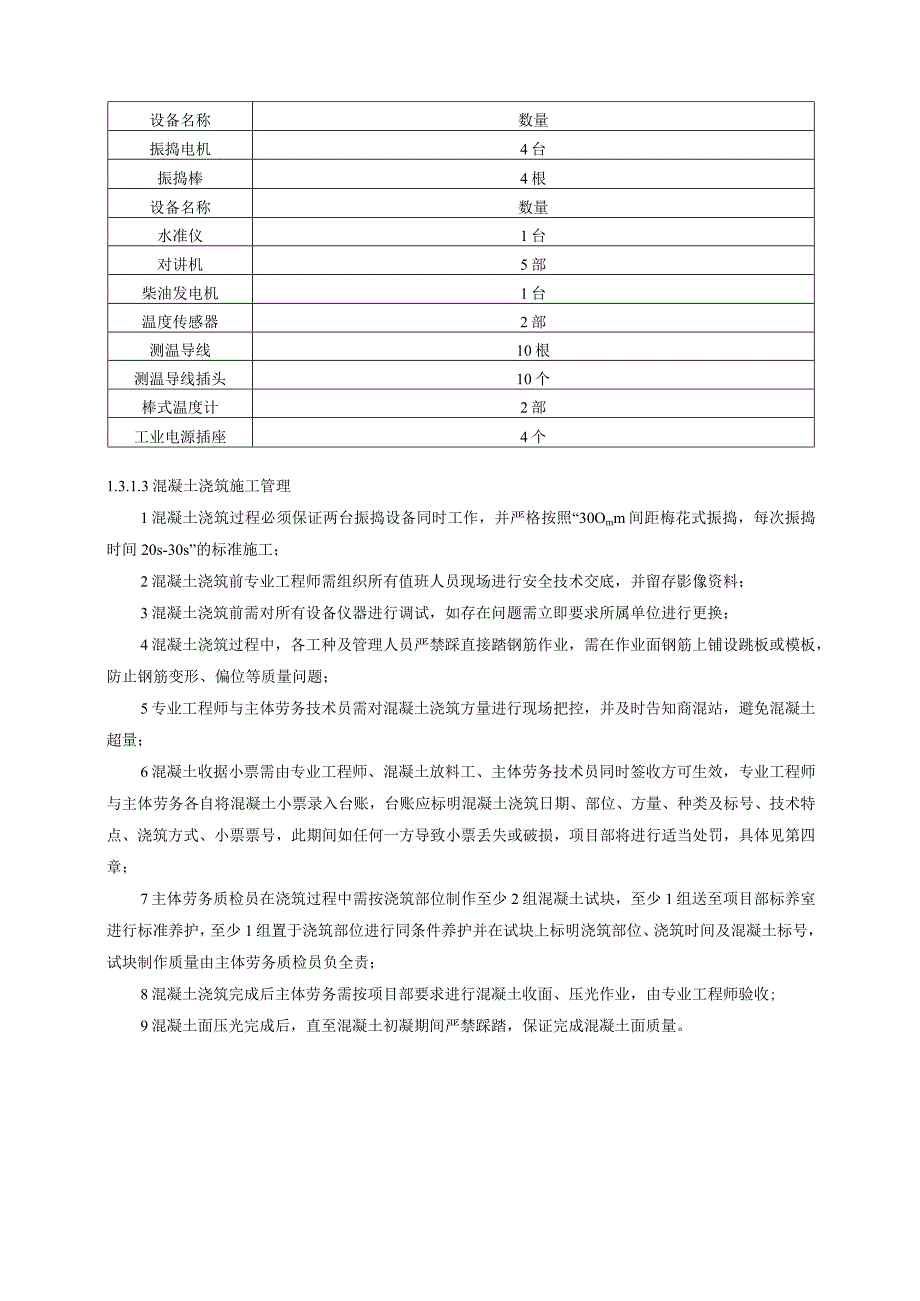

4、分包单位全程监督施工,直接与项目部专业工程师对接放线员1主体结构分包单位混凝土标高跟测钢筋工1主体结构分包单位对浇筑混凝土导致的偏位钢筋及时进行调整木工2主体结构分包单位监测模板状态,发现可能出现加固、支撑等问题立即叫停混凝土,并通知管理人员组织人员维护混凝土工5主体结构分包单位直接负责混凝土浇筑、振捣及收面等工作水工1机电安装分包单位监测预留洞口密闭性,保证预留洞口质量电工1机电安装分包单位监测电管及节点是否移位、脱节,出现相关问题立即叫停混凝土,并进行调整1.3.1.2混凝土浇筑设备配备要求混凝土浇筑过程设备配备必须满足如下要求:表1.3-2混凝土浇筑设备需求表设备名称数量振捣电机4台振捣

5、棒4根设备名称数量水准仪1台对讲机5部柴油发电机1台温度传感器2部测温导线10根测温导线插头10个棒式温度计2部工业电源插座4个1.3.1.3混凝土浇筑施工管理1混凝土浇筑过程必须保证两台振捣设备同时工作,并严格按照“30Omm间距梅花式振捣,每次振捣时间20s-30s”的标准施工;2混凝土浇筑前专业工程师需组织所有值班人员现场进行安全技术交底,并留存影像资料;3混凝土浇筑前需对所有设备仪器进行调试,如存在问题需立即要求所属单位进行更换;4混凝土浇筑过程中,各工种及管理人员严禁踩直接踏钢筋作业,需在作业面钢筋上铺设跳板或模板,防止钢筋变形、偏位等质量问题;5专业工程师与主体劳务技术员需对混凝土

6、浇筑方量进行现场把控,并及时告知商混站,避免混凝土超量;6混凝土收据小票需由专业工程师、混凝土放料工、主体劳务技术员同时签收方可生效,专业工程师与主体劳务各自将混凝土小票录入台账,台账应标明混凝土浇筑日期、部位、方量、种类及标号、技术特点、浇筑方式、小票票号,此期间如任何一方导致小票丢失或破损,项目部将进行适当处罚,具体见第四章;7主体劳务质检员在浇筑过程中需按浇筑部位制作至少2组混凝土试块,至少1组送至项目部标养室进行标准养护,至少1组置于浇筑部位进行同条件养护并在试块上标明浇筑部位、浇筑时间及混凝土标号,试块制作质量由主体劳务质检员负全责;8混凝土浇筑完成后主体劳务需按项目部要求进行混凝土收面、压光作业,由专业工程师验收;9混凝土面压光完成后,直至混凝土初凝期间严禁踩踏,保证完成混凝土面质量。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑规范

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
