土方回填施工方案.docx

上传人:p** 文档编号:746562 上传时间:2024-02-26 格式:DOCX 页数:5 大小:20.86KB
下载 相关 举报
土方回填施工方案.docx_第1页
第1页 / 共5页
土方回填施工方案.docx_第2页
第2页 / 共5页
土方回填施工方案.docx_第3页
第3页 / 共5页
土方回填施工方案.docx_第4页
第4页 / 共5页
土方回填施工方案.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《土方回填施工方案.docx》由会员分享,可在线阅读,更多相关《土方回填施工方案.docx(5页珍藏版)》请在第壹文秘上搜索。

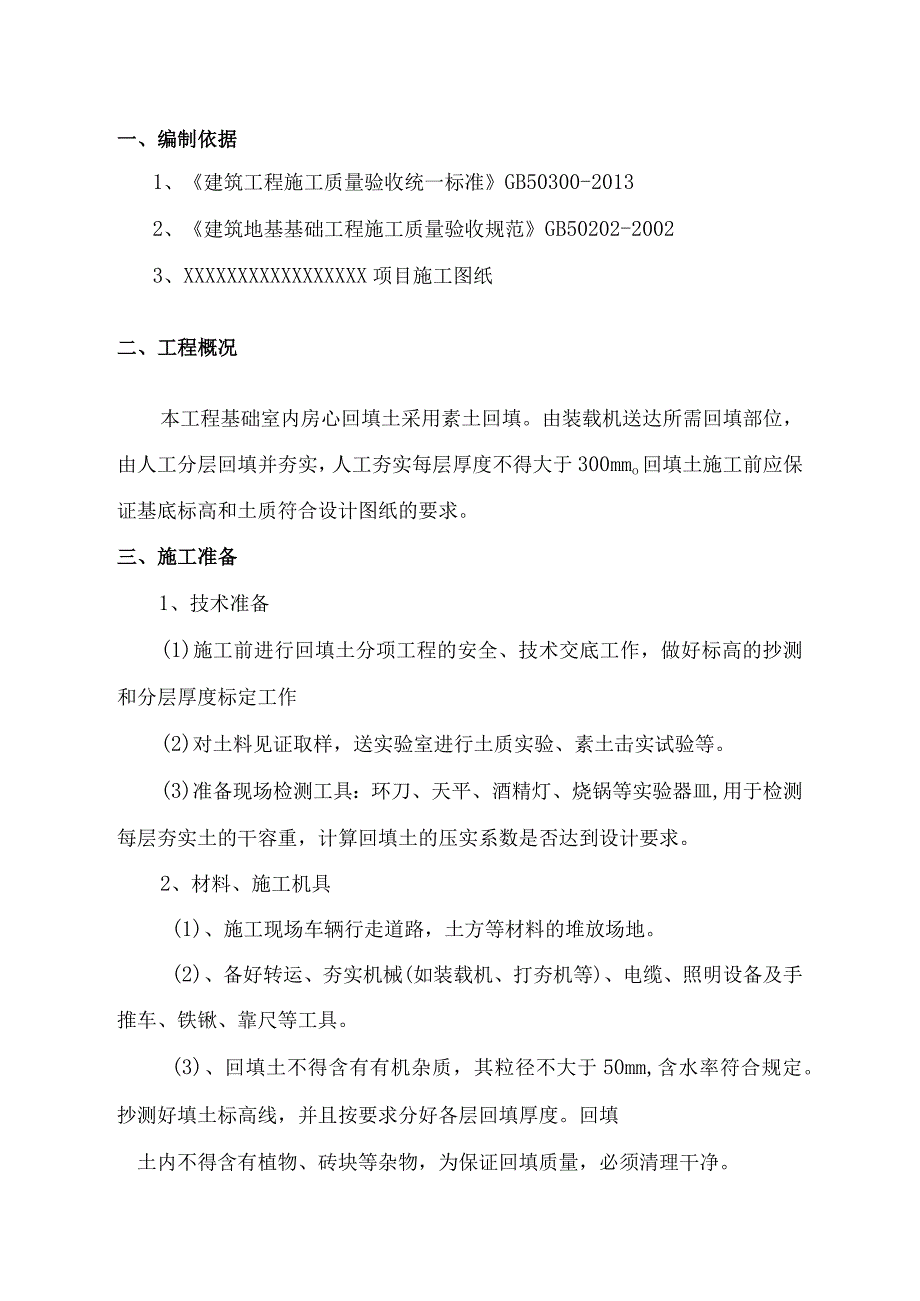

1、一、编制依据1、建筑工程施工质量验收统一标准GB50300-20132、建筑地基基础工程施工质量验收规范GB50202-20023、XXXXXXXXXXXXXXXXX项目施工图纸二、工程概况本工程基础室内房心回填土采用素土回填。由装载机送达所需回填部位,由人工分层回填并夯实,人工夯实每层厚度不得大于300mmo回填土施工前应保证基底标高和土质符合设计图纸的要求。三、施工准备1、技术准备(1)施工前进行回填土分项工程的安全、技术交底工作,做好标高的抄测和分层厚度标定工作(2)对土料见证取样,送实验室进行土质实验、素土击实试验等。(3)准备现场检测工具:环刀、天平、酒精灯、烧锅等实验器皿,用于检测

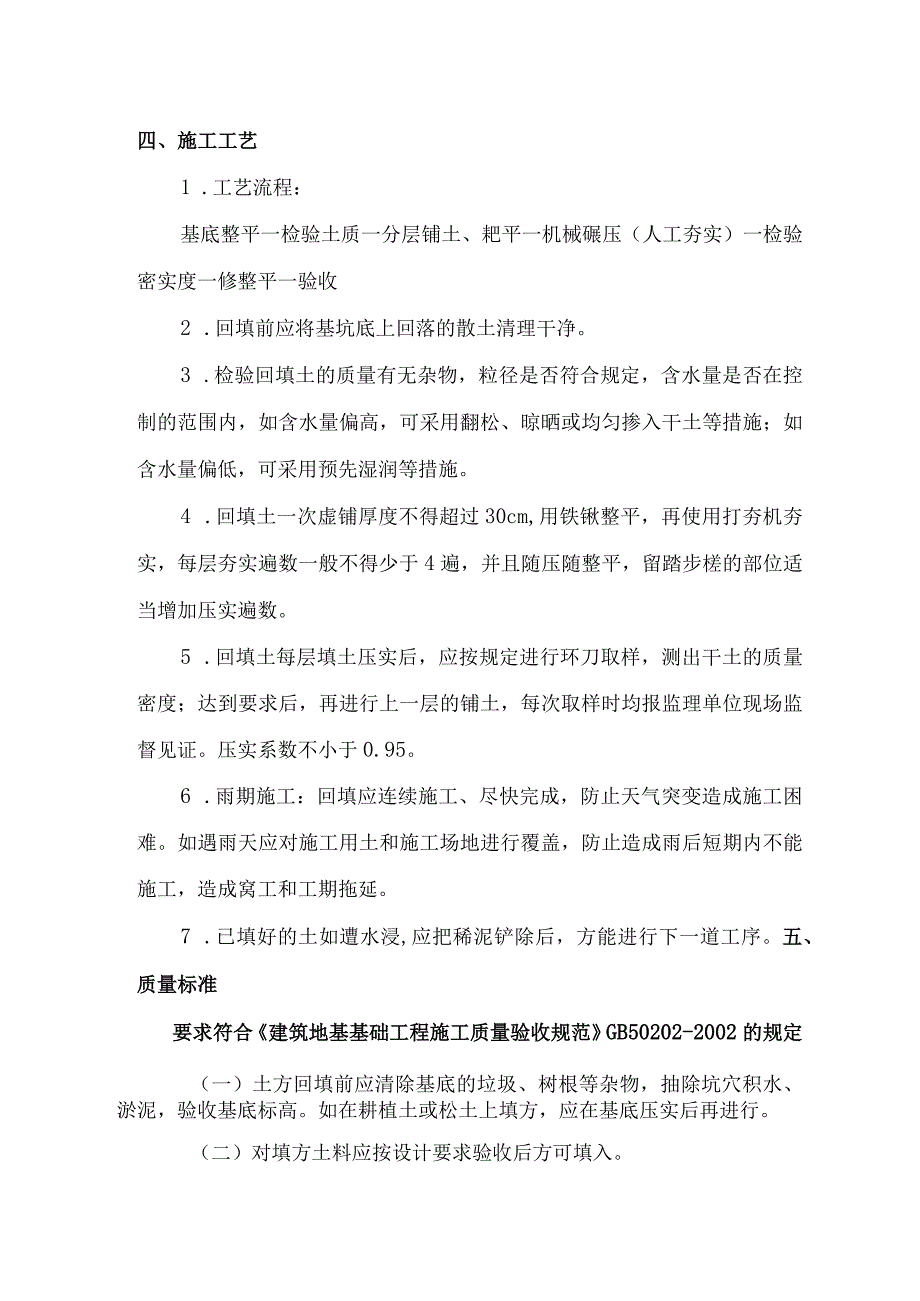

2、每层夯实土的干容重,计算回填土的压实系数是否达到设计要求。2、材料、施工机具(1)、施工现场车辆行走道路,土方等材料的堆放场地。(2)、备好转运、夯实机械(如装载机、打夯机等)、电缆、照明设备及手推车、铁锹、靠尺等工具。(3)、回填土不得含有有机杂质,其粒径不大于50mm,含水率符合规定。抄测好填土标高线,并且按要求分好各层回填厚度。回填土内不得含有植物、砖块等杂物,为保证回填质量,必须清理干净。四、施工工艺1 .工艺流程:基底整平一检验土质一分层铺土、耙平一机械碾压(人工夯实)一检验密实度一修整平一验收2 .回填前应将基坑底上回落的散土清理干净。3 .检验回填土的质量有无杂物,粒径是否符合规

3、定,含水量是否在控制的范围内,如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如含水量偏低,可采用预先湿润等措施。4 .回填土一次虚铺厚度不得超过30cm,用铁锹整平,再使用打夯机夯实,每层夯实遍数一般不得少于4遍,并且随压随整平,留踏步槎的部位适当增加压实遍数。5 .回填土每层填土压实后,应按规定进行环刀取样,测出干土的质量密度;达到要求后,再进行上一层的铺土,每次取样时均报监理单位现场监督见证。压实系数不小于0.95。6 .雨期施工:回填应连续施工、尽快完成,防止天气突变造成施工困难。如遇雨天应对施工用土和施工场地进行覆盖,防止造成雨后短期内不能施工,造成窝工和工期拖延。7 .已填好的

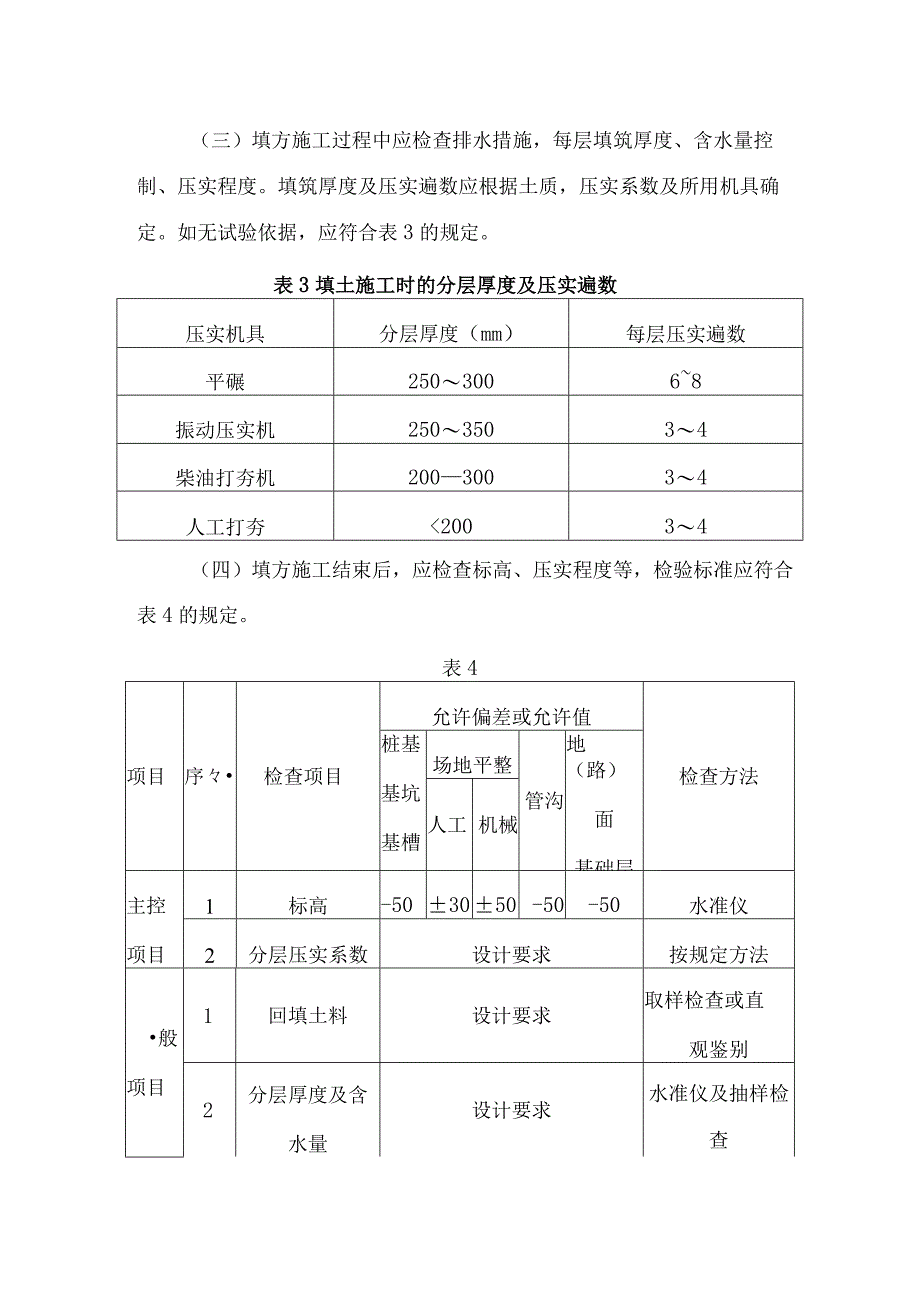

4、土如遭水浸,应把稀泥铲除后,方能进行下一道工序。五、质量标准要求符合建筑地基基础工程施工质量验收规范GB50202-2002的规定(一)土方回填前应清除基底的垃圾、树根等杂物,抽除坑穴积水、淤泥,验收基底标高。如在耕植土或松土上填方,应在基底压实后再进行。(二)对填方土料应按设计要求验收后方可填入。(三)填方施工过程中应检查排水措施,每层填筑厚度、含水量控制、压实程度。填筑厚度及压实遍数应根据土质,压实系数及所用机具确定。如无试验依据,应符合表3的规定。表3填土施工时的分层厚度及压实遍数压实机具分层厚度(mm)每层压实遍数平碾25030068振动压实机25035034柴油打夯机20030034

5、人工打夯20034(四)填方施工结束后,应检查标高、压实程度等,检验标准应符合表4的规定。表4项目序检查项目允许偏差或允许值检查方法桩基基坑基槽场地平整管沟地(路)面基础层人工机械主控项目1标高-503050-50-50水准仪2分层压实系数设计要求按规定方法般项目1回填土料设计要求取样检查或直观鉴别2分层厚度及含水量设计要求水准仪及抽样检查3表面平整度2020302020用靠尺或水准仪六、应注意的质量问题(一)未按要求测定土的干土质量密度:回填土每层都应测定夯实后的干土质量密度,符合设计要求后才能铺摊上层土。试验报告要注明土料种类,试验日期、试验结论及试验人员签字。未达到设计要求的部位,应有处

6、理方法和复验结果。(二)回填土下沉:因虚铺土超过规定厚度或夯实不够遍数,甚至漏夯,基底有机物或树根、落土等杂物清理不彻底等原因,造成回填土下沉。为此,应在施工中认真执行规范的有关规定,并要严格检查,发现问题及时纠正。(三)回填土夯压不密实:应在夯压时对干土适当洒水加以润湿;如回填土太湿同样夯不密实呈“橡皮土”现象,这时应将“橡皮土”挖出,重新换好土再予夯压实。七、安全文明施工1、施工现场必须认真贯彻“安全第一,预防为主”的方针,坚持“管生产,必须管安全”的原则,建立安全管理生产责任制。2、严格遵守公司及项目部安全管理规章制度和有关操作规程。3、建立并认真执行安全交底制度,班前安全活动制度。4、进入施工现场施工人员必须戴好安全帽。5、在施工中对现场存在的安全隐患应及时整改消除或向上级反映,完善现场安全维护设施。对违章指挥,作业人员有权拒绝执行。6、严格按照设计和规范要求进行施工,按规定和程序进行自检和报验,并对机械进行日常的检查和维护。7、在特殊情况下进行施工时,应采取相应的保证措施,如增加照明、防暑降温等。8、雨季施工,运输机械和行使道路应采取防滑措施,以保证行车安全。9、施工期间严格遵守安全用电操作规程。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
