地下防水工程施工方案.docx

上传人:p** 文档编号:746582 上传时间:2024-02-26 格式:DOCX 页数:12 大小:180.46KB
下载 相关 举报

地下防水工程施工方案.docx_第1页
第1页 / 共12页
地下防水工程施工方案.docx_第2页
第2页 / 共12页
地下防水工程施工方案.docx_第3页
第3页 / 共12页
地下防水工程施工方案.docx_第4页
第4页 / 共12页
地下防水工程施工方案.docx_第5页
第5页 / 共12页
地下防水工程施工方案.docx_第6页
第6页 / 共12页
地下防水工程施工方案.docx_第7页
第7页 / 共12页
地下防水工程施工方案.docx_第8页
第8页 / 共12页
地下防水工程施工方案.docx_第9页
第9页 / 共12页
地下防水工程施工方案.docx_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《地下防水工程施工方案.docx》由会员分享,可在线阅读,更多相关《地下防水工程施工方案.docx(12页珍藏版)》请在第壹文秘上搜索。

1、第一节地下防水工程施工方案本工程结构防水原则:“以防为主,防排结合,刚柔相济,多道防线,因地制宜,综合整治二以结构自防水为主,充分发挥结构自身的防水能力,附加柔性防水层为辅,多道防线,层层设防。结构自防水是防水之本,关键是保证防水混凝土达到规范规定的密实性、抗渗性、抗裂性、防腐性和耐久性。加强细部结构的防水措施。一、抗渗混凝土自防水的施工重点(一)抗渗混凝土配合比设计1、本工程混凝土的配合比设计应符合防水混凝土配合比设计技术规程的规定;2、进行配合比设计时,首先按原材料性能及对混凝土的技术要求进行计算,并经试验室试配和调整,然后确定满足设计和施工要求及经济合理的混凝土配合比。3、根据混凝土强度

2、等级、膨胀率和收缩率以及混凝土坍落度指标进行试配抗渗混凝土,若对混凝土还有其它技术性能要求时,在计算和试配中予以考虑,并增加相应试验项目进行检查。4、混凝土膨胀剂的用量采用内掺法计算。(二)抗渗混凝土的拌制抗渗混凝土的拌制是混凝土工程防水抗渗性能的关键环节,严格按照配合比要求,保证足够的搅拌时间,进行正确的拌制,才能取得良好的防水效果。本工程混凝土由专业混凝土生产单位进行组织,完成拌制抗渗混凝土的工作。(三)抗渗混凝土的运输与浇筑1、抗渗混凝土的运输与浇筑执行混凝土结构工程施工及验收规范中有关规定;2、由于抗渗混凝土的坍落度损失比普通混凝土快,特别是气温较高时,要尽量保持混凝土输送的连续性,每

3、次的混凝土浇筑间隔时间不宜超过1.5小时,运距较远或太热天气施工宜掺入缓凝剂,以减少坍落度损失。(四)抗渗混凝土的养护对已浇筑完毕的混凝土,应加以覆盖和浇水养护,混凝土的养护方法符合下列规定:1、在混凝土浇筑完毕后的12h内对混凝土加以覆盖和浇水;2、抗渗混凝土浇水养护时间不少于14天;3、混凝土养护浇水保持混凝土处于湿润状态,采用蓄水养护法或涂刷薄膜养生液养护法;4、混凝土的养护用水与拌合用水相同;5、采用塑料布覆盖养护混凝土时,其敞露的全部表面用塑料布覆盖严密,并保持塑料布内有凝结水,专人负责看护避免覆盖物出现漏洞;6、对于大体积混凝土的养护,根据气候条件采取控温措施,在混凝土浇注过程中设

4、置测温管,插入混凝土长度不小于300mmo并按混凝土结构工程施工及验收规范中有关规定检测浇筑后的混凝土表面和内部温度,将温差控制在25以内;7、侧墙,拆除模板后,对混凝土的暴露面,必须用草帘、薄膜等覆盖物覆盖养护,应避免受到阳光的直射和寒流的袭击。二、水平施工缝防水施工由于施工技术和施工组织上的原因,不能连续将结构整体一次性浇筑完成,必须先选定适当的部位设置施工缝。本工程水平施工缝设置于基础底板上返500mm处,施工缝设置一道通长止水钢板。三、后浇带施工(一)技术准备1、后浇带施工前应对材料、施工时间、现场状况进行检查核对,以确定对设计与规范的符合性,预测施工后对功能的有效性,并做好核对记录。

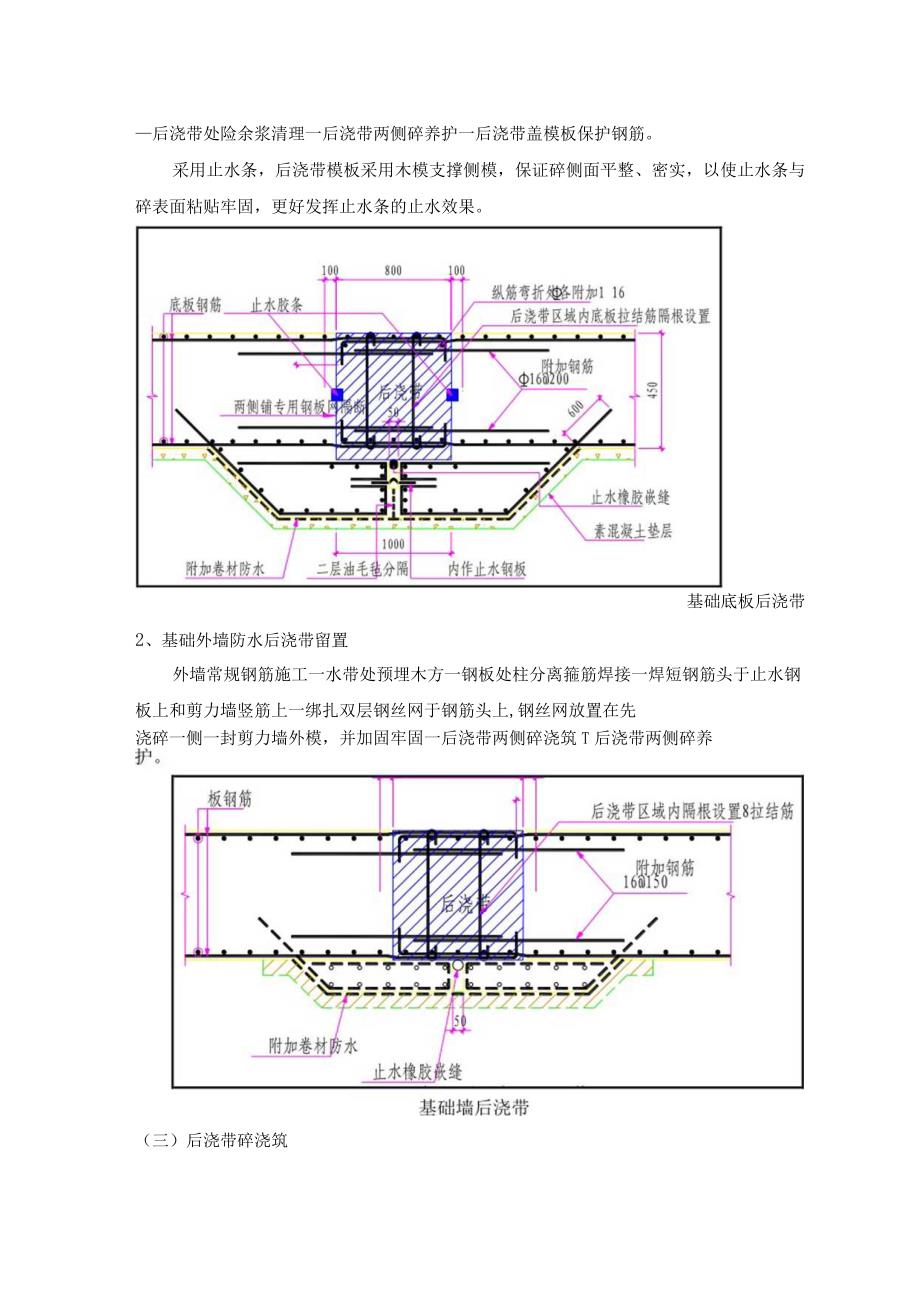

5、2、确定施工方案,针对后浇带不同的部位,不同的功能要求,不同的现场情况,编制满足设计规范和工艺要求的施工技术措施。3、对施工操作人员进行书面技术交底,其主要内容为:施工前、施工中、施工后应注意的事项和操作要求、细部构造及技术质量要求。4、应熟悉设计图纸、本施工工艺标准及相关技术规程,对后浇带的做法、位置、配筋进行了解,以确定后浇带上述内容的合理性,并确定是否提出修改建议。(二)后浇带的留置后浇带的位置、宽度应符合设计要求,己场地平整,放线无误,垫层施工完毕。后浇带的型式根据设计图纸要求进行留置,保证成型的措施应按施工方案进行落实。1、基础底板防水后浇带留置基础底板防水施工f底板底层钢筋绑扎一后

6、浇带两侧钢板止水带下侧先用短钢筋头(钢筋间距400)与板筋点焊T绑扎双层钢丝网于钢筋头上,钢丝网放置在先浇碎一侧一治水带处预埋木方一止水带上侧短钢筋头点焊及绑扎双层钢丝网于钢筋头上一后浇带两侧碎施工后浇带处险余浆清理一后浇带两侧碎养护一后浇带盖模板保护钢筋。采用止水条,后浇带模板采用木模支撑侧模,保证碎侧面平整、密实,以使止水条与碎表面粘贴牢固,更好发挥止水条的止水效果。基础底板后浇带2、基础外墙防水后浇带留置外墙常规钢筋施工一水带处预埋木方一钢板处柱分离箍筋焊接一焊短钢筋头于止水钢板上和剪力墙竖筋上一绑扎双层钢丝网于钢筋头上,钢丝网放置在先浇碎一侧一封剪力墙外模,并加固牢固一后浇带两侧碎浇筑

7、T后浇带两侧碎养(三)后浇带碎浇筑1、基础底板后浇带碎浇筑凿毛并清洗碎界面一钢筋除锈、调整一抽出后浇带处积水一安装止水条或止水带一碎界面放置与后浇带同强度砂浆或涂刷碎界面处理剂一后浇带碎施工一后浇带碎养护。2、基础外墙防水后浇带碎浇筑清理先浇碎界面一钢筋除锈、调直一放置止水条或止水带(若采用钢板止水带则无此项),一封后浇带模板,并加固牢固一浇水湿润模板一后浇带碎浇筑。3、后浇带两侧碎面上的浮浆、松散碎应予凿除,并用压力水冲洗干净,涂刷碎界面处理剂或水泥砂浆。基础底板后浇带施工时不得有积水。4、后浇带处的钢筋应进行除锈,已将钢筋调整平直。5、后浇带的模板已封闭严密,且应保证碎施工后新旧碎没有明显

8、的接搓。6、已将止水条或止水带固定牢固,确保位置准确。(四)材料和质量要点1、材料的关键要求1、所使用的碎应有配合比报告单。2、应采用比后浇带两侧碎提高一个等级的补偿收缩碎。在满足强度要求及工艺要求的情况下,其塌落度宜尽可能小一些。3、商品碎应有“碎开盘鉴定证明”。4、防水材料、遇水膨胀橡胶止水条、膨胀剂和外加剂等材料均应有合格证,且复检合格后方可使用。2、技术关键要求1、新旧碎界面应先放与所浇碎同强度等级的砂浆。2、模板应严密、稳固、碎施工时不得漏浆与变形。3、膨胀剂和外加剂掺量应符合设计及产品性能要求。4、止水条安装好后,应尽快安排后浇带碎浇筑。3、质量关键要求1、碎的浇筑应密实,成型应精

9、确,应特别注意新旧碎界面处的碎密实度。2、碎浇筑后应覆盖保湿养护。3、防水后浇带的施工应注意界面的清理及止水条、止水带的保护,并保证防水功能技术措施的落实。严禁后浇带处有渗漏现象。(五)基础顶板后浇带架体设计后浇带独立体系支顶本工程中我们拟采取后浇带区域与其他部分的支撑体系按“自成体系、互不影响”的原则搭设,见上图,在主体结构底模板拆除时,后浇带区域的模板和支撑不受邻近单元模板支撑拆卸影响。具体施工时按后浇带2100mm范围内的梁板在支设与临近模板及支撑体系相分离,使后浇带下面支撑形成稳定的独立体系;这部份模板留到待后浇带混凝土浇灌后,再强化蓄水养护28天后才与后浇带模板一同拆除。1、后浇带侧

10、模板侧模:由于后浇带区域支模架与旁边支撑体系分离,后浇带下部板底模并不铺设,故后浇带处侧模必须有足够的刚度,因此该处接缝断面采用直缝,模板用胶合板制梳形模板配合柔性堵缝材料(如彩条布碎片等)支设(见下图所示)。梳齿缝应比板筋直径略大,支设后用柔性材料堵缝,以防漏浆。在浇碎之前模板还应在适当部位设置对撑,防止变形。板钢筋及加强筋梳形木模/梁断面处模板:为防止浇捣楼层结构混凝土时碎流淌而“填”满后浇带,在浇灌前即绑钢筋过程中,我们计划采用混凝土专用快易收口密目钢丝网板将后浇带与旁边分隔开来。该网板的优点是混凝土成型有保证,结构钢筋易从模板中穿出,当混凝土入模浇注时,网眼上的斜角片就嵌在混凝土里,并

11、与这些混凝土连在一起形成一种波纹状表面,其粘接及剪切方面的强度可与经过良好处理的粗糙缝比美。为防止钢丝网因强度不够而变形,在钢丝网后面靠后浇带内侧用钢筋骨架加固。2、施工方法1、后浇带应按设计要求预留,并按设计规定的时间先浇筑混凝土,后浇带宽度为800mmo后浇带一般从粱、板分跨部通过或纵横墙相交的部位或门洞口的连粱处通过,板、墙的钢筋格接长度为45d,主筋可以不断开,使其保持一定联系。2、若上述部分设计有明确要求的;严格按图纸施工。3、后浇带共有四种形式:平直缝b阶梯缝、凸形缝和凹形缝。若设计无明确要求,采用何种形式应视具体情况定。4、在施工基础垫层时,宜将后浇带处基础垫层降低50mm,以便

12、处理施工缝、清除垃圾和排除积水。雨期施工时,后浇带应每间隔50m设置集水坑,以便及排除雨水和养护用水。5、后浇带四周应砌砖围护,顶部应遮盖,以防施工过程中垃圾等污染钢筋及施工缝结合面。6、后浇带施工缝一般采用快易收口网、钢丝网或培头板作侧模,培头板应按钢筋间距上下刻槽。7、后浇带混凝土施工前,应清除钢筋表面锈层,混凝土表面凿毛。8、钢筋若采用断离法,则按设计及规范要求搭接接长或焊接,有加强附加钢筋的,还需视附加钢筋具体位置穿插施工。9、后浇带施工缝处理自下而上逐层进行,后浇带砂强度达到设计要求后,视工程特点按规定逐层拆除模板。10、后浇带混凝土初凝后,应在12h内覆盖浇水养护14d,养护期间要

13、保持混凝土表面湿润。(六)质量标准1、主控项目1、后浇带所用止水带、遇水膨胀止水条和中埋式止水带和填缝材料必须符合设计要求。2、后浇带、埋设件等细部作法须符合设计要求,严禁有渗漏;若设计无要求时,可选用本工艺标准中的一种,经设计确认后施工。3、碎必须内实外光,对出现的缺陷应有书面处理方案或措施,并保存处理记录。2、一般项目1、后浇带的模板必须稳固、密封、平整,具有足够强度、刚度及稳定性,以确保碎的成型几何尺寸。2、后浇带的钢筋必须除锈干净,位置正确,绑扎质量应符合设计及规范要求。3、止水条、止水条应固定牢靠、平直、不得有扭曲现象。4、接缝处碎表面应密实、洁净、干燥。(七)成品保护1、后浇带浇筑

14、完毕应在12h以内加以覆盖,保湿养护,养护时间不得少于28d,当日平均气温低于5C时,不得浇水。2、在碎强度达到1.2Nmm2前不得在其上踩踏或其它作业。3、后浇带砂未浇筑前宜有保护钢筋的措施,可用模板盖住钢筋;防止基础大梁和设备基础后浇带处有积水锈蚀钢筋,应预留截面为350350mm,深度比梁或基础底标高低250mm的小积水坑,以便可用潜水泵及时把积水抽出。四、外墙卷材防水施工本工程基础外墙外防水采用两道34mm厚防水卷材防水层,它具有防水性能良好、耐高温、抗疲劳、不易老化和价格低等优点。可以改善普通卷材低温性能差,拉伸性能低,工艺繁锁的缺点,能有效保证地下防水工程的防水质量。具体工艺如下:

15、(一)一般规定1、本工程采用的卷材防水原材料,首先我们选择合格的供货单位,由几家供货单位提供出厂合格证以及自检报告,通过对比选择合格供货单位。我单位选择后将对生产单位进行近一部的考核,由具有抽样员证的试验人员抽样进行试验。合格后卷材防水材料方可进场。同时报请业主和监理单位现场取样进行检验,带检验合格后在施工。各种拌和物成分和调制物,与原材同样进行检测。符合规范要求后才可施工。2、对需要进行复检的防水卷材,按照不同品种、型号和规格,抽样检验。抽样数量按照地下防水工程质量验收规范GB50208-20U的规定,大于100O卷抽5卷,每500-1000抽4卷,100-499卷抽3卷,100卷以下抽2卷,进行规格尺寸和外观质量检验在合格的卷材中,再由监理和业主任取一卷做物理性能检验。3、由于卷材防水材料及辅助材料多属于易燃物质,在存放材料的仓库及现场施工时,运离火源,由专人负责监护,以防失火。设立专门的易燃易爆品仓库存放卷材防水材料,仓库内外设立严禁烟火的标志牌,并具有良好的通风条件,同时仓库内外配备多样的消防器材,库官员具有一定的消防知识,可熟练使用各种消防器材。4、卷材防水材料较薄易破损,施工过程中,要求现场施工人员不能穿带钉子的鞋进入施工现场进行作业,以避免卷材防水的破损情况的出现。要求施工人员穿球鞋等软底鞋从事

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
