《土方开挖回填施工方案 (精品).docx》由会员分享,可在线阅读,更多相关《土方开挖回填施工方案 (精品).docx(17页珍藏版)》请在第壹文秘上搜索。

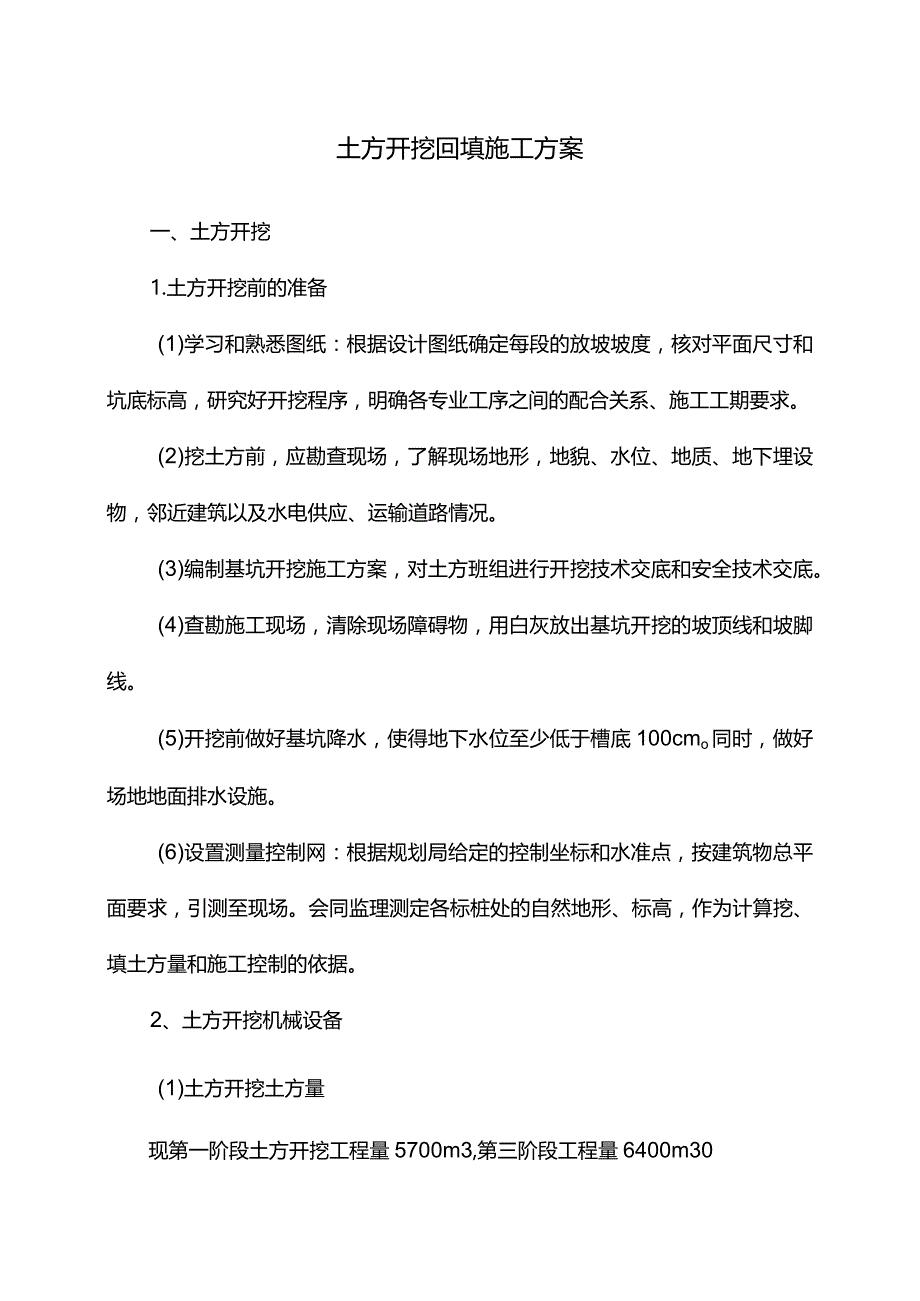

1、土方开挖回填施工方案一、土方开挖1.土方开挖前的准备(1)学习和熟悉图纸:根据设计图纸确定每段的放坡坡度,核对平面尺寸和坑底标高,研究好开挖程序,明确各专业工序之间的配合关系、施工工期要求。(2)挖土方前,应勘查现场,了解现场地形,地貌、水位、地质、地下埋设物,邻近建筑以及水电供应、运输道路情况。(3)编制基坑开挖施工方案,对土方班组进行开挖技术交底和安全技术交底。(4)查勘施工现场,清除现场障碍物,用白灰放出基坑开挖的坡顶线和坡脚线。(5)开挖前做好基坑降水,使得地下水位至少低于槽底100cmo同时,做好场地地面排水设施。(6)设置测量控制网:根据规划局给定的控制坐标和水准点,按建筑物总平面

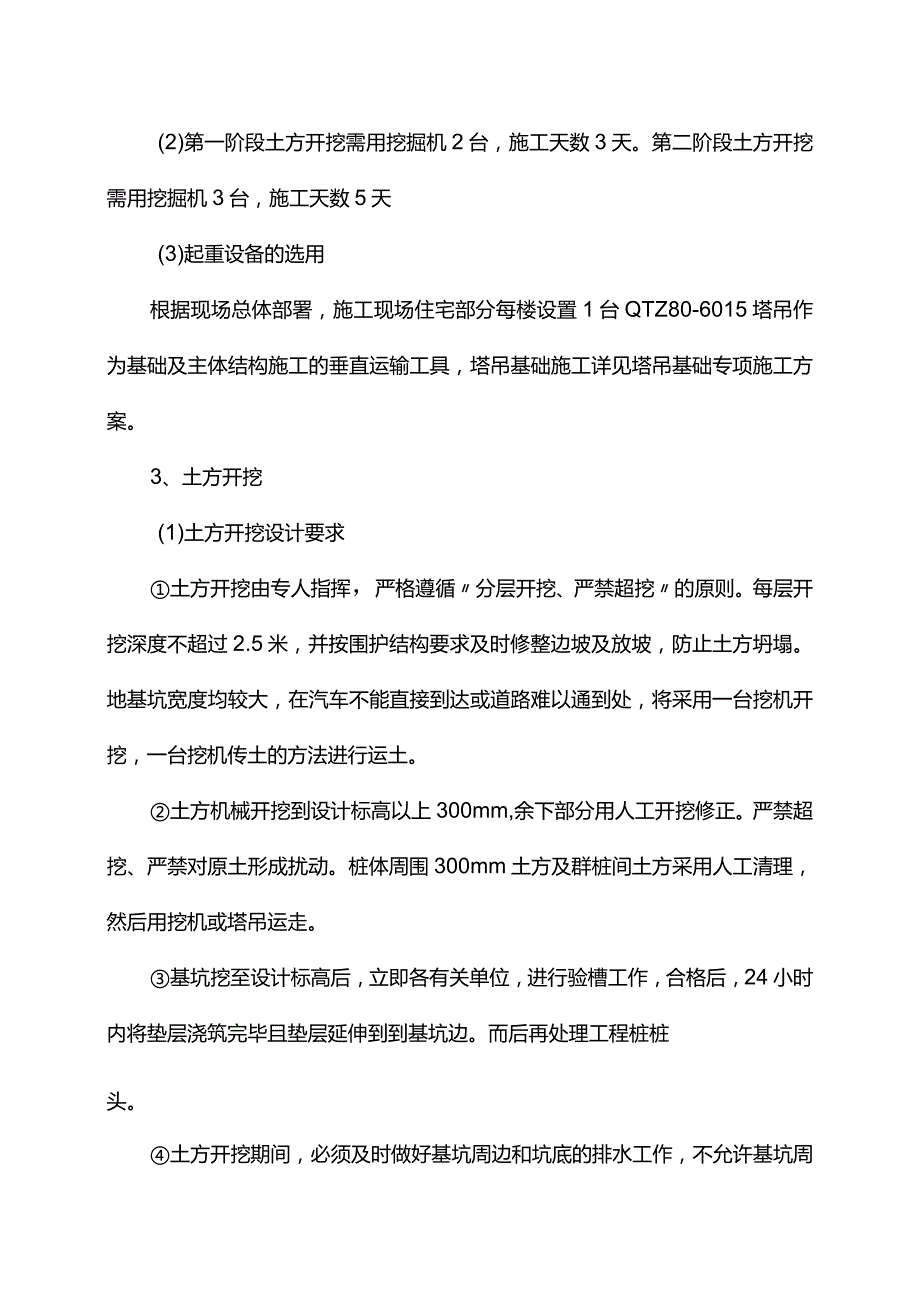

2、要求,引测至现场。会同监理测定各标桩处的自然地形、标高,作为计算挖、填土方量和施工控制的依据。2、土方开挖机械设备(1)土方开挖土方量现第一阶段土方开挖工程量5700m3,第三阶段工程量6400m30(2)第一阶段土方开挖需用挖掘机2台,施工天数3天。第二阶段土方开挖需用挖掘机3台,施工天数5天(3)起重设备的选用根据现场总体部署,施工现场住宅部分每楼设置1台QTZ80-6015塔吊作为基础及主体结构施工的垂直运输工具,塔吊基础施工详见塔吊基础专项施工方案。3、土方开挖(1)土方开挖设计要求土方开挖由专人指挥,严格遵循分层开挖、严禁超挖的原则。每层开挖深度不超过2.5米,并按围护结构要求及时修

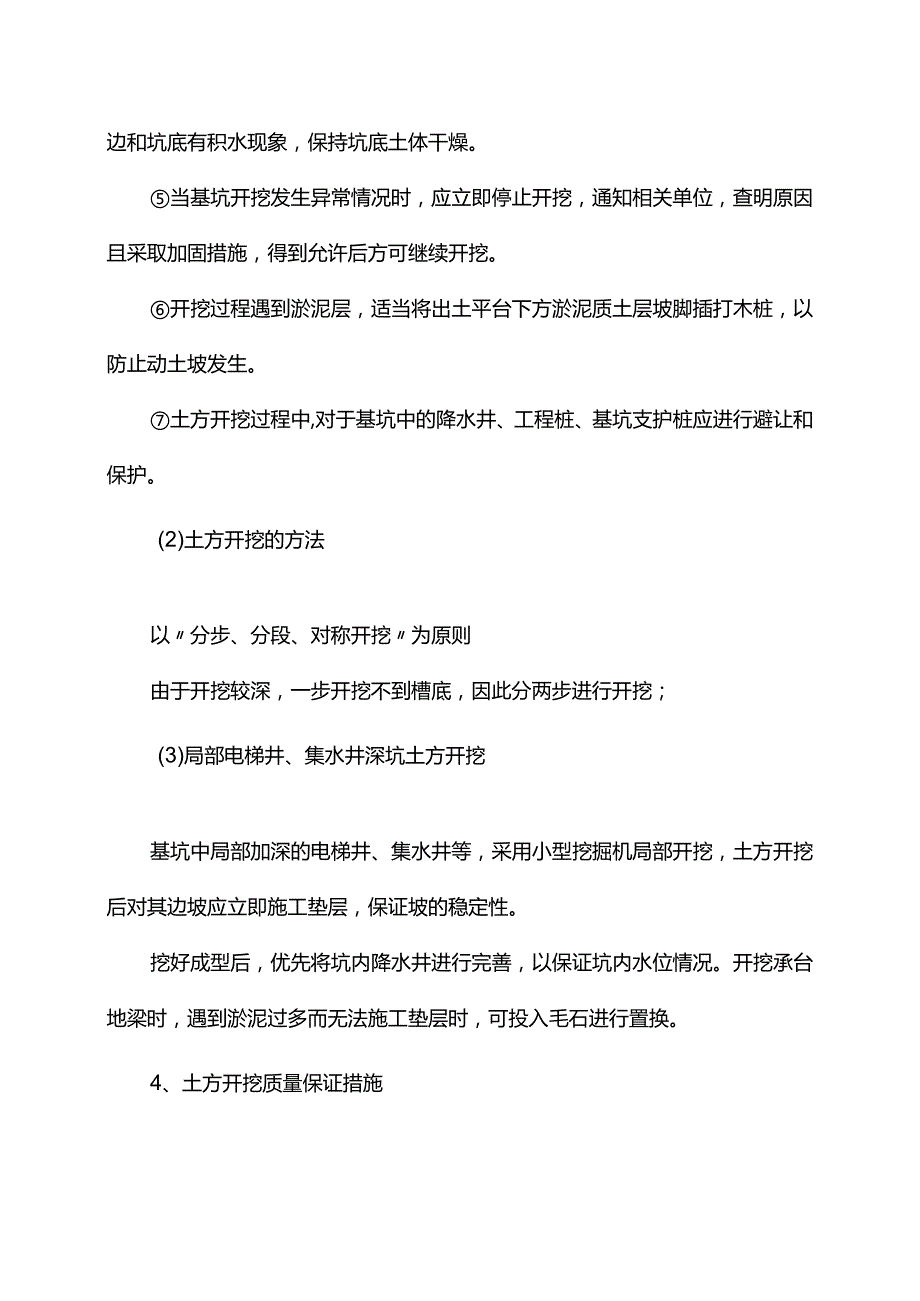

3、整边坡及放坡,防止土方坍塌。地基坑宽度均较大,在汽车不能直接到达或道路难以通到处,将采用一台挖机开挖,一台挖机传土的方法进行运土。土方机械开挖到设计标高以上300mm,余下部分用人工开挖修正。严禁超挖、严禁对原土形成扰动。桩体周围300mm土方及群桩间土方采用人工清理,然后用挖机或塔吊运走。基坑挖至设计标高后,立即各有关单位,进行验槽工作,合格后,24小时内将垫层浇筑完毕且垫层延伸到到基坑边。而后再处理工程桩桩头。土方开挖期间,必须及时做好基坑周边和坑底的排水工作,不允许基坑周边和坑底有积水现象,保持坑底土体干燥。当基坑开挖发生异常情况时,应立即停止开挖,通知相关单位,查明原因且采取加固措施,
4、得到允许后方可继续开挖。开挖过程遇到淤泥层,适当将出土平台下方淤泥质土层坡脚插打木桩,以防止动土坡发生。土方开挖过程中,对于基坑中的降水井、工程桩、基坑支护桩应进行避让和保护。(2)土方开挖的方法以分步、分段、对称开挖为原则由于开挖较深,一步开挖不到槽底,因此分两步进行开挖;(3)局部电梯井、集水井深坑土方开挖基坑中局部加深的电梯井、集水井等,采用小型挖掘机局部开挖,土方开挖后对其边坡应立即施工垫层,保证坡的稳定性。挖好成型后,优先将坑内降水井进行完善,以保证坑内水位情况。开挖承台地梁时,遇到淤泥过多而无法施工垫层时,可投入毛石进行置换。4、土方开挖质量保证措施(1)贯彻质量和质量保证体系标准
5、,健全和加强质量监督体系,完善技术保证体系和质量保证体系。(2)土方压实时,应控制行驶速度一般不超过2公里/小时。(3)坚持质量第一、效益第一的方针,落实各级人员质量工作岗位责任制,增加全体员工质量意识,实施全面质量管理来保证工程施工质量。(4)由项目部总工质量目标、技术质量管理制度和执行的主要工程规范质量验评标准的学习和考试。主要对象为工程技术人员、各级管理人员和班组长。明确质量标准和要求并指导施工。(5)实施检查验收制度。重点做好施工测量放样。每周进行一次质检总结评估,对本项目的质量趋势作出判断,及制定质量事故纠防措施以有效控制质量工作的良性发展。(6)开挖施工要结合降水进度,根据地下水位
6、观测结果确定开挖进度,保证地下水在开挖面以下Im左右。(7)开挖施工要充分利用信息化施工技术,加强对周边建筑、围护结构的检测工作,指导开挖施工,当监测结果达到警戒值时,要立即停止开挖作业,对周边建筑物、地基加固后再继续开挖。(8)充分利用时空效应概念开挖、支撑施工,采取纵向分段、竖向分层的方法。(9)做好基坑内外排水,保证排水通畅。(io)挖应严格控制开挖平面坡度,防止边坡和挖土机下的土体滑动。(11)施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。二.基坑监测1.监测目的1)通过对监测数据分析,判断上一步施工工艺和施工参数是否符合或达到预期要求,同
7、时实现对下一步的施工工艺和施工进度控制,从而切实实现信息化施工;2)通过监测,及时掌握和提供基坑、围(支)护系统、地表的变化信息和工作状态,确保本工程基坑开挖期间周边道路、管线正常运行;3)通过监测及时发现基坑施工过程中的环境变形发展趋势,及时反馈信息,达到有效控制施工对建筑物及管线影响的目的;4)通过监测及时调整支撑系统的受力均衡问题,使得整个基坑开挖过程能始终处于安全、可控的范畴内;5)及时发现险情,以便采取措施,防止事故发生;6、通过跟踪监测,在支撑拆除阶段,施工科学有序,保障基坑始终处于安全运行状态;2、监测方的确定因基坑开挖深度比较深,建设单位必须委托专业监测单位(第三方)对基坑围护
8、结构和周边环境进行监测;施工单位自行检测。3、第三方基坑监测1)监测内容根据设计要求本工程须进行监测项目有:支护结构的水平位移及裂缝;基坑周围24米范围内地面的裂缝;基坑周围24米范围内市政设施的变位和破损;基坑周围地面超载情况及基坑渗水状况。2)监测要求a.须请有资质的单位、人员进行监测,基坑开挖须做好监测方案和观测点的布置、埋设,具体位置和数量由监测单位自定。b.观测基准点不少于3个,设在影响范围以外。4、施工单位的自我监测1)监测内容除根据设计要求需要监测的项目,施工单位还需对:土方开挖过程中土层分布是否与勘察报告相符及土质变化;支承柱的隆起与沉降进行监测;密切关注观测井的水位变化;观察
9、灌注桩冠梁、环梁及混凝土支撑系统是否出现裂缝;并应密切关注路面是否有裂缝、关注其发展及变化;2)监测要求基坑开挖施工前,施工单位会同建设单位、监理单位共同对基坑四周24m范围内的建筑物、地貌进行检测,确定观测点留有原始检测记录,填入正式的表格;并留有影像资料经三方签字确认;基坑支护监测点的布置按照间隔6m进行,观测变型情况;基坑周围的多层住宅楼按照每个转角进行布置,观测垂直、沉降情况;单层住宅按照每个转角及中间位置进行布置;基坑施工期间,施工单位每天对基坑周边的地貌进行巡视;每3天对基坑周边的观测点进行复测,每周将观测数值与第三方检测单位的数值进行对比;四、异常情况处置1围护桩应力变形异常1)
10、增加坑内降水设备,降低地下水;2)坑外卸土减荷,在发现围护桩内力超过警戒值,立即停止开挖,适当回填,具体卸土区域及深度根据不同险情会同甲方、设计等部门确立实施方案3)如果是由于支护桩的刚度不够而产生较大侧向位移,则应加强支护墙体,如在其后加设钢板桩,或对土体进行加固等;4)如果发现围护变形较大,增加速度超过设计允许值,可将基坑局部回填,进行坑底加固,如采用注浆等提高被动区抗力;5)垫层随挖随浇,对基坑挖土合理分段,每段土方开挖到底后及时浇筑垫层,局部加厚垫层,形成首次的固底效应;2支撑变形过大(1)在较高的侧向土压力作用下,引起局部受压失稳及整体受压失稳。这种情况下,可在其与支撑连接处采取加肋
11、板等措施,使支撑得到加强,避免局部失稳发生弯曲、扭转等变形。如果由于支撑水平间距大,使支撑杆件产生过大的弯曲变形,该情况下,应在支撑之间适当增加临时钢支撑以增加支撑体系刚度。坑外及时挖卸载沟槽,减小内外压力差。(2)由于坑底土体回弹造成支撑上拱1)加大抽水速度,降低承压水压力;2)停止开挖,可在支撑上均匀堆载或坑内堆填砂石施加荷载控制支撑体系变形;3)基坑开挖到设计标高要立即浇筑混凝土垫层,并根据实际情况将垫层加厚;3、边坡失稳(1)预防措施1)严格控制基坑内局部深坑边坡加固的水泥搅拌桩质量,进行精细施工。2)土方开挖过程中,对于出土坡道坡度,出土平台位置按照方案严格执行。3)在出土平台、出土
12、坡道区域以及需要放坡开挖的局部落深区域的疏干井进行加密,开挖之前以及开挖过程中加强降水,以提高土体强度。4)加强日常巡视,发现开挖土体边坡有变形过大或破坏处等异常现象及时反馈。5)开挖过程中,合理安排进度,严格控制开挖高度,防止坡度过大造成边坡失稳。6)边坡位置限制堆放重物,并限定安全距离。(2)应急处理措施1)对上部先变形挤压下部滑动的推动式滑坡,采取卸荷减重的方法,在滑坡体上削去一部分土,并加强排水,一方面减轻自重,另一方面在坡脚施工木桩抵御坡体滑动,达到平衡;2)对于局部加深区域放坡开挖时,如果出现下部滑动,上部失去支撑而引起的牵引式滑坡,可采用上部卸荷,下部支挡的办法来处理,如用插打圆
13、木、钢板桩等。5、基底突涌(1)预防措施1)基坑开挖过程中加强基底隆起监测,发现异常及时上报。2)严格控制降水井水位,密切关注水位变化。3)严格监控降水施工,做到信息化施工。4)现场降水供电系统采用双回路供电方案,保证降水系统持续进行。5)开挖过程中严格巡视基坑周边堆载情况,防止超载;6)基坑开挖前,对围护结构质量进行摸底,详查,对可能发生渗漏等的部位做加固;(2)应急措施1)基坑局部加深部位增设降压备用井以备在发生突涌时应急,详见降水井平面布置图。2)做好人员准备,安排杂工队夜间在现场轮班,确保出现险情能力及到位。3)备好土袋、沙袋等反压物和围堰物。4)一旦发现有基底突涌,立即停止土方开挖,
14、加设基坑外沉降值测点;并且施作反压过滤层,同时启动周边的降压井,实施承压水降压,直至突涌停止,并详细分析发生的突涌的原因,指导下一步降水运行管理。5)处理完成后必要时对突涌部位注浆加固。6、基坑周边管线破坏在基坑开挖及抽水过程中,对周边的建筑物和道路进行监控检测,如发现沉降过大,要设置回灌井进行回灌。如果出现市政管道开裂,立即停止施工,并向市政有关部门汇报相关情况。配合市政管道施工队修复开裂管道。五、桩头处理基坑土方开挖至基底设计标高后,由专管工长根据图纸提供截桩标高,最后由专业施工班组根据提供的标高对桩体进行剔凿。剔凿前采用专用无齿锯进行桩头外边缘切割,专人剔凿工人进行剔凿,为保证桩头剔凿质
15、量,将每棵桩头上标注标高弹好墨线,以便工人用无齿锯切割,人工剔凿是应注意剔凿力度,把握好标高尺寸,将桩头上部按规范要求剔凿平整,利用机械吊装运至甲方指定地点。桩头上防水处理方法:1.桩头用人工踢平并清理干净;2、刷2mm厚水泥基渗透结晶;3、抹聚合物水泥防水砂浆。当钻孔灌注桩必须用空压机剔除时,剔除至设计标高以上200mm,然后用人工剔除。在剔除过程中,严禁胡乱弯曲钢筋。六、土方回填:一、作业条件:1.地下室结构外墙施工完毕,混凝土强度达到100%。2、地下室结构验收合格。3、穿墙洞口封堵完毕。4、地下防水工程施工完毕,验收合格。5、防水保护层施工完毕。6、地下室外架拆除完毕,基底清理干净。二、土方回填工艺要点:1.填土前应基槽内的垃圾、杂物、积水清理干净,符合回填的虚土应压实,并经隐检合格后再回填。回填土为粘性土和砂质土时,在最佳含水量时填筑,如含水量偏大应翻松、晾干或加干土拌匀;如含水量偏低,可洒水润湿,并增加压实遍数或使用重型压实机碾压。2、基坑回填时机械或机具不得碰撞结构。结构两侧和顶板500mm范围内以及地下管线周围采用人工使用小型机具夯填。基坑回填采用人工碾压时,宜薄填、慢行、先轻后重、反复碾压,搭接宽度不小于200mm,夯与夯之
