建筑施工现场施工用电安全技术措施.docx

上传人:p** 文档编号:748068 上传时间:2024-02-26 格式:DOCX 页数:10 大小:23.08KB
下载 相关 举报
建筑施工现场施工用电安全技术措施.docx_第1页
第1页 / 共10页
建筑施工现场施工用电安全技术措施.docx_第2页
第2页 / 共10页
建筑施工现场施工用电安全技术措施.docx_第3页
第3页 / 共10页
建筑施工现场施工用电安全技术措施.docx_第4页
第4页 / 共10页
建筑施工现场施工用电安全技术措施.docx_第5页
第5页 / 共10页
建筑施工现场施工用电安全技术措施.docx_第6页
第6页 / 共10页
建筑施工现场施工用电安全技术措施.docx_第7页
第7页 / 共10页
建筑施工现场施工用电安全技术措施.docx_第8页
第8页 / 共10页
建筑施工现场施工用电安全技术措施.docx_第9页
第9页 / 共10页
建筑施工现场施工用电安全技术措施.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《建筑施工现场施工用电安全技术措施.docx》由会员分享,可在线阅读,更多相关《建筑施工现场施工用电安全技术措施.docx(10页珍藏版)》请在第壹文秘上搜索。

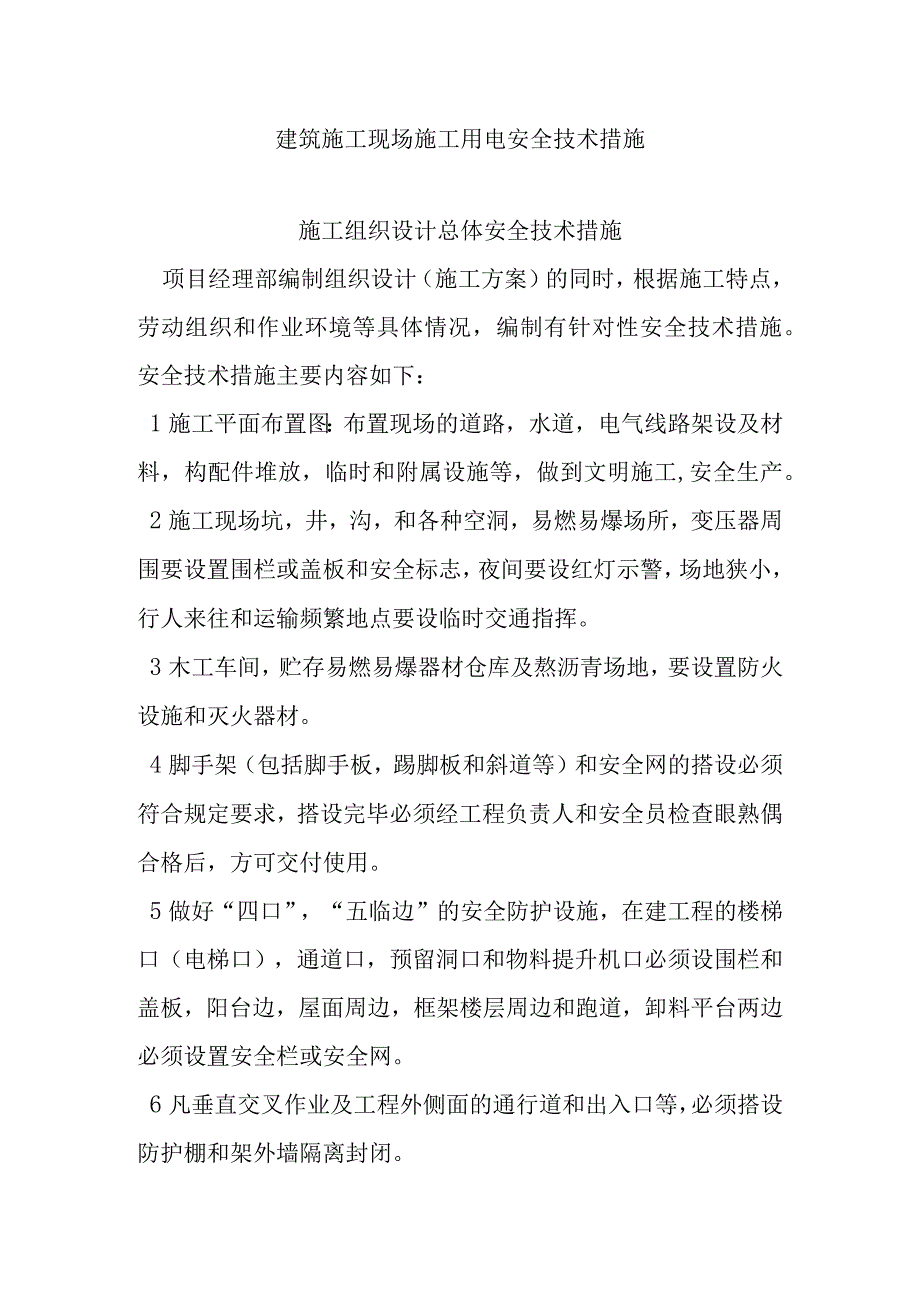

1、建筑施工现场施工用电安全技术措施施工组织设计总体安全技术措施项目经理部编制组织设计(施工方案)的同时,根据施工特点,劳动组织和作业环境等具体情况,编制有针对性安全技术措施。安全技术措施主要内容如下:1施工平面布置图:布置现场的道路,水道,电气线路架设及材料,构配件堆放,临时和附属设施等,做到文明施工,安全生产。2施工现场坑,井,沟,和各种空洞,易燃易爆场所,变压器周围要设置围栏或盖板和安全标志,夜间要设红灯示警,场地狭小,行人来往和运输频繁地点要设临时交通指挥。3木工车间,贮存易燃易爆器材仓库及熬沥青场地,要设置防火设施和灭火器材。4脚手架(包括脚手板,踢脚板和斜道等)和安全网的搭设必须符合规

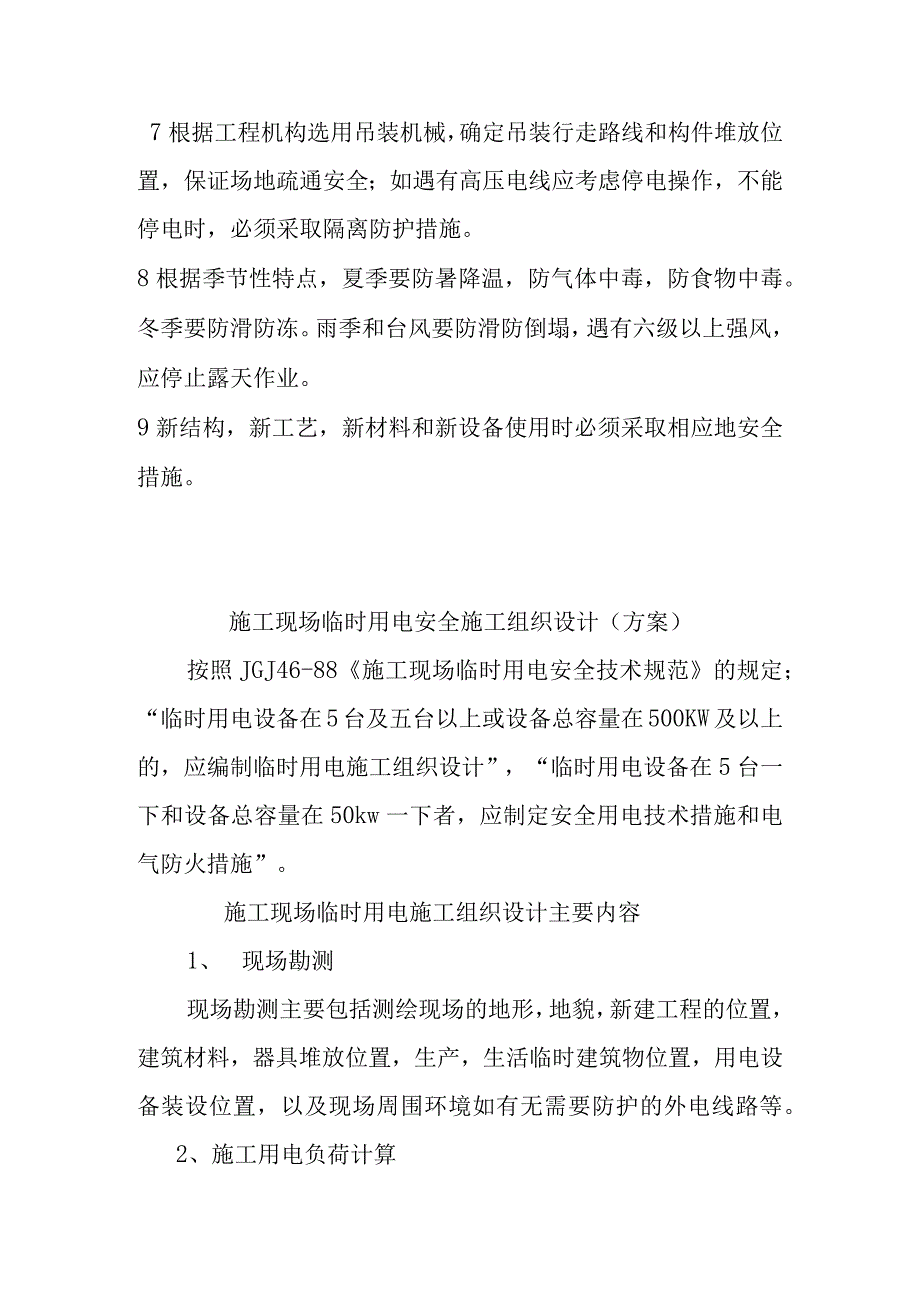

2、定要求,搭设完毕必须经工程负责人和安全员检查眼熟偶合格后,方可交付使用。5做好“四口”,“五临边”的安全防护设施,在建工程的楼梯口(电梯口),通道口,预留洞口和物料提升机口必须设围栏和盖板,阳台边,屋面周边,框架楼层周边和跑道,卸料平台两边必须设置安全栏或安全网。6凡垂直交叉作业及工程外侧面的通行道和出入口等,必须搭设防护棚和架外墙隔离封闭。7根据工程机构选用吊装机械,确定吊装行走路线和构件堆放位置,保证场地疏通安全;如遇有高压电线应考虑停电操作,不能停电时,必须采取隔离防护措施。8根据季节性特点,夏季要防暑降温,防气体中毒,防食物中毒。冬季要防滑防冻。雨季和台风要防滑防倒塌,遇有六级以上强风

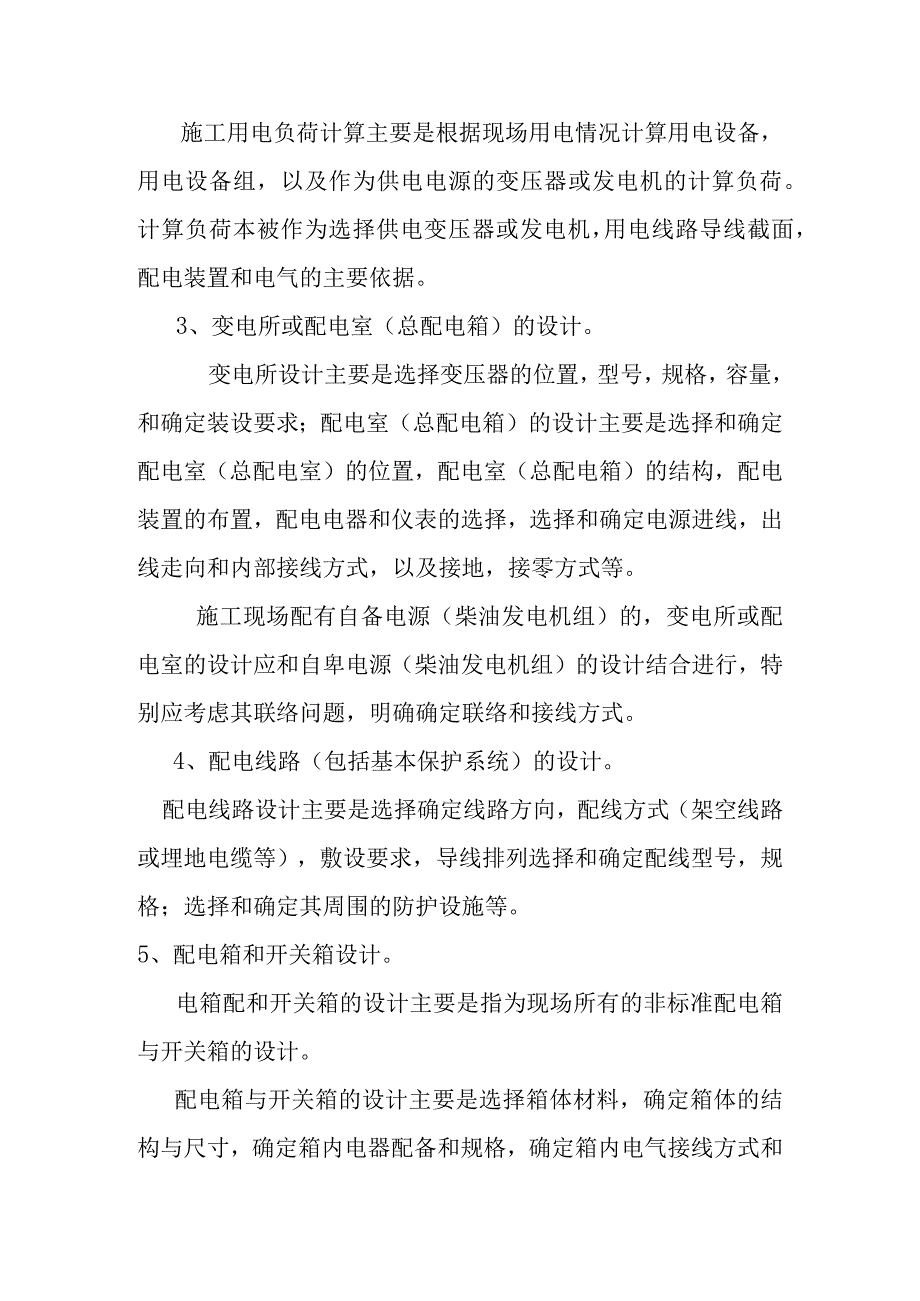

3、,应停止露天作业。9新结构,新工艺,新材料和新设备使用时必须采取相应地安全措施。施工现场临时用电安全施工组织设计(方案)按照JGJ46-88施工现场临时用电安全技术规范的规定;“临时用电设备在5台及五台以上或设备总容量在500KW及以上的,应编制临时用电施工组织设计”,“临时用电设备在5台一下和设备总容量在50kw一下者,应制定安全用电技术措施和电气防火措施”。施工现场临时用电施工组织设计主要内容1、现场勘测现场勘测主要包括测绘现场的地形,地貌,新建工程的位置,建筑材料,器具堆放位置,生产,生活临时建筑物位置,用电设备装设位置,以及现场周围环境如有无需要防护的外电线路等。2、施工用电负荷计算施

4、工用电负荷计算主要是根据现场用电情况计算用电设备,用电设备组,以及作为供电电源的变压器或发电机的计算负荷。计算负荷本被作为选择供电变压器或发电机,用电线路导线截面,配电装置和电气的主要依据。3、变电所或配电室(总配电箱)的设计。变电所设计主要是选择变压器的位置,型号,规格,容量,和确定装设要求;配电室(总配电箱)的设计主要是选择和确定配电室(总配电室)的位置,配电室(总配电箱)的结构,配电装置的布置,配电电器和仪表的选择,选择和确定电源进线,出线走向和内部接线方式,以及接地,接零方式等。施工现场配有自备电源(柴油发电机组)的,变电所或配电室的设计应和自卑电源(柴油发电机组)的设计结合进行,特别

5、应考虑其联络问题,明确确定联络和接线方式。4、配电线路(包括基本保护系统)的设计。配电线路设计主要是选择确定线路方向,配线方式(架空线路或埋地电缆等),敷设要求,导线排列选择和确定配线型号,规格;选择和确定其周围的防护设施等。5、配电箱和开关箱设计。电箱配和开关箱的设计主要是指为现场所有的非标准配电箱与开关箱的设计。配电箱与开关箱的设计主要是选择箱体材料,确定箱体的结构与尺寸,确定箱内电器配备和规格,确定箱内电气接线方式和电气保护措施等。配电箱与开关箱的设计要和配电线路相适应,还要与配电系统的基本保护方式相适应,并满足用电设备的配电和控制要求,尤其要满足防漏电触电的要求。6、接地与接地装置设计

6、。接地时现场临时用电工程配电系统安全,可靠运行和防止人身间接触电的基本防护措施。接地与接地位置的设计主要是根据配电系统安全的工作和基本保护方式的需要确定接地类别,确定接地电阻值,并根据接地电阻值的要求选择或确定自然接地体的结构或人工接地体。对于人工接地体还要根据接地电阻值的要求,设计接地体的结构,尺寸和埋深,以及相应的土壤处理,并选择接地体材料。接地装置的设计还包括接地线的选用和确定接地装置各部门之间的连接要求等。7、防雷设计防雷设计包括:防雷装置位置的确定,防雷装置形成的选择,以及相关防雷接地的确定。防雷设计应保护根据设计所设置的防雷装置,其保护范围能可靠地覆盖整个施工现场并能对雷害起到有效

7、的保护作用。8、编制安全用电技术措施和电气防火措施编制安全用电技术措施和电气防火措施和现场的实际情况相适应,其中主要之点是:电气设备的接地(重复接地)、接零(TN-S系统)保护问题,一机一箱一闸一漏保护问题,外电保护问题,开关电器的装设,维护,检修,更换问题,实施临时用电施工组织设计时应执行的安全措施问题,有关施工用电的验收问题,以及施工现场安全用电技术措施等。编制安全用电技术措施和电气防火措施时,不仅要考虑现场的自然环境和工作条件,还要兼顾现场的整个配电系统包括变电的展品配电室(总配电箱)到用电设备的整个临时用电工程。9、绘制电气设备施工图包括:供电总平面图、变电所或配电室(总配电箱)布置图

8、、变电所或配电系统接线图,接地装置布置图等主要图纸。现场用电安全技术措施1 .高层建筑施工现场临时用电及设备容量在50KW以上者,应制定安全用电技术措施和电气防护措施。2 .施工现场的一切电气线路,设备安装,维修或拆除必须由持证电工负责,并要定期检查,建立安全技术档案。电工等级应同工程的难易程度和技术复杂性相适应。3 .施工现场必须采用“三相五线制”供电。由专用变压器中性点直接接地供电的必须采用TN-S接零保护系统。当施工现场与外电线路共用同一供电系统时,电气设备必须采用保护接零,另一部分设备作保护接地。潮湿或条件较差的施工现场的电气设备必须采用保护接零。4 .各种电气设备应装专用开关和插销,

9、插销上应具备专用的保护接零(接地)触头。严禁将导电触头误接作接地触头使用。5 .架空供电线路必须用绝缘导线,以绝缘子支承的专用电杆(水泥杆,木杆),或沿墙架设。电杆的板线(拉线)必须装设拉力绝缘子。严禁供电线路设在树上,脚手架_to6 .施工现场架空线路应装设在起重臂回转半径以外,如达不到此要求时,必须搭设护架子,或采用其他措施。7 .禁止使用不合格的保险装置和霉烂电线。一切运动式用电设备的电源线(电缆)全长不得有驳口,外绝缘层应无机械损伤。8 .外电架空线路与施工中的建筑物或临时设施的水平安全距离,至少应保证下表所列数值。如实际情况保持上述距离有困难时,则应采取技术措施防护,并征得有关电业部

10、门的同意,方可施工。外电架空线路与施工中的建筑物(临时设施)的最小安全操作水平距离外电线路电压(KV)1以下1-1035-110154-220330-500最小安全操作距离(m)4681015上述安全距离,必须同时考虑在施工操作时任何机具或材料等物体搬动最小安全操作距离,均应保持不少于上表的数值。如实际情况保持上述安全距离困难时,则应采取技术措施防护,并保证得有关电业部门的同意,方可施工。9、在输电线路的上空,应尽量避免有缆风绳等设备交叉通过,如果要通过时,应采取措施,例如搭设挡架等以作保护,但必须取得有关电业部门对防护措施的同意和鉴定后,方能操作。10、烟囱,水塔,钢管脚手架,钢井架等高耸构

11、筑物和在雷区施工的工程,在雨季施工前必须安装防雷装置,其接地电阻不应大于4欧姆。IK人工挖孔桩工程,施工中的井孔必须在井口装设配电箱,以控制桩孔内的用电设备。使用潜水泵,软轴水泵在接通电源前,井下作业人员必须返回地面,严禁边抽水边作业。若地下水过大,不能达到上述要求者,必须另行制定切实有效的安全措施才能作业。12、开关箱必须严格实行“一机一闸一漏电开关”制,严禁用同一个开关直接控制二台及二台以上用电设备(含插座)。开关箱内禁止存放什物,门应加锁及应有防雨、防潮措施。13、拆除施工现场线路时,必须先切割电源,严禁留有可能带电的导线。14、拉闸停电进行电气检修作业时,必须在配电箱门挂上“有人操作,

12、禁止合闸”的标志牌,必要时设专人看守。施工现场临时用电安全技术措施1、生产工人必须遵守下列安全要求;(1) 人工挖孔桩工程,施工中的井口的配电箱必须有专人看管,看管人员有事离开时,必须拉开刀闸开关切割电源,并锁好箱门。(2) 水泵(含潜水泵,一般水泵)接通电源前,水中的一切工作人员必须返回地面,接通电源后严禁一切工作人员下水作业,在确实已经断开电源后方可水下作业。严禁边抽水边作业,在确实已经断开电源后方可水下作业。严禁边抽水边作业。若地下水过大时,不能达到上述要求者,必须另行制定切实可行的安全措施才能作业。(3) 使用移动式用电设备(如振动器,水磨石米机,手持式电动工具)的操作者,必须穿绝缘鞋

13、,戴绝缘手套。(4)电源电缆当做长的移动式用电设备,必须设专人执行,调整电缆(操作者必须穿绝缘鞋戴绝缘手套)严禁电缆浸水。(5) 每天下午下班时,必须用绳子把潜水泵从水中(井下)运回地面,不准利用电缆当做绳子提升潜水泵。2、现场电气人配备及职责的基本内容:(1) 施工现场必须视工作量最小配备足够的持证电工(不少于两名),电工应持市、地劳动安全监察部门核发的电工证。(2) 在驻市场电工中,应由项目负责人指定一名责任心强、技术校高的电工为现场电气负责人,电气负责人的职责是负责该现场日常安全用电管理和保管安全用电技术档案。(3) 施工现场的一切用电设备的金属外壳必须接零(由专用变压器供电)或接地(由

14、公用变压器供电)保护,现场由电工必须熟悉现场的用地施工组织设计,正确安装、维护现场的电气设备。(4) 现场由电工必须严格遵守操作规程,安装规程,安全工程,维修电气设备时应尽量断开电源,验明单相无电,并在开关的手柄上挂上“严禁合闸,有人工作”的标示牌方能进行工作,未经验电,则应按带电作业的规定进行。(5) 现场电工不得随意调整自动开关脱扣器的整定电流或开关,熔断器内的熔体规格,对总配电柜,干线,重要的分干线及大型施工机械的配电装置作上述调整时,必须得到电气质安员同意方能进行。(6) 现场的一切电气设备必须由持证电工安装,维护,非电工不得私自安装,维修,移动一切电气设备。(7) 运行中的漏电开关发

15、生跳闸必须查明原因才能重新合闸送电,发现漏电开关损坏或失灵必须立即更换。漏电开关应送生产厂或有维修资质的单位修理,严禁现场电工自行维修漏电开关,严禁漏电开关撤出或在失灵状态下运行。(8) 一切用电设备必须按一机一闸一漏电开关控制保护的原则安装施工机具,严禁一闸或一漏电开关控制或保护多台用电设备(包括连接电气器具的插座)。(9) 严禁线路两端用插头连接电源与用电设备或电源与下一级供电线路。(10)潮湿场所的灯具安装高度小于2.5m必须使用36V照明电压,人工挖孔桩孔内照明必须使用12V照明电压。(三)现场电工除做好规定的定期检查外,平时必须对电气设备勤巡,勤查,发现事故隐患必须立即清除。对上级发出的安全用电整改通知书必须在规定的期限内彻底整改,严禁电气设备带病运行。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
