《质量分析报告.docx》由会员分享,可在线阅读,更多相关《质量分析报告.docx(5页珍藏版)》请在第壹文秘上搜索。

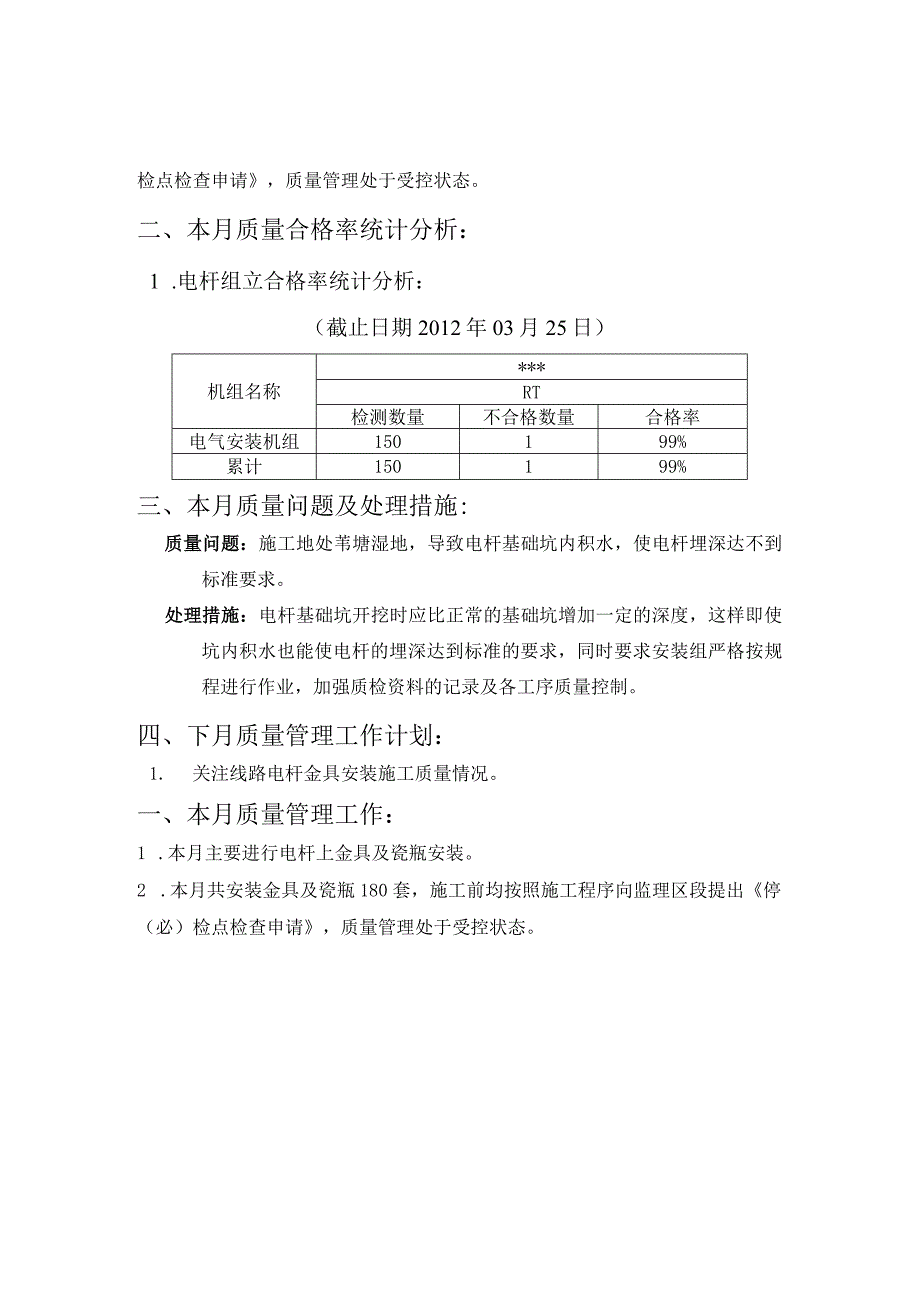

1、质量工作分析*分公司一、本月质量管理工作:1 .本月本工程开工,主要进行电杆的组立。2 .本月共组立电杆150根,施工前均按照施工程序向监理区段提出停(必)检点检查申请,质量管理处于受控状态。二、本月质量合格率统计分析:1 .电杆组立合格率统计分析:(截止日期2012年03月25日)机组名称*RT检测数量不合格数量合格率电气安装机组150199%累计150199%三、本月质量问题及处理措施:质量问题:施工地处苇塘湿地,导致电杆基础坑内积水,使电杆埋深达不到标准要求。处理措施:电杆基础坑开挖时应比正常的基础坑增加一定的深度,这样即使坑内积水也能使电杆的埋深达到标准的要求,同时要求安装组严格按规程

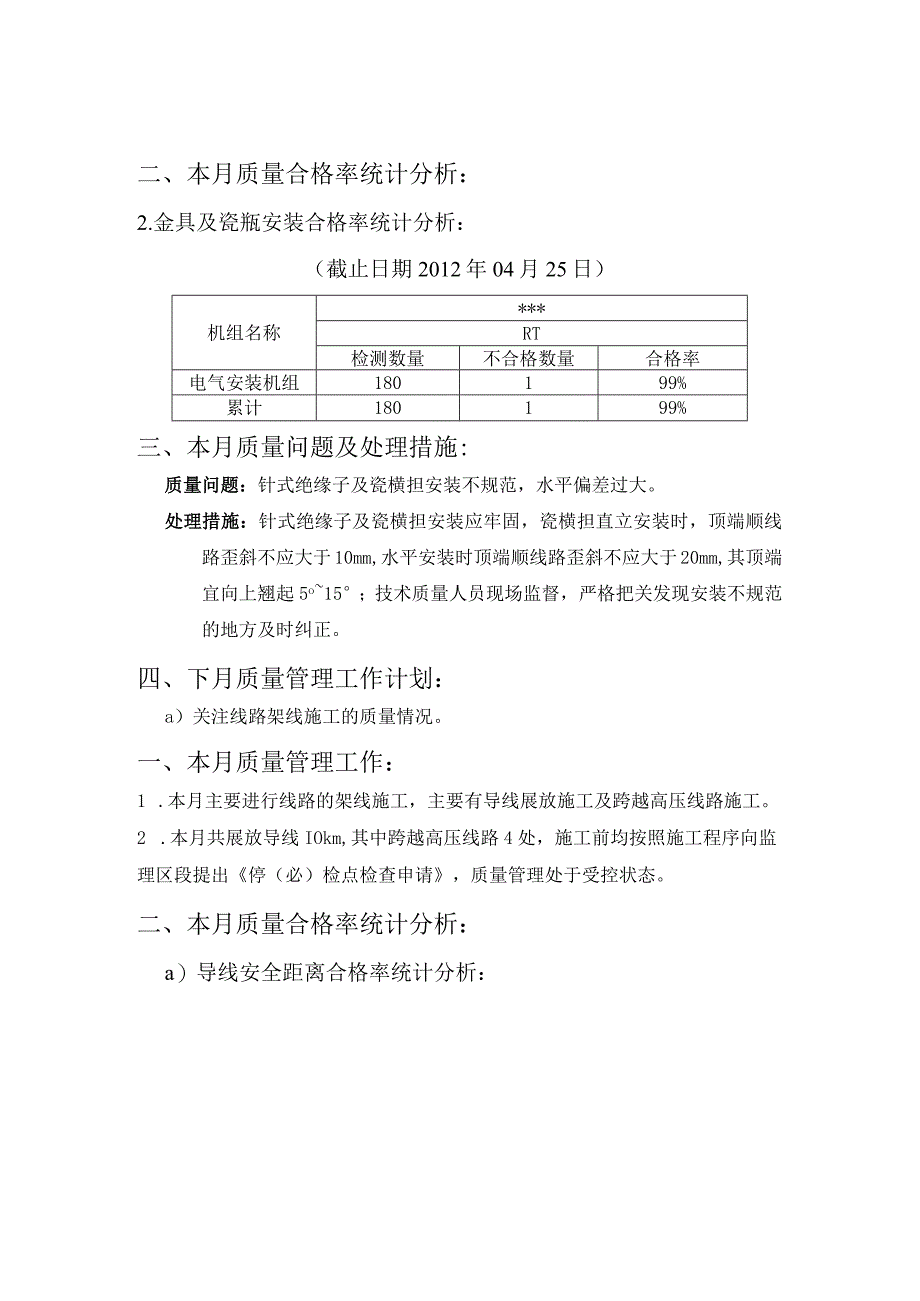

2、进行作业,加强质检资料的记录及各工序质量控制。四、下月质量管理工作计划:1. 关注线路电杆金具安装施工质量情况。一、本月质量管理工作:1 .本月主要进行电杆上金具及瓷瓶安装。2 .本月共安装金具及瓷瓶180套,施工前均按照施工程序向监理区段提出停(必)检点检查申请,质量管理处于受控状态。二、本月质量合格率统计分析:2.金具及瓷瓶安装合格率统计分析:(截止日期2012年04月25日)机组名称*RT检测数量不合格数量合格率电气安装机组180199%累计180199%三、本月质量问题及处理措施:质量问题:针式绝缘子及瓷横担安装不规范,水平偏差过大。处理措施:针式绝缘子及瓷横担安装应牢固,瓷横担直立安
3、装时,顶端顺线路歪斜不应大于10mm,水平安装时顶端顺线路歪斜不应大于20mm,其顶端宜向上翘起5o15;技术质量人员现场监督,严格把关发现安装不规范的地方及时纠正。四、下月质量管理工作计划:a)关注线路架线施工的质量情况。一、本月质量管理工作:1 .本月主要进行线路的架线施工,主要有导线展放施工及跨越高压线路施工。2 .本月共展放导线IOkm,其中跨越高压线路4处,施工前均按照施工程序向监理区段提出停(必)检点检查申请,质量管理处于受控状态。二、本月质量合格率统计分析:a)导线安全距离合格率统计分析:(截止日期2012年05月25日)机组名称*RT检测数量不合格数量合格率电气安装机组4099
4、%累计4099%三、本月质量问题及处理措施:质量问题:线路交叉跨越时,导线与穿越线路的安全距离不足达不到设计规定的安全值。处理措施:穿越处的电杆横担应采用水平安装方式,达不到安全距离要求的适当降低横担距地面的高度以达到设计要求的线路交叉跨越的安全距离。四、下月质量管理工作计划:a)关注线路电杆金具安装施工质量情况。一、本月质量管理工作:1 .本月主要进行电杆的组立。2 .本月共组立电杆130根,施工前均按照施工程序向监理区段提出停(必)检点检查申请,质量管理处于受控状态。二、本月质量合格率统计分析:a)电杆组立垂直度合格率统计分析:(截止日期2012年06月25日)机组名称*RT检测数量不合格
5、数量合格率电气安装机组130199%累计130199%三、本月质量问题及处理措施:质量问题:杆塔组立工序中的电杆附件螺栓上的太紧、电杆起立过程中容易产生闪杆现象、电杆垂直度容易超出国家标准等。处理措施:严格按照操作章程操作包杆和控制绳。电杆起立时抱杆根部必须夯实,并加道木垫稳,初倾角应控制在60-700之间。杆头部起吊离地面0.8m时,应停止牵引,对电杆及各部位受力情况进行检查,在电杆起立过程中,两侧的临时拉线随之进行必要的调整,用控制绳使抱杆缓缓落地后,再继续起立。当电杆起立至60-700时,用控制绳使抱杆缓缓落地后,再继续起立。电杆起立到800o左右时应停止牵引,利用牵引系统自重使电杆达到垂直位置。四、下月质量管理工作计划:a)关注供电线路出线柜内器件安装施工质量情况。
