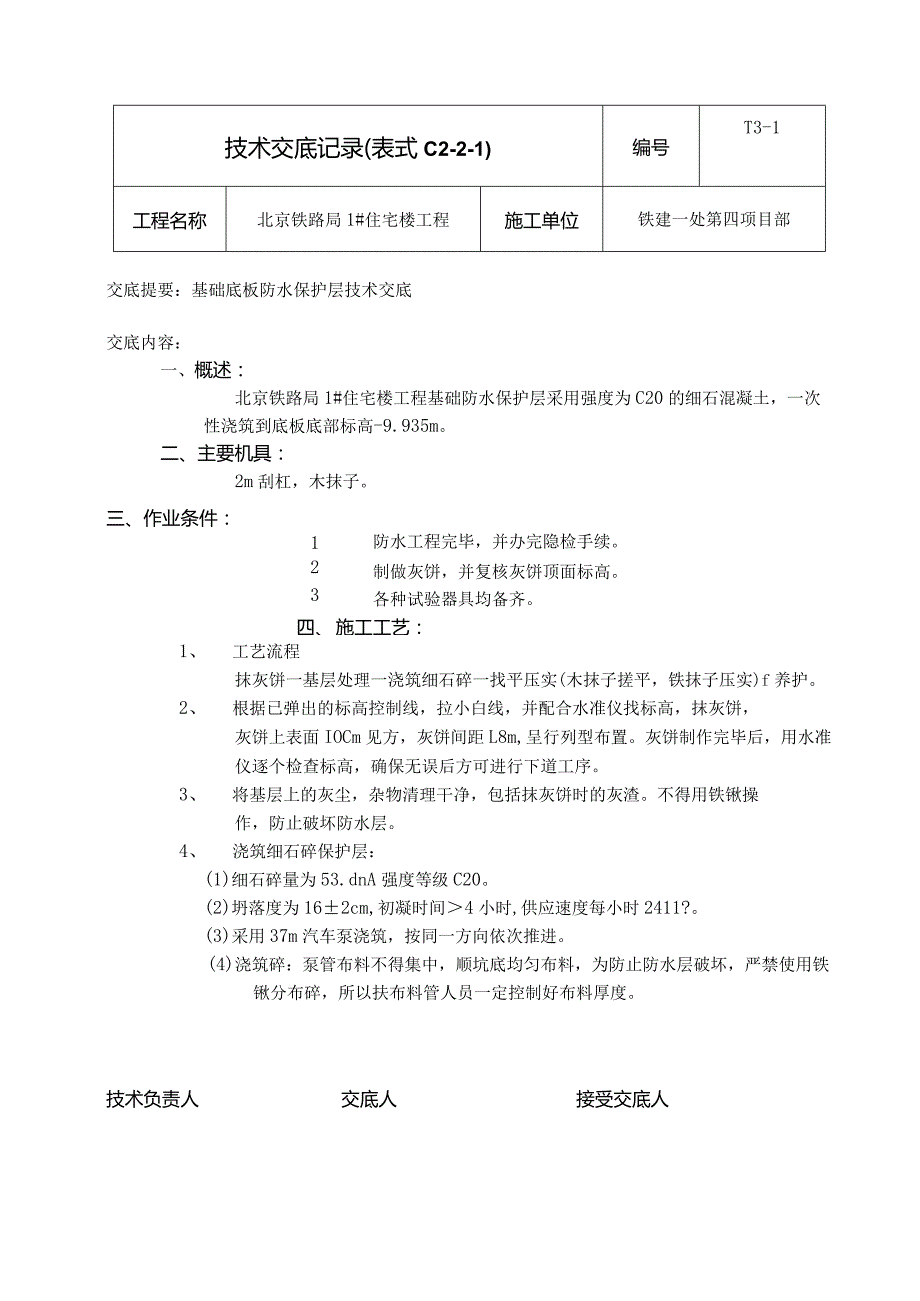

1、技术交底记录(表式C2-2-1)编号T3-1工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:基础底板防水保护层技术交底交底内容:一、概述:北京铁路局1#住宅楼工程基础防水保护层采用强度为C20的细石混凝土,一次性浇筑到底板底部标高-9.935m。二、主要机具:2m刮杠,木抹子。三、作业条件:1、防水工程完毕,并办完隐检手续。2、制做灰饼,并复核灰饼顶面标高。3、各种试验器具均备齐。四、施工工艺:1、 工艺流程抹灰饼一基层处理一浇筑细石碎一找平压实(木抹子搓平,铁抹子压实)f养护。2、 根据已弹出的标高控制线,拉小白线,并配合水准仪找标高,抹灰饼,灰饼上表面IOCm见方,灰饼

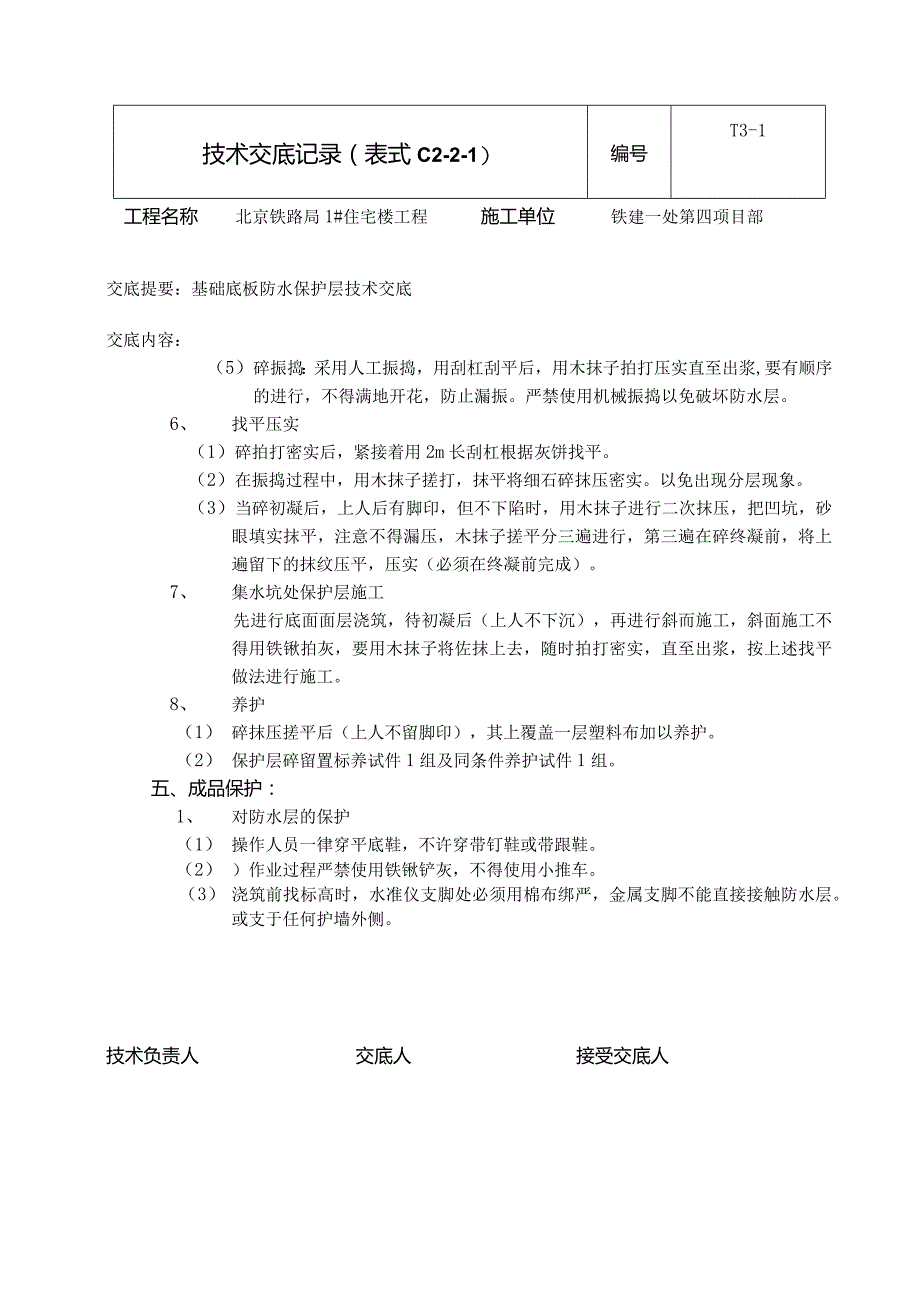

2、间距L8m,呈行列型布置。灰饼制作完毕后,用水准仪逐个检查标高,确保无误后方可进行下道工序。3、 将基层上的灰尘,杂物清理干净,包括抹灰饼时的灰渣。不得用铁锹操作,防止破坏防水层。4、 浇筑细石碎保护层:(1)细石碎量为53.dnA强度等级C20。(2)坍落度为162cm,初凝时间4小时,供应速度每小时2411?。(3)采用37m汽车泵浇筑,按同一方向依次推进。(4)浇筑碎:泵管布料不得集中,顺坑底均匀布料,为防止防水层破坏,严禁使用铁锹分布碎,所以扶布料管人员一定控制好布料厚度。技术负责人交底人接受交底人技术交底记录(表式C2-2-1)编号T3-1工程名称北京铁路局1#住宅楼工程施工单位铁建

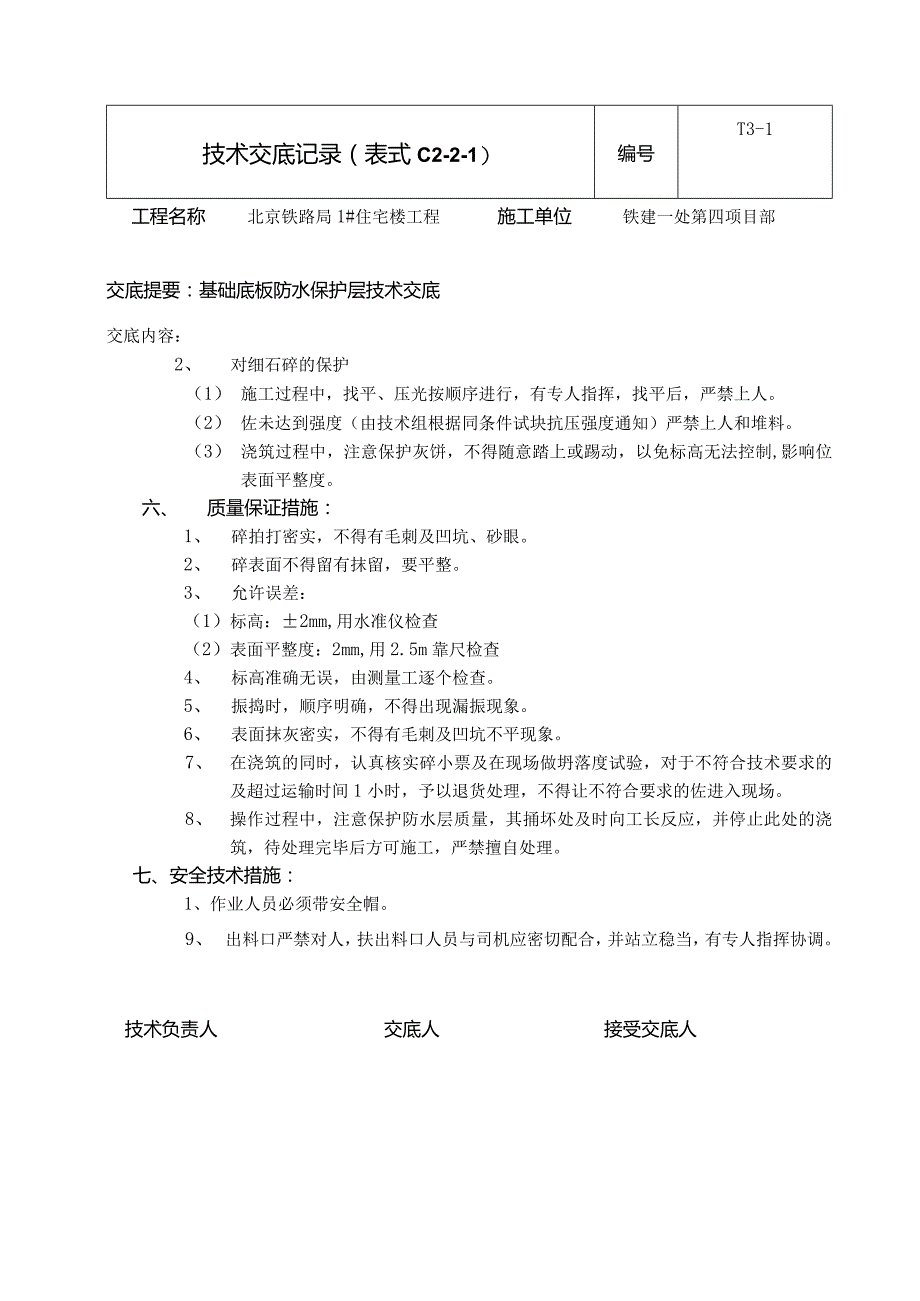

3、一处第四项目部交底提要:基础底板防水保护层技术交底交底内容:(5)碎振捣:采用人工振捣,用刮杠刮平后,用木抹子拍打压实直至出浆,要有顺序的进行,不得满地开花,防止漏振。严禁使用机械振捣以免破坏防水层。6、 找平压实(1)碎拍打密实后,紧接着用2m长刮杠根据灰饼找平。(2)在振捣过程中,用木抹子搓打,抹平将细石碎抹压密实。以免出现分层现象。(3)当碎初凝后,上人后有脚印,但不下陷时,用木抹子进行二次抹压,把凹坑,砂眼填实抹平,注意不得漏压,木抹子搓平分三遍进行,第三遍在碎终凝前,将上遍留下的抹纹压平,压实(必须在终凝前完成)。7、 集水坑处保护层施工先进行底面面层浇筑,待初凝后(上人不下沉),再
4、进行斜而施工,斜面施工不得用铁锹拍灰,要用木抹子将佐抹上去,随时拍打密实,直至出浆,按上述找平做法进行施工。8、 养护(1) 碎抹压搓平后(上人不留脚印),其上覆盖一层塑料布加以养护。(2) 保护层碎留置标养试件1组及同条件养护试件1组。五、成品保护:1、 对防水层的保护(1) 操作人员一律穿平底鞋,不许穿带钉鞋或带跟鞋。(2) )作业过程严禁使用铁锹铲灰,不得使用小推车。(3) 浇筑前找标高时,水准仪支脚处必须用棉布绑严,金属支脚不能直接接触防水层。或支于任何护墙外侧。技术负责人交底人接受交底人技术交底记录(表式C2-2-1)编号T3-1工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项
5、目部交底提要:基础底板防水保护层技术交底交底内容:2、 对细石碎的保护(1) 施工过程中,找平、压光按顺序进行,有专人指挥,找平后,严禁上人。(2) 佐未达到强度(由技术组根据同条件试块抗压强度通知)严禁上人和堆料。(3) 浇筑过程中,注意保护灰饼,不得随意踏上或踢动,以免标高无法控制,影响位表面平整度。六、质量保证措施:1、 碎拍打密实,不得有毛刺及凹坑、砂眼。2、 碎表面不得留有抹留,要平整。3、 允许误差:(1)标高:2mm,用水准仪检查(2)表面平整度:2mm,用2.5m靠尺检查4、 标高准确无误,由测量工逐个检查。5、 振捣时,顺序明确,不得出现漏振现象。6、 表面抹灰密实,不得有毛
6、刺及凹坑不平现象。7、 在浇筑的同时,认真核实碎小票及在现场做坍落度试验,对于不符合技术要求的及超过运输时间1小时,予以退货处理,不得让不符合要求的佐进入现场。8、 操作过程中,注意保护防水层质量,其捅坏处及时向工长反应,并停止此处的浇筑,待处理完毕后方可施工,严禁擅自处理。七、安全技术措施:1、作业人员必须带安全帽。9、 出料口严禁对人,扶出料口人员与司机应密切配合,并站立稳当,有专人指挥协调。技术负责人交底人接受交底人技术交底记录(表式C2-2-1)编号T3-1工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:基础底板防水保护层技术交底交底内容:4、现场严禁吸烟,操作时精力集中,服从管理人员指挥。5、若夜间施工,将坑周围的大灯打开,细部用手把灯照明,由电工拉线。6、夜间施工,由坡道上下坑注意安全。技术负责人交底人接受交底人
