釉面砖墙面.docx

上传人:p** 文档编号:752201 上传时间:2024-02-26 格式:DOCX 页数:10 大小:99.16KB
下载 相关 举报
釉面砖墙面.docx_第1页
第1页 / 共10页
釉面砖墙面.docx_第2页
第2页 / 共10页
釉面砖墙面.docx_第3页
第3页 / 共10页
釉面砖墙面.docx_第4页
第4页 / 共10页
釉面砖墙面.docx_第5页
第5页 / 共10页
釉面砖墙面.docx_第6页
第6页 / 共10页
釉面砖墙面.docx_第7页
第7页 / 共10页
釉面砖墙面.docx_第8页
第8页 / 共10页
釉面砖墙面.docx_第9页
第9页 / 共10页
釉面砖墙面.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《釉面砖墙面.docx》由会员分享,可在线阅读,更多相关《釉面砖墙面.docx(10页珍藏版)》请在第壹文秘上搜索。

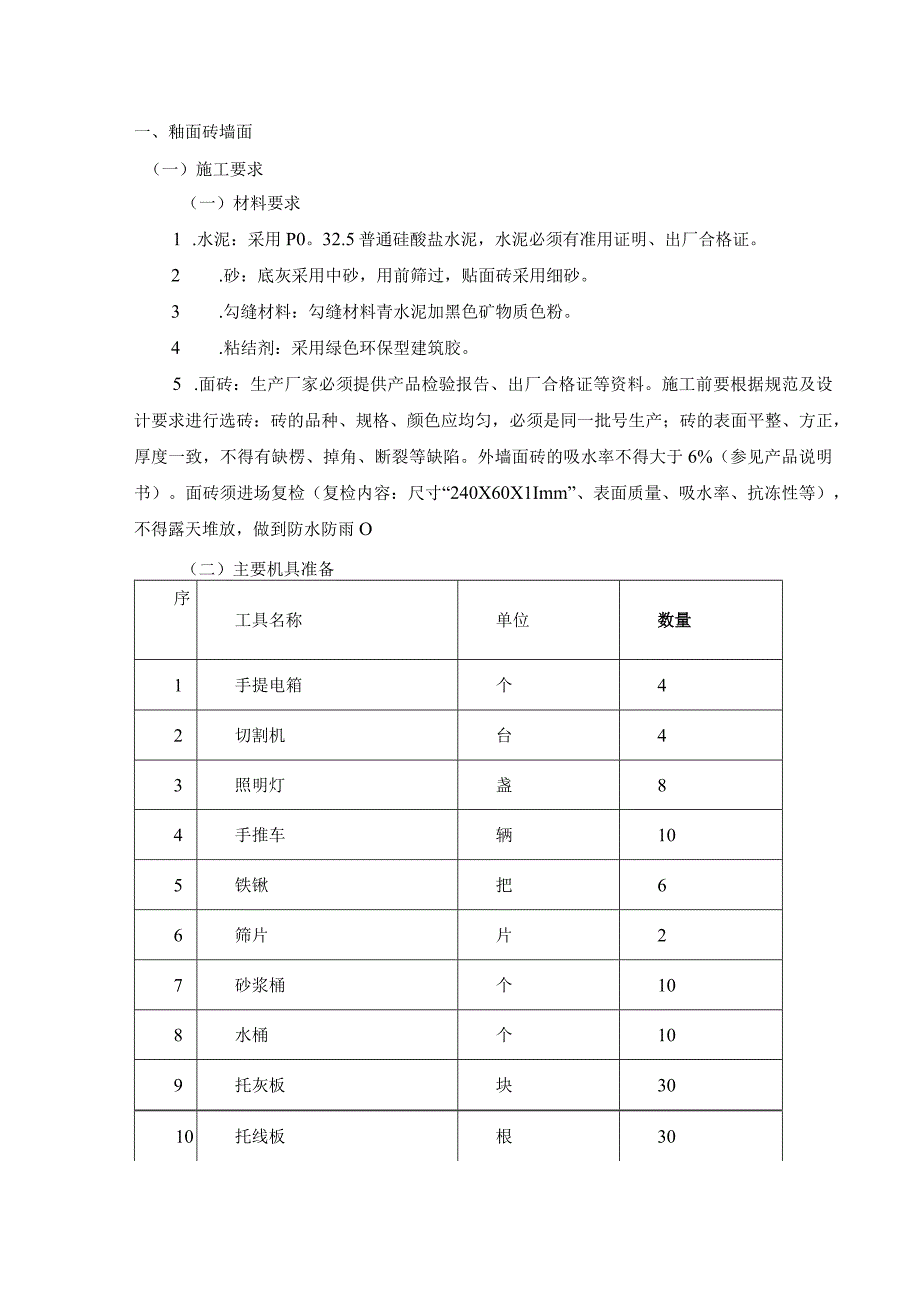

1、一、釉面砖墙面(一)施工要求(一)材料要求1 .水泥:采用P0。32.5普通硅酸盐水泥,水泥必须有准用证明、出厂合格证。2 .砂:底灰采用中砂,用前筛过,贴面砖采用细砂。3 .勾缝材料:勾缝材料青水泥加黑色矿物质色粉。4 .粘结剂:采用绿色环保型建筑胶。5 .面砖:生产厂家必须提供产品检验报告、出厂合格证等资料。施工前要根据规范及设计要求进行选砖:砖的品种、规格、颜色应均匀,必须是同一批号生产;砖的表面平整、方正,厚度一致,不得有缺楞、掉角、断裂等缺陷。外墙面砖的吸水率不得大于6%(参见产品说明书)。面砖须进场复检(复检内容:尺寸“240X60X1Imm”、表面质量、吸水率、抗冻性等),不得露

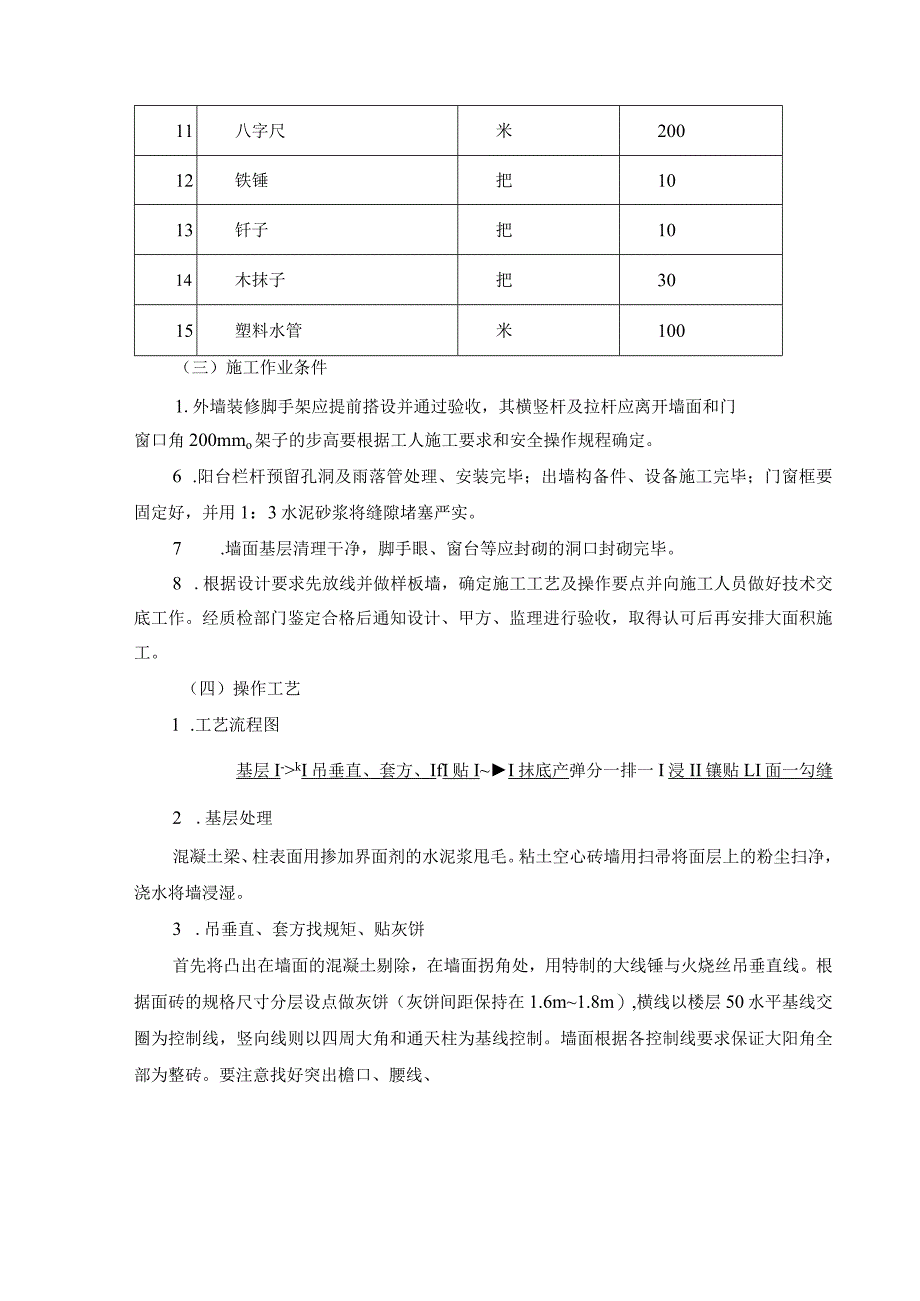

2、天堆放,做到防水防雨O(二)主要机具准备序工具名称单位数量1手提电箱个42切割机台43照明灯盏84手推车辆105铁锹把66筛片片27砂浆桶个108水桶个109托灰板块3010托线板根3011八字尺米20012铁锤把1013钎子把1014木抹子把3015塑料水管米100(三)施工作业条件1.外墙装修脚手架应提前搭设并通过验收,其横竖杆及拉杆应离开墙面和门窗口角200mmo架子的步高要根据工人施工要求和安全操作规程确定。6 .阳台栏杆预留孔洞及雨落管处理、安装完毕;出墙构备件、设备施工完毕;门窗框要固定好,并用1:3水泥砂浆将缝隙堵塞严实。7 .墙面基层清理干净,脚手眼、窗台等应封砌的洞口封砌完毕

3、。8 .根据设计要求先放线并做样板墙,确定施工工艺及操作要点并向施工人员做好技术交底工作。经质检部门鉴定合格后通知设计、甲方、监理进行验收,取得认可后再安排大面积施工。(四)操作工艺1 .工艺流程图基层I-kI吊垂直、套方、IfI贴II抹底产弹分一排一I浸II镶贴LI面一勾缝2 .基层处理混凝土梁、柱表面用掺加界面剂的水泥浆甩毛。粘土空心砖墙用扫帚将面层上的粉尘扫净,浇水将墙浸湿。3 .吊垂直、套方找规矩、贴灰饼首先将凸出在墙面的混凝土剔除,在墙面拐角处,用特制的大线锤与火烧丝吊垂直线。根据面砖的规格尺寸分层设点做灰饼(灰饼间距保持在1.6m1.8m),横线以楼层50水平基线交圈为控制线,竖向

4、线则以四周大角和通天柱为基线控制。墙面根据各控制线要求保证大阳角全部为整砖。要注意找好突出檐口、腰线、窗台、雨棚等饰面的流水坡度和滴水线槽。4 .抹底层砂浆基层不同材料(如混凝土柱、梁、粘土空心砖墙等)交接处钉30Omm宽钢板网,防止因碎与粘土墙吸水率不同,导致抹灰面开裂。分层抹基层1:3水泥砂浆,要求每层厚度控制在IOmm内,在第一遍水泥砂浆抹好后,用扫帚扫毛。对抹灰厚度超过40mm要加钢板网。待第一遍六至七成干时,即可抹第二遍,随即用木杠刮平,木抹搓毛,终凝后浇水养护。5 .弹线分格待基层灰六至七成干时即可按外墙面砖镶贴排板深化设计图要求进行分段分格弹线,要求设专门弹线小组负责外墙四边周圈

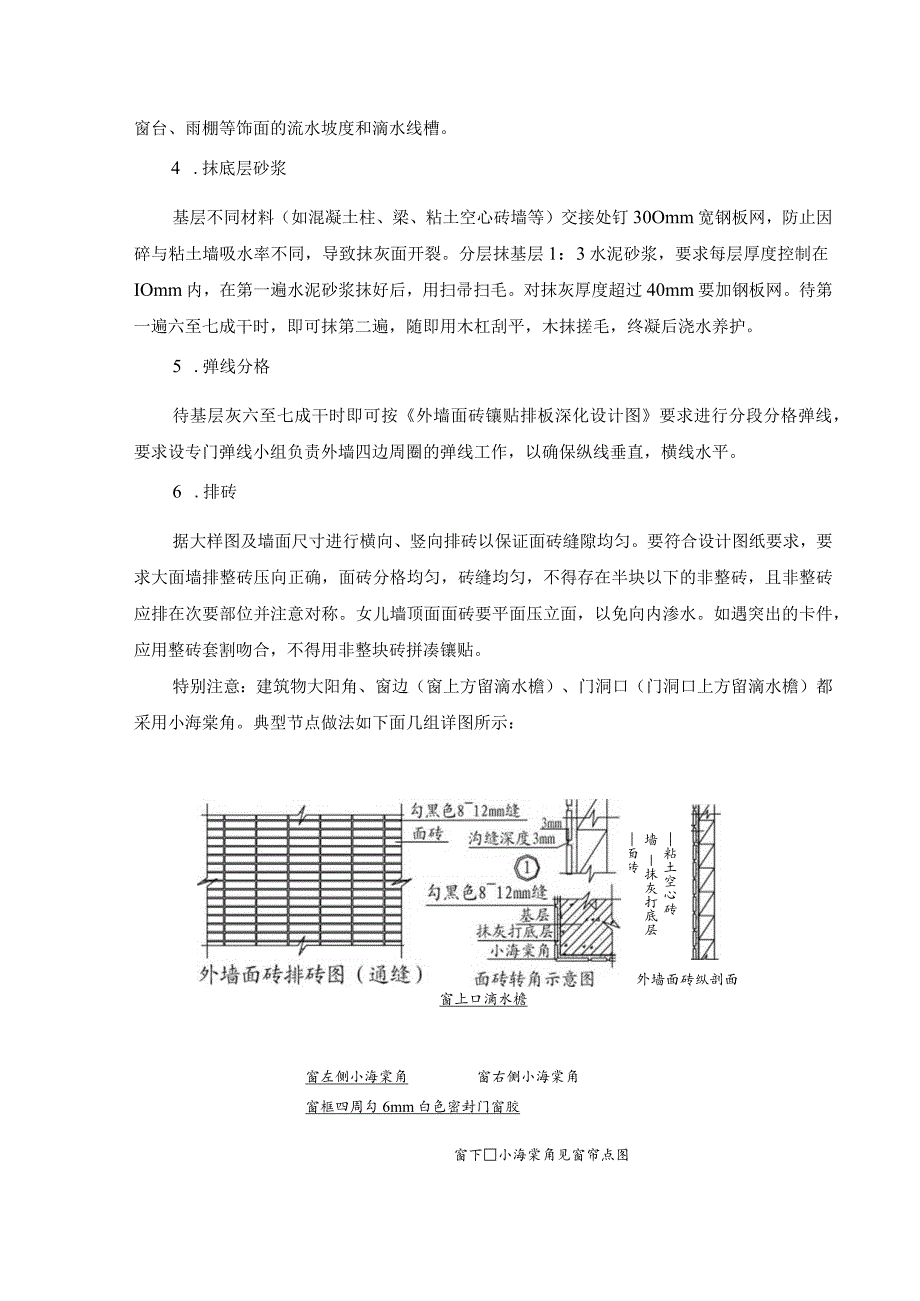

5、的弹线工作,以确保纵线垂直,横线水平。6 .排砖据大样图及墙面尺寸进行横向、竖向排砖以保证面砖缝隙均匀。要符合设计图纸要求,要求大面墙排整砖压向正确,面砖分格均匀,砖缝均匀,不得存在半块以下的非整砖,且非整砖应排在次要部位并注意对称。女儿墙顶面面砖要平面压立面,以免向内渗水。如遇突出的卡件,应用整砖套割吻合,不得用非整块砖拼凑镶贴。特别注意:建筑物大阳角、窗边(窗上方留滴水檐)、门洞口(门洞口上方留滴水檐)都采用小海棠角。典型节点做法如下面几组详图所示:外墙面砖纵剖面粘土空心砖墙 抹灰打底层 面砖窗上口滴水檐窗左侧小海棠角窗右侧小海棠角窗框四周勾6mm白色密封门窗胶窗下小海棠角见窗帘点图窗边做

6、小海棠部位示意图7 .浸砖面砖在镶贴前应挑选、清扫干净,然后放入净清水中浸泡2h以上(注:浸泡时间按面砖产品说明书要求,因劈离砖吸水率高所以不得浸泡时间过长),取出待表面晾后方可使用。8 .面砖镶贴本工程外墙镶贴胶粘剂采用立德尔DL-815建筑胶粘剂,这是一种浓缩型胶,使用时须按照产品说明进行稀释。施工中须根据本方案给出的配比值结合实际情况进行试配,严格控制建筑胶的用量,节约成本。a0施工工艺(1)稀释:先将LD-815加1.5倍水稀释,并搅拌均匀。(2)配比:LD-815(稀释后):水泥:砂二1:3:6(重量比)(3)搅拌:将LD-815(稀释后)与水泥和砂子拌和均匀,调到适合施工的要求即可

7、施工。(4)挂砂浆:在面砖背面满铺粘结砂浆,再用侧面带齿抹子将砂浆刮成条沟状,即可镶贴面砖。(5)注:拌和好的水泥胶浆应在1小时内用完,在此期间水泥胶浆过稠不好操作时,可适量加水搅拌均匀使用。b.胶粘剂用量的配比:以6mm厚粘结砂浆为每立方米用胶量为例:水泥1247.4kg:砂子1247.4kg:胶415.8kg以6mm厚粘结砂浆为每平方米用胶量为例:水泥3.7422kg:砂子3.7422kg:胶1.6237kgc.胶粘剂、水泥、砂子、水、砖用量的控制:为了保证产品质量和节约成本特制定材料定量领取制度专人负责专人管理制度。工作人员一天干多少工作量就领取当天的材料不得多领不得浪费材料(注:当天领

8、的材料、当天的工作定量必须当天干完。)的如发现有材料浪费者要处以罚款。9 .面砖勾缝外墙面砖粘贴应设伸缩缝隙。竖向伸缩可设在洞口两侧或与横墙、柱对应的部位;水平向伸缩可设在洞口上、下或与楼层对应处。伸缩缝采用柔性防水材料嵌缝。面砖接缝的宽度横缝应为812mm,坚缝应为812mm,不得采用密缝。缝深宜为3mm。面砖与石材勒角接缝25mm(详附图)。I段在楼层标高处设置横向分仓缝;11段在楼层标高处设置横向分仓缝,在窗间墙中央设置竖向分仓缝。缝宽均为20mm。详见外墙砖粘贴施工排砖图。对窗台、檐口、装饰线、雨篷、阳台和落水口等墙面凹凸部位,设置滴水槽。对面砖进行各项检查完毕后,用1:1水泥砂浆勾黑

9、色缝,勾缝时先勾水平缝,再勾垂直缝,勾好后要求凹进面砖表面3mm。要求勾缝堵填密实,光滑,接头平直,色泽、深浅一致。面砖勾缝完毕,用布或棉丝蘸稀盐酸擦洗干净,确保表面无任何污迹。10 .脚手架的拆除后堵洞口及雨落管做法:每干二层工作面就拆除脚手架一层并做好堵洞口和雨落管的安装工作.(二)质量控制施工允许偏差及检验方法项目允许偏差(mm)检验方法1立面垂直度3用2m托线板检查2表面平整度4用2m靠尺和楔形塞尺检查3阴阳角方正3用直角检测尺和楔形塞尺检查4接缝直线度3拉5m小线,不足5m拉通线用钢尺检查拉5m小线,不足5m拉通线用钢尺检查5墙裙上口平直26接缝高低差1用钢直尺和塞尺检查7接缝宽度1

10、用钢直尺检查应注意的质量问题11 空鼓、脱落:基层表面偏差较大,基层处理或施工不当,如每层抹灰灰跟的太紧,面砖勾缝不严,又没有洒水养护,各层之间的粘结强度很差,面层就容易产生空鼓、脱落。砂浆配合比不准,稠度控制不好,砂子含量过大,在同一施工面上采用几种不同的配合比砂浆,因而产生不同的干缩,亦会空鼓。应在贴面砖的砂浆中加入适量的108胶,增强粘结,严格按工艺操作,重视基层处理和自检工作,要逐一检查,发现空鼓的应随即返工重做。12 墙面不平:主要原因是结构施工期间,几何尺寸控制不好,造成外墙垂直、平整偏差大,而装修前对基层处理又不够认真。应加强对基层打底工作的检查,合格后方可进行下道工序。13 分

11、格缝不匀,不直:主要原因是主施工前没有认真按图纸尺寸,核对结构施工的实际情况,加上分段分块弹线、排砖不细,贴灰饼控制点少,以及面砖规格尺寸偏差大,施工中选砖不细,操作不当等造成的。14 墙面返碱:主要原因是水泥砂浆返碱造成墙面污染。本工程采用的立德尔建筑胶具有抗返碱功能,施工保证胶的正常用量,不得擅自减少。(三)成品保护1.要及时清理、擦干净残留在门、塑钢窗框、铝塑板墙、玻璃幕墙上的砂浆,特别是门、窗框、铝塑板墙、玻璃幕墙应保证保护膜不被撕坏,预防锈蚀。对施工中易发生碰损的入口通道、阳角等部位应采取临时保护措施。15 认真贯彻合理施工顺序,水电、通风、设备安装等应提前完成,防止损坏面砖。16

12、各抹灰层的凝结前应防止快干、曝晒、水冲和振动,以保证其灰层有足够的强度。17 拆架子时应注意不要碰撞墙面。18 避免后续工程对饰面造成的损坏或污染等。(四)安全及文明施工1 .施工必须遵守有关安全操作规程,严禁违章作业,按集团和市建设委员会关于开展建委系统“百日安全无事故”的活动的通知和市安全文明施工样板工程的标准进行检查,对不符合标准的责任的单位的责任人进行严厉处罚。对文明施工工作表现出色的给以适当奖励。2 .实行区域管理制度,区域责任管理人员下直接负责区域的文明施工。3 .现场临时水电设专人管理,不得有长流水、长明灯。用电做到三级配二级漏电保护、电源线严禁拖地,电器应灵敏可靠选用一局定点厂

13、家的产品。4 .工人操作地点必须清洁,做到活完周围工作区域干净。严禁损坏、污染成品。5 .中小型机具必须经检验合格,履行验收手续后方可使用同时应由专业人员使用操作并负责维修保养。必须建立中小型机具的安全操作制度,并将安全操作制度牌挂在机机具旁明显处。6 .脚手架要进行充分的遮挡。操作人员必须系好安全带满铺脚手板并绑扎牢固。翻跳板时操作人员相互配合,并系好安全带。二、地砖地面一、施工准备1 .材料及主要机具1)水泥:硅酸盐水泥、普通硅酸盐水泥;其标号不应低于425号,并严禁混用不同品种、不同标号的水泥。2)砂:中砂或粗砂,过8mm孔径筛子,其含泥量不应大于3%。3)磁砖有出厂合格证,抗压、抗折及

14、规格品种均符合设计要求,外观颜色一致、表面平整(水泥花砖要求表面平整、光滑、图案花纹正确)、边角整齐、无翘曲及窜角。4)草酸、火碱、107胶等均有出厂合格证。5)主要机具:水桶、平锹、铁抹子、大杠、筛子、窗纱筛子、锤子、橡皮锤子、方尺、云石机。2 .作业条件1)内墙+50Cm水平标高线已弹好,并校核无误。3 )墙面抹灰、屋面防水和门框已安装完。4 )地面垫层以及预埋在地面内各种管线已做完。穿过楼面的竖管已安完,管洞已堵塞密实。有地漏的房间应找好泛水。5 )提前做好选砖的工作,预先用木条钉方框(按砖的规格尺寸)模子,拆包后块块进行套选、长、宽、厚不得超过1mm,平整度有秆尺检查,不得超过土0.5

15、mmo外观有裂缝、掉角和表面上有缺陷的板剔出,并按花型、颜色挑选后分别堆放。二、操作工艺1.工艺流程基层处理一找标高、弹线一抹找平层砂浆一弹铺砖控制线一铺砖一勾缝、擦缝一养护一踢脚板安装1)基层处理:将混凝土基层上的杂物清理掉,并用鎏子剔掉砂浆落地灰,用钢丝刷刷净浮浆层。如基层有油污时,应用10%火碱水刷净,并用清水及时将其上的碱液冲净。2)找标高、弹线:根据墙上的+50Cm水平标高线,往下量测出面层标高,并弹在墙上。3)抹找平层砂浆:a.洒水湿润:在清理好的基层上,用喷壶将地面基层均匀洒水一遍。b.抹灰饼和标筋:从已弹好的面层水平线下量至找平层上皮的标高(面层标高减去砖厚及粘结层的厚度),抹灰饼间距1.5m,灰饼上平就是水泥砂浆找平层的标高,然后从房间一侧开始抹标筋(又叫冲筋)。有地漏的房间,应由四周向地漏方向放射形抹标筋,并找好坡度。抹灰

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 资格/认证考试 > 建筑师考试

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
