《8.利用活动小车降低钢灰库吊施工成本.docx》由会员分享,可在线阅读,更多相关《8.利用活动小车降低钢灰库吊施工成本.docx(16页珍藏版)》请在第壹文秘上搜索。

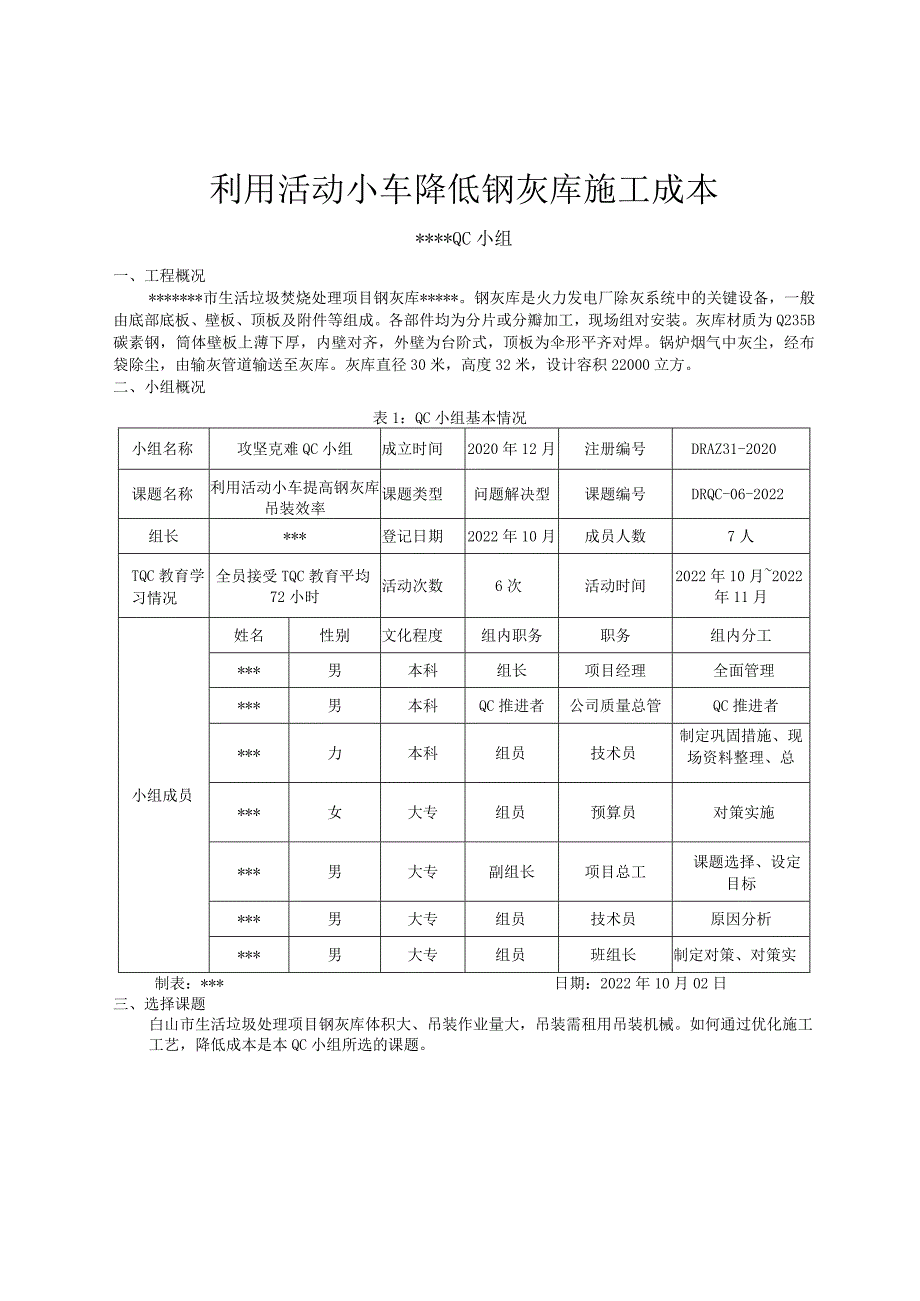

1、利用活动小车降低钢灰库施工成本*QC小组2023年3月-V工程概况1二、小组概况1三、选择课题1四、现状调查1五、设定目标及目标可行性论证3六、原因分析3七、确定主要原因4八、制定对策7九,对策实施7十、效果检查13H、制定巩固措施14十二、总结和下一步打算14利用活动小车降低钢灰库施工成本*QC小组一、工程概况*市生活垃圾焚烧处理项目钢灰库*。钢灰库是火力发电厂除灰系统中的关键设备,一般由底部底板、壁板、顶板及附件等组成。各部件均为分片或分瓣加工,现场组对安装。灰库材质为Q235B碳素钢,筒体壁板上薄下厚,内壁对齐,外壁为台阶式,顶板为伞形平齐对焊。锅炉烟气中灰尘,经布袋除尘,由输灰管道输送
2、至灰库。灰库直径30米,高度32米,设计容积22000立方。二、小组概况表1:QC小组基本情况小组名称攻坚克难QC小组成立时间2020年12月注册编号DRAZ31-2020课题名称利用活动小车提高钢灰库吊装效率课题类型问题解决型课题编号DRQC-06-2022组长*登记日期2022年10月成员人数7人TQC教育学习情况全员接受TQC教育平均72小时活动次数6次活动时间2022年10月2022年11月小组成员姓名性别文化程度组内职务职务组内分工*男本科组长项目经理全面管理*男本科QC推进者公司质量总管QC推进者*力本科组员技术员制定巩固措施、现场资料整理、总*女大专组员预算员对策实施*男大专副组
3、长项目总工课题选择、设定目标*男大专组员技术员原因分析*男大专组员班组长制定对策、对策实制表:*日期:2022年10月02日三、选择课题白山市生活垃圾处理项目钢灰库体积大、吊装作业量大,吊装需租用吊装机械。如何通过优化施工工艺,降低成本是本QC小组所选的课题。图1:课题选择流程图制图:*日期:2022年10月02日四、现状调查小组通过对以往完成的工地,对于类似的钢灰库组对、安装的施工情况进行了调查,一般采用常规施工方法,用25t汽车吊靠近站位作业,可以挪动吊车站位,钢灰库安装的施工成本主要是人工成本和机械台班。从用工工时和使用机械台班两方面统计如下表:表2:钢灰库施工人工、机械调查表序号工程名
4、称施工人数使用机械工期(天)工日数(人.天)机械台班1汨罗市生活垃圾焚烧发电项目2225t汽车吊42924352丰宁县生活垃圾焚烧发电项目2625t汽车吊38988323鹿寨县生活垃圾焚烧发电项目2425t汽车吊4096035平均244095734制表:*口期:2022年10月04日对照调查以往工程的人工和机械使用成本:人工费957X350=334950元,机械费34X1400=47600元,共计38.3万元。对施工成本的各影响因素调查归纳如下表:表3:钢灰库安装成本影响因素调查表序号调查项目频数累计频数频率累计频率1施工工艺404040%40%2设备选用不当307030%70%3材料存放不到
5、位108010%80%4工人责任心不强5855%85%5人员技能差5905%90%6天气寒冷影响施工5955%95%7测量不准确影响施工51005%100%合计100100%制表:*制表口期:2022年10月04日图2:影响因素排列图制图:*日期:2022年10月05日五、设定目标及目标可行性论证1、设定目标:小组决定设定目标为:优化施工工艺,降低施工成本至30万元以下。2、目标可行性论证钢灰库安装是一项工序简单重复的工作,主要的施工成本就是人工和吊车机械的使用,根据施工经验,钢灰库吊装汽车吊一般需要29个工日,白山项目由于场地受限,吊车不能靠到基础附近站位,需要租赁更大的吊车跨路进行作业,施
6、工成本更加增大。如果设计出一套简单实用的吊装工具,在保证钢灰库的施工质量前提下,通过改进施工工艺,减少吊车机械的使用,降低机械的使用成本,就能达到降低钢灰库施工成本的目的。六、原因分析对钢灰库成本高的影响因素,我们召开会议讨论分析,并利用因果分析图进行了归纳整理,如下图:图3:因果分析图制图:*口期:2022年10月05日七、确定主要原因1、要因确认表从上述因果分析图可以看出,影响钢灰库施工成本的因素共有7条。小组成员针对7个末端因素制定了要因确认表。表4:要因确认表序号末端因素分析论证确认方法确认结果负责人确认时间分析结果1工人责任心不强项目部已制定考核制度,对工人进行质量宣贯现场调查操作人
7、员为班组长,平时管理认真负责,工人通过培训以后质量意识有了明显提升*2022.10.10非要因2施工人员技能差已进行技术交底,并多次技能培训。现场考评经过多次培训,施工流程已熟练,挑选焊接水平较好的工人。焊条用烘干箱烘干,用焊条筒领取,现场焊条筒通电保温,提高焊接质量。*2022.10.10非要因3设备选用不当现场测量施工场地尺寸现场调查白山项目场地受限,吊车不能在基础附近站位*2022.10.10要因4材料存放不到位,倒运材料增加成本施工区域场地狭窄,道路不通畅现场调查用吊车把材料吊到基础附近,优化施工工艺,不使用吊车,不用倒料*2022.10.11非要因5施工工艺用吊车吊装钢板卷制、安装的
8、施工方法,占用吊车时间长现场调查用小吊车把材料吊放到基础附近,优化施工工艺,更改吊装工具,不使用吊车吊装。*2022.10.11要因6天气寒冷影响施工可通过新工艺改进现场调查利用区域周围钢架,用塑料布做遮挡,封闭施工区域既可以保温,又可以防护队焊接的影响*2022.10.11非要因7测量不准确影响施工使用校验过的测量器具现场调查规范测量方法及记录格式*2022.10.10非要因制表:*日期:2022年10月11日1. 1要因确认一、工人责任心不强确认方法:现场调查确认依据:岗位操作规程、标准规范学习培训时间20学时以上,工人100%参加学习,考核成绩合格。确认结果:查询操作人员学习培训记录、理
9、论考试及实操考核结果,施工人员受长期培训具有较强的质量责任心。项目部制定了质量管理制度,进行监督和约束。确认结论:非要因图4:对工人进行责任意识宣讲制图:*日期:2022年10月10日1.2 施工人员技能差确认方法:现场考评确认依据:查看操作证件、现场考核确认结果:通过查阅施工中主要工种的操作证件,对未能做到持证上岗的个别施工人员,予以清退。对电焊工进行现场焊接试件考评,做到参与施工的人员均能胜任作业内容。利用区域周围钢架,用塑料布做遮挡,封闭施工区域,焊条用烘干箱烘干,用焊条筒领取,现场焊条筒通电保温,提高焊接质量。确认结论:非要因图5:施工人员证件查询制图:*日期:2022年10月10日1
10、.3 设备选用不当确认方法:现场调查确认依据:测量现场施工场地尺寸核对吊车施工范围确认结果:通过测量施工场地的范围,和吊车施工范围,白山项目场地受限,小吊车不能在基础附近站位。确认结论:要因1.4 材料存放不到位,倒运材料增加成本确认方法:现场调查确认依据:测量现场施工场地尺寸确认结果:通过测量施工场地的范围,按照以往的施工方法,吊车需要挪动站位,钢板卷制需要占用大面积场地,钢板需要放在罐体远处卷制。确认结论:非要因1.5施工工艺占用吊车时间长确认方法:现场调查确认依据:原有方法,吊车需要经常变换站位,使用吊车占用时间长,机械成本高;确认结果:需要优化施工工艺,降低机械使用成本确认结论:要因1
11、.6天气寒冷影响施工确认方法:现场调查确认依据:调查往年同时期的天气情况确认结果:施工时期会有雨天或雪天和雾天;风速超过8m/s;可以通过利用施工区域周围钢架,用塑料布做遮挡,封闭施工区域,焊条用烘干箱烘干,用焊条筒领取,现场焊条筒通电保温等措施来保证施工质量。确认结论:非要因1) 7测量记录不准确确认方法:现场调查确认依据:不同测量结果相互比较确认结果:使用校验过的测量器具,规范测量方法及记录格式,可以保证测量数据准确。确认结论:非要因2、要因确认讨论图6:要因分析讨论会制图:*口期:2022年10月10日3、要因确认结论通过分析论证,总结出以下2条影响“钢灰库施工成本”的主要因素图7:要因
12、结论图制图:*口期:2022年10月11日八、制定对策确定了各种要因后,小组成员又开展讨论分析,总结制定对策措施表如下:表5:钢灰库制作吊装对策表序号要因目标对策责任人完成时间1设备选用不1I降低机械成本选用合适的机械设备*2022.10.102施工工艺占用吊车时间长优化施工工艺优化施工工艺,制定合理的施工工艺*2022.10.10词表:*日期:2022年10月H日九、对策实施对策实施一:通过对比分析,选用最佳吊装机械(一)吊装设备的分析常规施工工艺采用25t吊车在基础附近站位,吊车作业范围只能覆盖半个钢灰库,通过挪动吊车站位的方式完成另外一半施工,因为钢灰库安装是分层施工,吊车需要经过多次挪
13、动,增加了施工成本。白山项目施工区域受限,吊车无法靠近基础站位,常规施工工艺不能使用,经QC小组讨论制定了以下两种方案:方案一:选用大吊车,满足施工需要,经过现场测量计算,需要选用15Ot汽车吊。方案二:用25t汽车吊把卷板机和钢板吊运到基础附近,制作一个活动小车,安装在钢灰库顶,可以沿着钢灰库边沿转动,吊装钢板进行卷制和安装,不再使用吊车。1、小组成员对以上两个方案的受力分析和安全性分析如下:(1)单片钢板吊装:方案一:在46米工作幅度范围,15Ot汽车吊吊装重量为3.33单片钢板重量为L1313方案一能满足要求,安全可靠。方案二:25t汽车吊8米工作幅度范围,吊装重量为5t,单张钢板重量为1.131325t汽车吊满足材料倒运使用要求。活动小车卷扬机采用3T,单台额定起升量3T,单张带板最重为L131T,1.131T3T,卷扬机满足要求。(2)主要部件受力校核:a、电动葫芦受力校核依据现场条件,钢灰库顶盖组装完成后采用30个20t电动葫芦提升,单台电动葫芦额定起升量20t,安全系数取0.75,则最大允许承受力15t,电动葫芦受力:NmaX=NmaX=6.281小于151,满足安全需要。(受力参数见下表)表6:受力计算参数表项目前3带板及
