9栋高层公寓群施工组织设计方案.docx

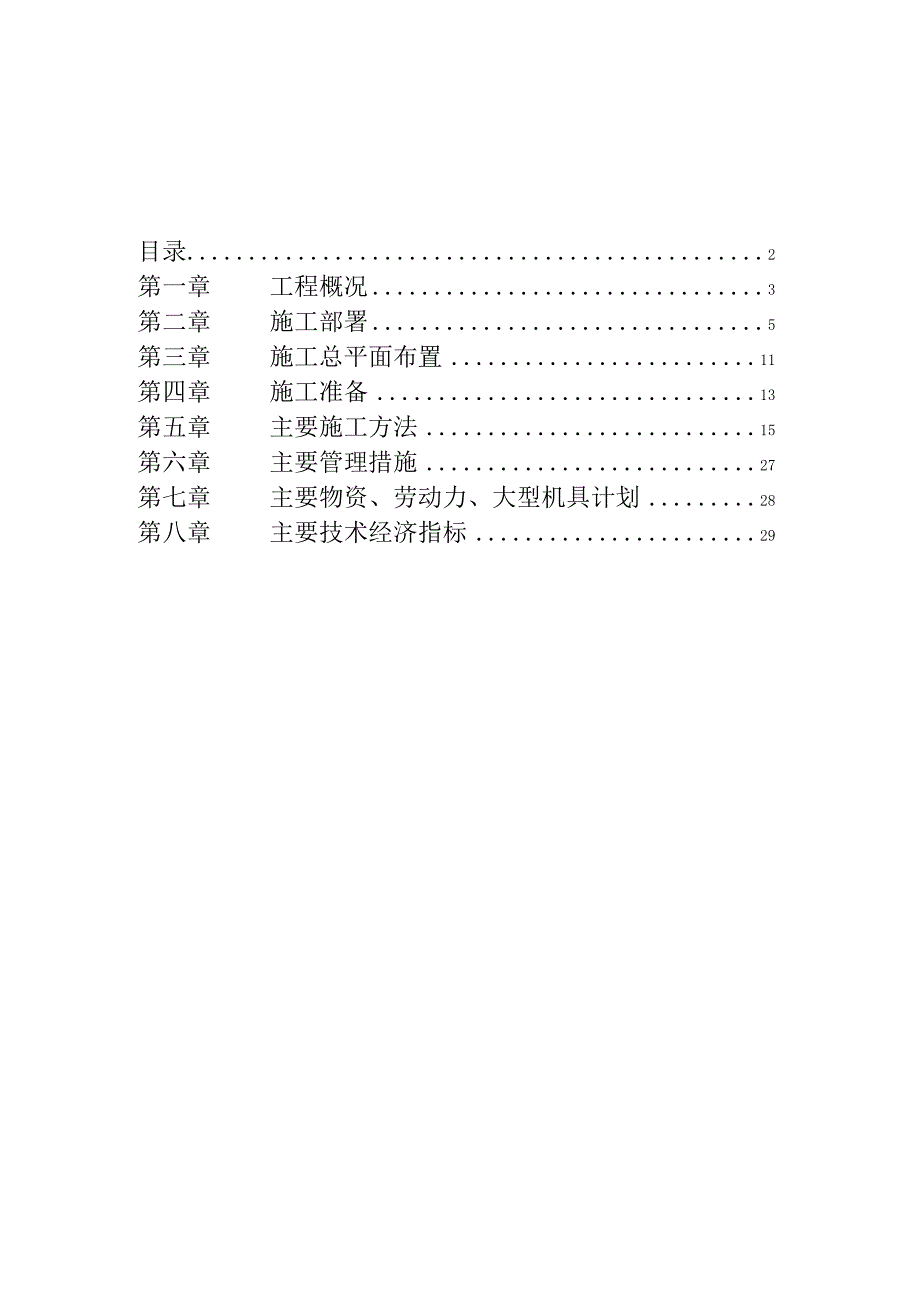

上传人:p** 文档编号:754530 上传时间:2024-02-26 格式:DOCX 页数:28 大小:311.57KB
下载 相关 举报
9栋高层公寓群施工组织设计方案.docx_第1页
第1页 / 共28页
9栋高层公寓群施工组织设计方案.docx_第2页
第2页 / 共28页
9栋高层公寓群施工组织设计方案.docx_第3页
第3页 / 共28页
9栋高层公寓群施工组织设计方案.docx_第4页
第4页 / 共28页
9栋高层公寓群施工组织设计方案.docx_第5页
第5页 / 共28页
9栋高层公寓群施工组织设计方案.docx_第6页
第6页 / 共28页
9栋高层公寓群施工组织设计方案.docx_第7页
第7页 / 共28页
9栋高层公寓群施工组织设计方案.docx_第8页
第8页 / 共28页
9栋高层公寓群施工组织设计方案.docx_第9页
第9页 / 共28页
9栋高层公寓群施工组织设计方案.docx_第10页
第10页 / 共28页
亲,该文档总共28页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《9栋高层公寓群施工组织设计方案.docx》由会员分享,可在线阅读,更多相关《9栋高层公寓群施工组织设计方案.docx(28页珍藏版)》请在第壹文秘上搜索。

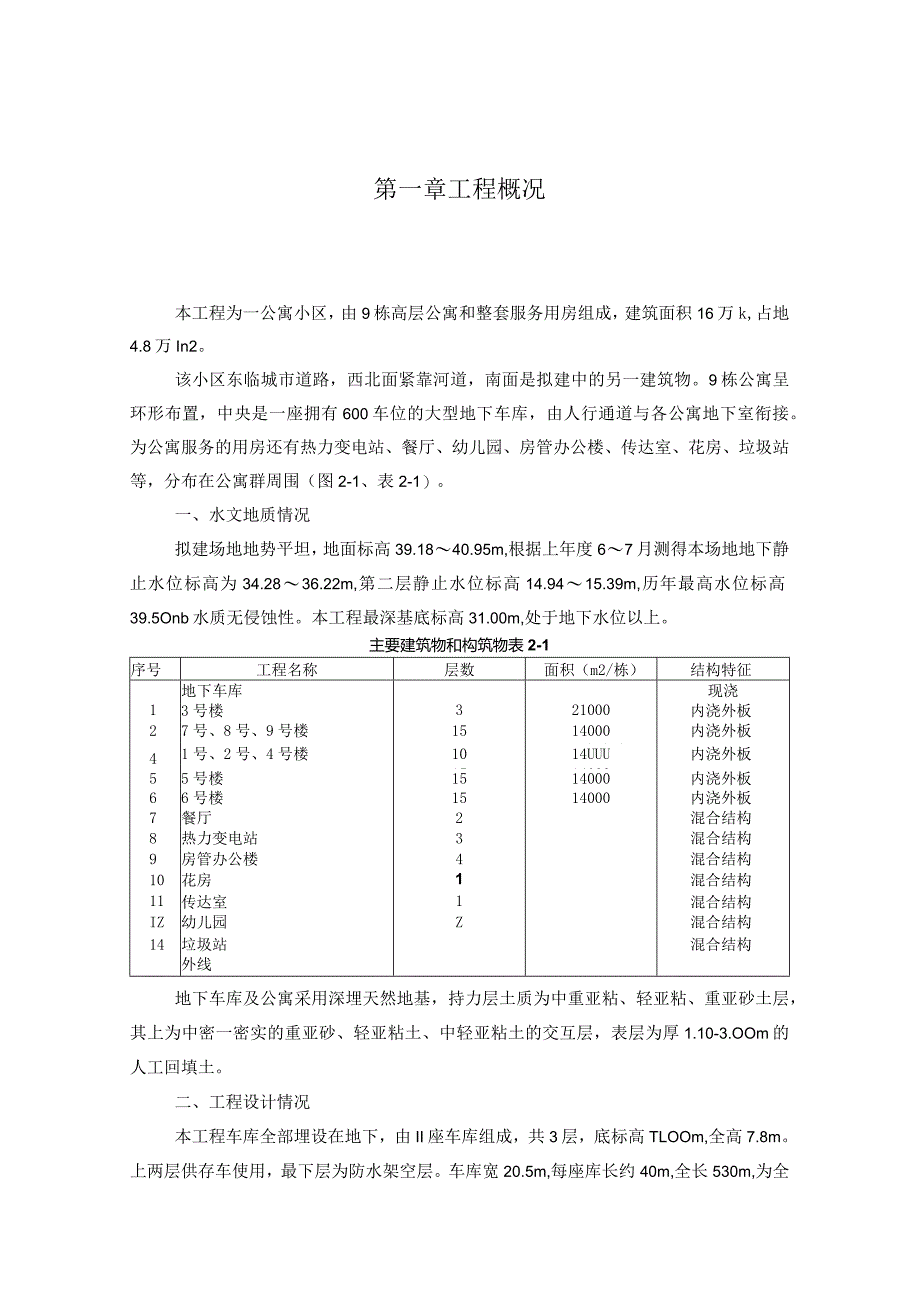

1、施工组织设计开工日期:20工-03-03竣工日期:2017-03-03目录2第一章工程概况3第二章施工部署5第三章施工总平面布置11第四章施工准备13第五章主要施工方法15第六章主要管理措施27第七章主要物资、劳动力、大型机具计划28第八章主要技术经济指标29第一章工程概况本工程为一公寓小区,由9栋高层公寓和整套服务用房组成,建筑面积16万k,占地4.8万In2。该小区东临城市道路,西北面紧靠河道,南面是拟建中的另一建筑物。9栋公寓呈环形布置,中央是一座拥有600车位的大型地下车库,由人行通道与各公寓地下室衔接。为公寓服务的用房还有热力变电站、餐厅、幼儿园、房管办公楼、传达室、花房、垃圾站等,

2、分布在公寓群周围(图2-1、表2-1)。一、水文地质情况拟建场地地势平坦,地面标高39.1840.95m,根据上年度67月测得本场地地下静止水位标高为34.2836.22m,第二层静止水位标高14.9415.39m,历年最高水位标高39.5Onb水质无侵蚀性。本工程最深基底标高31.00m,处于地下水位以上。主要建筑物和构筑物表2-1序号工程名称层数面积(m2/栋)结构特征地下车库现浇13号楼321000内浇外板27号、8号、9号楼15140001(内浇外板41号、2号、4号楼101514UUU14000内浇外板55号楼1514000内浇外板66号楼1514000内浇外板7餐厅2混合结构8热力

3、变电站3混合结构9房管办公楼4混合结构10花房1混合结构111O传达室1O混合结构IZ13幼儿园Z1混合结构14垃圾站混合结构外线地下车库及公寓采用深埋天然地基,持力层土质为中重亚粘、轻亚粘、重亚砂土层,其上为中密一密实的重亚砂、轻亚粘土、中轻亚粘土的交互层,表层为厚1.10-3.OOm的人工回填土。二、工程设计情况本工程车库全部埋设在地下,由II座车库组成,共3层,底标高TLOOm,全高7.8m。上两层供存车使用,最下层为防水架空层。车库宽20.5m,每座库长约40m,全长530m,为全现浇钢筋混凝土结构,顶盖为无柱帽的无梁楼盖,每个库间设有伸缩缝。车库迎水面的墙、板均为C30自防水密实混凝

4、土。库内设备除照明、电话、广播系统外,尚有电视监测、感烟报警和自动灭火等现代化设施。图-I公K眩而图9栋公寓均正南正北布置,除6号楼为南入口外,其余均为北入口,公寓的建筑形式及构造也大致相同,以3号楼为基本形式,其他只改变地下室通往车库的出口及标准层局部布置。公寓土0.00相当于42.00m,地下3层,分别为人防、地下室及设备层。地上17层,15层以下为客房,16层为设备层,17层为机房水箱间。标准层层高3.2m,建筑物总高55.20mo房间开间尺寸为5.Om和4.2m,进深为7.2m和6.6m,共10个开间,南面有1.8m宽暖廊,北面有两个2.7m宽楼梯间,建筑物总宽18.6m,总长47.4

5、m,每层面积约300m2o结构抗震烈度按8度设防,深埋天然地基、箱形基础,基底标高Tl.00m。上部结构形式为大模板剪力墙体系,外纵墙为预制轻混凝土墙板,山墙为复合墙(外层18cm厚预制墙板,内层加22cm厚现浇层),楼板为6cm预应力钢筋混凝土薄板加IOem厚现浇叠合层。楼梯段为预制,休息板现浇。室内装修为中档偏高等级。卧室、起居室、餐厅为可赛银涂料墙面、预制磨石地面;卫生间为瓷砖墙面、陶瓷锦砖地面,顶棚除起居室喷苯球、卫生间石棉板吊顶外,其他均为抹白灰喷浆。外墙饰面大部为白色陶瓷锦砖,楼梯间外墙粘石渣、窗套刷涂料,门头、台阶为剁斧石。设备情况:采暖分两个系统。第18层为低压双管,8层以上高

6、层双管。生活用水13层由市政供应,第415层由屋顶水箱供给,第17层设高位热水箱。室外管线:污水、煤气、热力与小区东侧干线连接,由热力点送出的热力(暖气、热水)管线敷设在车库一层顶板下,经地下车库供给各公寓。生活用水分东西两个进口。雨水管分两个出口排至滨河市政管网。三、施工条件(1)由于小区工程量大,设计单位分期出图,承接任务时仅有建筑总平面图和地下车库施工图,编制本方案时已有3号楼施工图。(2)施工场地情况:1)拟建场地征地已解决,但有部分占地末滕清,民房拆迁难度较大。2)根据建设单位提供的情况,红线内地下无隙碍物;现场东西两侧均有上水干管并已留截门,可接施工用水;现场东北角有560kVA变

7、压器一台,西南角有高压电源,可引入施工用电。3)小区建筑面积16万而,占地面积4.8万布,施工用地为1:0.3,且工程基础深,放坡大,多栋号同时施工,施工用地比较紧张,原可用作暂设房的房管办公楼、幼儿园等又未出图,不能先期施工。4)主要材料、设备、劳动力已初步落实,构件及一般加工制品已有安排。但塔吊需求量较大,尚须解决。第二章施工部署本工程为多栋号群体工程,工期较长,为更快形成社会效益,上级要求9栋公寓分期交付使用,即每年竣工3栋。根据这一要求,一套大模板的劳动组织,每年安排三栋高层建筑流水作业的综合效果较好。因此,总的施工部署以每年完成3栋公寓为一周期,适当安排配套工程,做到年计划与长远计划

8、相适应,搞好工程协作,分期分批配套地组织施工。一、施工安排本工程应根据上级要求、定额经济指标及实际力量,积极地、科学地组织施工。首先要安排好公寓个体工程的工期,以基础工程控制在5个月左右,主体工程控制在6个月左右为宜,装修工程、水电设备工程采取提前插入、交叉作业等综合措施,以缩短工期。装修安排11个月左右完成,单栋控制工期为22个月左右,比定额工期(32个月)提前10个月。在栋号流水中,也要组织平行流水、交叉作业,充分利用时间、空间。配套工程项目应同时安排,相互衔接。施工总部署分4个阶段,总工期控制4.5年。第一阶段:地下车库(2100(2),第1年度4月至第2年度12月。按照先地下、后地上的

9、原则以及公寓竣工必须使用车库的要求,先行施工地下车库。车库面积大、基底深,为尽量缩短基坑暴露时间,整个车库又分两期施工。第1期为17号库,先施工5号库(为3号楼开工创造条件),然后向1号及7号库方向流水。第二期施工811号库。第二阶段:3号、4号、5号楼(14000m?/栋),第2年度1月至第3年度12月。此三栋楼临街,先行完成对市容观瞻有利,故作为首批竣工对象。3号、4号楼地下室在车库左右侧,可在车库施工期间穿插进行。在此阶段内,热力变电站(约100(W)应安排施工,因其系小区供电供热的枢纽,须先期配套使用,而且该栋号设备安装工期长,这一点应予以足够的重视。第三阶段:6号、1号、2号楼(14

10、OOO11)2/栋),第2年度10月至第4年度12月。考虑到1号、2号楼所在位置的拆迁工作比较困难,故开工顺序为6号一1号一2号。此阶段同时要施工的还有房管办公楼,此楼作为可供施工时使用的项目安排。由于施工用地紧张,先将部分暂设房安排在准备第四阶段开工的7号、8号、9号楼位置上,故要求在房管楼出图后尽早安排开工,并在结构完成后只做简易装修,利用其作施工用房(此时将7号、8号、9号楼位置上的暂设拆除),作为最后交工栋号。第四阶段:9号、8号、7号楼(1400(2/栋),第3年度4月至第5年度10月。此三栋的开工顺序根据其地基上的暂设房拆除的条件来决定,计划先拆除混凝土搅拌站、操作棚,后拆除仓库、

11、办公室,故开工栋号的顺序为9号一8号一7号。此外,餐厅、幼儿园、花房、垃圾站等工程可作为调剂劳动力的部分,以达到均衡施工的目的。室外管线由于出图较晚,不可能完全做到先期施工,而且该小区管网为整体设计,布设的范围广、工程量大,普遍开花不能满足公寓分期交付使用的要求,故宜配合各期竣工栋号施工,并采取临时封闭措施,以达到各阶段自成系统分期使用的目的。但每栋公寓基槽范围内的管线应在回填土前完成。二、主要工程量主要工程量见表2-2。主要工程量表2-2工程项目单位地下车库公寓总计单栋9栋机械挖土m18000011268101412281412素混凝土f1283807202003钢筋混凝土ID3150125

12、8385254267554钢筋t320064958419041砖墙m333914513051644预制板块213820418363974外墙板块39035103510预应力薄板块92282988298楼梯构件件12010801080钢模扳m24514438121343089388233回填土m90000204018360108360抹白灰213385120465120465抹水泥m256295066150661现制磨石地m48743834383预制磨石地m270176315363153缸依地面m220761868418684陶瓷锦砖地面m51546354635瓷砖墙面m234003060030600吊顶m214082126738126738干粘石m28002520025200水刷石m250450450水刷豆石Ill15513951395工程项目单位地下车库公寓总计单栋9栋室内管道m14153127377127377炉片个39935913591卫生洁具套34731233123电线管、钢管万m2.219.819.8各种电线万m98181配电箱个19217281728灯具份107196399639三、施工总进度控制计划施工总进度计划见表2-3。季度项目笫4暧第暧第4位第勺度第俄12341234123412341234摩期【N号3号趣础3石薰构3公烦修4号卷础4号燃构40战修5Mfi!J

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
