土方工程质量通病防治措施.docx

上传人:p** 文档编号:768437 上传时间:2024-02-26 格式:DOCX 页数:3 大小:44.44KB
下载 相关 举报
土方工程质量通病防治措施.docx_第1页
第1页 / 共3页
土方工程质量通病防治措施.docx_第2页
第2页 / 共3页
土方工程质量通病防治措施.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《土方工程质量通病防治措施.docx》由会员分享,可在线阅读,更多相关《土方工程质量通病防治措施.docx(3页珍藏版)》请在第壹文秘上搜索。

1、土方工程质量通病防治措施1 .场地积水1.1 现象:场地范围内局部积水1.2 原因分析:场地平整填土未分层回填压(夯)实,土的密实度很差,遇水产生不均匀下沉;场地周围未做排水沟,或场地未做成一定排水坡度,或存在反向排水坡;测量错误,使场地标高不一。1.3 防治措施:场地内的填土认真分层回填碾压(夯)实,使密实度不低于设计要求,避免松填;按要求做好场地排水坡和排水沟。做好测量复核,避免出现标高误差。基坑场地积水2 .填方边坡塌方2.1 现象:填方边坡塌陷或滑塌。2.2 原因分析:边坡坡度偏陡;边坡基底的草皮、淤泥松土未清理干净;与原陡坡接合未挖成阶梯形搭接;或填方土料采用淤泥质土等不符合要求的土

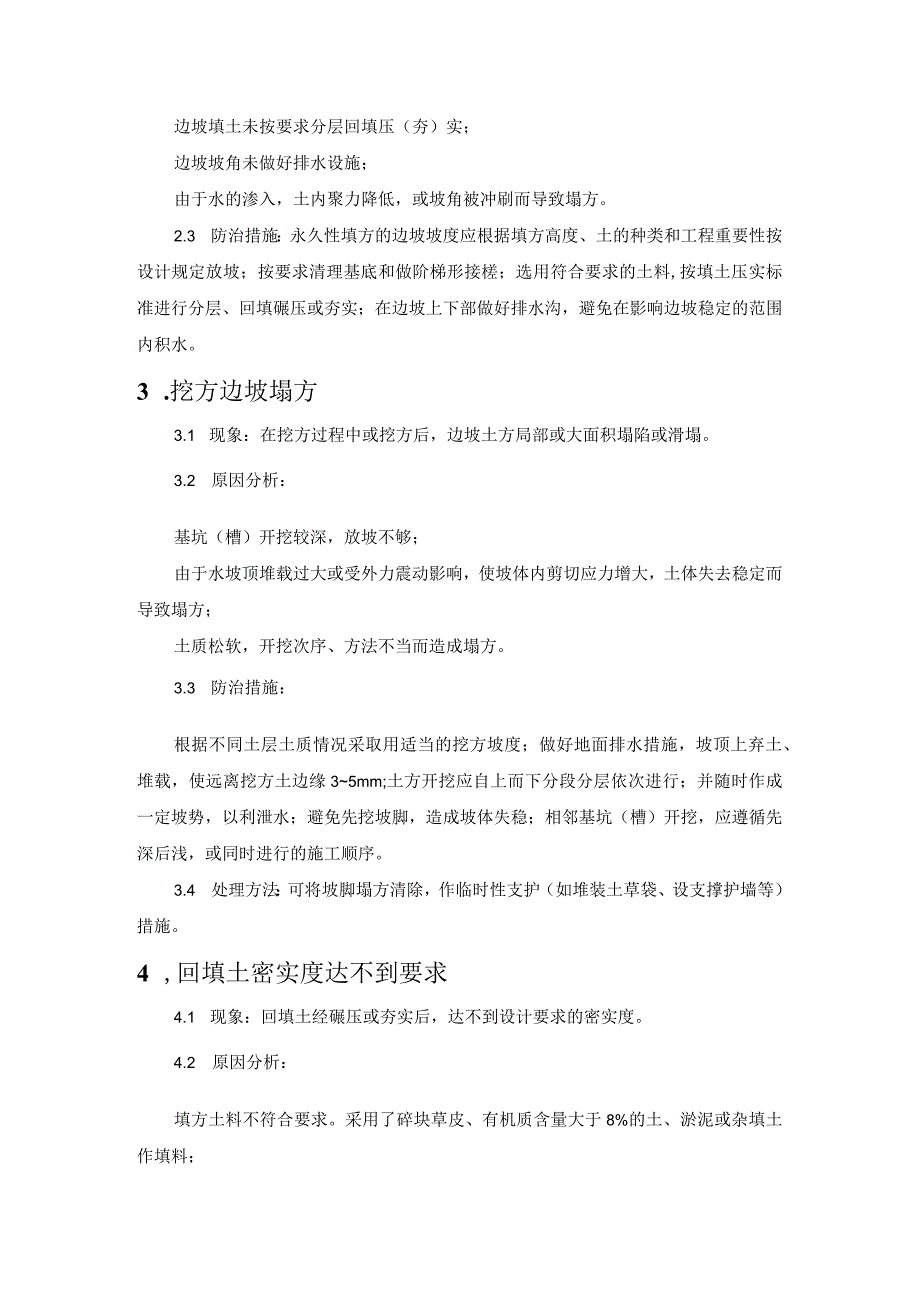

2、料;边坡填土未按要求分层回填压(夯)实;边坡坡角未做好排水设施;由于水的渗入,土内聚力降低,或坡角被冲刷而导致塌方。2.3 防治措施:永久性填方的边坡坡度应根据填方高度、土的种类和工程重要性按设计规定放坡;按要求清理基底和做阶梯形接槎;选用符合要求的土料,按填土压实标准进行分层、回填碾压或夯实;在边坡上下部做好排水沟,避免在影响边坡稳定的范围内积水。3 .挖方边坡塌方3.1 现象:在挖方过程中或挖方后,边坡土方局部或大面积塌陷或滑塌。3.2 原因分析:基坑(槽)开挖较深,放坡不够;由于水坡顶堆载过大或受外力震动影响,使坡体内剪切应力增大,土体失去稳定而导致塌方;土质松软,开挖次序、方法不当而造

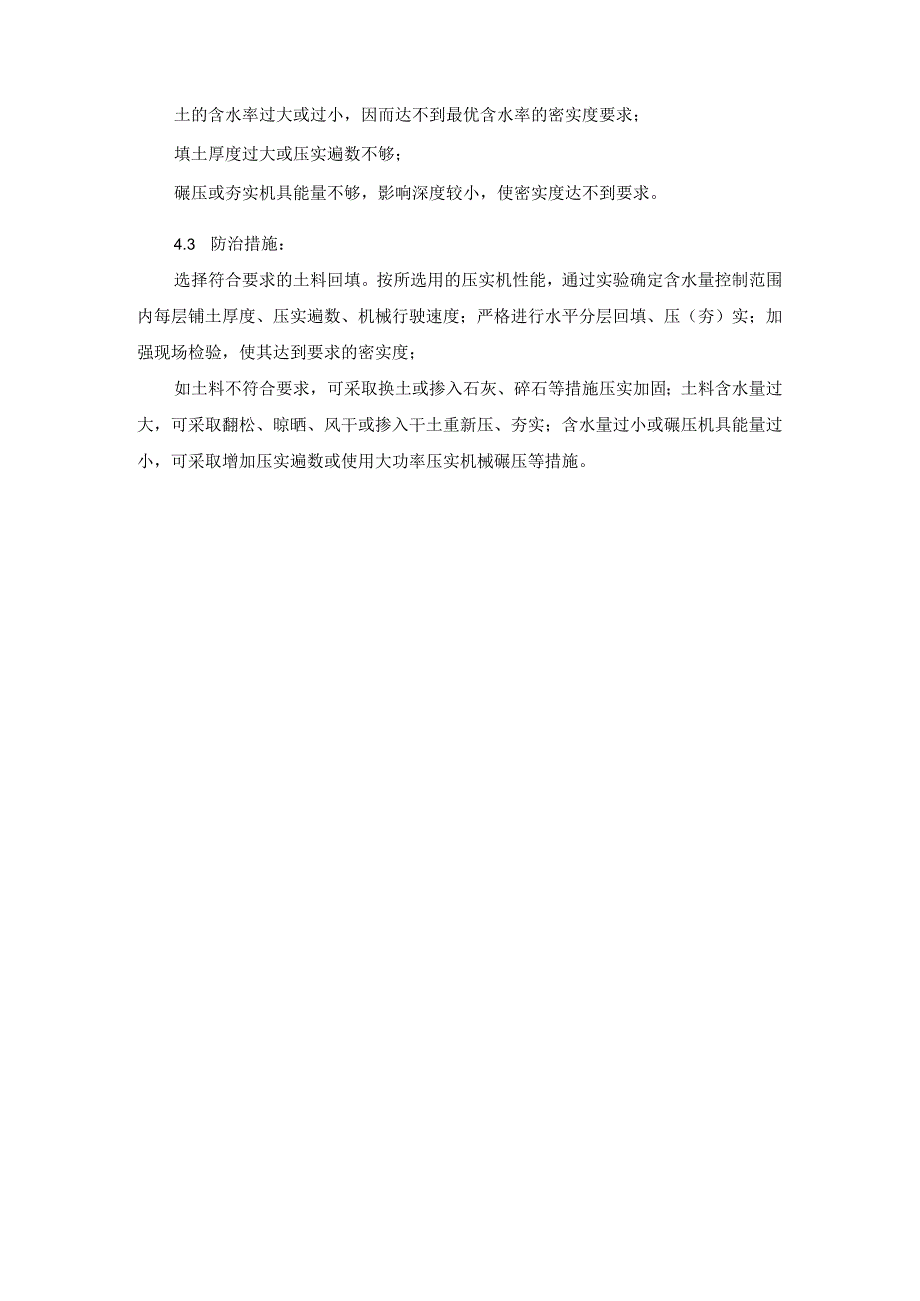

3、成塌方。3.3 防治措施:根据不同土层土质情况采取用适当的挖方坡度;做好地面排水措施,坡顶上弃土、堆载,使远离挖方土边缘35mm;土方开挖应自上而下分段分层依次进行;并随时作成一定坡势,以利泄水;避免先挖坡脚,造成坡体失稳;相邻基坑(槽)开挖,应遵循先深后浅,或同时进行的施工顺序。3.4 处理方法:可将坡脚塌方清除,作临时性支护(如堆装土草袋、设支撑护墙等)措施。4 ,回填土密实度达不到要求4.1 现象:回填土经碾压或夯实后,达不到设计要求的密实度。4.2 原因分析:填方土料不符合要求。采用了碎块草皮、有机质含量大于8%的土、淤泥或杂填土作填料;土的含水率过大或过小,因而达不到最优含水率的密实度要求;填土厚度过大或压实遍数不够;碾压或夯实机具能量不够,影响深度较小,使密实度达不到要求。4.3 防治措施:选择符合要求的土料回填。按所选用的压实机性能,通过实验确定含水量控制范围内每层铺土厚度、压实遍数、机械行驶速度;严格进行水平分层回填、压(夯)实;加强现场检验,使其达到要求的密实度;如土料不符合要求,可采取换土或掺入石灰、碎石等措施压实加固;土料含水量过大,可采取翻松、晾晒、风干或掺入干土重新压、夯实;含水量过小或碾压机具能量过小,可采取增加压实遍数或使用大功率压实机械碾压等措施。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
