《基础工程技术交底卡.docx》由会员分享,可在线阅读,更多相关《基础工程技术交底卡.docx(12页珍藏版)》请在第壹文秘上搜索。

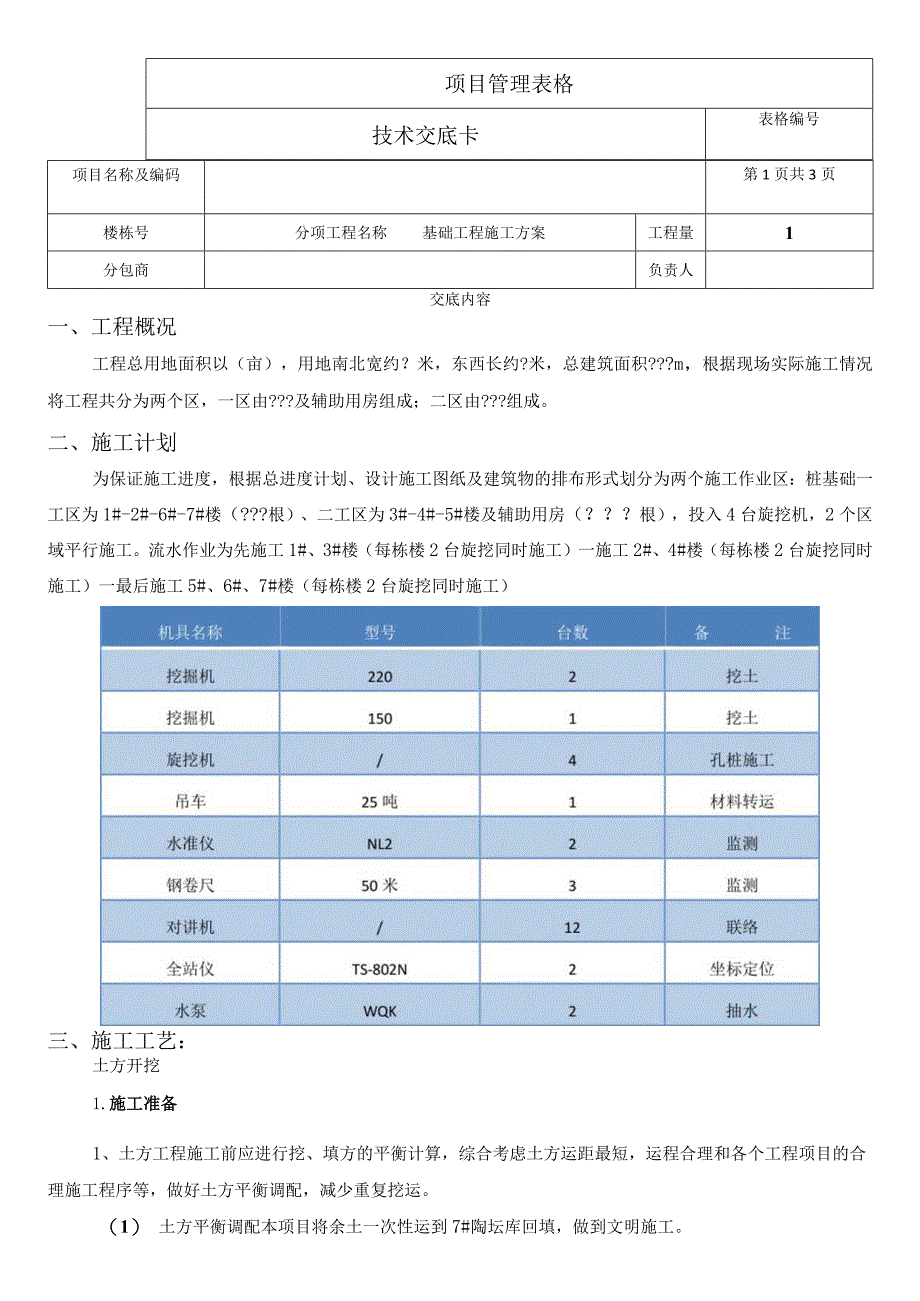

1、项目管理表格技术交底卡表格编号项目名称及编码第1页共3页楼栋号分项工程名称基础工程施工方案工程量1分包商负责人交底内容一、工程概况工程总用地面积以(亩),用地南北宽约?米,东西长约?米,总建筑面积?m,根据现场实际施工情况将工程共分为两个区,一区由?及辅助用房组成;二区由?组成。二、施工计划为保证施工进度,根据总进度计划、设计施工图纸及建筑物的排布形式划分为两个施工作业区:桩基础一工区为1#-2#-6#-7#楼(?根)、二工区为3#-4#-5#楼及辅助用房(?根),投入4台旋挖机,2个区域平行施工。流水作业为先施工1#、3#楼(每栋楼2台旋挖同时施工)一施工2#、4#楼(每栋楼2台旋挖同时施工

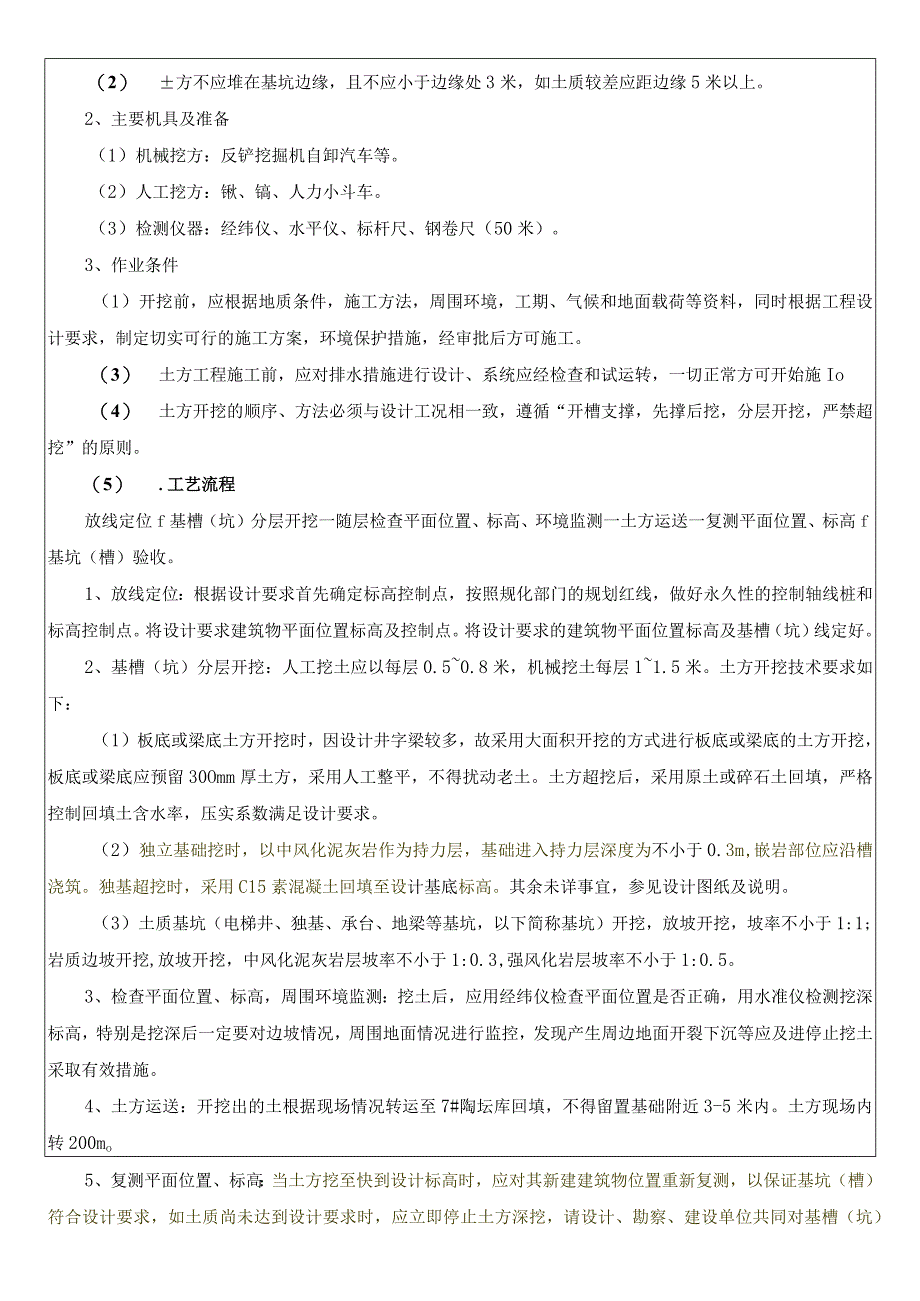

2、)一最后施工5#、6#、7#楼(每栋楼2台旋挖同时施工)三、施工工艺:土方开挖1.施工准备1、土方工程施工前应进行挖、填方的平衡计算,综合考虑土方运距最短,运程合理和各个工程项目的合理施工程序等,做好土方平衡调配,减少重复挖运。(1) 土方平衡调配本项目将余土一次性运到7#陶坛库回填,做到文明施工。(2) 方不应堆在基坑边缘,且不应小于边缘处3米,如土质较差应距边缘5米以上。2、主要机具及准备(1)机械挖方:反铲挖掘机自卸汽车等。(2)人工挖方:锹、镐、人力小斗车。(3)检测仪器:经纬仪、水平仪、标杆尺、钢卷尺(50米)。3、作业条件(1)开挖前,应根据地质条件,施工方法,周围环境,工期、气候
3、和地面载荷等资料,同时根据工程设计要求,制定切实可行的施工方案,环境保护措施,经审批后方可施工。(3) 土方工程施工前,应对排水措施进行设计、系统应经检查和试运转,一切正常方可开始施Io(4) 土方开挖的顺序、方法必须与设计工况相一致,遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则。(5) .工艺流程放线定位f基槽(坑)分层开挖一随层检查平面位置、标高、环境监测一土方运送一复测平面位置、标高f基坑(槽)验收。1、放线定位:根据设计要求首先确定标高控制点,按照规化部门的规划红线,做好永久性的控制轴线桩和标高控制点。将设计要求建筑物平面位置标高及控制点。将设计要求的建筑物平面位置标高及基槽(
4、坑)线定好。2、基槽(坑)分层开挖:人工挖土应以每层0.50.8米,机械挖土每层11.5米。土方开挖技术要求如下:(1)板底或梁底土方开挖时,因设计井字梁较多,故采用大面积开挖的方式进行板底或梁底的土方开挖,板底或梁底应预留30Omm厚土方,采用人工整平,不得扰动老土。土方超挖后,采用原土或碎石土回填,严格控制回填土含水率,压实系数满足设计要求。(2)独立基础挖时,以中风化泥灰岩作为持力层,基础进入持力层深度为不小于0.3m,嵌岩部位应沿槽浇筑。独基超挖时,采用C15素混凝土回填至设计基底标高。其余未详事宜,参见设计图纸及说明。(3)土质基坑(电梯井、独基、承台、地梁等基坑,以下简称基坑)开挖
5、,放坡开挖,坡率不小于1:1;岩质边坡开挖,放坡开挖,中风化泥灰岩层坡率不小于1:0.3,强风化岩层坡率不小于1:0.5。3、检查平面位置、标高,周围环境监测:挖土后,应用经纬仪检查平面位置是否正确,用水准仪检测挖深标高,特别是挖深后一定要对边坡情况,周围地面情况进行监控,发现产生周边地面开裂下沉等应及进停止挖土采取有效措施。4、土方运送:开挖出的土根据现场情况转运至7#陶坛库回填,不得留置基础附近3-5米内。土方现场内转200mo5、复测平面位置、标高:当土方挖至快到设计标高时,应对其新建建筑物位置重新复测,以保证基坑(槽)符合设计要求,如土质尚未达到设计要求时,应立即停止土方深挖,请设计、

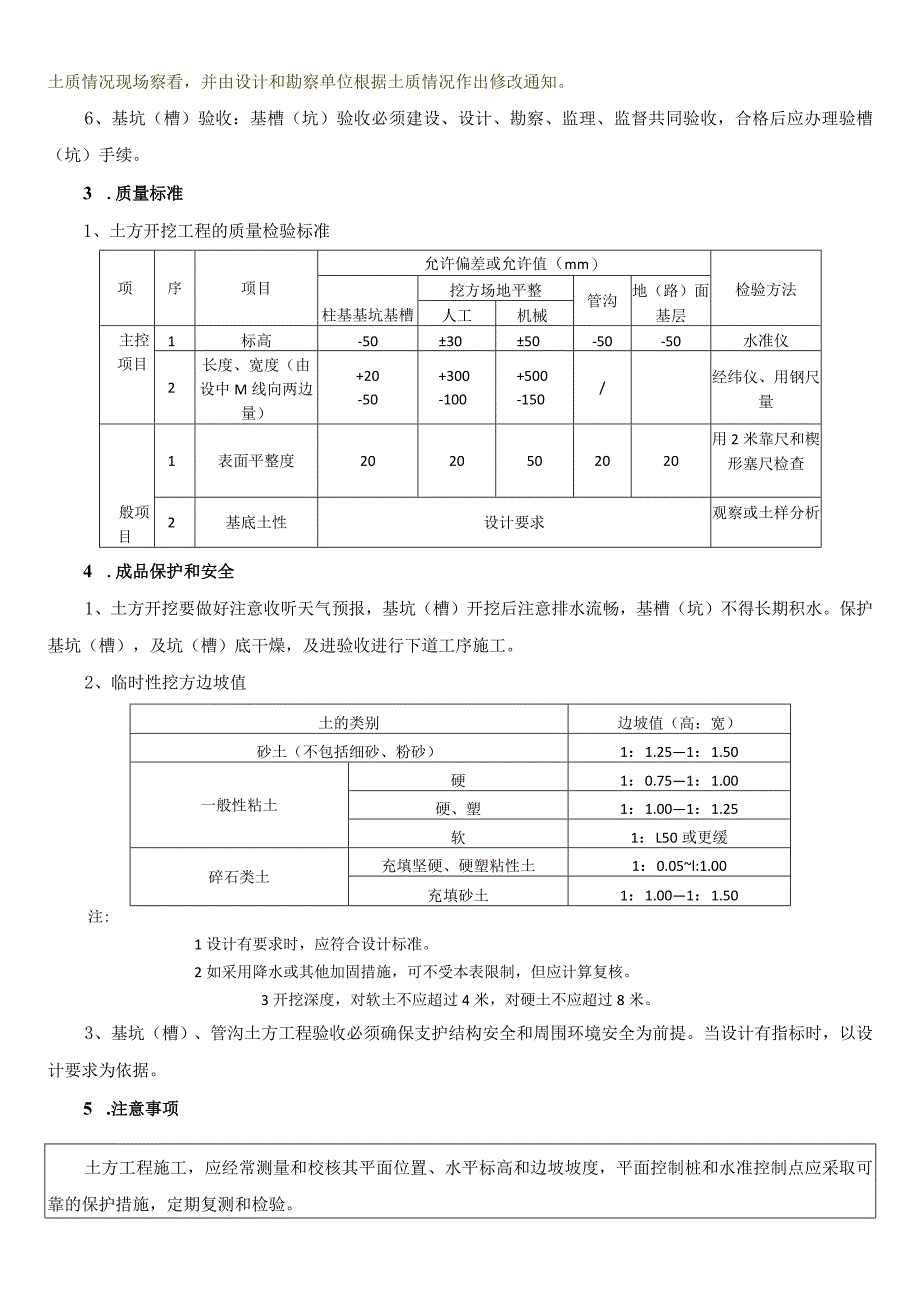

6、勘察、建设单位共同对基槽(坑)土质情况现场察看,并由设计和勘察单位根据土质情况作出修改通知。6、基坑(槽)验收:基槽(坑)验收必须建设、设计、勘察、监理、监督共同验收,合格后应办理验槽(坑)手续。3 .质量标准1、土方开挖工程的质量检验标准项序项目允许偏差或允许值(mm)检验方法柱基基坑基槽挖方场地平整管沟地(路)面基层人工机械主控项目1标高-503050-50-50水准仪2长度、宽度(由设中M线向两边量)+20-50+300-100+500-150/经纬仪、用钢尺量般项目1表面平整度2020502020用2米靠尺和楔形塞尺检查2基底土性设计要求观察或土样分析4 .成品保护和安全1、土方开挖要
7、做好注意收听天气预报,基坑(槽)开挖后注意排水流畅,基槽(坑)不得长期积水。保护基坑(槽),及坑(槽)底干燥,及进验收进行下道工序施工。2、临时性挖方边坡值土的类别边坡值(高:宽)砂土(不包括细砂、粉砂)1:1.251:1.50一般性粘土硬1:0.751:1.00硬、塑1:1.001:1.25软1:L50或更缓碎石类土充填坚硬、硬塑粘性土1:0.05l:1.00充填砂土1:1.001:1.50注:1设计有要求时,应符合设计标准。2如采用降水或其他加固措施,可不受本表限制,但应计算复核。3开挖深度,对软土不应超过4米,对硬土不应超过8米。3、基坑(槽)、管沟土方工程验收必须确保支护结构安全和周围
8、环境安全为前提。当设计有指标时,以设计要求为依据。5 .注意事项土方工程施工,应经常测量和校核其平面位置、水平标高和边坡坡度,平面控制桩和水准控制点应采取可靠的保护措施,定期复测和检验。3.2土方回填1.施工准备1.1 材料的要求(1)素土:宜选用原基槽(坑)挖出来的优质粘性土,砂质土,填方土料应符合设计要求。(2)不得含有机杂物,使用前应控制好含水率,回填土不得使用淤泥或含水率过高的黏土,不得有块状体,应呈散状,以保证填方的强度和稳定性。1. 2主要机具(1)机械填方:自卸汽车、挖掘机、压路机等。(2)人工填土:锹、小斗车、萝筐、人工夯、蛙式打夯机、小机振动夯实机等。(3)检测仪器:经纬仪、
9、水平仪、皮卷尺等。1. 3作业条件(1)基槽(坑)在回填素士前应清除基底的垃圾,树根等杂物,排除坑穴积水、淤泥、验收基底标高。松土上填方,应在基底压实后再进行。(2)基槽(坑)回填土前,应按设计要求和勘察部门的要求处理完地基,办理隐验手续后进行。(3)基础外侧填方,必须对基础、防水层、管道等保护层进行验收,发现损坏应及时修理,办完隐验手续。因为考虑大开挖方式进行基础梁开挖,进行砖胎膜回填时,必须对砖胎膜进行支撑后才能回填土。对地梁及砖基础墙等均应达到满足回填的强度要求,在回填过程中不得损伤和碰坏其原结构件。(4)当地下水位高于基坑(槽)底时,施工前应采取排水或降低地下水位的措施,使地下水位常保
10、持在施工面以下0.5米左右,新回填的土方在3小时内不得受水浸泡。(5)施工前应根据工程特点,设计压实系数、土料种类、施工条件等,合理确定土料含水量的控制范围,同时,应作好回填位置水平高程的标志,及每层回填标志等。填土施工时的分层厚度及压实遍数压实机具分层厚度(mm)每层压实遍数平碾25O-3OO68振动压实机25035034柴油打夯机20025034人工打夯1.2m时,必须按上述方案加固,并在施工员、安全员旁站的情况下进行回填,如发现异常,立即停止施工,撤离人员,并及时上报项目部。4、砖胎膜内侧用1:3水泥砂浆抹灰20mm厚,既加强砖胎膜牢度,又可防止混凝土振捣时漏浆,又利于外侧回填。5、砖胎膜砌筑和抹面砂浆同样应进行养护,确保施工质量。6、对于电梯井等彼胎模高度较高的部位,当砌筑高度L2m时,砌筑完成后,在回填土前,采用钢管架支撑,钢管支撑高度方向间距不大于50Omnb钢管内支撑
