堤坝工程施工方案(两篇).docx

上传人:p** 文档编号:773464 上传时间:2024-02-26 格式:DOCX 页数:64 大小:423.54KB
下载 相关 举报
堤坝工程施工方案(两篇).docx_第1页
第1页 / 共64页
堤坝工程施工方案(两篇).docx_第2页
第2页 / 共64页
堤坝工程施工方案(两篇).docx_第3页
第3页 / 共64页
堤坝工程施工方案(两篇).docx_第4页
第4页 / 共64页
堤坝工程施工方案(两篇).docx_第5页
第5页 / 共64页
堤坝工程施工方案(两篇).docx_第6页
第6页 / 共64页
堤坝工程施工方案(两篇).docx_第7页
第7页 / 共64页
堤坝工程施工方案(两篇).docx_第8页
第8页 / 共64页
堤坝工程施工方案(两篇).docx_第9页
第9页 / 共64页
堤坝工程施工方案(两篇).docx_第10页
第10页 / 共64页
亲,该文档总共64页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《堤坝工程施工方案(两篇).docx》由会员分享,可在线阅读,更多相关《堤坝工程施工方案(两篇).docx(64页珍藏版)》请在第壹文秘上搜索。

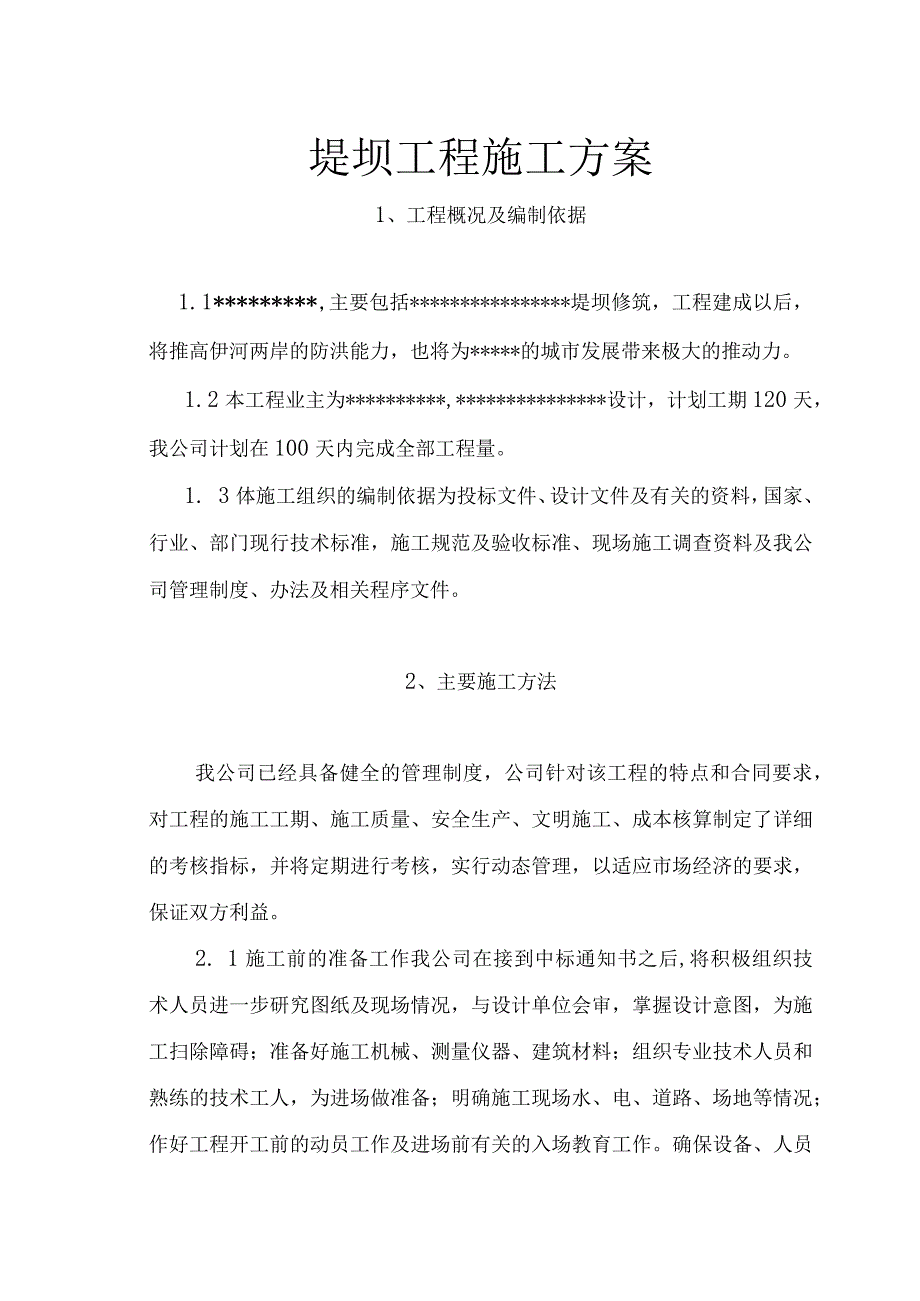

1、堤坝工程施工方案1、工程概况及编制依据1.1*,主要包括*堤坝修筑,工程建成以后,将推高伊河两岸的防洪能力,也将为*的城市发展带来极大的推动力。1.2本工程业主为*,*设计,计划工期120天,我公司计划在100天内完成全部工程量。1. 3体施工组织的编制依据为投标文件、设计文件及有关的资料,国家、行业、部门现行技术标准,施工规范及验收标准、现场施工调查资料及我公司管理制度、办法及相关程序文件。2、主要施工方法我公司已经具备健全的管理制度,公司针对该工程的特点和合同要求,对工程的施工工期、施工质量、安全生产、文明施工、成本核算制定了详细的考核指标,并将定期进行考核,实行动态管理,以适应市场经济的

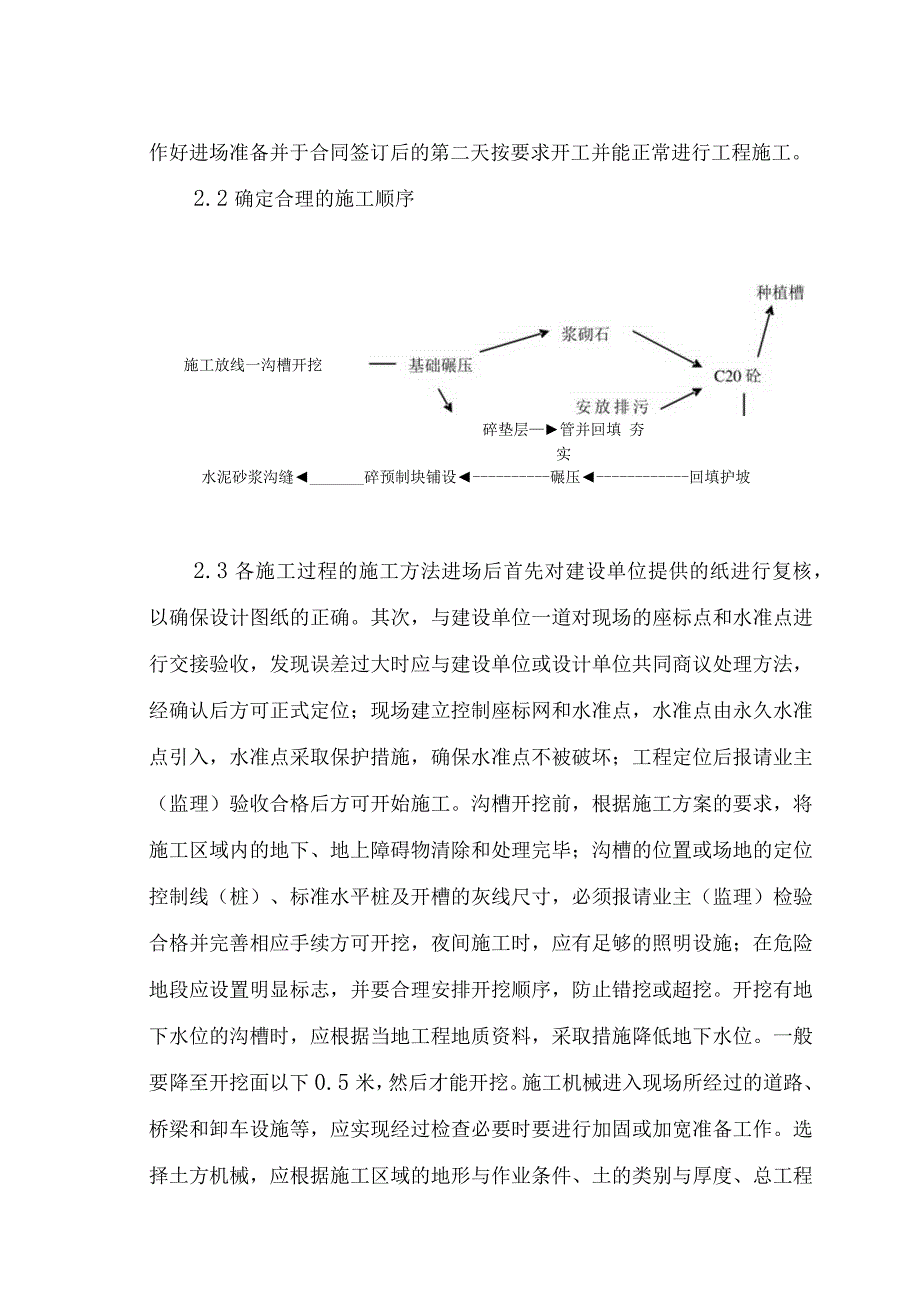

2、要求,保证双方利益。2. 1施工前的准备工作我公司在接到中标通知书之后,将积极组织技术人员进一步研究图纸及现场情况,与设计单位会审,掌握设计意图,为施工扫除障碍;准备好施工机械、测量仪器、建筑材料;组织专业技术人员和熟练的技术工人,为进场做准备;明确施工现场水、电、道路、场地等情况;作好工程开工前的动员工作及进场前有关的入场教育工作。确保设备、人员作好进场准备并于合同签订后的第二天按要求开工并能正常进行工程施工。2.2确定合理的施工顺序施工放线一沟槽开挖碎垫层管并回填 夯实水泥砂浆沟缝碎预制块铺设碾压回填护坡2.3各施工过程的施工方法进场后首先对建设单位提供的纸进行复核,以确保设计图纸的正确。

3、其次,与建设单位一道对现场的座标点和水准点进行交接验收,发现误差过大时应与建设单位或设计单位共同商议处理方法,经确认后方可正式定位;现场建立控制座标网和水准点,水准点由永久水准点引入,水准点采取保护措施,确保水准点不被破坏;工程定位后报请业主(监理)验收合格后方可开始施工。沟槽开挖前,根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕;沟槽的位置或场地的定位控制线(桩)、标准水平桩及开槽的灰线尺寸,必须报请业主(监理)检验合格并完善相应手续方可开挖,夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。开挖有地下水位的沟槽时,应根据当地工

4、程地质资料,采取措施降低地下水位。一般要降至开挖面以下0.5米,然后才能开挖。施工机械进入现场所经过的道路、桥梁和卸车设施等,应实现经过检查必要时要进行加固或加宽准备工作。选择土方机械,应根据施工区域的地形与作业条件、土的类别与厚度、总工程量和工期综合考虑,以能发挥施工机械的效率来确定,编好施工方案。施工区域运行路线的布置,应根据作业区域工程的大小、机械性能、运距和地形起伏等情况加以确定。在机械施工无法作业的部位和修整边坡坡度、清理槽底等,均应配备人工进行。浆砌石块应该先处理好槽基,然后在适当的位置立好皮数杆,第一层应先座浆,先较大的且平整的石块铺平,并使平整的一面着地,砌第二层时,每砌一块石

5、,应先铺好砂浆,再铺石块,上下两层的石块竖缝要互相错开,并力求丁顺交错,避免通缝,临时间断处,要留阶梯斜槎,高度不应超过L2米;每砌完一层,都有要较准中线,如查超出规范要求,要立即纠正;每日砌筑高度不宜超过L2米,砌体砂浆要求密实饱满,组砌方法正确;安装的模板经过检查,符合施工要求,完成报验;铺设混凝土前先在基层上洒水湿润,刷一层素水泥浆(水灰比为0,40,5),然后从一端正开始铺设,用铁锹铺混凝土,厚度略高于设计要求,随即用平地板振捣器振捣。厚度超过20Cm时,应采用插入式振捣器,其移动距离不大于作用半径的1,5倍,做到不漏振,确保混凝土密实;混凝土振捣密实后,检查平整度,高的铲掉,凹处补平

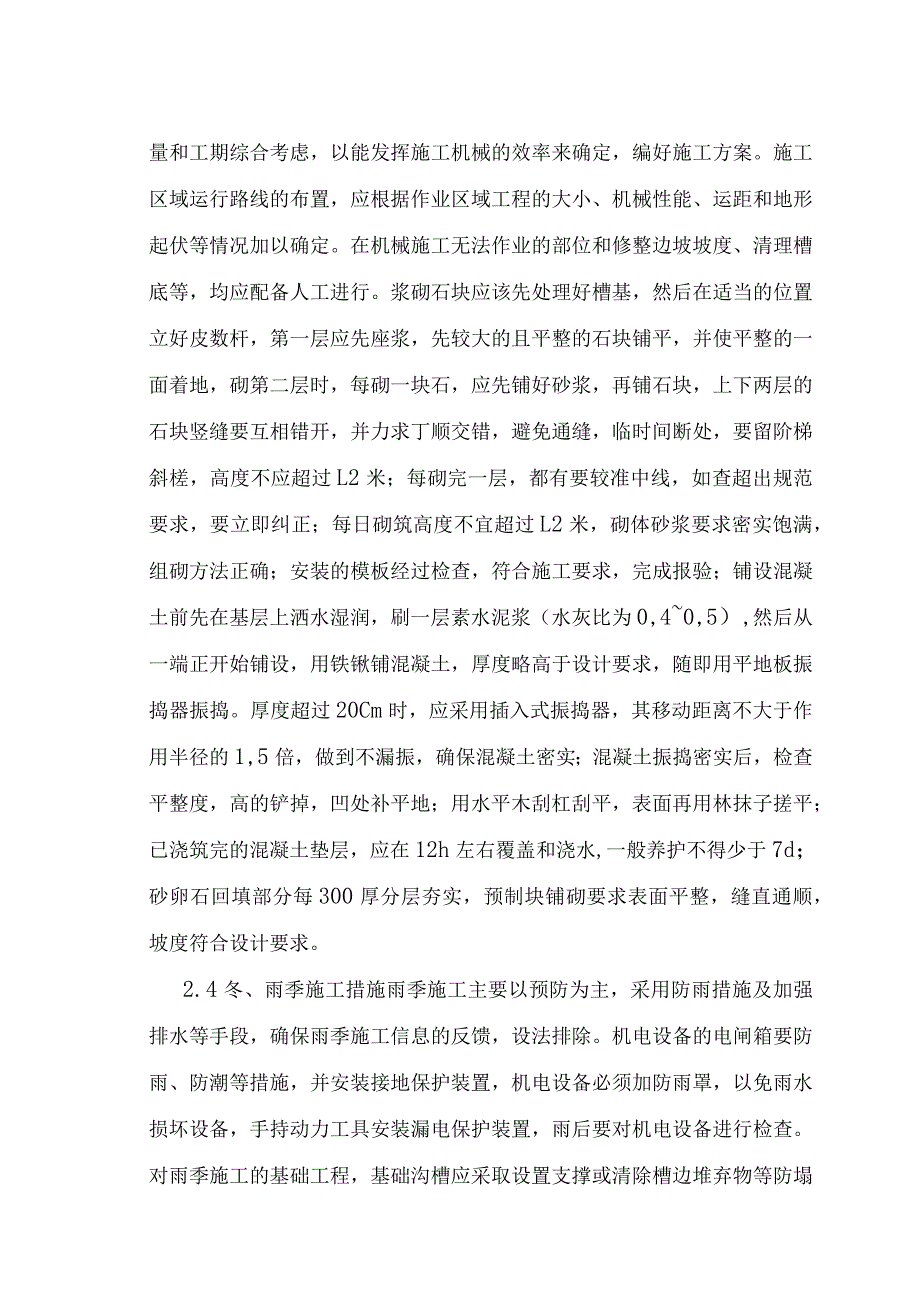

6、地;用水平木刮杠刮平,表面再用林抹子搓平;已浇筑完的混凝土垫层,应在12h左右覆盖和浇水,一般养护不得少于7d;砂卵石回填部分每300厚分层夯实,预制块铺砌要求表面平整,缝直通顺,坡度符合设计要求。2.4冬、雨季施工措施雨季施工主要以预防为主,采用防雨措施及加强排水等手段,确保雨季施工信息的反馈,设法排除。机电设备的电闸箱要防雨、防潮等措施,并安装接地保护装置,机电设备必须加防雨罩,以免雨水损坏设备,手持动力工具安装漏电保护装置,雨后要对机电设备进行检查。对雨季施工的基础工程,基础沟槽应采取设置支撑或清除槽边堆弃物等防塌措施,槽坑底设置排水沟、集水井等进行抽水;缩小施工作业面,逐段逐片分期施工

7、。对于个别特殊部位可搭设专门雨棚或活动雨棚;对雨季施工的砌筑工程,应采取大雨停小雨干的方法,砌筑时要求合理调配砂浆干湿度,收工采取措施防水雨水冲刷;对雨季施工的混凝土工程,要加强砂石含水量的测定工作,及时调整用水量。尽量避开大雨浇筑。当在雨中浇筑时要作好覆盖工作,万一遇雨,先震实已捣碎,施工缝处采取措施。现场备足覆盖材料,保护新浇灌的混凝土不被雨水冲刷。混凝土工程的冬季施工,要从施工期间的气温情况、工程特点和施工条件出发,在保证质量、加快进度、节约能源、降低成本的前提下,选择适宜的冬季施工措施。新浇筑的混凝土如果遭冻,由于拌合水冻结成冰,水结成冰后的体积增加约9%,同时水泥的水化作用也停止进行

8、。在恢复正温养护以后,水泥浆体中的孔隙率将比正常凝结的混凝土显增加,从而使混凝土的各项物理力学性能全面下降。如抗压强度约损失50%,抗渗等级降低为零,混凝土与钢筋的粘结力也有大幅度的降低。因此遭受过冻害的混凝土不仅力学强度降低而且耐久性能严重劣化。如在施工时增加混凝土中的水泥用量提高混凝土的强度等级。虽然抗压强度可以相应增加,但耐久性仍得不到改善。因此从保证混凝土工程全面质量出发,在冬季施工中必须防止混凝土在硬化初期遭受冻害,并尽早获得强度。混凝土的温度降至OC前,其抗压强度不得低于抗冻临界强度。抗冻临界强度规定如下:硅酸盐水泥或普通硅酸盐水泥配制的混凝土,为设计的混凝土强度标准值的30%;矿

9、渣硅酸盐水泥配制的混凝土,为设计的混凝土强度标准值的40%,但ClO及ClO以下的混凝,不得低于5.0NmL如施工需要提高混凝土强度等级时,应按提高后的强度等级确定。为了减少冻害,应将配合比中的用水量降低至最低限度,办法是:控制坍落度,加入减水剂,优先选用高效减水剂。3、 项目经理部及劳动配置计划我公司已选好准备投入本工程的管理人员及技术工人,随时准备进入工地。我公司施工人员充足,对于本工程的施工,我公司均由本公司的施工人员进场施工,劳动力由总公司统一调配,保证满足施工的需要。1 .1项目经理部组成情况委派我公司实践经验丰富和管理水平高的同志担任项目部主要负责人,选聘技术、管理水平高的技术人员

10、、管理人员、专业工长组建项目部。项目管理层由项目经理、项目副经理、技术负责人、安全主管、质量主管、材料主管、保卫主管、机械主管和后勤主管等成员组成,在建设单位、监理单位和公司的指导下,负责对本工程的工期、质量、安全、成本等实施计划。组织、协调、控制和决策,对各生产施工要素实施全过程的动态管理。项目经理部组织机构图3 .2分部、分项工程所需工种类别和级别各分部分项工程所需工人均由我公司的熟练技术工人完成。施工人员均挑选有丰富施工经验和劳动技能的正式工和合同工,分工种组成作业班组,挑选技术过硬、思想素质好的正式职工带班。各工种均由具有相应资格的工人担任。如测量放线人员要有测工证,焊接人员有焊工证,

11、模板工、砌筑工、钢筋工、车辆及机械设备的操术人员要经过专门的培训等。3.3分阶段施工计划投入劳动力人数在工程开工的第1至5天计划投入日均劳动力20人,主要用于平整场地,搭设临时设施,施工放线,碎块制作及机械开挖沟槽及槽底处理;第6至35天计划投入日均劳动力50人,用于施工放线,碎块制作,砌石基础及开挖沟槽;第36及65天计划投入日均劳动力80人,用于施工放线,碎块制作,砌石基础,开挖沟槽,基础处理,安放排污管,C20碎堤顶,铺碎预制块;第66天至95天计划投入日均劳动力100人,用于施工放线,砌石基础,开挖沟槽,基础处理,安放排污管,C20碎堤顶,铺碎预制块,种植槽施工;第96天至100计划投

12、入日均劳力50,用于工程扫尾。4、主要施工机械、设备供应计划拟投入本合同工程的主要施工机械表机械名称规格型号厂牌及出厂时间拥有新购租赁液压挖掘机C200-6小松山推工程机械有限公,装载机ZL3OC天工工程机械有限公司装载机ZL40B天工工程机械有限公司光轮压路机3Y1O/12A洛阳建筑机械厂轮胎压路机YL9/16徐州工程机械厂混凝土搅拌机JZM35O福建建筑机械厂强制式搅拌机JD150山东建筑机械厂自卸汽车CA3101第一汽车制造厂自卸汽车QDZ3152青岛水准仪DZS-I上海电子经纬仪T2000瑞士Wild测距仪REDmini上海拟配备本合同工程主要的材料试验、测量、质检仪器设备表序号仪器设

13、备名称规格型号单位数,I土壤自动击实仪及附件锤直径50.8mm,锤重2.5或4.54kg可调,落距305457mm可调。台2灌砂法测密度符合JTJ051-93或其他相当标准的要求件3环刀法测密度符合JTJ051-93或其他相当标准的要求件4含水量快速测定仪符合JTJ051-93或其它相当标准的要求台5坍落度测定仪符合JTJ053-94的要求件6电子秤30kglg台7碎振模200500100型台8砂浆试模三联尺寸40X40X16Omm件9水准仪自动安平1.5mmkm件10全站仪精度不低于2mm2ppm台11发电机不小于30kw台12温、湿度测定仪范围:温度-20100C湿度0100%精度:温度0

14、.1湿度5%台5、确保工程质量的技术组织措施5.1质量管理体系、制度及质量保证体系在该工程施工中,按照IS09002标准的全部要素组织施工,公司建立以总工程师为首的质量监督检查组织机构,横向包括各职能机构,纵向包括工程处、项目直至施工班组,形成质量管理网络,项目建立以项目经理为总负责,项目质量工程师中间控制,项目质检员基层检查的管理系统,对工程质量进行全过程、全方位、全员的控制。建立健全和严格执行各项制度.(1)推行施工现场工程组织管理总负责人技术管理工作责任制,用严谨的科学态度和认真的工作作风严格要求自己。正确贯彻执行政府的各项技术政策,科学地组织各项技术工作,建立正常的工程技术秩序,把技术

15、管理工作的重点集中放到提高工程质量,缩短建设工期和提高经济效益的具体技术工作业务上。(2)建立健全各级技术责任制,正确划分各级技术管理工作的权限,使每位工程技术人员各有专职、各司其事,有职,有权、有责。以充分发挥每一位工程技术人员的工作积极性和创造性,为本工程建设发挥应有的骨干作用。建立施工组织设计的施工方案审查制度,工程开工前,将我公司技术主管部门批准的单位工程施工组织设计报送监理工程师审核。对于重大或关键部位的施工,以及新技术新材料的使用,我施工单位提前一周提出具体的施工方案、施工技术保证措施,以及新技术新材料的试验,鉴定证明材料呈报监理主管工程师审批。建立严格的奖罚制度:在施工前和施工过程中项目经理组织有关人员,根据公司有关规定,制定符合本工程施工的详细的规章制度和奖罚措施,尤其是保证工程质量的奖罚措施。对施工

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
