《冬季越冬维护方案.docx》由会员分享,可在线阅读,更多相关《冬季越冬维护方案.docx(6页珍藏版)》请在第壹文秘上搜索。

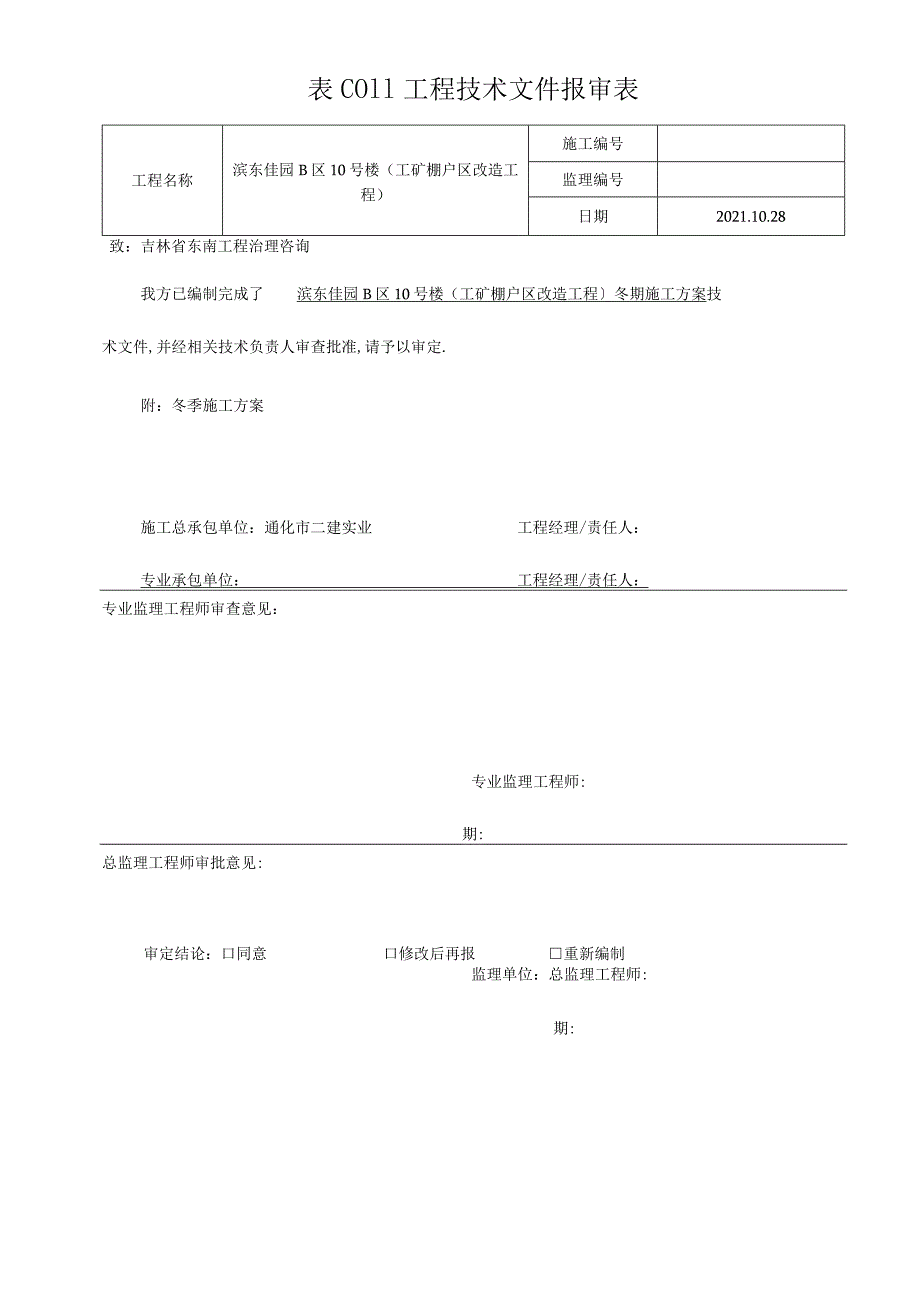

1、表COll工程技术文件报审表工程名称滨东佳园B区10号楼(工矿棚户区改造工程)施工编号监理编号日期2021.10.28致:吉林省东南工程治理咨询我方已编制完成了滨东佳园B区10号楼(工矿棚户区改造工程冬期施工方案技术文件,并经相关技术负责人审查批准,请予以审定.附:冬季施工方案施工总承包单位:通化市二建实业工程经理/责任人:专业承包单位:工程经理/责任人:专业监理工程师审查意见:专业监理工程师:期:总监理工程师审批意见:审定结论:口同意口修改后再报重新编制监理单位:总监理工程师:期:冬期施工方案一、工程概况:根据本工程施工进度情况,冬期施工的工程主要有根底与主体的混凝土浇筑工程.对应部位施工将
2、采取相应的保温举措及混凝土选用不同的外加剂等有针对性的冬施举措,使冬施准备工作提前落实、有备无患,以便到达最少的冬施投入获得最正确的保温、抗冻效果,保证冬施的工程质量.二、编制依据:1、?混凝土结构工程施工质量验收标准?(GB50203-2002)2、?建筑工程冬期施工规程?(JGJ104-1997)3、?冬季施工手册?三、冬施治理部署:1、冬施分局部项工程:混凝土的施工采用商品混凝土加外加剂.2、冬施组织机构:工程经理材料员 序要囿冬施期各作业队为保证冬期施工生产秩序,并结合本工程的实际情况,成立季节平安施工领导小组,具体落实季节施工前的各项准备工作及解决季节施工中的生产问题,现场建立值班制

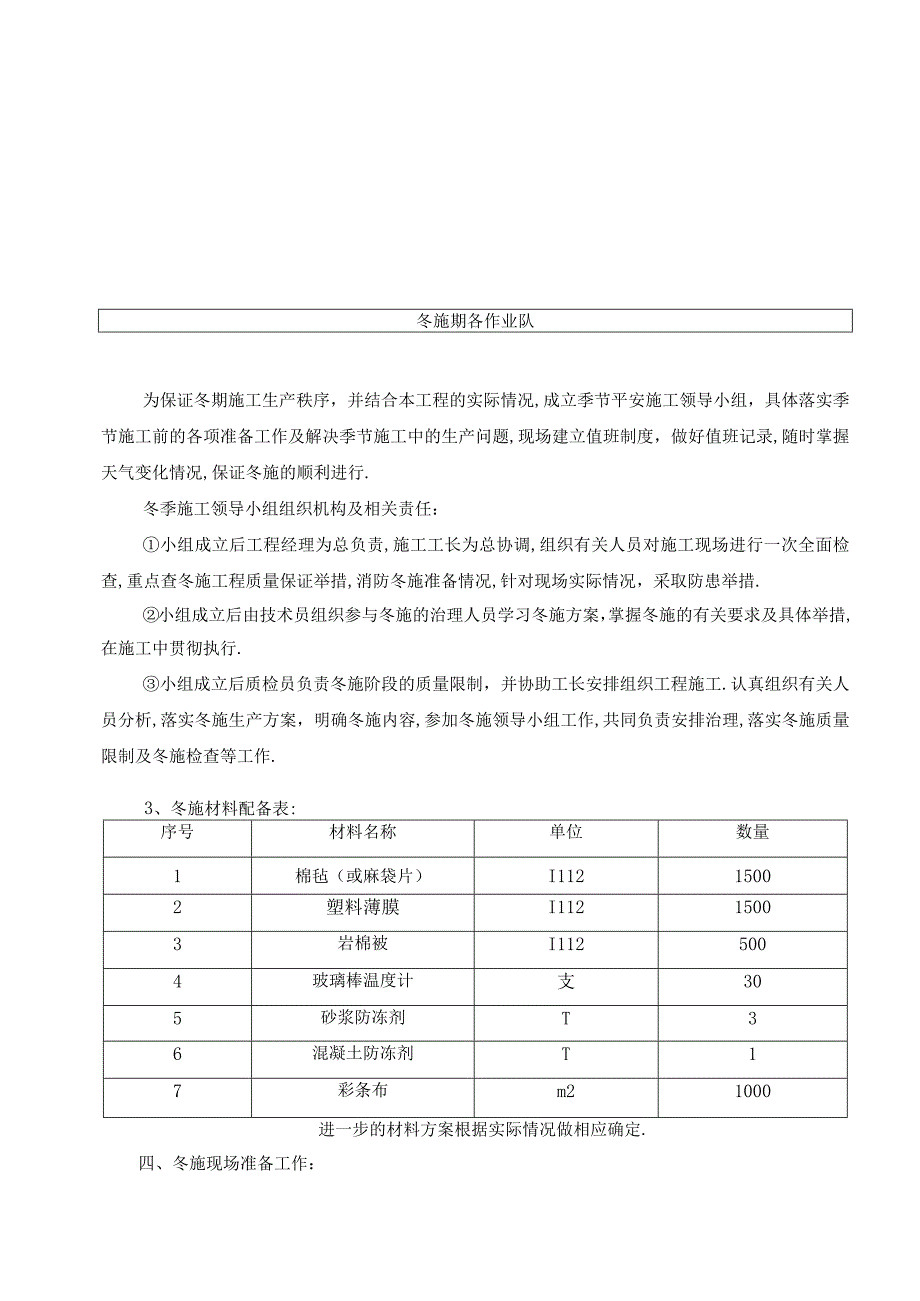

3、度,做好值班记录,随时掌握天气变化情况,保证冬施的顺利进行.冬季施工领导小组组织机构及相关责任:小组成立后工程经理为总负责,施工工长为总协调,组织有关人员对施工现场进行一次全面检查,重点查冬施工程质量保证举措,消防冬施准备情况,针对现场实际情况,采取防患举措.小组成立后由技术员组织参与冬施的治理人员学习冬施方案,掌握冬施的有关要求及具体举措,在施工中贯彻执行.小组成立后质检员负责冬施阶段的质量限制,并协助工长安排组织工程施工.认真组织有关人员分析,落实冬施生产方案,明确冬施内容,参加冬施领导小组工作,共同负责安排治理,落实冬施质量限制及冬施检查等工作.3、冬施材料配备表:序号材料名称单位数量1
4、棉毡(或麻袋片)I11215002塑料薄膜I11215003岩棉被I1125004玻璃棒温度计支305砂浆防冻剂T36混凝土防冻剂T17彩条布m21000进一步的材料方案根据实际情况做相应确定.四、冬施现场准备工作:1、冬施前由工程部组织对办公室、职工宿舍、餐厅、食堂、库房等后勤保证设施进行检查,对有破损、透风之处安排冬施前修理好,并对办公室、宿舍组织冬季取暖设施(严禁有火炉取暖).2、由工程工程部组织对施工现场水管、水池等进行防冻检查,对埋深小于600其至裸露的水管,采用加厚覆土或岩棉管保温.水龙头采用砌砖池填锯沫进行保温.3、排除现场积水,严格限制临水的用水量,预防遍地结冰.厕所及时清扫并
5、预防地面结冰.4、保证消防道路畅通,要及时去除建筑垃圾及废旧材料,模板及钢筋的堆放严禁占用道路.5、入冬之前对测量人员,外加剂的使用人员和试验工人等特殊工种进行必要的技术培训,并建立岗位责任制及相应规程.6、冬施前对冬施工程要逐项检查,落实责任,同时注意天气预报,预防寒流忽然袭击,预防造成不必要的经济损失.7、冬施材料的储藏进入冬施前材料员催促各班组根据冬施方案充分准备好保温材料以便及时发放班组使用,物资部门配备局部冬施劳保用品.8、增强冬施方案的执行和检查工作施工治理人员及技术人员认真领会和贯彻冬期施工方案,及时向班组长及有关人员进行技术交底,并作好检查工作,保证冬施举措的执行,技术交底资料
6、要纳入施工档案.9、安排专人负责测温工作,并派专人进行气温观测,设置天气预报牌.10、施工现场临建办公室、工人宿舍、库房、食堂等进行全面检查维修,做到不漏不塌.11、对施工现场所有进场机械,特别是大型机械设备和机具以及各种防护设施,进行一次检查、检修和保养,更换防冻液和冬季用油,保证在冬施期间大型机械运转正常,严防各种机具、设施和机械设备事故的发生.手持电开工具必须进行检查、保养,保证正常使用性能、对现场临时用电线路,勤检查,勤维护,保证平安用电无事故.12、搅拌机要搭设机棚保温,以保证砂浆在正温下拌制.13、准备好冬施用的加热材料如煤、木材等.冬施期在现场搅拌砂浆采用热水搅拌,现场采用焊制铁
7、皮水箱对水进行加热.四、冬期施工主要技术举措K混凝土原材料本工程校采用商品混凝土,根据天气情况掺加防冻、早强剂,防冻、早强剂由商品混凝土搅拌站负责.2、混凝土的运输保证税在运输中,不得有表层冻结、碎离析、水泥砂浆流失、坍落度损失等现象.保证运输中碎降温度速度不得超过5Ch,保证混凝土的入模温度不低于5C.严禁使用有冻结现象的险.3、砂的现场浇筑混凝土的浇注要连续进行,间隔时间不超过1小时,不留或少留施工缝.浇注方法从一端开始向另一端采用“赶浆法浇注.混凝土振捣密实后抹平,在混凝土外表温度降至2之前覆盖一层塑料薄膜,两层棉毡或麻袋,保温72限混凝土出罐后,要在30min内使用完毕,预防混凝土长时
8、间停滞温度下降太快.4、混凝土的养护混凝土养护采用综合蓄热法.楼板碎外表最后一遍压面后,应立即覆盖一层塑料布.对于边角等薄弱部位,应附加一层棉毡(或麻袋)被.混凝土到达常温规定的强度前方可进行下一道工序的施工.初期养护温度不得低于防冻剂规定的温度,达不到规定的温度时应立即增强保温,当混凝土降低到防冻剂规定温度以下时,其强度不应小于4.OMpa.养护时考前须知:a.测量放线必须掀开保温材料以上)时,放完线要立即覆盖.b.对墙头、柱头保温最薄弱部位先覆盖一层塑料布,再加盖一层小块草帘被压紧填实、周圈封好.c.混凝土初期养护温度,不得低于-15,不能满足该温度条件时,必须立即增加覆盖草帘被保温.d.
9、拆模后混凝土外表有必要时覆盖一层草帘被;在边角等薄弱部位,必须加盖草帘被并密封严实.墙头、位置同b中处理.e.养护时碎的降温速度不得超过5Ch(可通过测温查出),否那么需继续保温.f.应经常检查校外表是否受冻、粘连、收缩裂缝,边角处是否脱落、受损.g.未完全冷却的砂有较大的脆性,应预防碰撞损坏碎.在负温下严禁向混凝土浇水养护.五、冬期平安与防火举措1、冬期施工前要组织全体职工进行冬期施工平安、消防知识的学习,增强对施工人员的冬施平安教育,工长及时做好冬施分局部项工程的平安交底.2、施工现场严禁吸烟,现场用火及电焊等必须严格执行用火申请制度.严禁现场点火取暖.3、现场消防水源、消火栓及消防器材保
10、证良好,保持现场道路通畅.4、冬期使用加热器或其它取暖设施,要增强治理,必须符合平安和防火要求,宿舍内不得采用煤火取暖.5、遇有六级以上强风或暴风雪,禁止露天进行起重工作和高空作业.6、冬期施工注意防滑,施工操作面上的冰、雪、霜应及时去除.7、不得疲劳作业,预防因时间过长造成的肢体麻木,动作不灵活而产生的平安事故.8、施工现场的电动建筑机械,手持电开工具必须符合相应的国家标准,专业标准和安全技术规程.9、施工现场应设专职电工进行安装、维护和治理用电设备,严禁其他人员随意拆改.10、施工现场严禁使用裸线,电线铺设要防砸、防辗压、预防电线冻结在冻雪之中,大风雪后,应对供电线路进行检查,预防断线造成触电事故.11、冬期使用阻燃性保温材料.12、各种架子、上人马道应牢固并定期进行检查,大风及雪后要认真清扫、检查,及时消除隐患.13、生活用水及消防、排水等管线做好认真的保温举措,预防冻裂和管道堵塞影响安全施工,暗铺管线要保证在冻土深度(600mm)以下.
