《彩钢板施工方案.docx》由会员分享,可在线阅读,更多相关《彩钢板施工方案.docx(8页珍藏版)》请在第壹文秘上搜索。

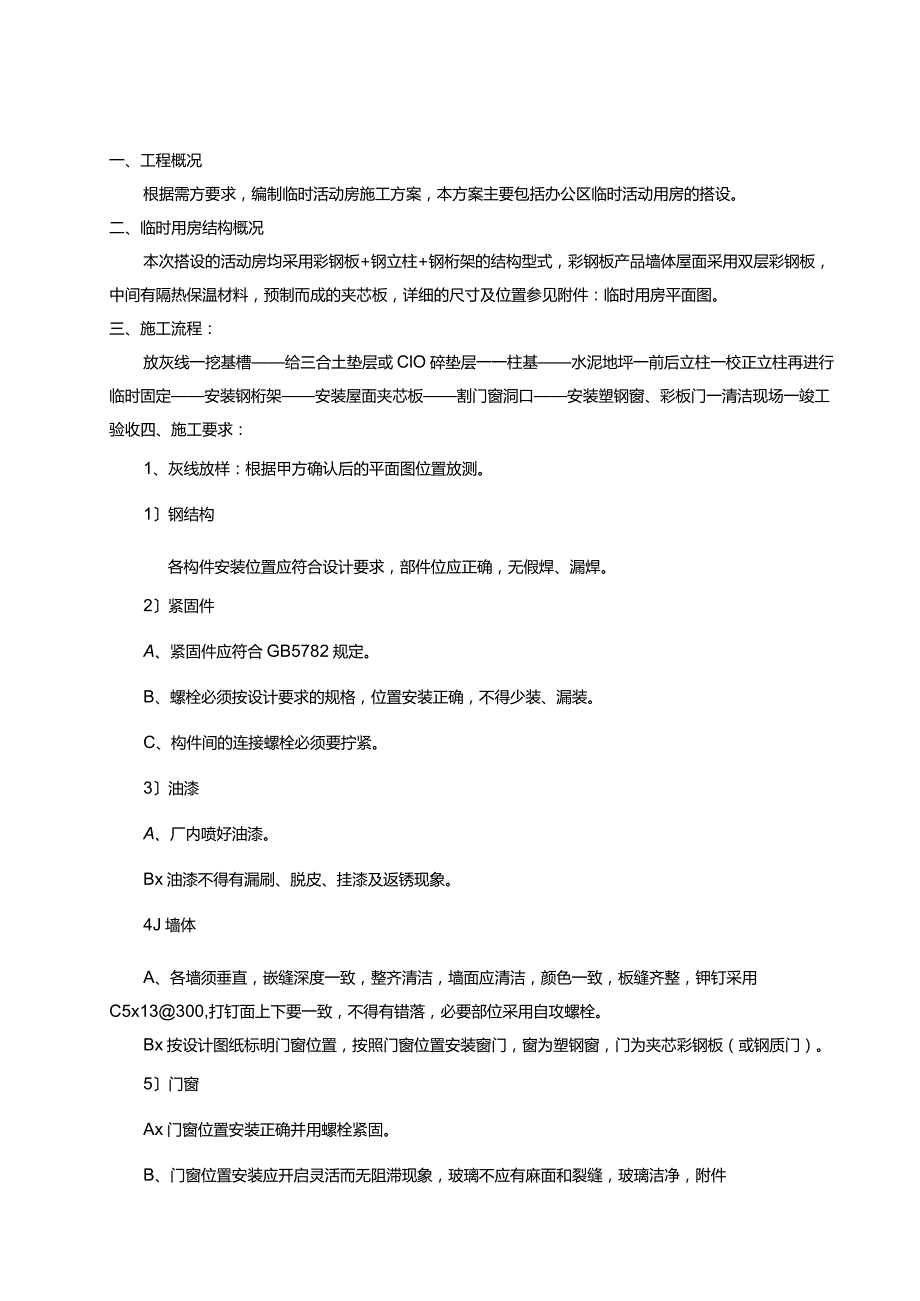

1、临时活动房施工方案一、工程概况根据需方要求,编制临时活动房施工方案,本方案主要包括办公区临时活动用房的搭设。二、临时用房结构概况本次搭设的活动房均采用彩钢板+钢立柱+钢桁架的结构型式,彩钢板产品墙体屋面采用双层彩钢板,中间有隔热保温材料,预制而成的夹芯板,详细的尺寸及位置参见附件:临时用房平面图。三、施工流程:放灰线一挖基槽给三合土垫层或ClO碎垫层一一柱基水泥地坪一前后立柱一校正立柱再进行临时固定安装钢桁架安装屋面夹芯板割门窗洞口安装塑钢窗、彩板门一清洁现场一竣工验收四、施工要求:1、灰线放样:根据甲方确认后的平面图位置放测。1钢结构各构件安装位置应符合设计要求,部件位应正确,无假焊、漏焊。

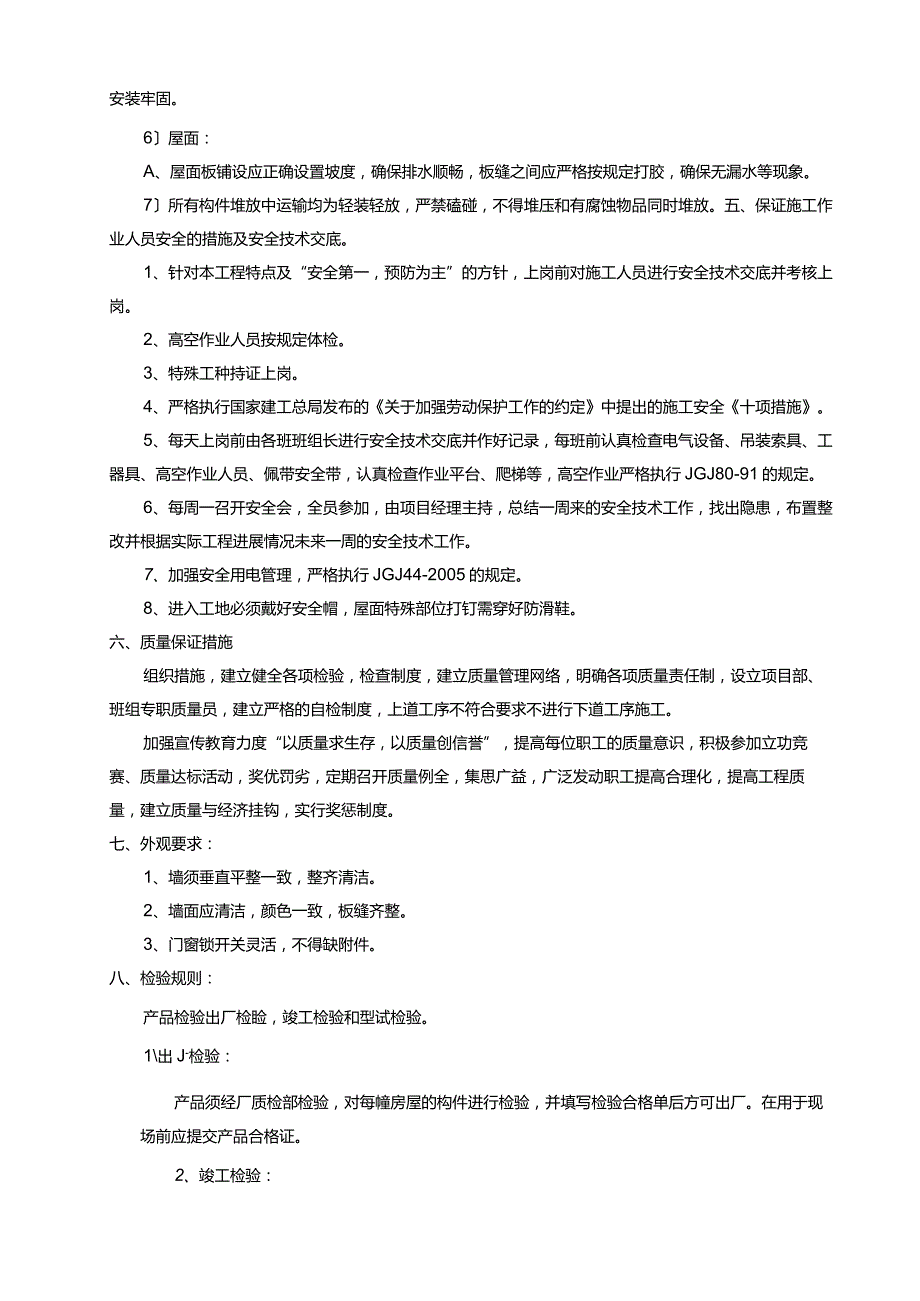

2、2紧固件A、紧固件应符合GB5782规定。B、螺栓必须按设计要求的规格,位置安装正确,不得少装、漏装。C、构件间的连接螺栓必须要拧紧。3油漆A、厂内喷好油漆。Bx油漆不得有漏刷、脱皮、挂漆及返锈现象。4J墙体A、各墙须垂直,嵌缝深度一致,整齐清洁,墙面应清洁,颜色一致,板缝齐整,钾钉采用C5x13300,打钉面上下要一致,不得有错落,必要部位采用自攻螺栓。Bx按设计图纸标明门窗位置,按照门窗位置安装窗门,窗为塑钢窗,门为夹芯彩钢板(或钢质门)。5门窗Ax门窗位置安装正确并用螺栓紧固。B、门窗位置安装应开启灵活而无阻滞现象,玻璃不应有麻面和裂缝,玻璃洁净,附件安装牢固。6屋面:A、屋面板铺设应正
3、确设置坡度,确保排水顺畅,板缝之间应严格按规定打胶,确保无漏水等现象。7所有构件堆放中运输均为轻装轻放,严禁磕碰,不得堆压和有腐蚀物品同时堆放。五、保证施工作业人员安全的措施及安全技术交底。1、针对本工程特点及“安全第一,预防为主”的方针,上岗前对施工人员进行安全技术交底并考核上岗。2、高空作业人员按规定体检。3、特殊工种持证上岗。4、严格执行国家建工总局发布的关于加强劳动保护工作的约定中提出的施工安全十项措施。5、每天上岗前由各班班组长进行安全技术交底并作好记录,每班前认真检查电气设备、吊装索具、工器具、高空作业人员、佩带安全带,认真检查作业平台、爬梯等,高空作业严格执行JGJ80-91的规
4、定。6、每周一召开安全会,全员参加,由项目经理主持,总结一周来的安全技术工作,找出隐患,布置整改并根据实际工程进展情况未来一周的安全技术工作。7、加强安全用电管理,严格执行JGJ44-2005的规定。8、进入工地必须戴好安全帽,屋面特殊部位打钉需穿好防滑鞋。六、质量保证措施组织措施,建立健全各项检验,检查制度,建立质量管理网络,明确各项质量责任制,设立项目部、班组专职质量员,建立严格的自检制度,上道工序不符合要求不进行下道工序施工。加强宣传教育力度“以质量求生存,以质量创信誉”,提高每位职工的质量意识,积极参加立功竞赛、质量达标活动,奖优罚劣,定期召开质量例全,集思广益,广泛发动职工提高合理化
5、,提高工程质量,建立质量与经济挂钩,实行奖惩制度。七、外观要求:1、墙须垂直平整一致,整齐清洁。2、墙面应清洁,颜色一致,板缝齐整。3、门窗锁开关灵活,不得缺附件。八、检验规则:产品检验出厂检睑,竣工检验和型试检验。1出J-检验:产品须经厂质检部检验,对每幢房屋的构件进行检验,并填写检验合格单后方可出厂。在用于现场前应提交产品合格证。2、竣工检验:A、由厂技术质检部门按各项技术中规定进行,并且填写好“活动房竣工检验单”。B、经竣工检验未达本标准规定,不得交付用户使用,必须经检修后符合本标准要求,方可交付使用。九、活动房相关技术参数技术参数1、建筑设计说明1本工程采用双坡屋面,坡度i=L10,自
6、由落水。2进深小于5M屋面采用单坡屋面,坡度i=L40,大于5M参用双坡屋面。3墙面采用50mm厚岩棉彩钢复合板,内外均为白色,插口连接。4屋脊、山墙包边、窗包边均为蓝色彩钢配件。5)门为彩钢复合板门(或钢质门),窗为塑钢推拉窗,白玻璃。2、结构设计说明U屋面结构为人字桁梁,上铺C型钢橡条。2楼面结构为平行弦架主梁,上铺C型钢楼面楝条、楼面桁架梁高400mmo3屋面梁两端均通过螺丝连接于两端的双拼C型钢柱。4立柱与混凝土地坪采用膨胀螺栓固定。3、荷载说明:屋面恒载0.15KNm2楼面恒载0.20KN/m2活载0.30KNm2活载1.50KN/m2在使用过程中,注意不可超负荷承载!4、抗震烈度7
7、级5、可抗风压70kgm2相当于10级台风。注意事项1、在本活动房安装验收后,不可随意拧动螺栓、自攻钉等紧固件。2、隔墙板、外墙板、吊顶板不要随意划伤影响美观。3、基础应保持牢固坚实,室内地平要高于室外地平。4、墙板不可用力冲击,免于破损。抗风措施在海边以及风力较大的地区和台风来临时,将采用屋面压顶钢管+连接钢丝绳固定的方式对彩钢板房加以固定。活动房结构安全性能分析结论活动房几何尺寸已规格化,按照用户要求,可以组装成数十种规格不同的活动房。为了较全面地了解活动房的结构安全性能,选择16种典型规格的斜顶活动房和3种规格的平顶活动房进行了定量地分析。在这些大量的计算分析的基础上,通过分析对比并与有
8、关专家讨论,认为计算结果可以定性地反映结构的基本性能。现总结如下:1、结构承载能力分析:表1(。)构件承载能力分析结果最大应力(mm,)材料强度(mm2)最大钿力(KN)屈曲临界力(KN)最大弯矩(KN.m)长细比谷钎长细比囚弯矩平面内外稳定性xy柱200.521525.89683.87107132150稳定拉杆87.3215屋架131.121511.2522.62.13189234350稳定表1(b)构件承载能力分析结果最大剪力(KN)最大轴力(KN)最大弯矩(KN.m)容许最大剪力(KN)容许最大弯矩(KN.m)单螺栓节点8.63一一9.8-三螺栓节点5.42一.2.0129.42.355
9、支座8.64.7513.872、正常使用分析:在基本风压为0.6KNm,的沿海城市、地面粗糙为B类和C类时,活动房柱脚刚接时结构变形满足规范规定的正常使用要求。表2结构正常使用分析结果北京地区其他沿海城市(基本风压为(0.6KN/mj)实际位移或挠度容许位移或挠度实际位移或挠度容许位移或挠度柱H/258H/150H/151H/150屋架L/1820L/250L/1820L/250梁L7413L/250L/413L/250轻钢组合房安装规范序工序名称技术要求1做基础1、可使用条形基础或水泥地坪2、基础下的素土须夯实3、砖砌基础用普通粘土砖(75#)和50#砂浆砌筑,有砖砌支撑墩表面应与周围条型基
10、础表面在同一水平内,露土部分用20mm原混凝土水平2放地槽1、放好后槽后应看水平,不平时应修正、调整、地槽基础两对角线差:长5K以内不超过Iomm;5K-10K时不超过15mm,15K以上时不超过20mr11o2、土台基础看正后,将四角固定。3镶壁板立柱1、各柱与地槽的联接螺栓应锁紧。2、上、下壁板搭接应严密,上壁板的钢板应搭于下壁板的外侧。4镶屋面板安装屋架1、屋架目板与各柱目板联接螺栓应紧固,各屋架间的IK连梁应连接好。2、屋面板镶入后,在屋檐处如出现不平齐时应用拉杆纠正至平齐。5安装楼梯1、平台应端水平装入柱连梁。2、楼梯与平台板应保证交角135。(下夹角)。3、两根平台柱应与支撑土台完
11、全接触并受力,然后铁钉将柱紧固于土台上,支撑土台下应打桩,最后用蚂蛾钉将桩与土台连接一体(每桩布两条钉)4、扶手与楼梯的连接螺栓应上足并紧固,螺栓不得随意代用。5、楼梯着地端应打2条木桩作为楼梯土台的支撑并与土台用蚂螭钉连接一体,整座楼梯安装后应处于牢固、稳定状态。6安门和装窗1、门、窗的安装位置、方向应正确,安装后应保证开启、关闭轻巧、灵活。2、门锁、窗扣应齐全牢固可靠。7安装楼板1、上楼板前应检查四侧(前、后、左、右)的柱子是否垂直于水平面,不垂直时应调整至垂直。2、上楼板前应连接好3P高度处,四周的柱连梁,并再次检查,旋紧各部连接螺栓。3、每次楼板应排列整齐,缝隙一般不超过2mm,不得有明显的错位和高低不平的现象。8紧固拉杆1、紧固后,拉杆环应尽可能靠近钾钉根部。2、使用拉杆时,拉杆的两节螺杆部分应保持等距,以保证足够的伸缩行程。3、应按标准规定的数量上足拉杆。9装吊顶1、应保证各吊顶梁共面并处于水平位置。2、各吊顶板装配可靠、整齐、水平。10上密封胶1、上胶应认真细致、确保整嶂活动房不漏雨。2、上胶时应保证密封胶与接缝粘接可靠、布胶均匀,同时还应检查各屋架是否有脱胶现象,如发现脱胶应及时补上。
