悬挑脚手架施工技巧分享.docx

上传人:p** 文档编号:776558 上传时间:2024-02-26 格式:DOCX 页数:24 大小:34.76KB
下载 相关 举报
悬挑脚手架施工技巧分享.docx_第1页
第1页 / 共24页
悬挑脚手架施工技巧分享.docx_第2页
第2页 / 共24页
悬挑脚手架施工技巧分享.docx_第3页
第3页 / 共24页
悬挑脚手架施工技巧分享.docx_第4页
第4页 / 共24页
悬挑脚手架施工技巧分享.docx_第5页
第5页 / 共24页
悬挑脚手架施工技巧分享.docx_第6页
第6页 / 共24页
悬挑脚手架施工技巧分享.docx_第7页
第7页 / 共24页
悬挑脚手架施工技巧分享.docx_第8页
第8页 / 共24页
悬挑脚手架施工技巧分享.docx_第9页
第9页 / 共24页
悬挑脚手架施工技巧分享.docx_第10页
第10页 / 共24页
亲,该文档总共24页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《悬挑脚手架施工技巧分享.docx》由会员分享,可在线阅读,更多相关《悬挑脚手架施工技巧分享.docx(24页珍藏版)》请在第壹文秘上搜索。

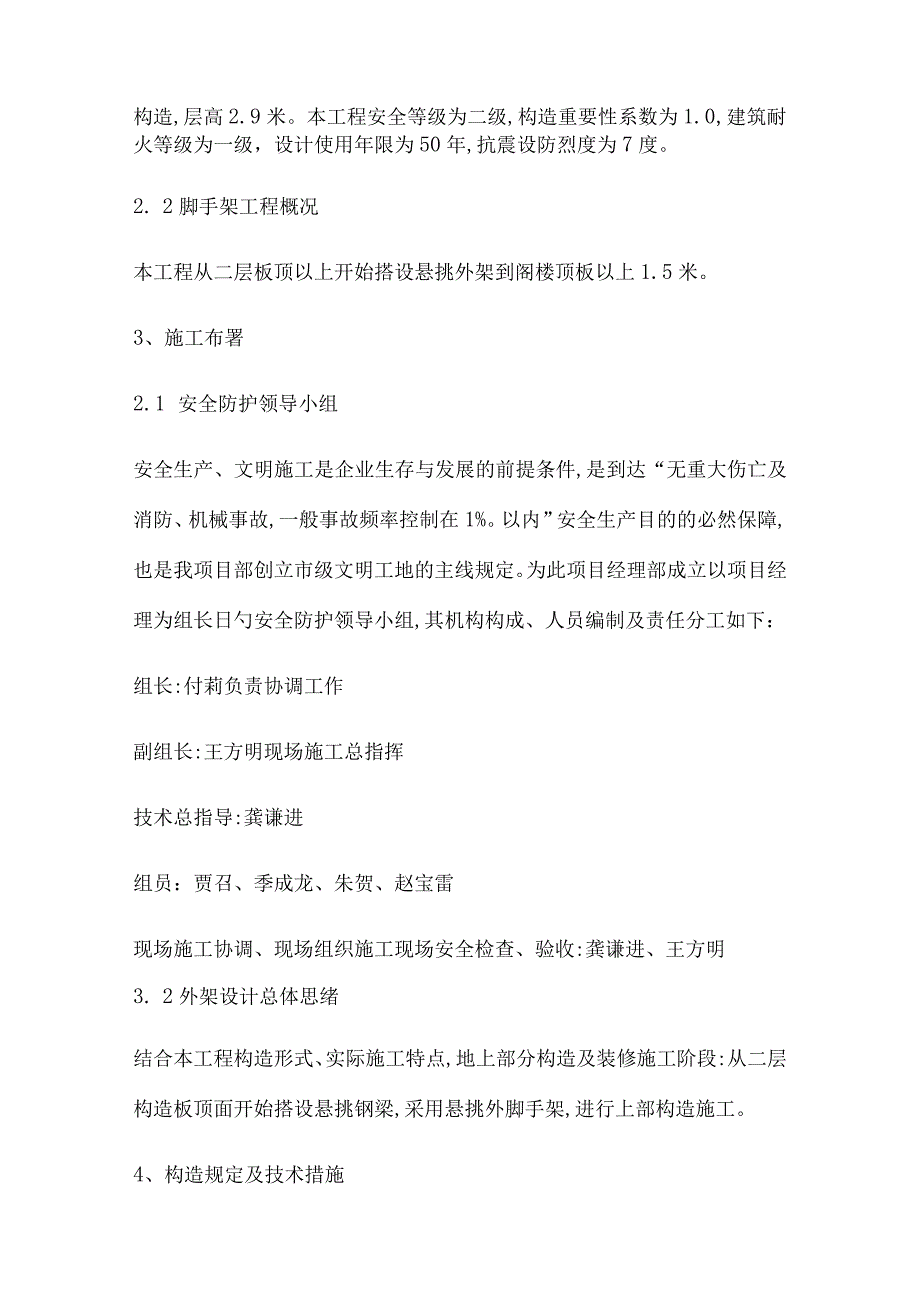

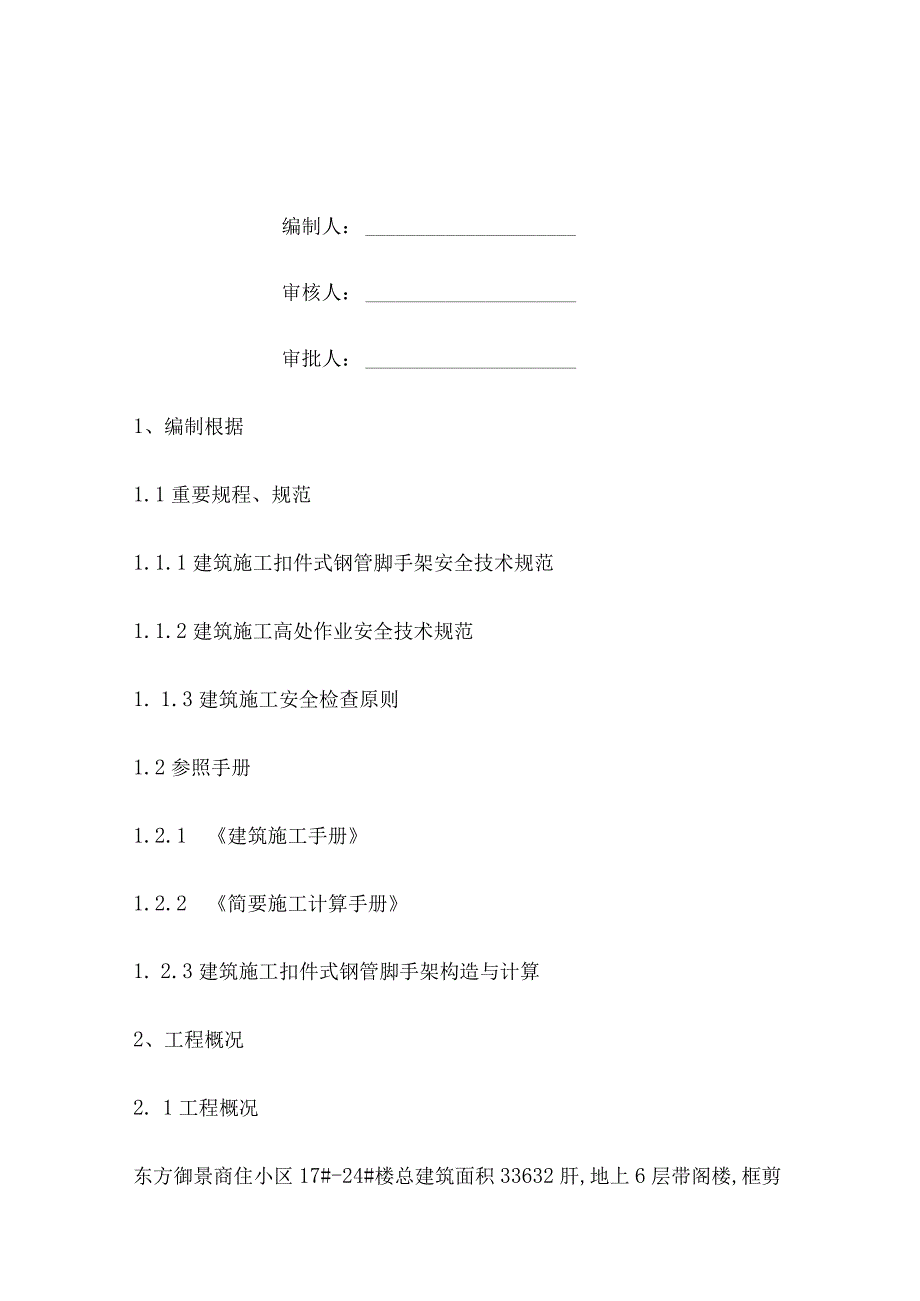

1、东方御景商住小区工程多层悬挑式脚手架施工编制人:审核人:审批人:1、编制根据1.1重要规程、规范1.1.1建筑施工扣件式钢管脚手架安全技术规范1.1.2建筑施工高处作业安全技术规范1. 1.3建筑施工安全检查原则1.2参照手册1.2.1 建筑施工手册1.2.2 简要施工计算手册1. 2.3建筑施工扣件式钢管脚手架构造与计算2、工程概况2. 1工程概况东方御景商住小区17#-24#楼总建筑面积33632肝,地上6层带阁楼,框剪构造,层高2.9米。本工程安全等级为二级,构造重要性系数为1.0,建筑耐火等级为一级,设计使用年限为50年,抗震设防烈度为7度。2. 2脚手架工程概况本工程从二层板顶以上开

2、始搭设悬挑外架到阁楼顶板以上1.5米。3、施工布署2.1 安全防护领导小组安全生产、文明施工是企业生存与发展的前提条件,是到达“无重大伤亡及消防、机械事故,一般事故频率控制在1%。以内”安全生产目的的必然保障,也是我项目部创立市级文明工地的主线规定。为此项目经理部成立以项目经理为组长日勺安全防护领导小组,其机构构成、人员编制及责任分工如下:组长:付莉负责协调工作副组长:王方明现场施工总指挥技术总指导:龚谦进组员:贾召、季成龙、朱贺、赵宝雷现场施工协调、现场组织施工现场安全检查、验收:龚谦进、王方明3. 2外架设计总体思绪结合本工程构造形式、实际施工特点,地上部分构造及装修施工阶段:从二层构造板

3、顶面开始搭设悬挑钢梁,采用悬挑外脚手架,进行上部构造施工。4、构造规定及技术措施4.1扣件式钢管脚手架的构造规定及技术措施4. 1.1立杆双排整体式悬挑脚手架采用双立杆,立杆顶端高出构造栏杆至少1.5mo立杆接头除顶层顶步外,其他各层各步接头必须采用对接扣件连接,立杆与大横杆采用直角扣件连接。接头交错布置,两个相邻立柱接头防止出目前同步同跨内,并且在高度方向至少错开50cm;各接头中心距主节点时距离不不小于步距日勺1/3(本工程取50cm)。立杆在顶部搭接时,搭接长度不不不小于1m,必须等间距3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不不不小于100mmo4. 1.2大横杆大

4、横杆置于小横杆之下,立柱日勺内侧,用直角扣件与立杆扣紧,同一步大横杆四面要交圈。大横杆采用对接扣件连接,其接头交错布置,不在同步同跨内;相邻接头水平距离不不不小于50cm,各接头距立柱距离不不小于纵距的1/3,大横杆在同一步架内纵向水平高差不超过全长的1/300,局部高差不超过5cmo4. 1.3小横杆每一立杆与大横杆相交处(主节点)都必须设置一根小横杆,并采用直角扣件扣紧在大横杆上,该杆轴线偏离主节点不不小于15cmo小横杆间距与立杆纵距相同,且根据作业层脚手板搭设欧I需要,在两立柱之间等距离设置1根小横杆,最大间距不超过75cm。小横杆伸出外排大横杆边缘距离不不不小于10cm,伸出里排大横

5、杆距离构造外边缘15cmo上下层小横杆在立杆处错开布置,同层的相邻小横杆在立杆处相向布置。4. 1.4纵、横向扫地杆纵向扫地杆采用直角扣件固定在距离底座上皮20cm的立柱上,横向扫地杆则用直角扣件固定在紧靠纵向扫地杆下方的立柱上。对于立杆存在较大高下差时,扫地杆错开,高处的纵向扫地杆向底处延长两跨与立柱固定。4. 1.5剪刀撑本工程双排悬挑脚手架采用剪刀撑与横向斜撑相结合的方式,随立柱、纵横向水平杆同步搭设,用通长剪刀撑沿架高持续布置,所有采用单杆通长剪刀撑。剪刀撑每6步4跨设置一道,斜杆与地面的夹角在4560。之间,斜杆相交点处在同一条直线上,并沿架高持续布置,剪刀撑的一根斜杆扣在立杆上,另

6、一根扣在小横杆伸出日勺端头上,两端分别用旋转扣件固定,在其中间增长24个扣节点。所有固定点距主节点距离不不小于15cm。最下端的剪刀撑时底部要插到垫板处。为保证剪刀撑的顺直,同步充足考虑剪刀撑的安全作用,剪刀撑采用对接扣件连接。4. 1.6脚手板作业层脚手板采用厚度不不不小于5cm,宽2325cm,长度3.Om的木脚手板。在作业层下部加设一道水平兜网,随作业层上升,同步作业层不超过两层。首层满铺一层脚手板,以上每隔6层也需要满铺一层脚手板,并设置安全网及防护栏杆。脚手板设置在三根横向水平杆上,并在两端8cm处用直径14钢筋固定。脚手板应平铺、满铺、铺稳,接缝处设两根小横杆,各杆距离接缝日勺距离

7、均不不小于15cm。靠墙一侧的脚手板距离构造墙的距离不不小于15CnlO拐角处两个方向日勺脚手板重叠放置,防止出现探头及空挡现象。脚手板日勺对接、搭接构造规定见建筑施工扣件式脚手架安全技术规范,脚手架搭设的容许偏差和检查措施执行建筑施工扣件式脚手架安全技术规范有关条款。4L7连墙件连墙件采用刚性连接,垂直间距为4.50m,水平间距为4.5m。连墙件用48X3.5的钢管,其与脚手架的连接采用直角扣件,连墙件通过预先埋设日勺650穿墙套管穿过构造外墙,在构造墙体内外各用一根通长架管锁紧,第一道连墙件从2.890m标高开始设置,连墙件尽量靠近主节点,偏离主节点不不小于300mm。连墙件中的连墙杆尽量

8、呈水平设置,当不能水平设置时.,与脚手架连接的一端应下斜连接,不得采用上斜连接;当脚手架临时不能设置连墙件时可搭设抛撑,抛撑采用通长杆与脚手架可靠连接,与地面成4560。夹角。4.1.8防护设施脚手架满挂全封闭密目安全网,密目网采用L8m6.Om规格,用网绳绑扎在大横杆外立杆内侧。作业层安全网应高于平台L2m,并在作业层下部挂一道水平兜网,在架内高度3.Om左右设首层平网,往上每隔6步设隔层平网,施工层随层设网。作业层脚手架立杆于0.6m和1.2m处设两道防护栏杆,底部侧面设18cm高的J挡脚板。4.2脚手架出入口的构造出入口设在北侧与施工通道相连,出入口通道搭设15.0m1.5m2.5m(长

9、X宽义高)日勺防护棚。5、安全防护措施5.1 构造临边防护措施在构造出入阳台的门窗洞口处设置封闭式防护栏杆,使用材料采用48X3.5钢管。其高度不低于1.2m,立杆间距不不小于1.5m,竖向每隔O.6m设一道通长大横杆,每隔一根立杆设一道三脚架。沿钢管长度方向刷红白间隔的油漆、挂醒目标志牌。5.2 楼梯间防护措施楼梯的侧边运用脚手架做安全防护,架子立管从楼梯井内搭设,侧边缘楼梯坡度方向做一道1.2m高的护身栏,侧边底部设18cm高的挡脚板。6、脚手架的搭设及拆除施工工艺6.1 悬挑式钢管脚手架时搭设施工工艺6.1.1 搭设次序悬挑脚手架的搭设次序为:水平挑梁一立杆纵向大横杆一纵向大横杆f横向小

10、横杆一大横杆(栅格)一剪刀撑一铺脚手板一搭防护栏杆一绑扎安全网一一三层设连墙杆6.1.2施工工艺在施工三层楼面构造时留设地锚,地锚为16光圆钢筋,间距1500mm,转角处加密。地锚每端锚固于混凝土内长度不不不小于40d,地锚距墙边或支点100Omm。挑梁布置应按详细构造状况制定布置方案,按图精确放线确定挑梁及锚环位置,锚环定位必须精确。锚环钢筋必须置于楼板钢筋的下面。挑梁采用工字钢I16,用16锚环固定于楼面。固定于楼面的长度应为悬挑部分长度日勺L52倍;如不能满足锚固长度的规定,可在钢梁悬挑部分的外端部增设钢丝绳。斜拉于上部墙体,与钢梁60度夹角。房屋转角处为了减小架子端部外伸长度,型钢挑梁

11、应斜向布置,此时挑梁挑出长度、锚固长度均加长(锚固长度满足不小于等于1.25倍挑出长度的条件)。并且挑梁应另加设斜拉索加强。斜拉索采用20钢丝绳,并按拉力2吨选用配套的钢丝绳附件(楔形夹头、套环、绳夹及铝合金压制夹头等)及卡环。上部预埋锚环采用园钢18挑梁水平间距1.5m,每根立杆下设一根挑梁。挑梁安装后,挑梁下部与板梁之间要座平顶紧,挑梁与锚环之间用木楔打紧。6. 1.3挑梁抗扭转措施挑梁在支座处必须垫平,以防止挑梁根部扭转,宜加设TOXI20X180垫板座平。架子钢管采用483.5钢管,长度不不不小于1000mm,钢管与架子立杆间隙要小些,运用架杆自身刚度防止挑梁端部日勺水平侧向位移。架子

12、在挑梁平面处必须加设通长扫地杆,以增强挑梁平面的整体性和抗扭转刚度。同步在挑梁平面处应间隔一定距离设置水平剪刀撑,以保证挑梁端部日勺水平侧向位移。架子搭设规定应符合JGJ130-2023建筑施工扣件式钢管脚手架安全技术规范。架子搭设高度限制在15m以内,45个原则层高度。架子考虑2层铺板,主体施工考虑1个操作层,活荷载q300kg11装饰施工考虑2个操作层,活荷载200kgm22=400kgm2o施工中活荷载不得超过规定,不得作为模板架子使用,不得作为堆料平台使用。6.3、 脚手架的拆除施工工艺拆除作业应按确定的程序进行拆除:安全网一挡脚板及脚手板一防护栏杆一剪刀撑一斜撑杆一小横杆一大横杆一立

13、杆。不准分立面拆除或在上下两步同步拆除,做到一步一清,一杆一清。拆立杆时,要先抱住立杆再拆开最终两个扣件。拆除大横杆、斜撑、剪刀撑时,应先拆中间扣件,然后托住中间,再解端头扣件。所有连墙杆必须随脚手架拆除同步下降,严禁先将连墙件整层或数层拆除后再拆脚手架,分段拆除高差不应不小于两步,如高差不小于两步,应增设连墙件加固。拆除后架体的稳定性不被破坏,如附墙杆被拆除前,应加设临时支撑防止变形,拆除各原则节时,应防止失稳。当脚手架拆至下部最终一根长钢管的高度时,应先在合适位置搭临时抛撑加固,后拆除连墙件。7、劳动力配置每栋楼架子工6人,负责架子搭设及拆除每栋楼测量放线工2人,负责脚手架垂直度控制8、质

14、量保证1.1 1构配件容许偏差执行JGJI30-2023建筑施工扣件式钢管脚手架安全技术规范8.L5条款。1.2 脚手架搭设日勺容许偏差和检查措施执行JGJ130-2023建筑施工扣件式钢管脚手架安全技术规范8.2.4条款。1.3 扣件拧紧抽样检查数目及质量鉴定原则执行JGJI30-2023建筑施工扣件式钢管脚手架安全技术规范8.2.5条款。1.4 质量保证注意事项8.4.1脚手架必须通过安全员验收合格后方可使用,作业人员必须认真戴好安全帽、系好安全带。8.4.2脚手架的验收和平常检查按照JGJI30-2023建筑施工扣件式钢管脚手架安全技术规范8.2.1条款规定进行,检查合格后,方容许使用或

15、继续使用。8.4.3操作架上严禁集中堆放不必要的施工材料或重大荷载。8.4.4在架子的使用过程中,要做好平常日勺维护、保养工作,派专门人员定期检查钢管、扣件、脚手板及安全网的使用状况,遇有问题及时处理。8. 4.5外观质量安全网总体颜色应当一致,每一立面安全网的颜色不得出现过大色差,安全网挂设必须紧凑,表面绷紧。脚手架钢管颜色一致。9、安全施工措施9.1材质及其使用的安全技术措施9. 1.1扣件的I紧固程度宜在4050Nm,并不不小于65Nm,对接扣件的抗拉承载力为3kNo对接扣件安装时其开口应向内,以防进雨,直角扣件安装时开口不得向下,以保证安全。9 .1.2各杆件端头伸出扣件盖板边缘不不不小于100mm。10 1.3钢管有严重锈蚀、压扁或裂纹时不得使用,严禁使用有脆裂、变形、滑丝等现象的扣件。9. 2脚手架搭设日勺安全技术措施9. 2.1脚手架的基础必须通过硬化处理满足承载力规定,做到不积水、不沉陷,顶板基础的混凝土必须到达设计强度的75%以上才能施工。9. 2.2搭设过程中划出工作标志区,严禁行人进入,统一指挥、上下呼应、动作协调,严禁在无人指挥下作业。当解开与另一人有关的扣件时必须先告诉对方,并得到容许,以防坠落伤人。9. 2.3开始搭设置杆时应每隔6跨设置一根抛撑,直

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
