房屋改扩建工程施工方案.docx

上传人:p** 文档编号:779001 上传时间:2024-02-26 格式:DOCX 页数:11 大小:28.85KB
下载 相关 举报
房屋改扩建工程施工方案.docx_第1页
第1页 / 共11页
房屋改扩建工程施工方案.docx_第2页
第2页 / 共11页
房屋改扩建工程施工方案.docx_第3页
第3页 / 共11页
房屋改扩建工程施工方案.docx_第4页
第4页 / 共11页
房屋改扩建工程施工方案.docx_第5页
第5页 / 共11页
房屋改扩建工程施工方案.docx_第6页
第6页 / 共11页
房屋改扩建工程施工方案.docx_第7页
第7页 / 共11页
房屋改扩建工程施工方案.docx_第8页
第8页 / 共11页
房屋改扩建工程施工方案.docx_第9页
第9页 / 共11页
房屋改扩建工程施工方案.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《房屋改扩建工程施工方案.docx》由会员分享,可在线阅读,更多相关《房屋改扩建工程施工方案.docx(11页珍藏版)》请在第壹文秘上搜索。

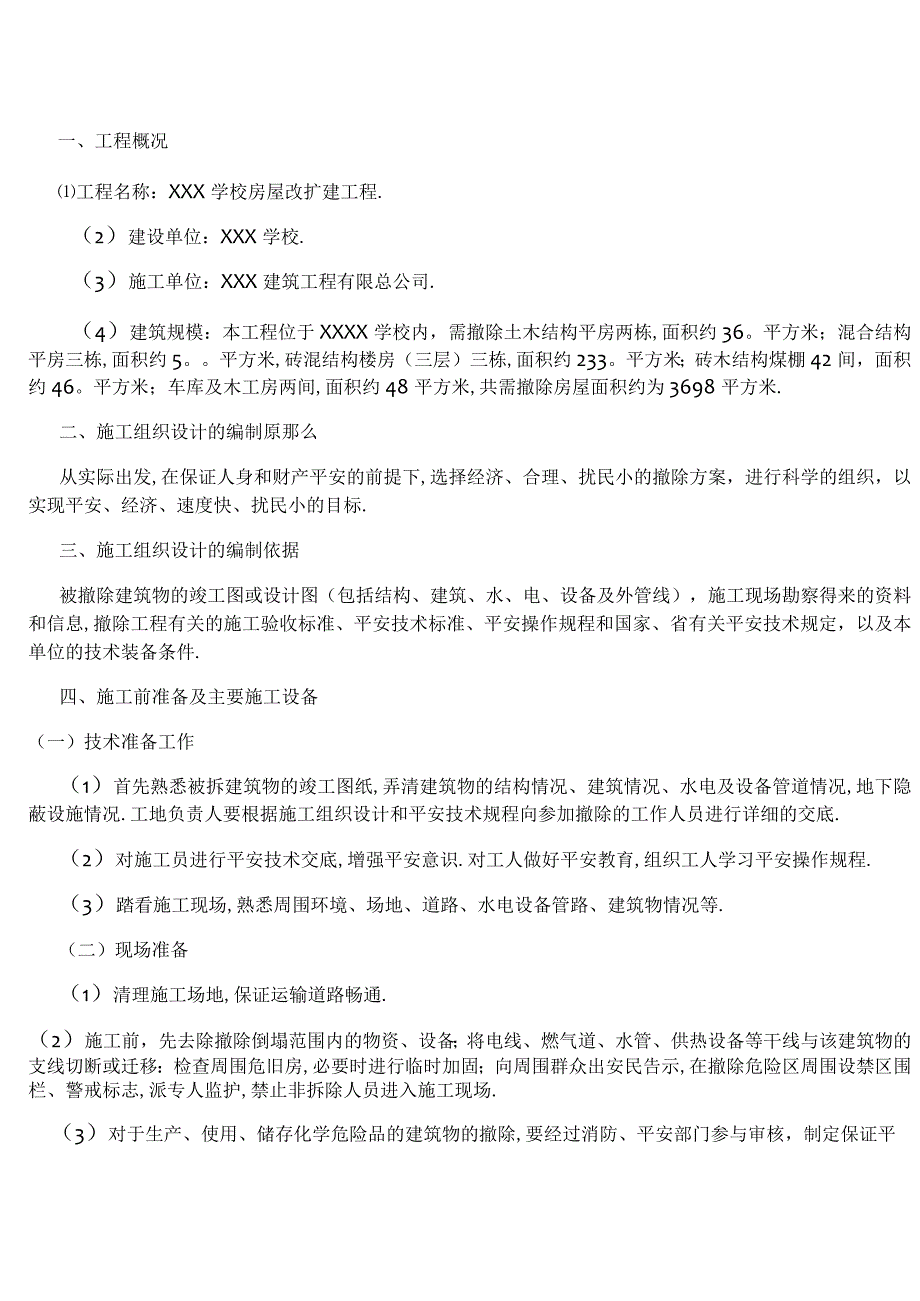

1、一、工程概况工程名称:XXX学校房屋改扩建工程.(2)建设单位:XXX学校.(3)施工单位:XXX建筑工程有限总公司.(4)建筑规模:本工程位于XXXX学校内,需撤除土木结构平房两栋,面积约36。平方米;混合结构平房三栋,面积约5。平方米,砖混结构楼房(三层)三栋,面积约233。平方米;砖木结构煤棚42间,面积约46。平方米;车库及木工房两间,面积约48平方米,共需撤除房屋面积约为3698平方米.二、施工组织设计的编制原那么从实际出发,在保证人身和财产平安的前提下,选择经济、合理、扰民小的撤除方案,进行科学的组织,以实现平安、经济、速度快、扰民小的目标.三、施工组织设计的编制依据被撤除建筑物的

2、竣工图或设计图(包括结构、建筑、水、电、设备及外管线),施工现场勘察得来的资料和信息,撤除工程有关的施工验收标准、平安技术标准、平安操作规程和国家、省有关平安技术规定,以及本单位的技术装备条件.四、施工前准备及主要施工设备(一)技术准备工作(1)首先熟悉被拆建筑物的竣工图纸,弄清建筑物的结构情况、建筑情况、水电及设备管道情况,地下隐蔽设施情况.工地负责人要根据施工组织设计和平安技术规程向参加撤除的工作人员进行详细的交底.(2)对施工员进行平安技术交底,增强平安意识.对工人做好平安教育,组织工人学习平安操作规程.(3)踏看施工现场,熟悉周围环境、场地、道路、水电设备管路、建筑物情况等.(二)现场

3、准备(1)清理施工场地,保证运输道路畅通.(2)施工前,先去除撤除倒塌范围内的物资、设备;将电线、燃气道、水管、供热设备等干线与该建筑物的支线切断或迁移:检查周围危旧房,必要时进行临时加固;向周围群众出安民告示,在撤除危险区周围设禁区围栏、警戒标志,派专人监护,禁止非拆除人员进入施工现场.(3)对于生产、使用、储存化学危险品的建筑物的撤除,要经过消防、平安部门参与审核,制定保证平安的预案,经过批准实施.(4)搭设临时防护设施,预防撤除时的砂、石、灰尘飞扬影响生产的正常进行.(5)在撤除危险区设置警戒区标志.(6)接引好施工用临时电源、水源,现场照明不能使用被拆建筑物内的配电设施,应另外敷设.保

4、证施工时水电畅通.(三)施工方案1、限制目标(1)限制施工范围,保证周围建筑及设施的平安.(2)限制施工时间,尽量不扰民、少扰民.(3)限制粉尘飞石,保证人员平安.(4)限制施工噪声,尽可能减少噪声.2、施工流程:周边围护一清拆管线f撤除门窗f凿开楼板一推倒砖墙一凿混凝土构件一回收有价废物一弃物外运(四)施工组织(1)在甲方的支持下,做好群众工作,争取周边业主的配合,赢得群众的支持,派专人做好周边警戒工作.(2)按施工组织设计的程序安排,首先清拆原有管线,采取人工进行撤除,龙分区域,分块、逐段、逐根进行撤除.(3)撤除混凝土楼板采用人工撤除.严格限制飞石、响声、冲击波.采用湿水除尘,减少声响及

5、冲击波,保证不扰民.(4)撤除砖墙时采用勾机撤除,专人进行监测,发现情况及时联系研究,以确保施工平安.(5)旧房推倒后,组织工人回收构件中有价值的可利用废品.(6)不可利用废物,用汽车外运到指定地点.(五)机械材卜料设备的准备(施工彳机械方案表)序号设备名称数量(台)备注(型号)1液压锤1进口2挖掘机1ir1133运输车416吨4铲车15重型拖车16加长臂液压剪17大型墙锯18大型降尘机29空压机210风镐4(六)劳动力准备F程X岗位数量备注1工程师1中级以上职称2工程技术人员1初级以上职称3治理人员2有施工上岗证4工程负责人1有施工上岗证5平安员1有施工上岗证6撤除施工操作员8o有施工上岗证

6、五、施工要求和施工方法(一)施工要求(1)进入施工现场,首先撤除与撤除物相连的管道、设备、电气、照明设施.(2)撤除建筑物内所有的门窗及其它附属结构,撤除建筑物全部腾空,撤除物及时外运,堆放在警戒线以外的平安区域.(3)在建筑物的南北两侧各放置一台除尘机,采用湿法作业,限制施工扬尘,砂石飞溅.(4)撤除时采用先上后下、先非承重结构后承重结构、先板、梁后墙、柱的原那么,本次撤除采用破坏法施工.使用挖掘机及其配套的空压机合电锤等,对建筑物解体、推侄(5)建筑物完全解体后,用挖掘机装车,自卸汽车外运到厂外的垃圾堆放处,运距约5km.6)地上局部建筑物完全撤除后,撤除地下局部,破除校地坪.(7)遇到地

7、下管线时,先与业主联系管线是否是废弃的,能否撤除,确定前方可用冷法切割,明确管内无易燃、易爆物后,才可动火使用氧气乙快焰切割.(8)地下设施撤除后,回填土采用普通粘性土,分层夯实,每层厚度不超过250mm,压实系数到达o.9(二)工程施工方法1、人工撤除撤除对象:砖木结构平房.撤除顺序:屋面瓦一板一椽子一楞条一屋架或木架一砖墙(或木柱).撤除方法:人工用简单的工具,如撬棍、铁锹、瓦刀等.上面几个人拆,下面几个人接运拆下来的建筑材料.至于砖墙的撤除方法一般不许用推倒或拉倒的方法,而是由上而下撤除,如果必须采用推倒或拉倒的方法,必须有人统一指挥,待人员全部撤离到安全地方才可进行.拆屋架时可用简单的

8、起重设备,三木塔挂导链或滑轮.2、人工与机械相结合的方法.撤除对象:混合结构多层楼房撤除顺序;屋顶防水和保温层一屋顶混凝土和预制楼板一屋顶梁一顶层砖墙一楼层楼板一楼板下的梁一下层砖墙,如此逐层往下拆.撤除方法:人工与机械配合,人工剔凿,用机械将楼板、梁板构件吊下去,人工拆砖墙、用机械吊运砖.3、机械撤除有些撤除对象有用的材料少,或者为了加速撤除那么采用纯破坏性撤除方法,如用推土机或重锤锤击等方式.六、平安保证举措(一)根本要求(1)施工现场必须有技术人员统一指挥,严格遵循撤除方法和撤除程序.(2)撤除现场施工人员,必须经过行业主管部门指定的培训机构培训I,并取得资格证方可施工.(3)施工人员进

9、入施工现场,必须戴平安帽,扣紧帽带;高空作业必须系平安带、安全带应高挂低用,挂点牢靠.(4)施工现场必须设置醒目的警世标志,采取警戒举措派专人负责.非工作人员不得随意进入施工现场.(5)建筑物撤除时,应自上而下,顺序进行,禁止数层同时撤除.当撤除某一局部的时候应预防其它局部倒塌.(6)撤除工程竣工后,必须有验收手续,到达工完、料清、场地净,并保证周围环境整洁和相邻建筑、管线的平安.(7)撤除物受自然气候、环境影响较大,密切注意,防患与未然.每个工作日结束后,工程技术人员必须去现场检查,确认撤除物是否用加固,作到平安无隐患.(二)撤除时平安事项(1)工人从事撤除工作时,应该站在专门搭设的脚手架上

10、或其它稳固的结构局部上操作.(2)撤除区周围应设立围栏,挂警告牌,并派专人监护,严禁无关人员逗留.(3)建筑物撤除时,应自上而下,顺序进行,禁止数层同时撤除.当撤除某一局部的时候应预防其它局部倒塌.(4)撤除过程中,现场照明不得使用被拆建筑物中的配电线,应另外设置配电线路.(三)平安治理(1)施工人员进行撤除工作时,应该站在专门搭设的脚手或者其他稳固的结构部分上进行操作.操作人员要戴平安帽和其他防护用品.撤除过程多属高空作业,工具、设备、材料杂乱,粉尘、日晒较多,作业工人应佩戴平安帽、手套、平安鞋等个人防护用品,为预防破石、灰尘及切割螺钉等的操作,应佩戴护目镜.撤除轻型结构屋面工程时,严禁施工

11、人员直接踩踏在轻型结构板上进行工作,必须使用移动板梯,板梯上端必须挂牢,预防高处坠落.撤除过程中,现场照明不得使用撤除建筑物中的配电线,应另外设置配电线路.2)撤除过程中,应有专业技术人员现场监督指导.为保证未撤除局部建筑的稳定,应根据结构特点,有的部位应先进行加固,再继续撤除.当撤除某一局部的时候应预防其他局部的倒塌,把有倒塌危险的构筑物,用支柱、支撑、绳索等临时加固.(3)撤除作业应严格按撤除方案进行:撤除建筑物应该自上而下依次进行;撤除建筑物的栏杆、楼梯和楼板等,应该和整体程度相配合,不能先行撤除;禁止数层同时撤除;建筑物的承重支柱和横梁,要等待它所承当的全部结构和荷重撤除后才可以撤除;

12、撤除屋架时,先将吊索绑好,两端拴好溜绳,再用气割在屋架两支座焊缝上同时切割,然后将起钩拆去.(4拆下的物料不准在楼板上乱堆乱放.不准将墙体推倒在楼板上,预防将楼板压塌,发生事故.拆下的物料,不准向下抛掷撤除较大构件要用吊绳或起重机吊下运走,散碎材料用溜放槽溜下,清理运走.(5)用推倒法撤除墙时人员应避至平安地带.撤除建筑物一般不采用推倒方法,遇到特殊情况墙体必须推倒时,必须遵守以下规定:砍切墙根的深度不能超过墙厚的1/3,墙的厚度小于两块半破的时候,不许进行掏掘:为预防墙壁向掏掘方向倾倒,在掏掘前,要用支撑撑牢:建筑物推倒前,应发出信号,待所有人员远离建筑物高度2倍以上的距离后,方可进行:在建

13、筑推倒倒塌范围内,有其他建筑物时,严禁采用推倒方法.(6)当用机械撤除工程时,根据被撤除高度选择撤除机械,不可超高作业,打击点必须选在顶层,不可选在次顶层甚至以下.镐头机作业高度不够,可以用建筑垃圾垫高机身以满足需要,但垫层高度不得超过3m,其厚度不得小于3.5m,两侧坡度不得大于6,机械解体作业时应设专职指挥员,监视被撤除物的动向,及时用对讲机指挥机械操作员进退.人机不可立体交叉作业,机械作业时,在其盘旋半径内不得有人工作业.机械禁止在有地下管线处作业,如果一定要作业,必须在地面垫23cm的整块钢板或走道板,保护地下管线平安.机械撤除在分段切割时,必须保证未撤除局部结构的整体完整和稳定.(四

14、)监控举措撤除施工作业全过程中,必须严格监控如下:(1)坚持从上至下逐层撤除,严禁立体交叉同时撤除.在无特殊情况和需要时,均不宜采用推(拉)的撤除方法;(2)坚持先拆板次梁主梁,严禁顺序颠倒;(3)坚持慎重过细地撤除以上部墙体为压重悬臂部件(构件)和各类架空、竖向构件、管件;(4)坚持独立柱、墙、附墙柱的撤除,应从上至下根本同步进行和应在楼板、楼梯转角平台的结构上立设稳妥的作业平台架后才可进行作业,必须严格禁止撤除作业人员直接站立在柱、墙截面和梁上的作业,尤其在撤除外围柱墙,梁时更应特别注意落实好作业的平安防护;(5)坚持撤除梁和楼梯板时,必须从中间往两端根本对称进行,绝不允许先拆两面端或一端

15、后而让梁和楼梯板下坠;对但凡跨度和荷重较大的梁、楼梯板的撤除,还应视情况研究是否应落实加设预支护举措.在转角楼梯板的上节未撤除前,绝不允许出现对楼梯梁有破坏性的损伤;上层楼梯未撤除前,绝不允许进入下节楼梯板的撤除;在楼梯板未撤除前,绝不允许进入下层和其以下楼梯的撤除;(6)坚持在每拆一层板、梁和其下的柱、墙时,都能实现有下部楼板梁或其钢筋骨架网作临时可靠的水平防护,绝不允许出现从上到下先撤除平面板件而又割除了水平钢筋的危险做法;(7)坚持各层的落渣口(可以多个)位置(可考虑充分利用电梯井口、管道井口、垃圾道口)都应选取在非人员上下和水平行走的通道位置上,并应落实防护举措;对拆下的板面上的余渣物料,要做到及时逐层下置到底层并清理,以预防出现结构袭断的危险;(8)坚持检查落实撤除施工全过程中对周围环境的平安保护和文明撤除的举措,实现撤除施工单位对作业平安负责和业主单位平安监控治理双限制.外人和无关人员不得进入拆区的警戒范围,在被拆工程内和可能涉及的危险区域内不得有人员居住和歇息、;(9)自始至终坚

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
