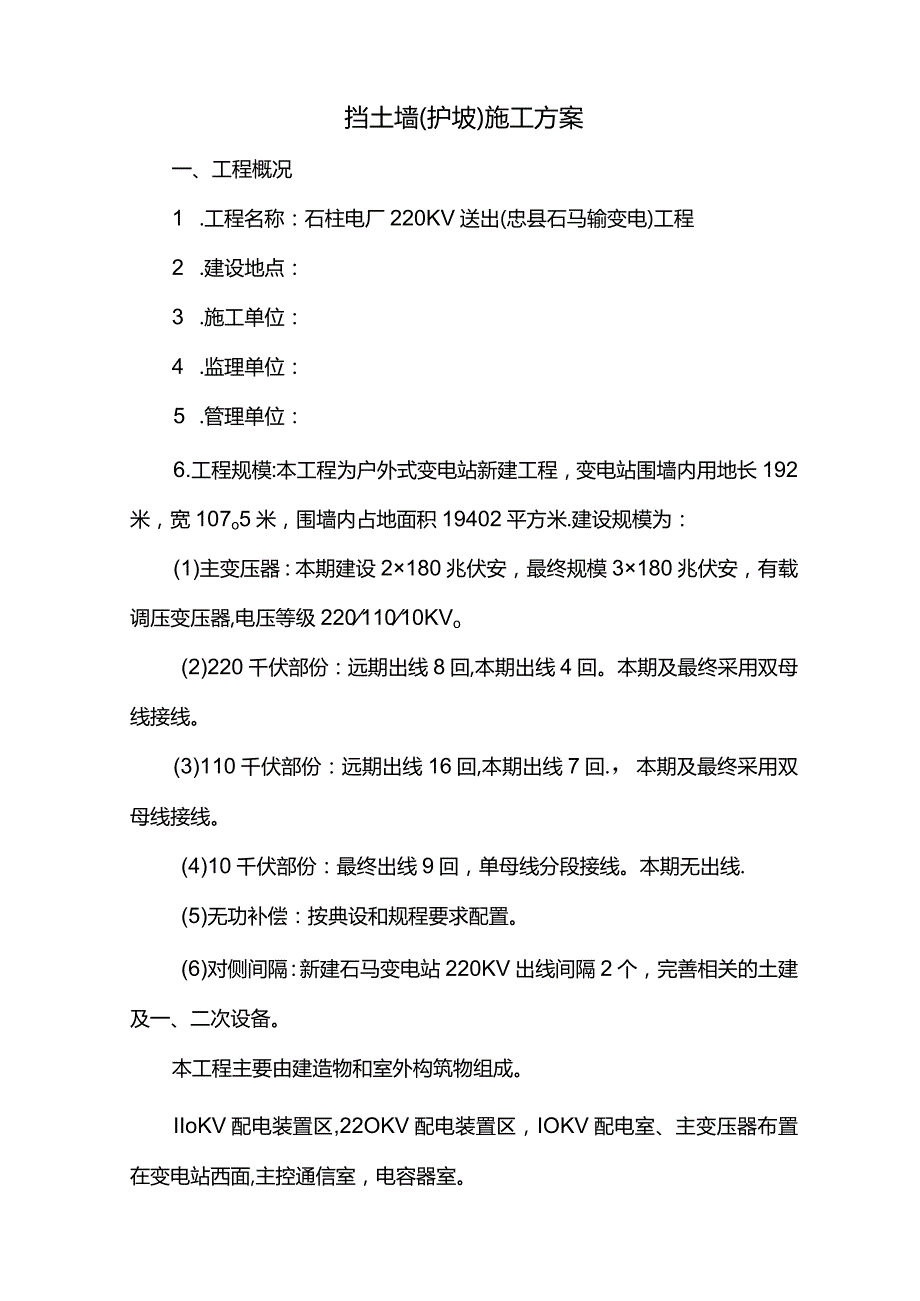

《挡土墙(护坡)施工方案.docx》由会员分享,可在线阅读,更多相关《挡土墙(护坡)施工方案.docx(19页珍藏版)》请在第壹文秘上搜索。
1、挡土墙(护坡)施工方案一、工程概况1 .工程名称:石柱电厂220KV送出(忠县石马输变电)工程2 .建设地点:3 .施工单位:4 .监理单位:5 .管理单位:6.工程规模:本工程为户外式变电站新建工程,变电站围墙内用地长192米,宽107o5米,围墙内占地面积19402平方米.建设规模为:(1)主变压器:本期建设2180兆伏安,最终规模3180兆伏安,有载调压变压器,电压等级22011010KVo(2)220千伏部份:远期出线8回,本期出线4回。本期及最终采用双母线接线。(3)110千伏部份:远期出线16回,本期出线7回.,本期及最终采用双母线接线。(4)10千伏部份:最终出线9回,单母线分段
2、接线。本期无出线.(5)无功补偿:按典设和规程要求配置。(6)对侧间隔:新建石马变电站220KV出线间隔2个,完善相关的土建及一、二次设备。本工程主要由建造物和室外构筑物组成。IIoKV配电装置区,22OKV配电装置区,IOKV配电室、主变压器布置在变电站西面,主控通信室,电容器室。7、工程建设地点及自然环境220kV石马变电站位于重庆市忠县忠州镇石马村,站内占地19402m,该站在石马村主公路旁。站址呈长方向对角坡度,地面高程在580o58-592.90米之间,高差约12米。变电站横向采用Io0%的坡度布置.8o工程内容:站内挡土墙、护坡的基槽的开挖、基础砌筑、墙身砌筑等。9.工作范围:根据
3、设计施工图的要求,站内挡墙砌筑方式有衡重赤口仰斜式褥,衡重三渊土墙有NA段、BC段、DE段、LM段。除I揖当土墙有EF段、GH段、Hl段、JK段KL段、ABE殳,材料为MlO水泥砂浆砌筑MU40片石石料应坚固不宜风化,其最小厚度不小于15Omm,挡土墙表面原浆勾缝.二、编制依据1.重庆市电力公司220kV忠县石马输变电新建工程挡土墙施工蓝图2、工程测量规范GB50026-933、电力建设施J质量验收及评定规程土建工程DLT5210o120054、建造基坑支护技术规范JGJ120-94;5、变电站工程施工质量检验及评定标准6、建造地基处理J支术规范GJ79917、砌筑砂浆配合比设计规程JGJ98

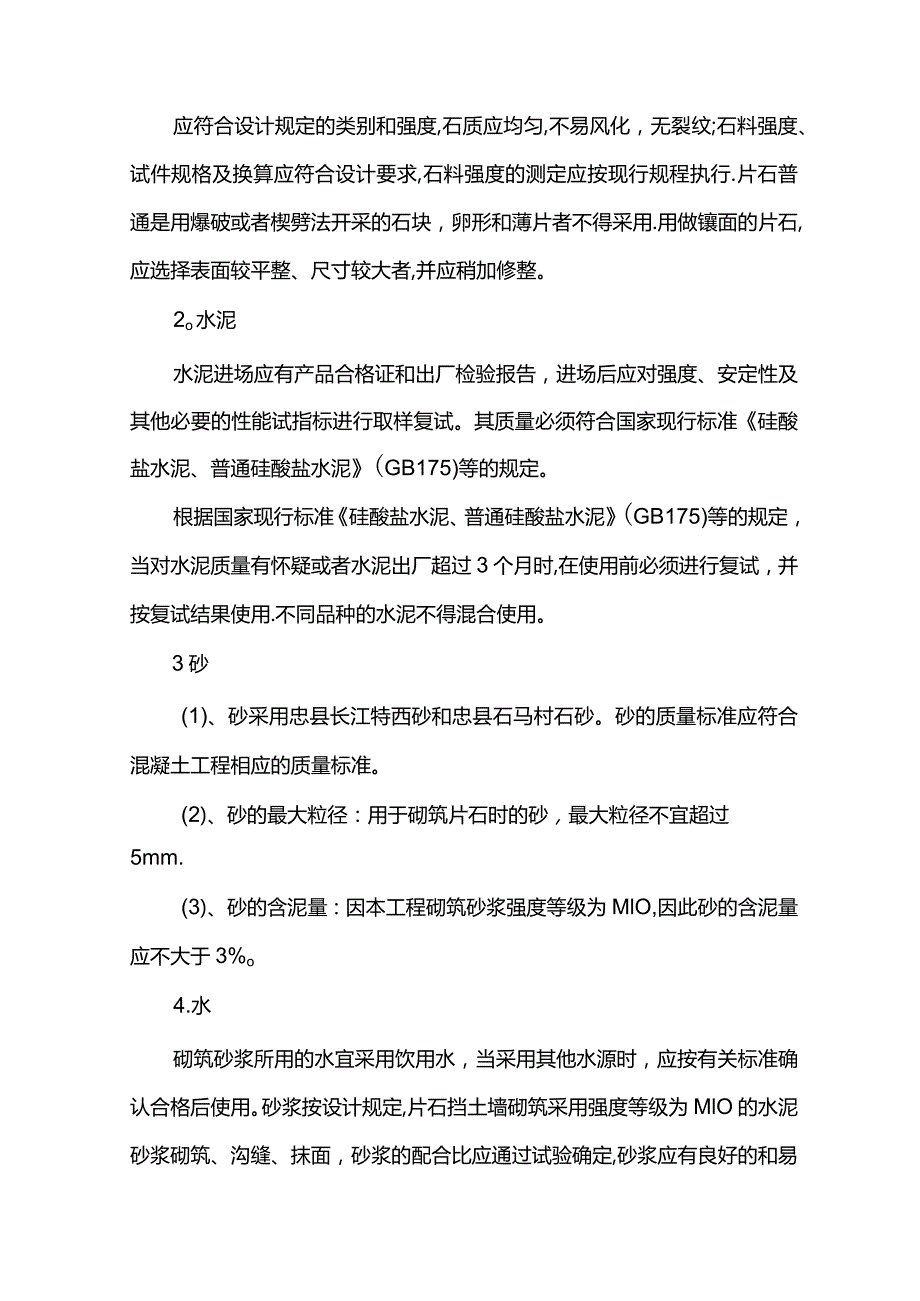

4、20008、我司现有的技术力量,其他类似工程的施工经验以及我司编制的有关先进施工工艺,合用于本工程的施工技术和施工管理办法。三、材料要求:Io石料应符合设计规定的类别和强度,石质应均匀,不易风化,无裂纹;石料强度、试件规格及换算应符合设计要求,石料强度的测定应按现行规程执行.片石普通是用爆破或者楔劈法开采的石块,卵形和薄片者不得采用.用做镶面的片石,应选择表面较平整、尺寸较大者,并应稍加修整。2o水泥水泥进场应有产品合格证和出厂检验报告,进场后应对强度、安定性及其他必要的性能试指标进行取样复试。其质量必须符合国家现行标准硅酸盐水泥、普通硅酸盐水泥(GB175)等的规定。根据国家现行标准硅酸盐水
5、泥、普通硅酸盐水泥(GB175)等的规定,当对水泥质量有怀疑或者水泥出厂超过3个月时,在使用前必须进行复试,并按复试结果使用.不同品种的水泥不得混合使用。3砂(1)、砂采用忠县长江特西砂和忠县石马村石砂。砂的质量标准应符合混凝土工程相应的质量标准。(2)、砂的最大粒径:用于砌筑片石时的砂,最大粒径不宜超过5mm.(3)、砂的含泥量:因本工程砌筑砂浆强度等级为MlO,因此砂的含泥量应不大于3%o4.水砌筑砂浆所用的水宜采用饮用水,当采用其他水源时,应按有关标准确认合格后使用。砂浆按设计规定,片石挡土墙砌筑采用强度等级为MlO的水泥砂浆砌筑、沟缝、抹面,砂浆的配合比应通过试验确定,砂浆应有良好的和

6、易性,圆锥体沉入度50mm70mm,气温较高时可适当增大。四、施工工艺及流程1、基础测量放线根据设计图纸才安围墙中线、高程点测放挡土墙的平面位置和纵断高程.精确测定出挡土墙基座主轴线和起讫点,伸缩缝位置,每端的衔接是否N页直,并按施工放样的实际需要增补挡土墙各点的地面高程,并设置施工水准点,在基础表面上弹出轴线及墙身线.2、基坑开挖(1)、挡土墙基坑采用挖掘机开挖,人工配合挖掘机刷底。基础的部位尺寸、形状埋置深度均按设计要求进行施工.当基础开挖后若发现与设计情况有出入时,应按实际情况调整设计。并向有关部门汇报.(2)、基础开挖为明挖基坑,在松软地层或者陡坡基层地段开挖时,基坑不宜全段贯通,而应
7、采用跳槽办法开挖,以防止上部失稳。当基底土质为碎石土、砂砾土、砂性土、黏性土等时,将其整平夯实。(3)、基坑用挖掘机开挖时,应有专人指挥,在开挖过程中不得超挖,避免扰动基底原状土。(4)、基坑刷底时要预留10%的反坡(即内低外高)预留坡底的作用是防止墙内土的挤压力引起挡土墙向外滑动。(5)、开挖基坑的土方,在场地有条件堆放时,一定要留足回填需用的好土;多余的土方应一次运走,避免二次倒运。(6)、在基槽边弃土时,应保证边坡稳定。当土质好时,槽边的堆土应距基槽上口边缘L2米以外,高度不得超过1。5mo(7)、任何土质基坑挖至标高后不得长期暴露,扰动或者浸泡,而削弱基底承载能力.基底尽量避免超挖,如
8、有超挖或者松动应将其夯实,基坑开挖完成后,应放线复验,确认位置无误并经监理工程师签认后,方可进行基础施工。3、砂浆拌制(1)、砂浆采用机械搅拌投料顺序应先倒砂、水泥,最后加水.搅拌时间宜为35min,不得少于90so砂浆稠度应控制在50mm70mm。(2)、砂浆配制应采用质量比,砂浆应随拌随用,保持适宜的稠度,普通宜在34h内使用完毕,气温超过30。C时,宜在23h内使用完毕。发生离析、泌水的砂浆,砌筑前应重新拌和,已凝结的砂浆不得使用。(3)、为改善水泥砂将的和易性,可掺入无机塑化剂或者以皂化松香为主要成份的微沫剂等有机塑化剂,其掺量可通过试验确定。(4)、砂浆试块:每工作台班需制作立方体试
9、块2组(6块),如砂浆配合比变化时,应相应制作试块。4、扩展基础浇筑(1)、开挖基槽及处理后,检查基底尺寸及标高,报请监理工程师验收,浇注前要检查基坑底预留坡度是否为10%(即内低外高),预留坡度的作用是防止墙内土的挤压力引起墙体向外滑动.验收合格后浇注垫层(2)、进行放线扩展基础,支模前放出基础底边线和顶边线之间挂线控制挡土墙的坡度。(3)、支模:模板采用15mm厚覆膜光面多层木板,50100木防背楞。要求模板拼缝整齐,做到横平竖直,施工过程必须横向、竖向均拉通直线检查,竖向拼筵需错筵,错缝位置为模板长度的一半.操作时按从下到上顺序边拼校正边加固,保证施工位置平整不漏浆。(4)、浇注:浇注时
10、用振动棒振捣,防止浮现蜂窝、麻面等影响质量及观感的现象。每隔1015m设置一道变形缝,变形缝用30mm厚的聚苯乙烯板隔离,要求隔离必须完整彻底不得有缝隙,以保证挡土墙各段彻底分离.5o片石墙身砌筑(1)、放线:基础施工完进行墙身测量放样,用全站仪找出挡土墙的控制线并根据基础测量放样控制点测定出墙身内外边线,以及各伸缩沉降缝的位置,检查每端的衔接是否顺直。(2)、基础转角和交接处应同时砌筑,对不能同时砌筑而又必须留置的暂时间断处,应留成斜槎。(3)、基础砌筑时,石块间较大的空隙应先填塞砂浆,后用碎石块嵌塞,不得采用先摆碎石块,后塞砂浆或者干填碎石块方法.(4)、基础灰缝厚度20mm30mm,砂浆
11、应饱满,石块间不得有相互接触现象.(5)、砌筑前应将石料表面泥垢清扫干净,并用水湿润。砌筑时必须两面立杆挂线或者样板挂线,外面线应顺直整齐、逐层收坡,内面线可大致适顺以保证砌体各部尺寸符合设计要求,浆砌石底面应卧浆铺砌,立缝填浆补实,不得有空隙和立缝贯通现象.砌筑工作中断时,可将砌好的石层孔隙用砂浆填满,再砌时表面要子细清扫干净、洒水湿润。工作段的分段位置宜在伸缩缝和沉降缝处,各段水平缝应一致.(6)、当基础完成后即将回填,以小型机械进行分层夯实,并以表层稍留向外斜坡,以免积水渗入浸泡基底。6、墙体砌筑规定及要求普通规定:(1)、为了控制好墙身内外侧的坡度,在砌筑前,首先用松木板钉好坡度架,其
12、坡度按各段设计图纸进行控制。坡度架制作好后立于砌筑段的两端,并拉小线进行砌筑。(2)、砌筑顺序以分层进行为原则.底层极其重要,它是以上各层的基石,若底层质量不符合要求,则要影响以上各层。分层砌筑时,应先角石,后边石或者面石,最后才填腹石。(3)、因此段挡土墙较长,砌体除分层外,还要按图纸设计要求分段砌筑。分段砌筑时,分段位置应设在变形缝或者伸缩缝处,各段水平砌缝应一致。相邻砌筑高差不宜超过1.2m。缝板安装应位置准确、坚固,缝板材料应符合设计规定.(4)、相邻挡土墙设计高差较大时应先砌筑高墙段。挡土墙每天连续砌筑高度不宜超过Io2m.砌筑中墙体不得移位变形。(5)、砌筑挡土墙应保证砌体宽(厚)
13、度符合设计要求,砌筑中应时常校正挂线位置.(6)、砌石底面应卧浆铺砌,立缝填浆捣实,不得有空缝和贯通立缝。砌筑中断时,应将砌筑好的石层空隙用砂浆填满.再砌筑时石层表面应清扫干净,洒水湿润.工作缝应留斜茬.(7)、挡土墙外露面应留深IOmm20mm的勾缝槽,按设计要求勾缝。(8)、片石分层砌筑以23层石块组成一工作层,每工作层的水平缝大致平齐,竖缝应错开,不能贯通。(9)、外圈定位行列和转角石选择形状方正、尺寸相对较大的片石,并长短相间地与里层砌块立交接成一体,上下层石块也应交织排列,避免竖缝重合,砌缝宽度普通不应大于4cmo(10)、较大的砌块应使用于下层,石块宽面朝下,石块之间均要有砂浆隔开
14、,不得直接接触,竖缝较宽时可在砂浆中塞以碎石块,但而导在砌块下面用小石子支垫。(11)、砌体中的石块应大小搭配、相互错叠、咬接密实并备有各种小石块,作挤浆填缝之用,挤浆时可用小锤将小石子敲入缝中。(12)、预埋泄水管应位置准确。泄水孔每隔2米设一个,渗水处适当加密,上下排泄水孔应交织设置.(13)、泄水孔向外横坡为3%,最底层泄水管距地面高度为30cmo进水口填级配碎石反滤层进行处理。砌筑要求:(1)、宜23层石块组成一工作层,每工作层的水平缝应大致找平。立缝应相互错开,不得贯通;应选择大尺寸的片石砌筑砌体下部;转角外边缘处应用较大及较方正的片石长短交替与内层砌块咬砌.(2)、墙体外圈定位行列
15、与转角石应先选择表面较平、尺寸较大的石块,浆砌时,长短相间并与里层石块咬紧,上下层竖筵错开,缝宽不大于4cm,分层砌筑应将大块石料用于下层,每处石块形状及尺寸应合适。竖缝较宽者可塞以小石子,但不能在石下用高于砂浆层的小石支垫.罗列时,应将石块交织,坐实挤紧,尖锐凸出部份应敲除.(3)、砌筑处露面应选择有平面的石块.使砌体表面整齐,不得使用小石块镶垫。(4)、砌体中的石块应大小搭配、相互错叠、咬接坚固,较大及较方正的片石应宽面朝下,石块之间应用砂浆填灌密实,不得干砌.(5)、勾缝勾缝具有防止有害气体和风、雨等侵蚀砌体内部,延长构筑物使用年限及装饰外形美观等作用。本分项工程挡土墙勾缝采用凹缝进行施工。勾绛宜采用1:的水泥砂浆,并应嵌入砌缝内约2cmo勾缝前,应先清理缝槽,用水冲洗湿润,再在缝内抹适量水泥净浆.勾缝应保持砌后自然缝,不应有瞎缝、丢缝、裂纹和粘结不牢等Wo成都勺灰缝水卷与竖直缝应深武黄、交圈对口、密实光滑,搭接处平整,阳角方正,阴角处不能上下直通,不能有丢缝、瞎缝现象.灰缝应整齐、拐角圆滑、宽度一致、不出毛刺,不得空鼓、脱落。7、墙背填料1、墙背填料需待砌体砂浆强度达到70%以上时,方可回填墙背填料。并应优先僻渗水性较好的砂砾土填筑。如确有艰难采用不透水性土时,必须做好反滤层及泄水孔,并与砌体同步进行,浸水挡土墙背
