数据中心综合验证测试简述.docx

上传人:p** 文档编号:786903 上传时间:2024-03-01 格式:DOCX 页数:6 大小:53.14KB
下载 相关 举报
数据中心综合验证测试简述.docx_第1页
第1页 / 共6页
数据中心综合验证测试简述.docx_第2页
第2页 / 共6页
数据中心综合验证测试简述.docx_第3页
第3页 / 共6页
数据中心综合验证测试简述.docx_第4页
第4页 / 共6页
数据中心综合验证测试简述.docx_第5页
第5页 / 共6页
数据中心综合验证测试简述.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《数据中心综合验证测试简述.docx》由会员分享,可在线阅读,更多相关《数据中心综合验证测试简述.docx(6页珍藏版)》请在第壹文秘上搜索。

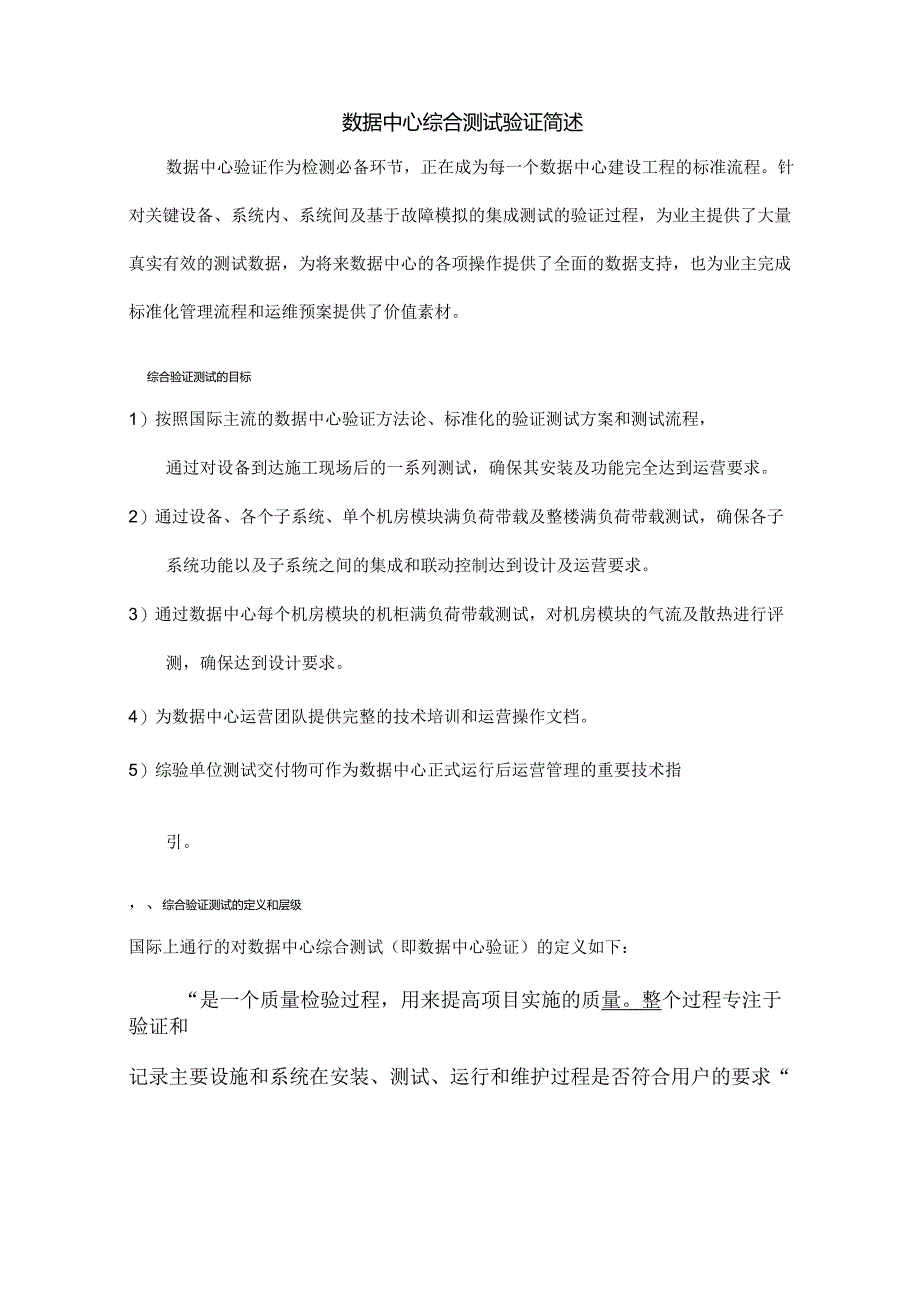

1、数据中心综合测试验证简述数据中心验证作为检测必备环节,正在成为每一个数据中心建设工程的标准流程。针对关键设备、系统内、系统间及基于故障模拟的集成测试的验证过程,为业主提供了大量真实有效的测试数据,为将来数据中心的各项操作提供了全面的数据支持,也为业主完成标准化管理流程和运维预案提供了价值素材。综合验证测试的目标1)按照国际主流的数据中心验证方法论、标准化的验证测试方案和测试流程,通过对设备到达施工现场后的一系列测试,确保其安装及功能完全达到运营要求。2)通过设备、各个子系统、单个机房模块满负荷带载及整楼满负荷带载测试,确保各子系统功能以及子系统之间的集成和联动控制达到设计及运营要求。3)通过数

2、据中心每个机房模块的机柜满负荷带载测试,对机房模块的气流及散热进行评测,确保达到设计要求。4)为数据中心运营团队提供完整的技术培训和运营操作文档。5)综验单位测试交付物可作为数据中心正式运行后运营管理的重要技术指引。,、综合验证测试的定义和层级国际上通行的对数据中心综合测试(即数据中心验证)的定义如下:“是一个质量检验过程,用来提高项目实施的质量。整个过程专注于验证和记录主要设施和系统在安装、测试、运行和维护过程是否符合用户的要求“注:弓I自ASHRAEGuideline0-2005TheCommissioningrocess其主要的工作内容主要包括三个层级:验证模拟平台 数据中心满负荷带鼓)

3、运维验证故障切换灾港预演jl 1丝;掌运维应急流程检裟验运携拟平台(机层模块满负荷带ATS系统联调:散热系统联调 UPS系统联调精空空调系统联调功能验证设计和可用性检验柴油发电机系统联调冷机系统联调*agjJ I 配电柜 iI UPS I I ATS ibM5新.律冈性能验证设备/施工质增核实每个层级的目标如下:D性能验证:确保数据中心电力、暖通等基础设施将会支持关键任务负载的一切预期需要。2)功能验证:通过真实带载,并模拟不同负载率的变化,确保数据中心能够作为一个集成平台来满足企业IT业务的需要。3)运维验证:通过不同故障及灾难的预演,来获取数据中心不同系统及设备运行的真实数据,同时可通过针

4、对性的运维优化,将数据中心风险降至最低。,、项目实施的主要阶段综合测试本身是对施工完成后的设施性能、可用性是否符合设计要求。该过程本身是一个系统化的过程,开始于设计阶段,以确保为设计中的关键设备预留测试所需的接口和空间,以便测试顺利进行。与施工并行的同时,综合验证测试单位需要将设备的启动、目视检查、功能测试和综合测试的流程,提交给己方单位,得到核准并提供指导测试文档。在施工结束后,综验单位开始进行单设备和系统的功能测试,然后对数据中心关键设施的支持能力做出整体测试和确认。通过各个阶段的具体工作,确保甲方获得一个满足设计和使用要求的数据中心。项目相关文传收至设计港青阶段;小台制定并更新现场勘查计

5、划制定提交噩证费1试方案洌试方案准留阶田E队/木隹田叨仪制定提交初苏整多剌试计划讨论更新整体测试计划测试流程筌料收集制十丁!:*五号二品学.寸二后5r现场踏勘项目施工配合阶段见证关注基础设施启动测试设隹/刑试工具;隹缶恒负装就位/人员第酹完展综合验证测试证测试目视检查柴油发电机组系跣功能测试电7系筑功能利试股过桧整改暧通奈铳叱建婀汲过框番改由池隼中放电测试一由气/暧通感统联合测试综合验证实施阶段整改道测阶段项目总结阶段|集中整改复版眦试数猖整理,箱写层算棚览报告队一由号告茬舞综 合测试的整体实施主要划分为六个阶段,每个阶段的工作内容如下:6)系统设计澄清阶段综验单位收集相应的机房设计资料,了解

6、机房设计情况。由甲方组织各设计单位和测试单位见面交流,就设计说明和设计图纸、以及控制逻辑、操作流程步骤中不明确的地方与设计单位充分沟通和澄清确认,明确测试系统的全部功能参数。综验单位需要参与的人员包括电气系统、暖通系统及BMS控制系统各专业相关专家。7)测试验证方案制定阶段综验单位负责提供针对于数据中心详细的、具体的、可实施的测试方案和测试流程,测试方案应包括使用的仪器工具的准备、现场踏勘、现场测试计划安排、紧急预案、现场管理制度、对现场水电及其它物料消耗的预估、甲方需要预先准备的内容、项目可实施的前提说明等工作,测试方案和测试流程必须提前提交甲方审核,在和设计单位、施工单位和设备供应商讨论确

7、认后,形成终稿。综验单位需在此阶段向甲方详细介绍本项目新技术、单机房气流组织集成测试以及联合测试的具体方法、流程及步骤,综验单位同时需对在测试过程中要求施工单位和设备供应商配合的情况作详细介绍,并得到其任可。8)项目施工阶段配合阶段施工阶段分成设备安装和调试两个阶段。为了保证合同规定的功能和联合测试项目的顺利实施,综验单位的配合工作包括熟悉现场的现场勘查和施工阶段的目视检查。综验单位需要在设备安装期作现场勘察、熟悉核心设备和机房系统的情况。综验单位需要在设备调试期间组织完成现场调试假负载及测试机柜的运输、就位、安装和转场及保全工作,并配合整个带载调试过程中的假负载操作,全程进行核心设备(柴发并

8、机调试、高压柜逻辑切换、冷水机组)及机电水系统及其自控系统系统调试旁站和目视检查,以保证下一步功能测试工作的启动,在完成上述工作后递交相关报告,并核实发现问题的整改情况。需要提供测试仪器设备清单及其校验报告,并根据测试总体进度安排提供测试假负载及相关测试材料和工具仪器的准备计划和到场计划。9)综合测试实施阶段测试实施阶段需要很强的项目管理能力,严谨、科学的时间进度安排,保证项目高效、如期的交付使用。综验单位按照审批后的最终测试方案和流程,组织完成现场测试平台搭建,进行现场带载测试工作,在综合测试合同限定时间内完成所有机房设备的测试内容,并递交不合格项目报告和整改建议报告。10)项目整改阶段项目

9、整改一般与测试实施同步推进,甲方要协调管理公司根据综验单位综合测试的结果推动完成项目整改,并由综验单位提供针对性的复测,证实整改的有效性。测试全部完成后综验单位递交初步测试报告。11)测试总结阶段综验单位根据现场验证测试数据,整理并提交项目最终测试报告(包括过程测试数据和图形),并向甲方管理层汇报。.、联合渊试的主要内容联合测试,主要包括以下内容:1)单个机房100%热负荷制冷能力和气流组织测试2)单个机房100%热负荷空调冗余测试3)整数据中心楼25%、50%、75%、100%热负荷冷水机组包动切换和制冷能力测试4)水路流量及冗余测试5)停水状态下补水系统模拟测试6)高压维护模拟测试7)单路市电停电和恢复切换测试8)双路市电停电和恢复切换测试9)整数据中心楼100%负荷发电机组带载及冗余测试10)停电恢复制冷系统切换和启动测试11)整数据中心楼100%热负荷板换换热能力测试12)整数据中心楼100%热负荷冷水系统冗余测试13)整数据中心楼100%热负荷蓄冷罐蓄冷能力测试14)整数据中心楼100%热负荷制冷系统故障温升测试测试验证是数据中心建设与运维的桥梁,保证数据中心的高质量平稳交付;检验数据中心的可用性;降低初始故障率,提高系统效率;提供有记录的确认,识别运行风险;提升运维团队的实战能力,减少运维操作故障;通过操作实践检验,获得系统性优化的可操作运维方案。

展开阅读全文
